2025/02/08

大野城市H様邸

2025.6.12 内装工事

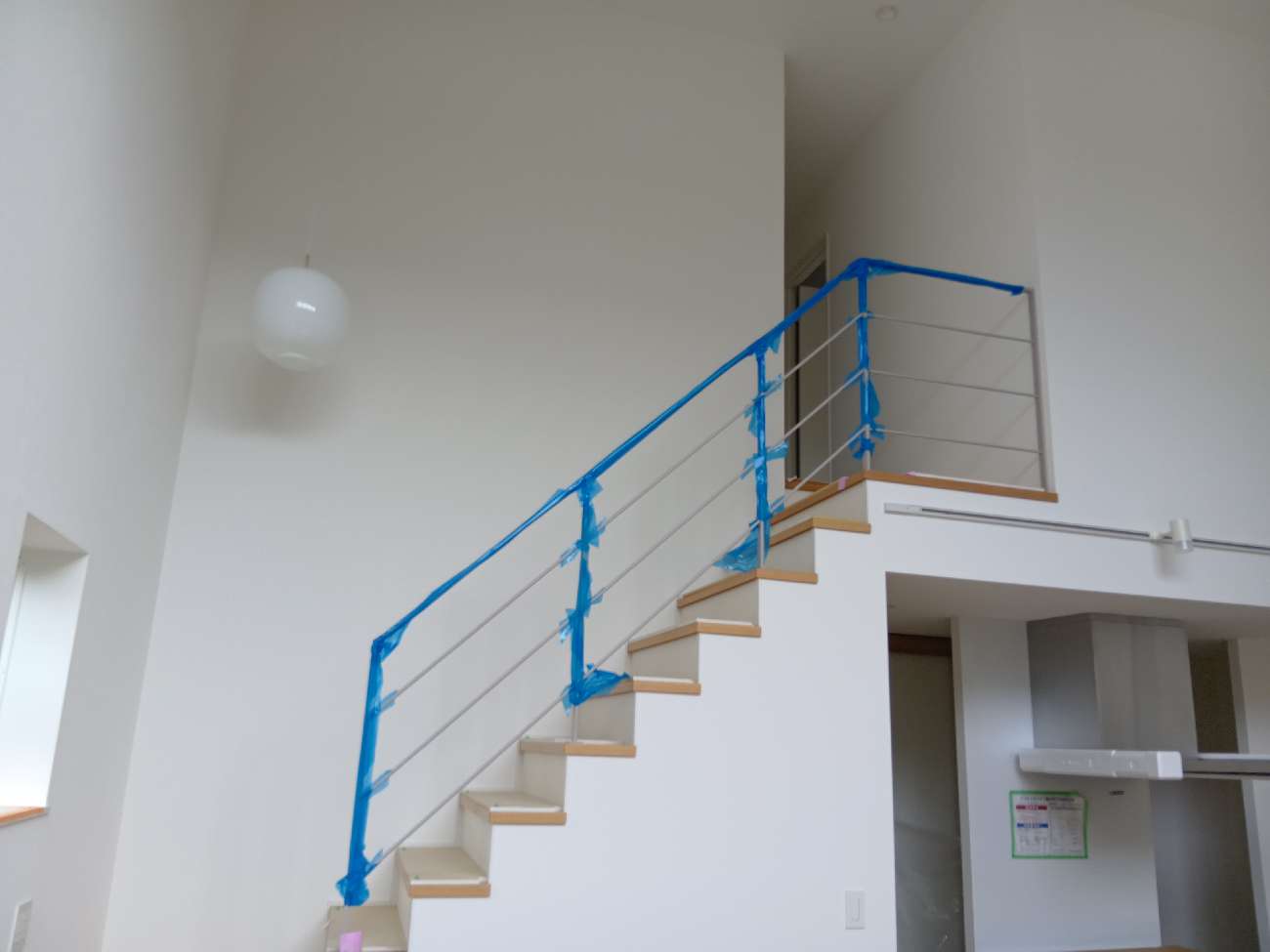

階段に手すりを取り付けました。

2025.6.11 キッチン取付

システムキッチンの取り付けが完了しました。

2025.6.5 内装工事

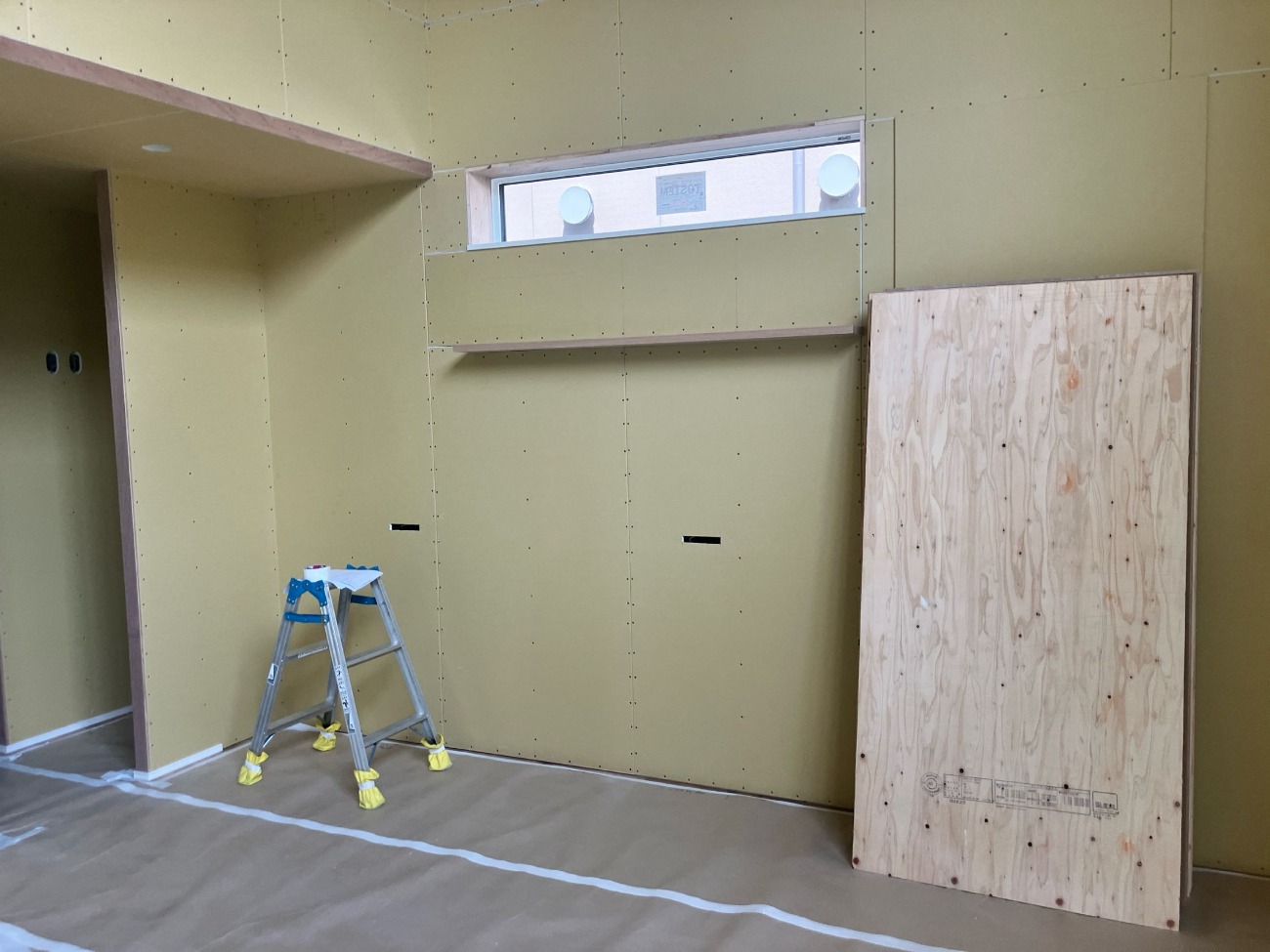

お部屋内部の仕上げが進んでいます。

2025.5.29 内装工事

クロス工事が進んでいます。

2025.5.18 外部足場撤去・内装工事

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!
また、室内ではクロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。

2025.5.12 造作工事

造作工事が進んでいます。

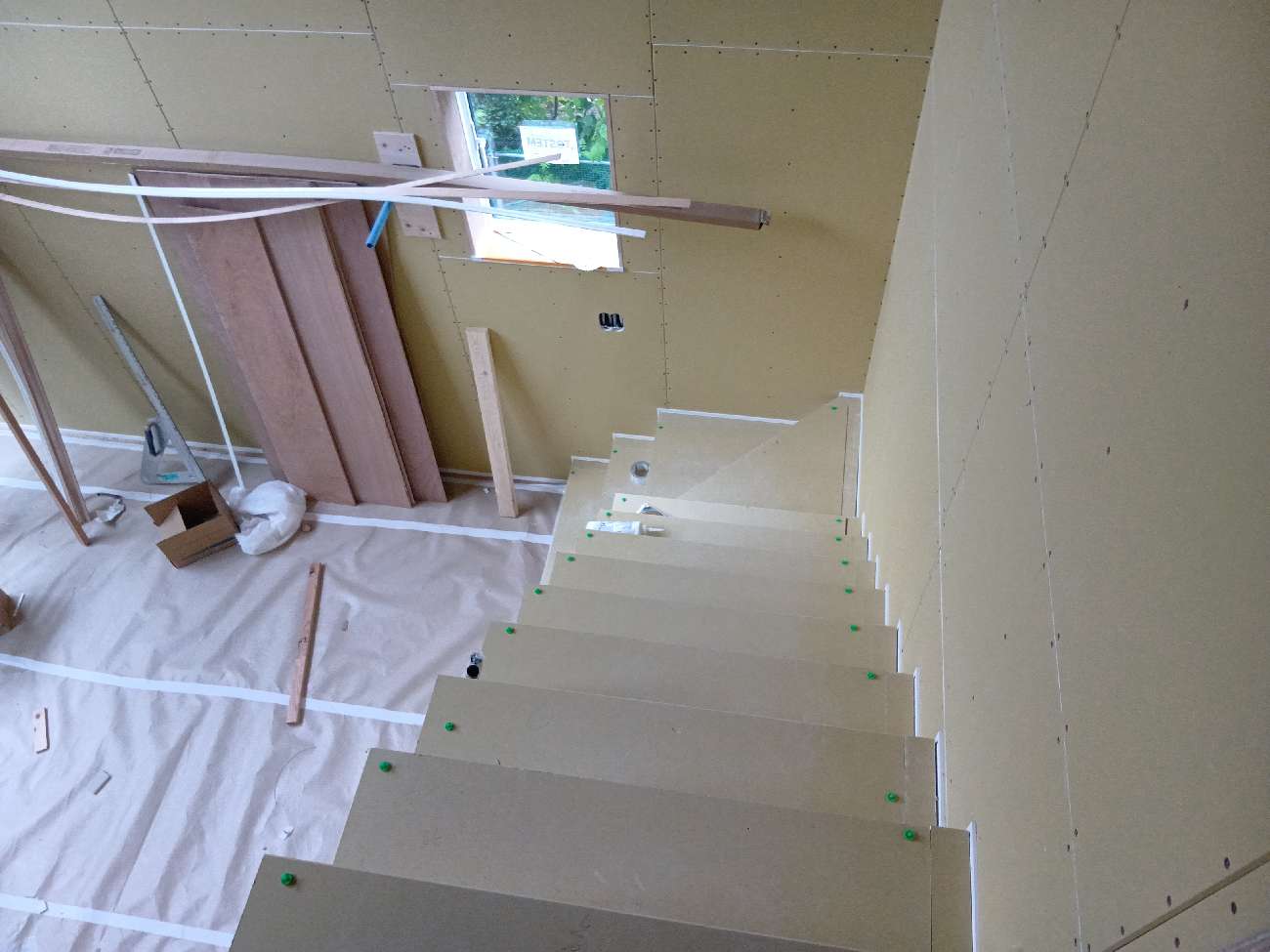

2025.5.9 造作工事

階段がかかりました。

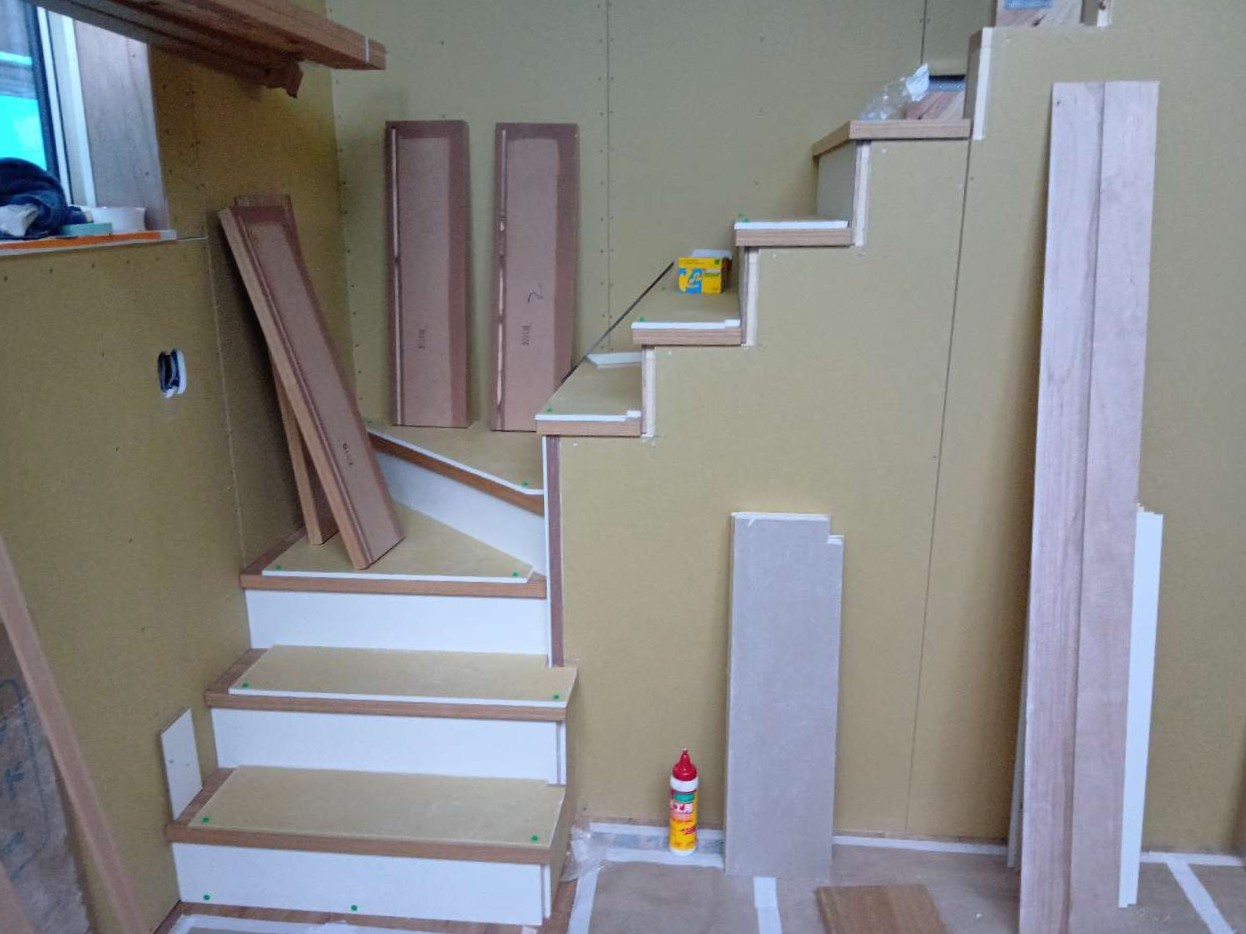

2025.5.1 造作工事

階段をかける作業が進んでいます。

2025.4.24 造作工事

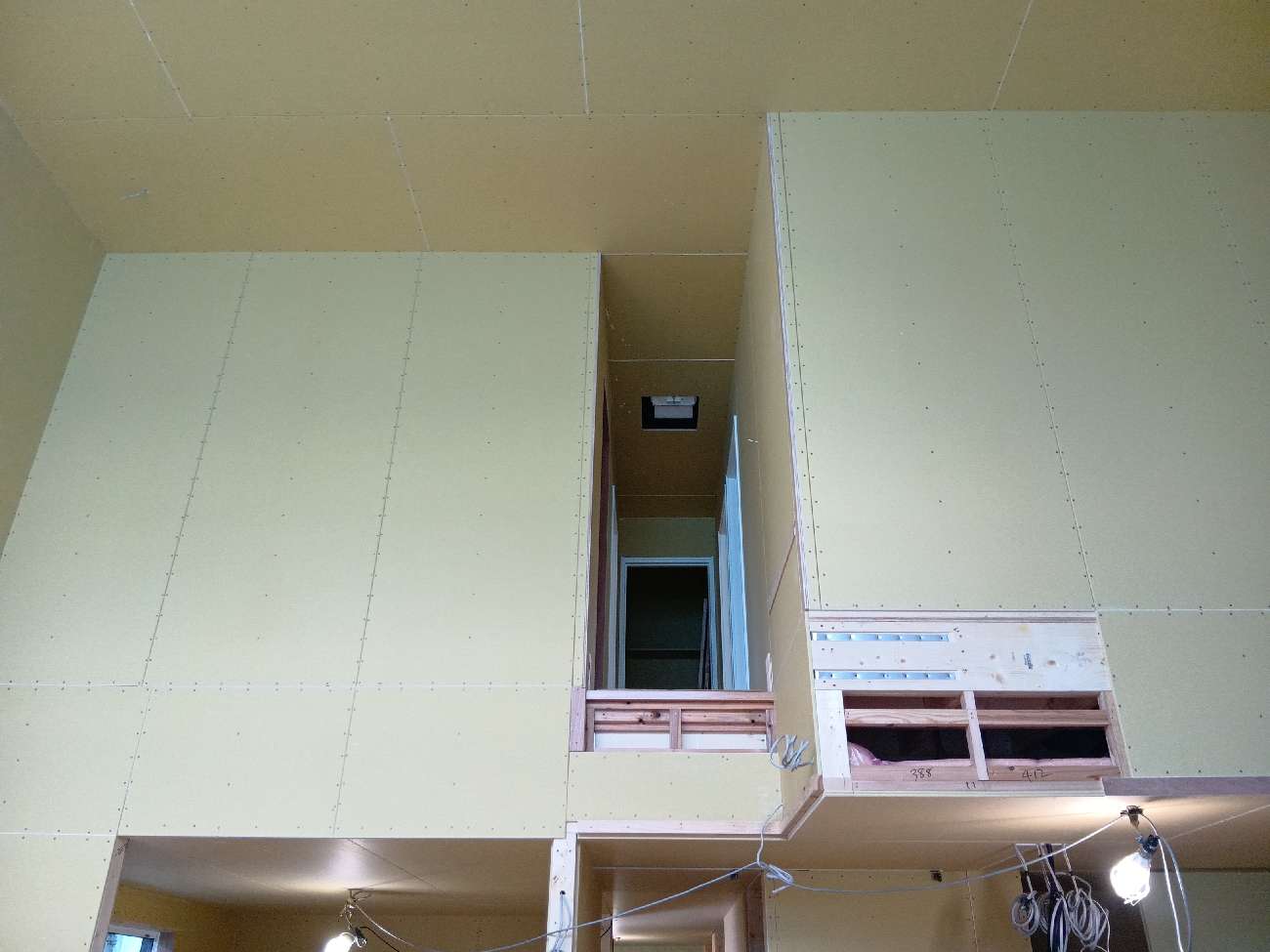

ボード張りの作業が進んでいます。

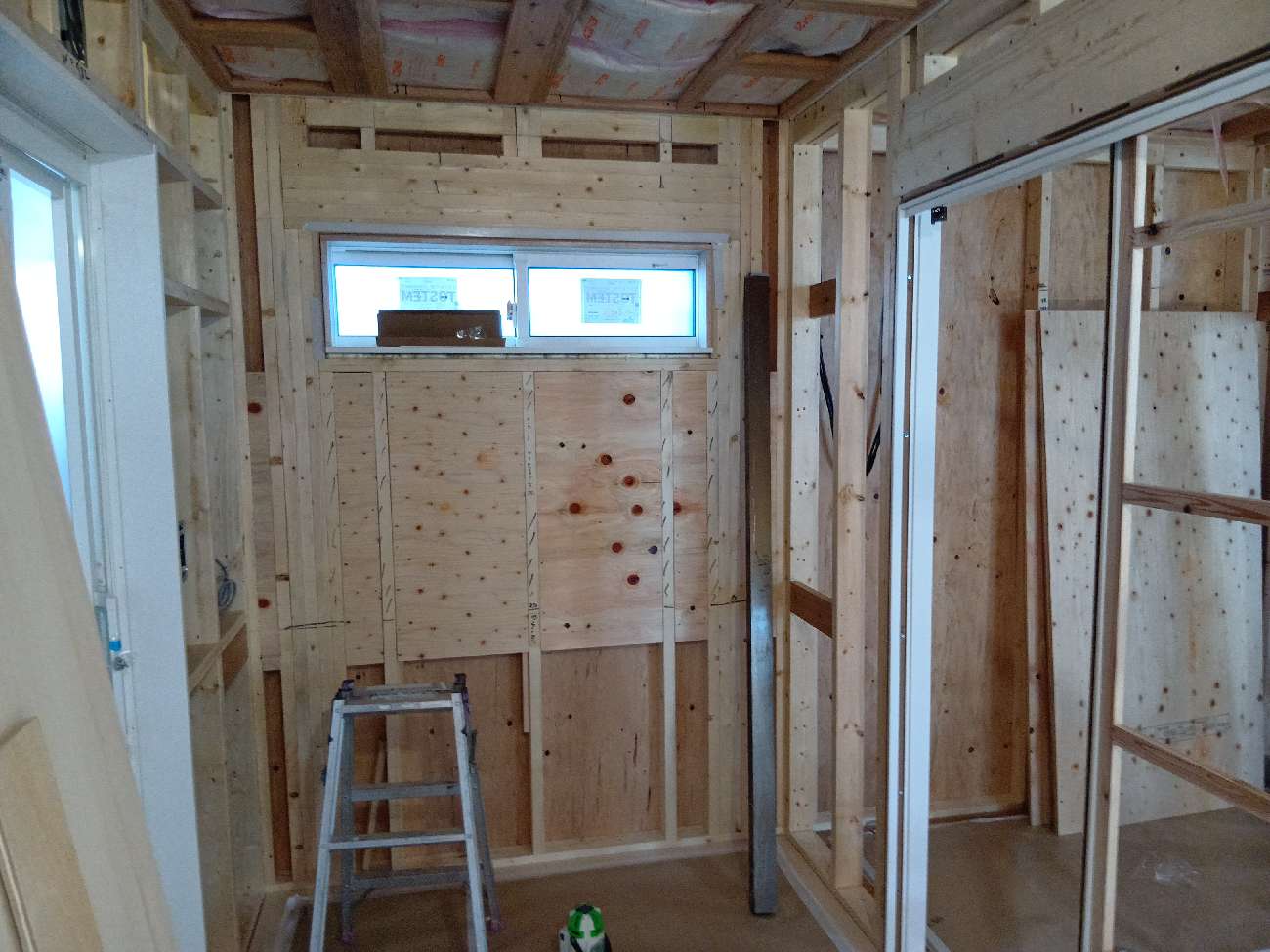

2025.4.4 造作工事

造作工事が進んでいます。

2025.4.2 防水下地検査

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

2025.3.27 造作工事

造作工事が進んでいます。

2025.3.23 現場打合せ

建築現場でお打合せをさせていただきました。

2025.3.10 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。

2025.3.7 躯体工事完了

専属の大工さんがクレーン車を使って構造体を組み立て、無事に上棟しました。建物の骨格が完成です!

2025.3.3 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

2025.2.28 設備配管

床下の設備配管が進んでいます。

2025.2.24 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

2025.2.20 基礎工事

コンクリート工事が進んでいます。

2025.2.19 基礎工事

コンクリート工事が進んでいます。

2025.2.18 基礎工事

基礎配筋が進んでいます。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。

2025.2.15 基礎工事

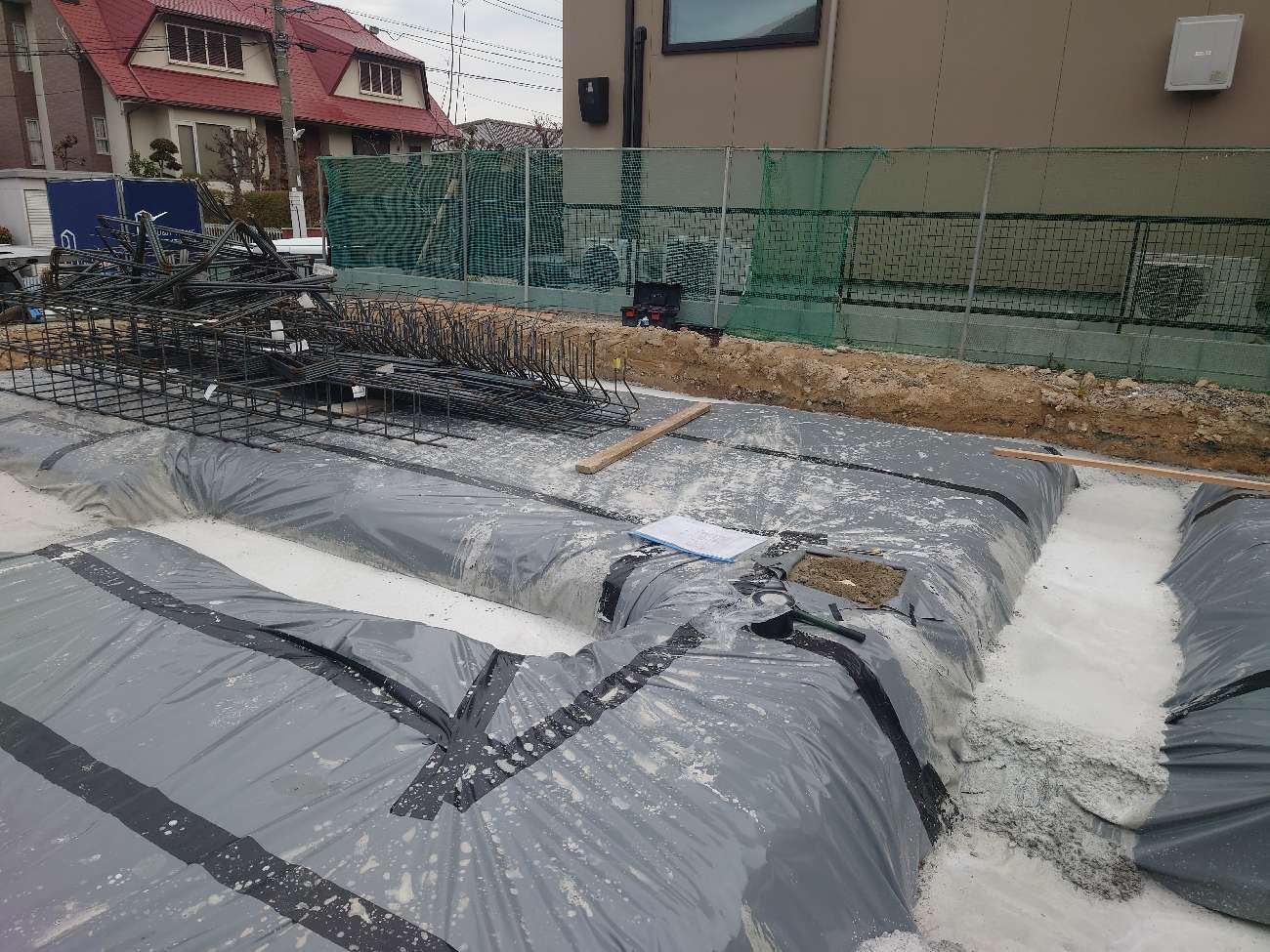

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷き、基礎配筋に取り掛かります。

2025.2.8 地業工事

着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
