REPORT
2025/02/17
東区H様邸

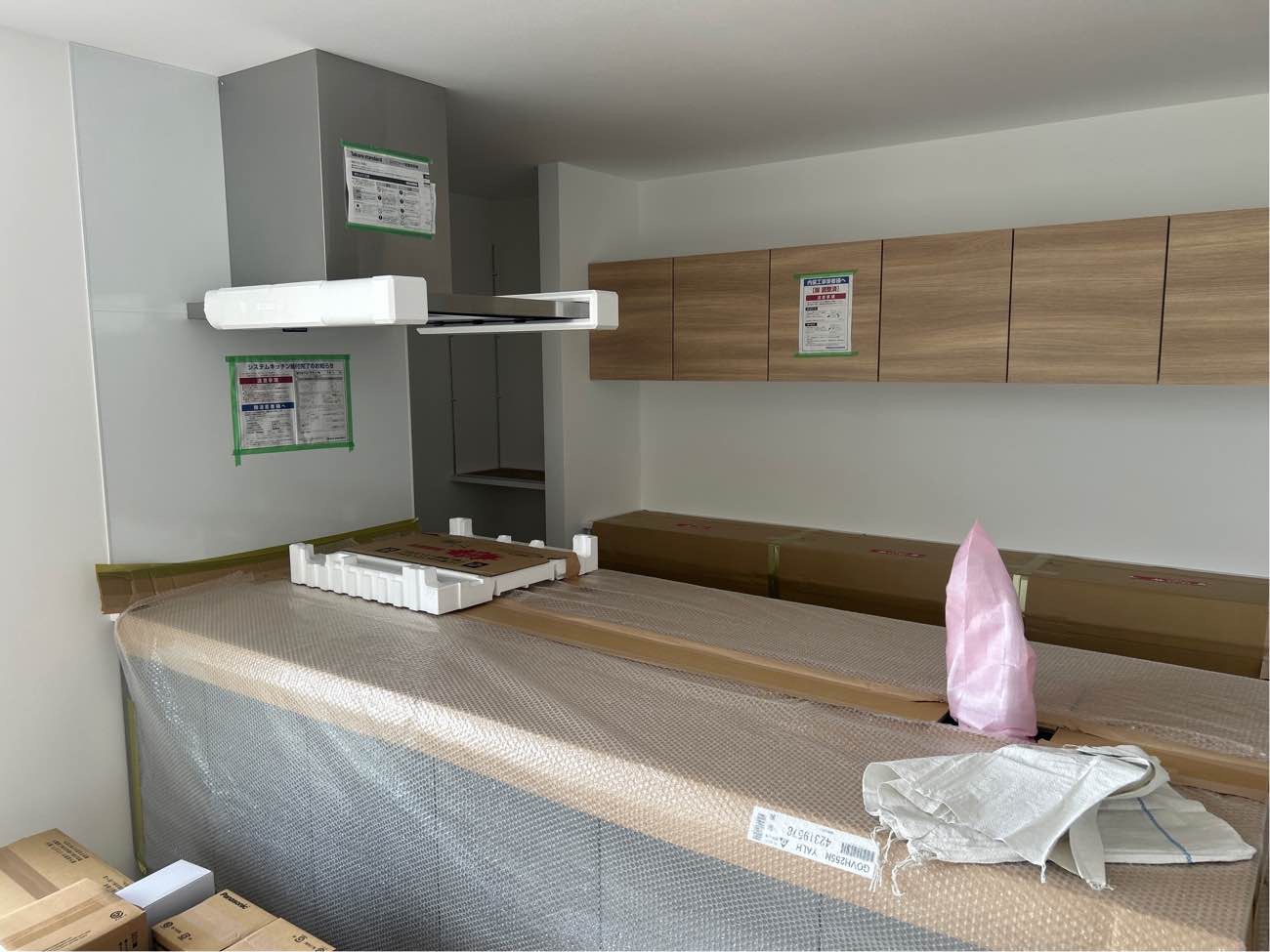

2025.6.10 キッチン取付
システムキッチンの取り付けが完了しました。
2025.6.7 内装工事

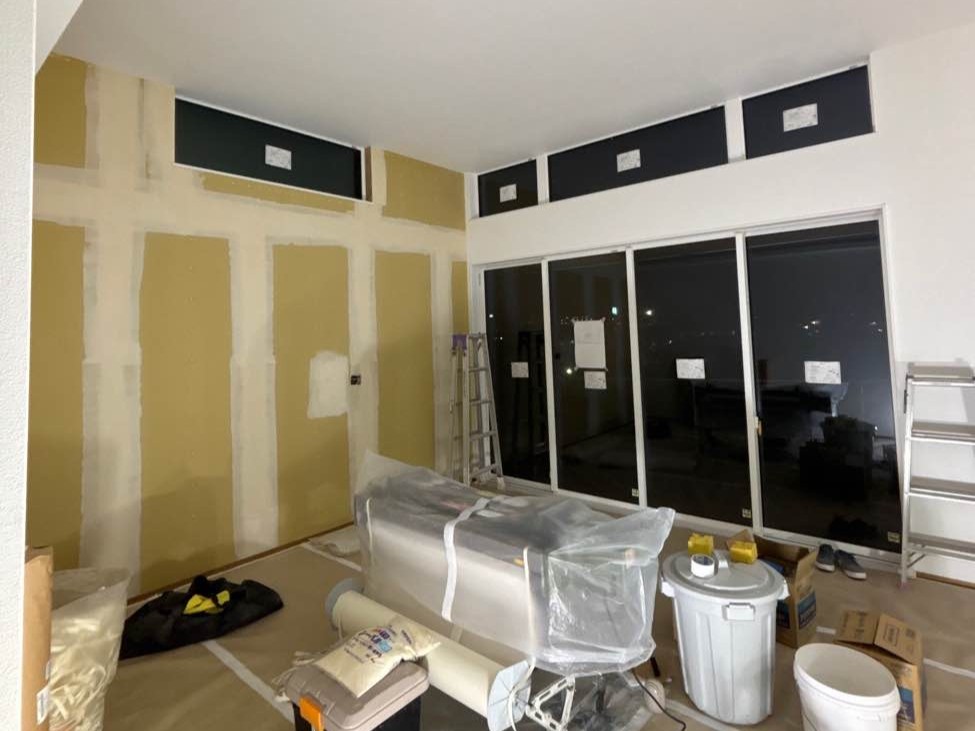

クロス工事が進んでいます。壁紙を貼るとお部屋の印象も変わってきます。

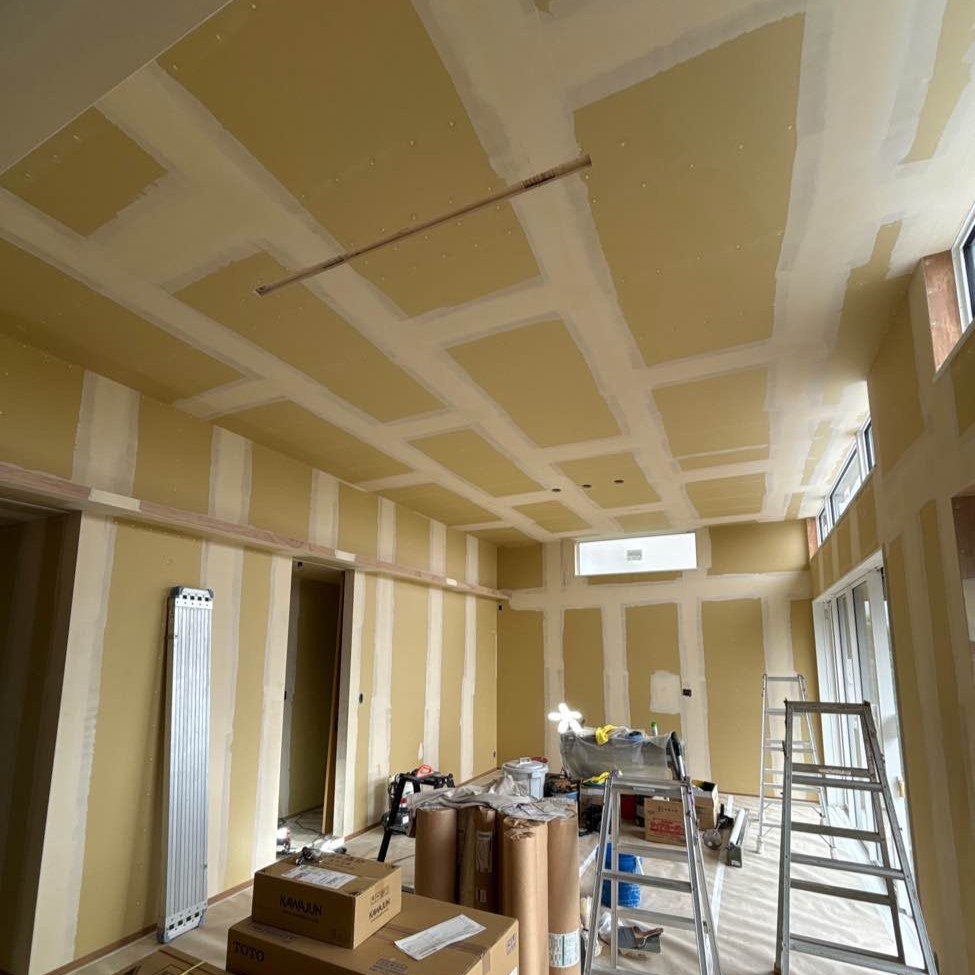

2025.6.3 内装工事
クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。

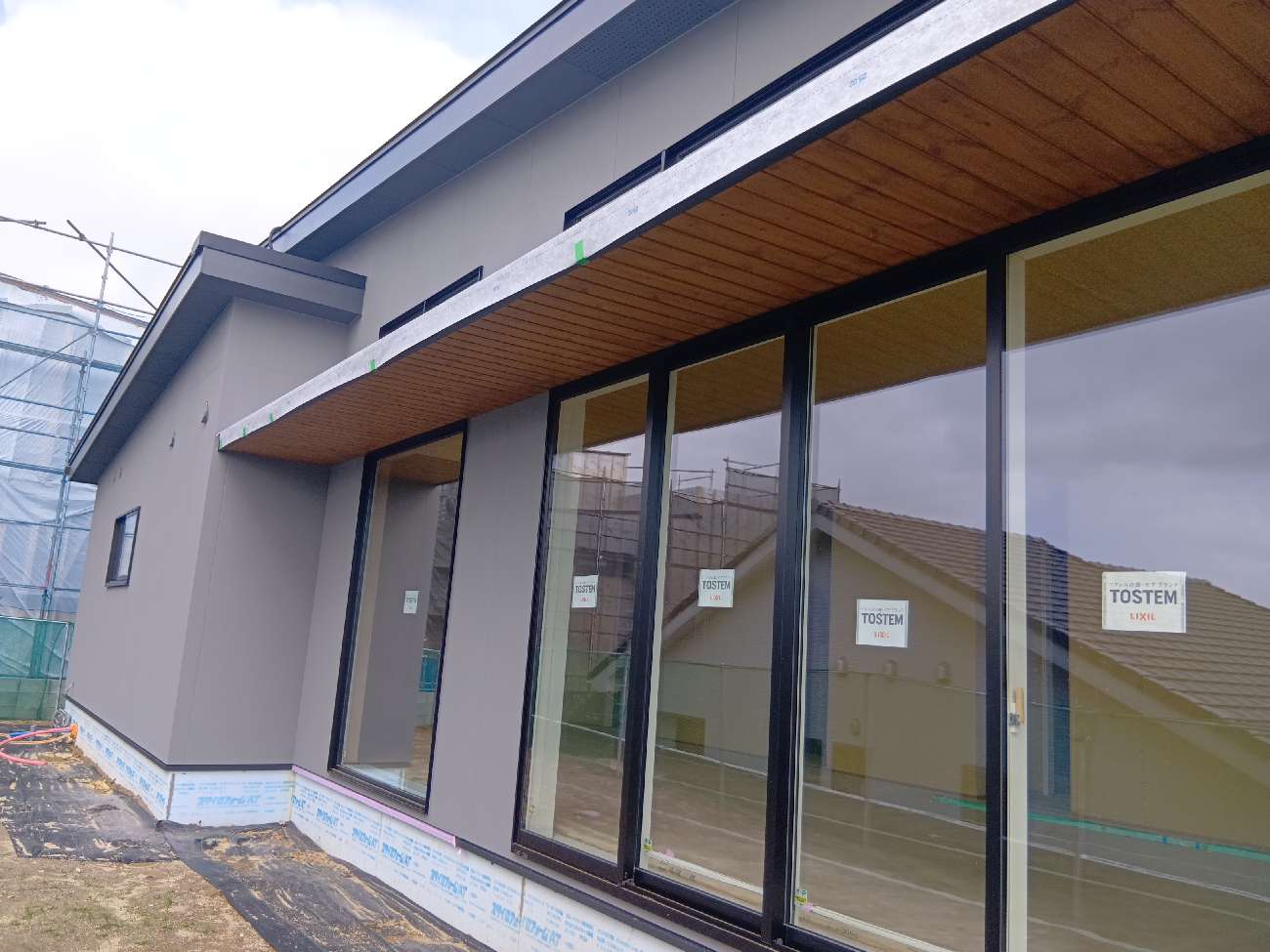

2025.5.23 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

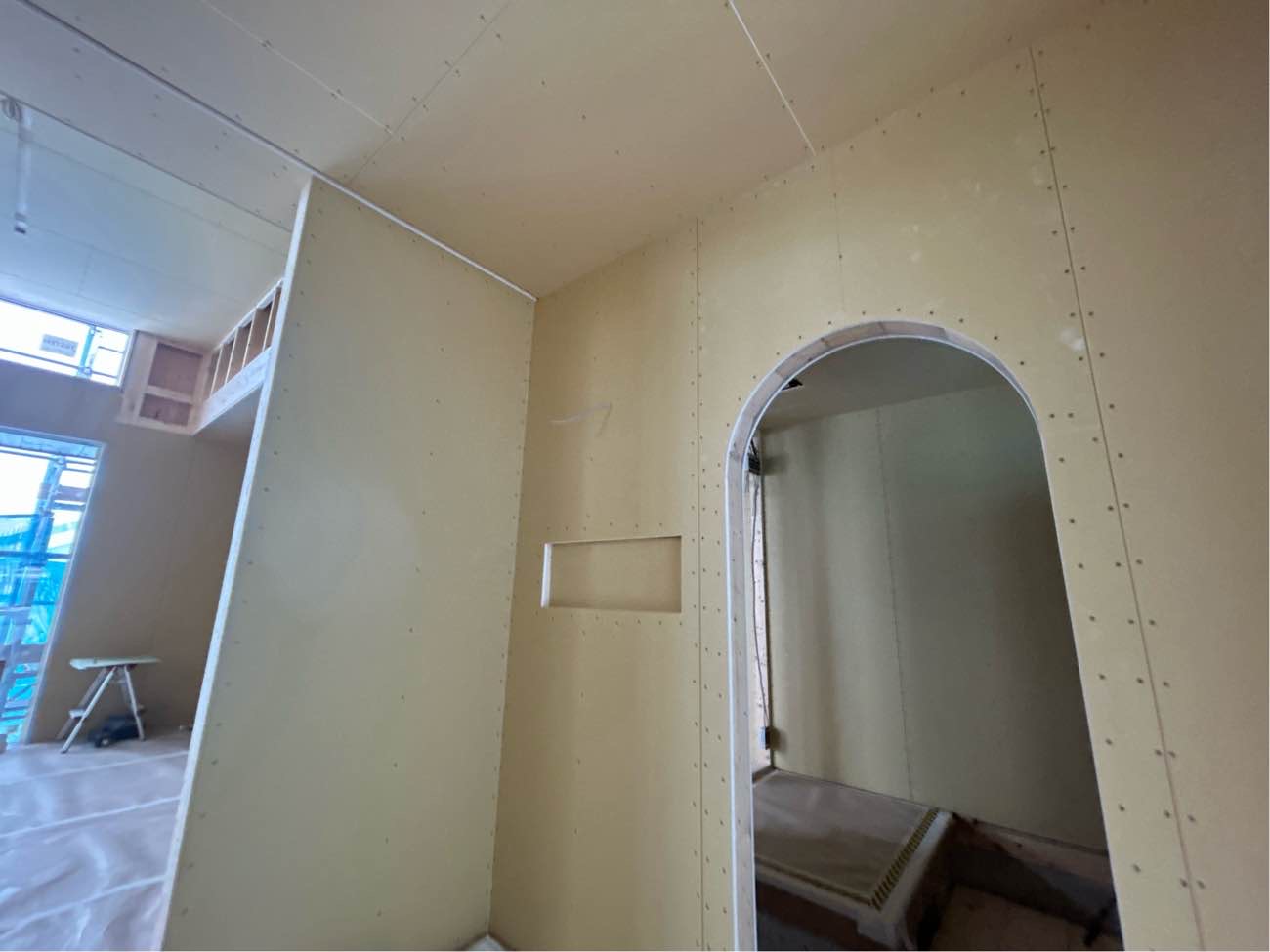

2025.5.18 造作工事
ボード張りの作業が進んでいます。

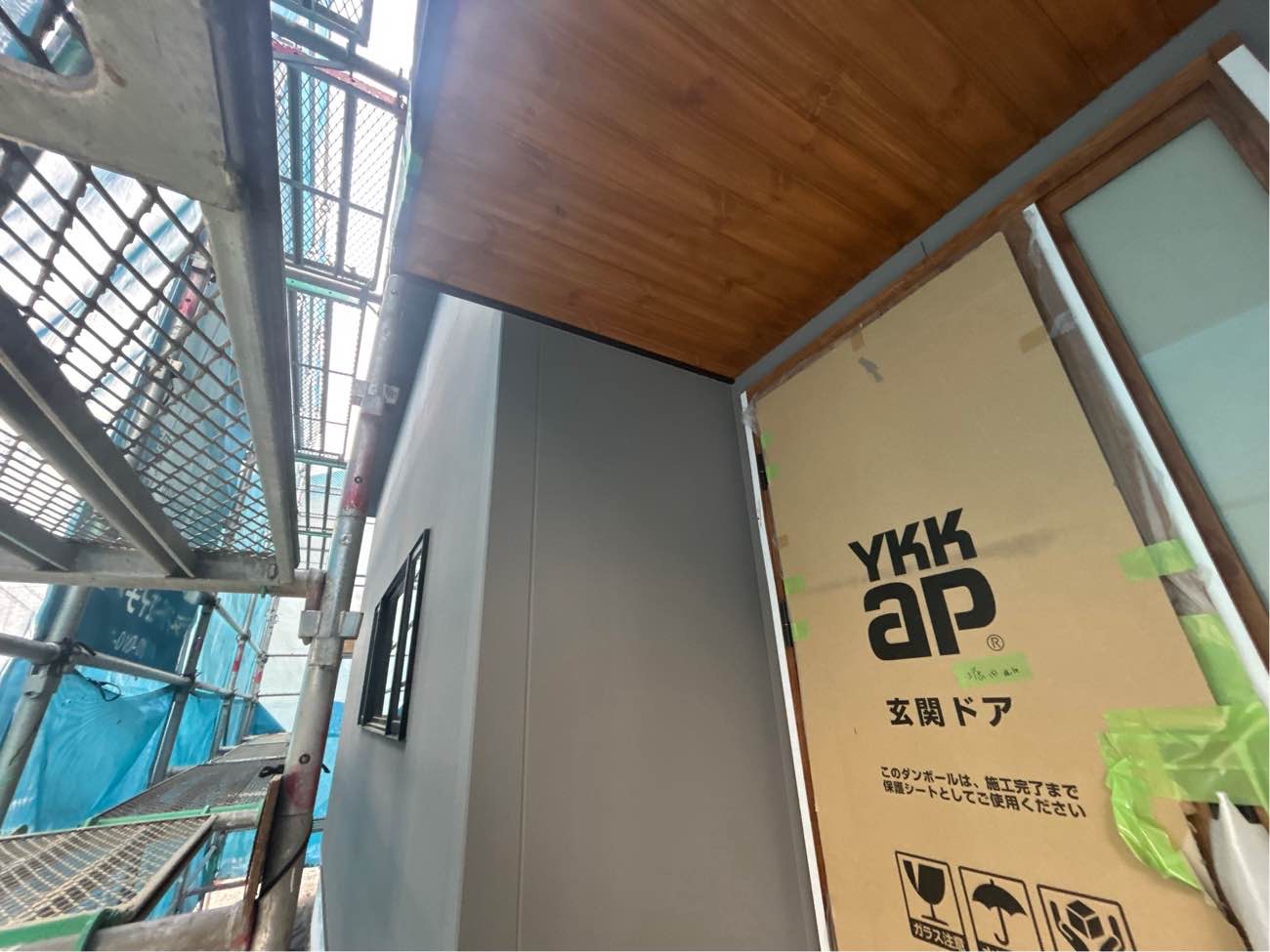

2025.5.13 外装工事
外部の仕上げ工事が進んでいます。もう少しで建物外観が完成します!

2025.5.8 造作工事
造作家具の制作が進んでいます。

2025.4.30 外壁工事
外壁工事が進んでいます。通気胴縁と呼ばれる厚さ18㎜木材の上に、外壁材を貼り付けます。

2025.4.28 造作工事
電気配線が進んでいます。
2025.4.26 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2025.4.22 造作工事
ボード張りの作業が進んでいます。
2025.4.14 造作工事
造作工事が進んでいます。床材を張り終えた箇所は、シートで保護しています。
2025.4.10 造作工事
床工事が進んでいます。
2025.4.8 造作工事
造作工事が進んでいます。
2025.4.4 軒天工事
軒天の木張りが進んでいます。
2025.3.26 躯体検査
第三者機関である日本住宅保証検査機構(JIO)様の躯体検査を受けました。2×4専用の金物・釘などの確認を行います。
2025.3.23 躯体工事完了
無事に上棟しました。建物の骨格が完成です!
2025.3.22 躯体工事・断熱工事
上棟作業が進んでいます。専属の大工さんが構造体を組み立てていきます。
また、外壁の断熱工事も進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2025.3.20 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.3.11 現況
躯体工事に入る準備を行っています。
2025.3.5 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.2.28 基礎工事
コンクリート工事が進んでいます。
2025.2.27 基礎工事
コンクリート工事が進んでいます。
2025.2.22 基礎工事
基礎配筋が完了したので、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.2.19 基礎工事
地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2025.2.18 基礎工事
基礎工事が進んでいます。
2025.2.17 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
