2025/02/21

城南区B様邸

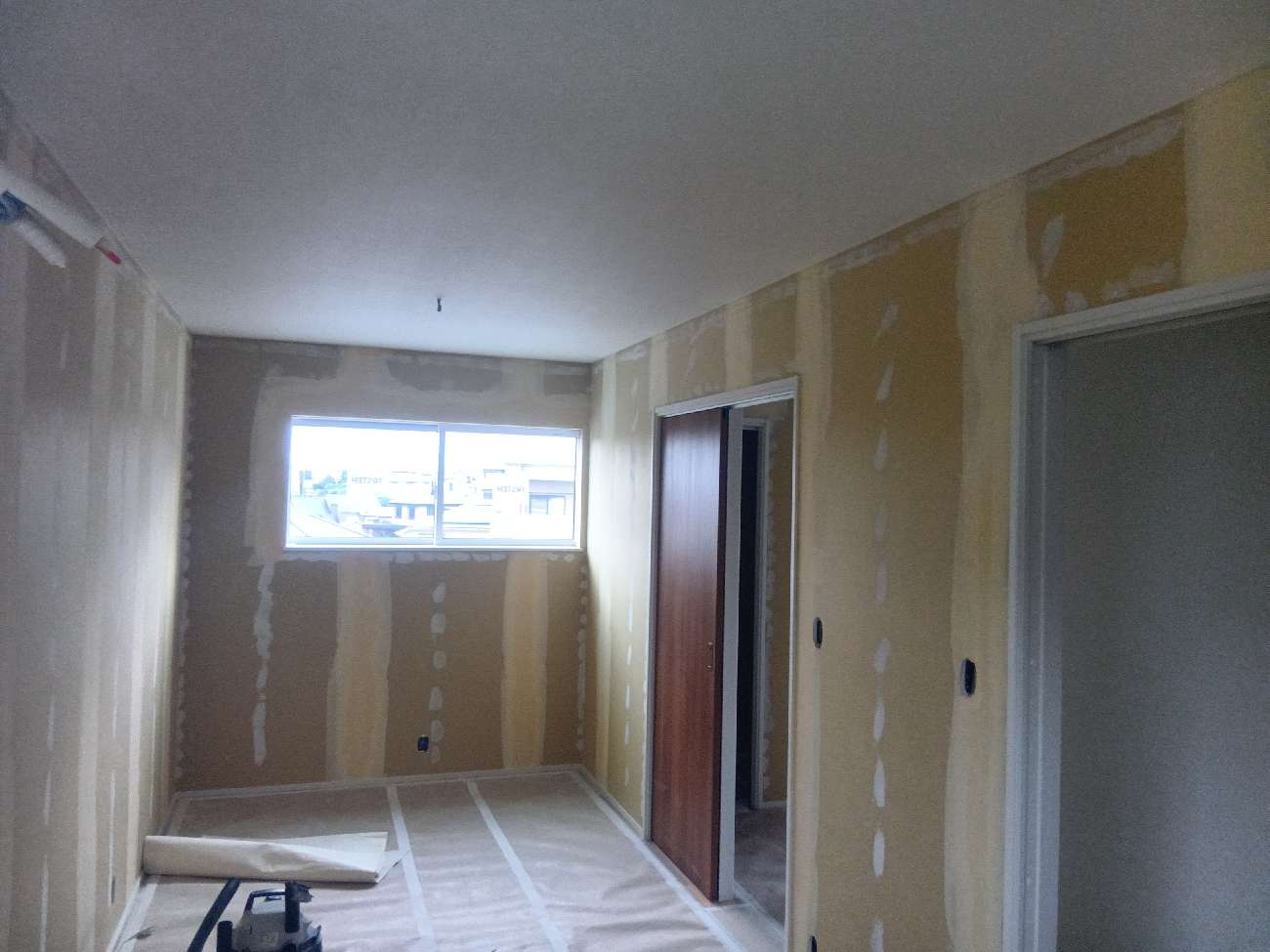

2025.5.23 内装工事

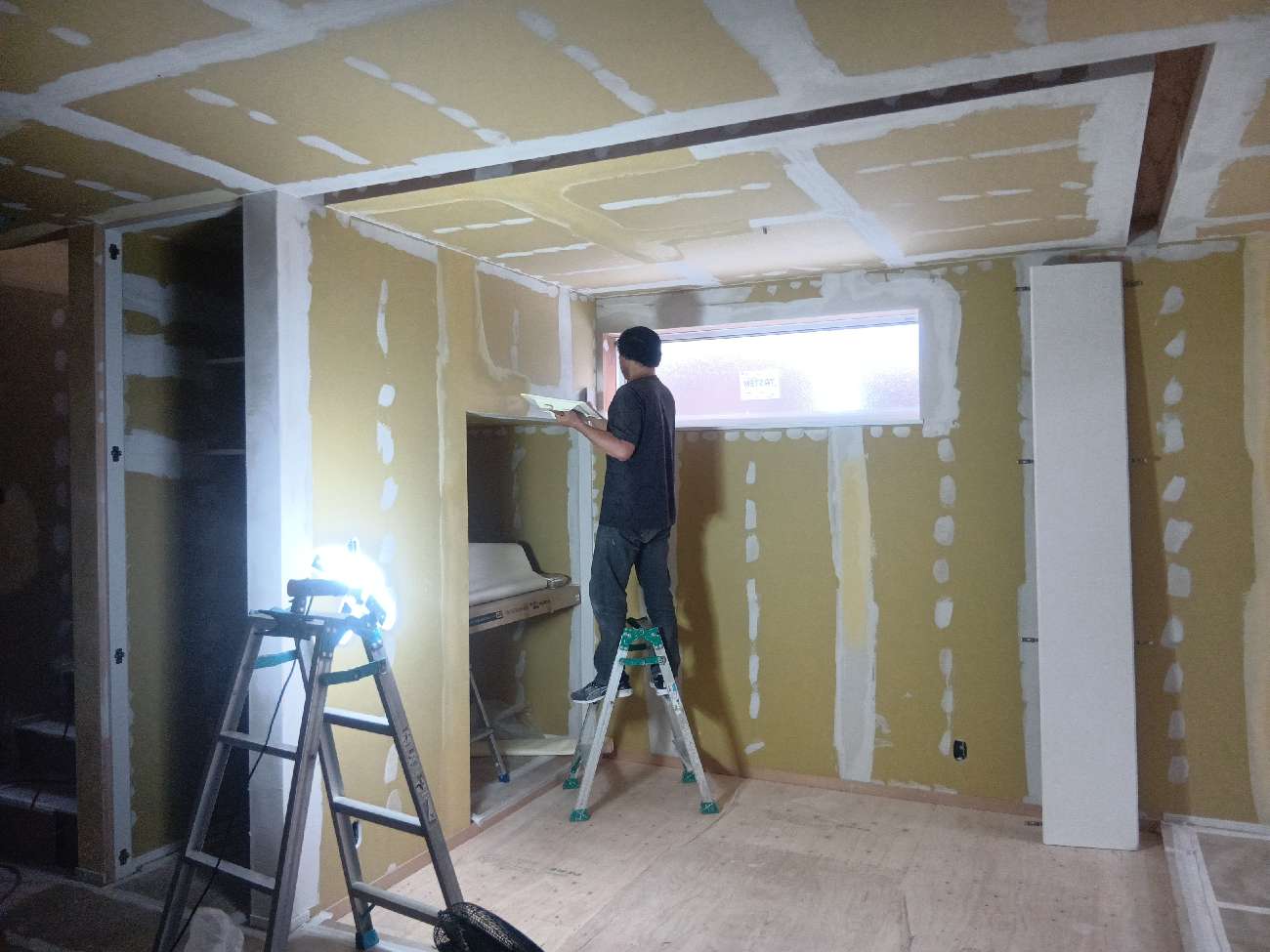

クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。

2025.5.20 左官工事

玄関や勝手口などで左官工事が進んでいます。

2025.5.13 造作工事

造作工事が進んでいます。

2025.5.2 外部足場撤去

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

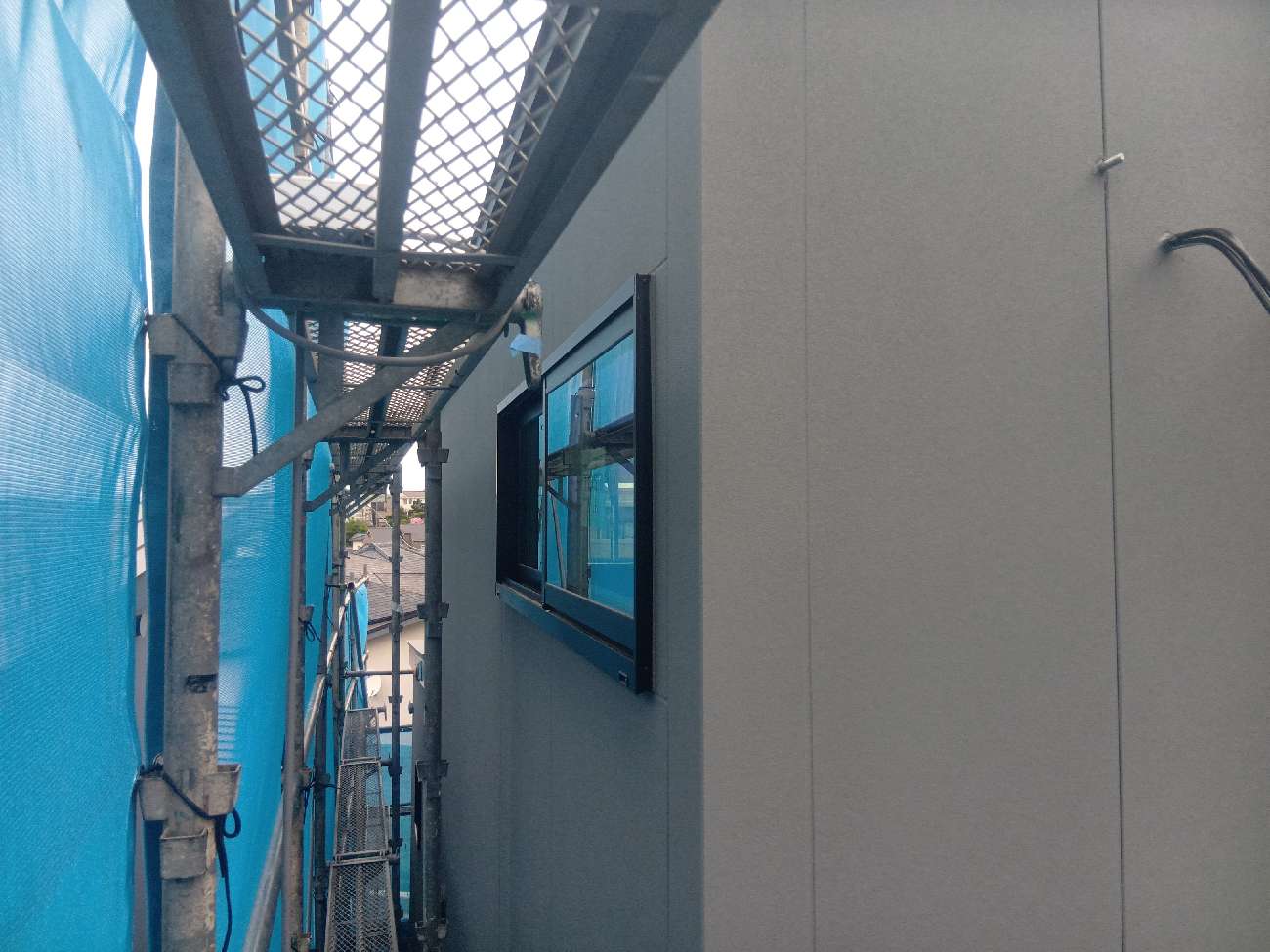

2025.4.23 外装工事

外部の仕上げ工事が進んでいます。もう少しで建物外観が完成します!

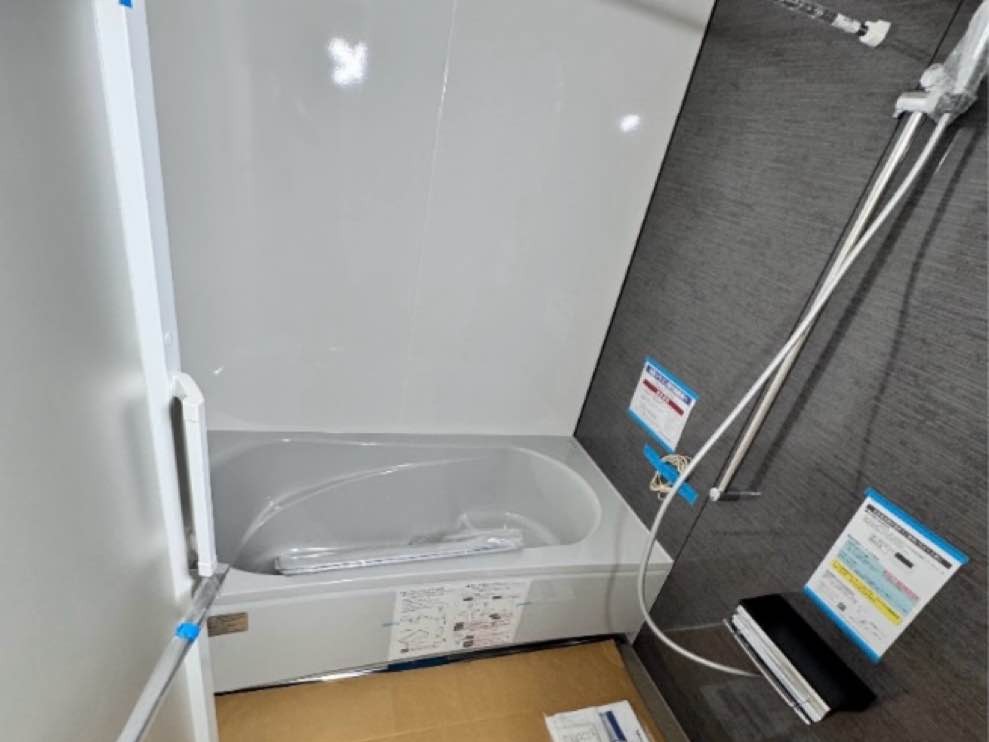

2025.4.18 浴室工事

ユニットバスの取り付けが完了しました。

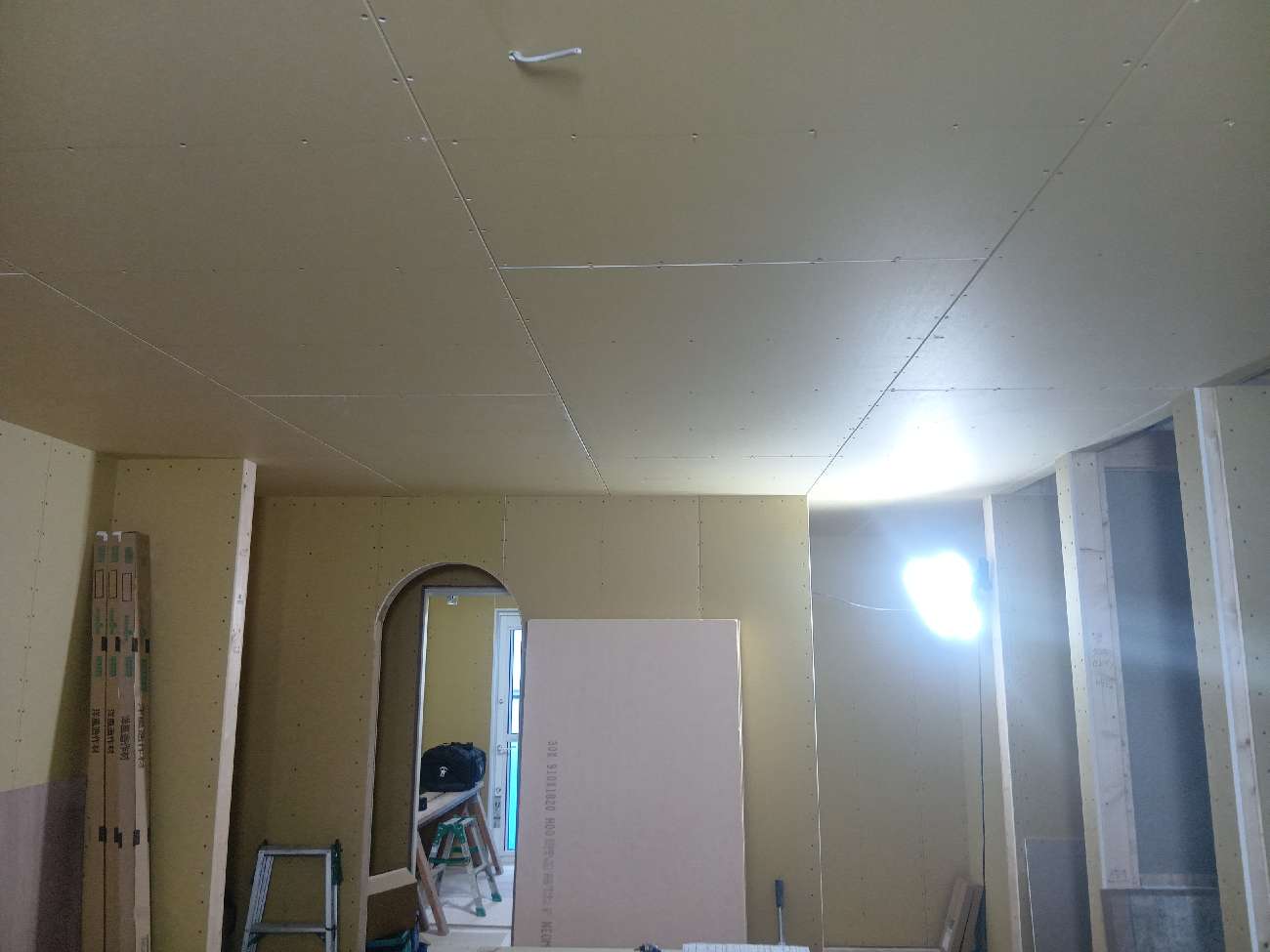

2025.4.14 造作工事

ボード張りの作業が進んでいます。

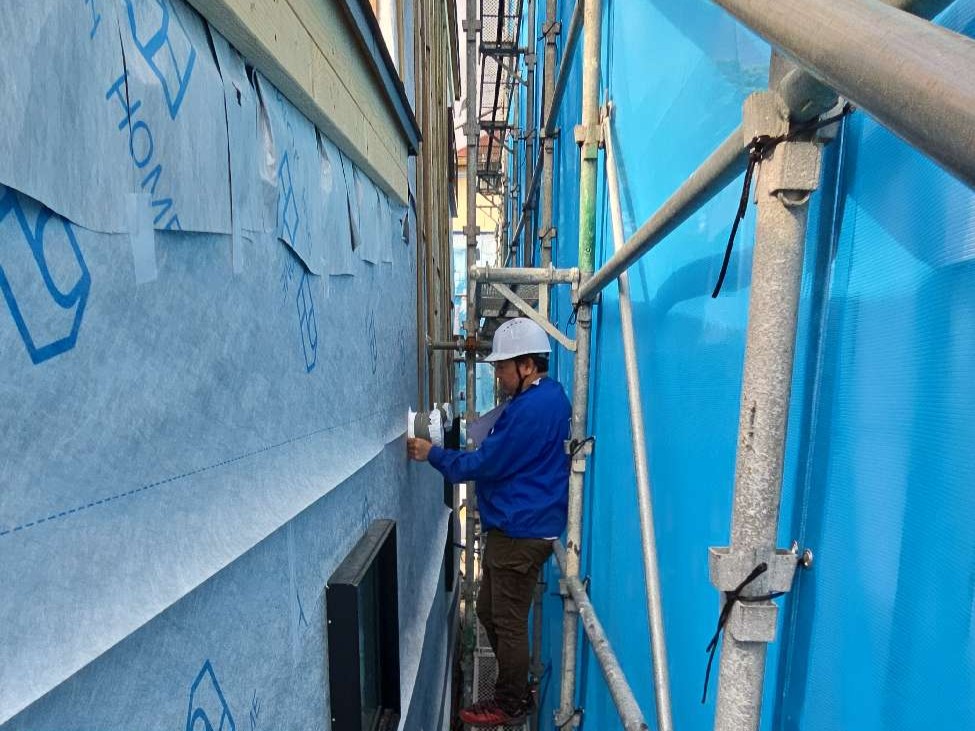

2025.4.10 防水下地検査

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

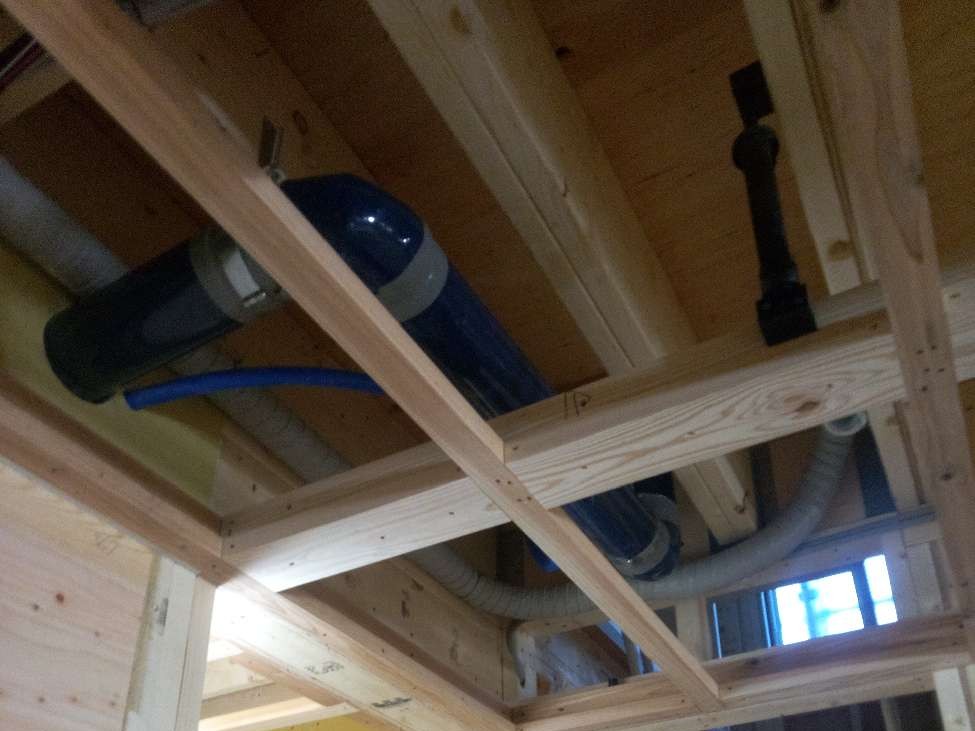

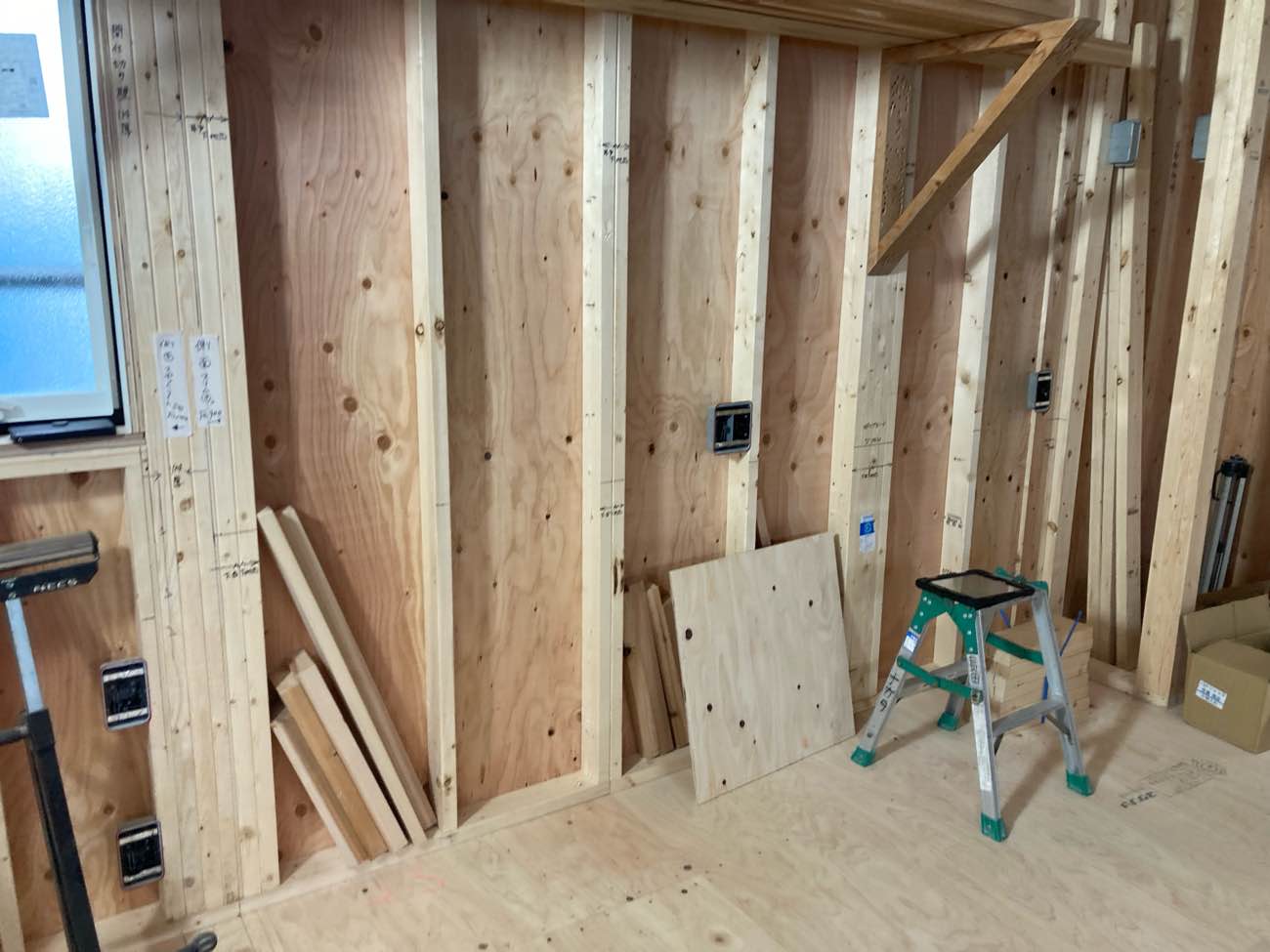

2025.4.7 造作工事

電気配線・設備配管が進んでいます。

2025.4.1 造作工事

造作工事が進んでいます。

2025.3.28 造作工事

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

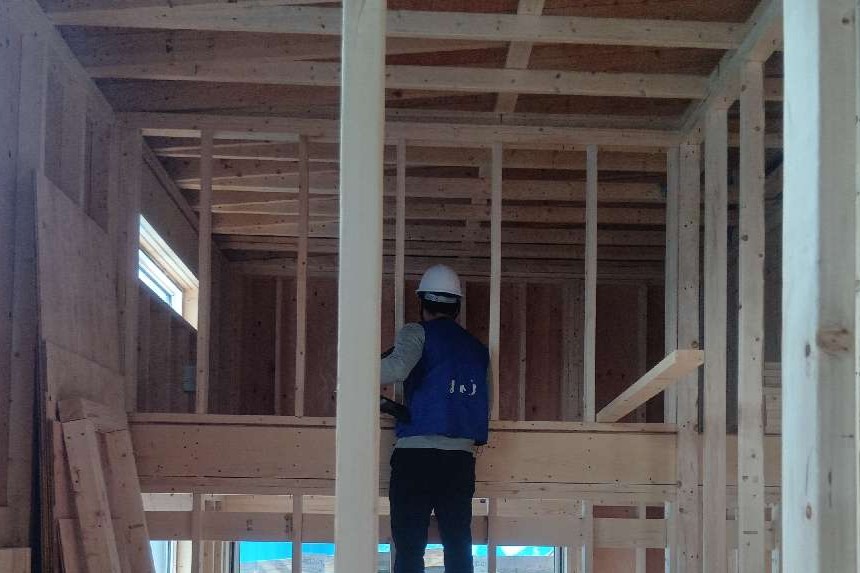

2025.3.25 躯体検査

第三者機関である日本住宅保証検査機構(JIO)様の躯体検査を受けました。2×4専用の金物・釘などの確認を行います。

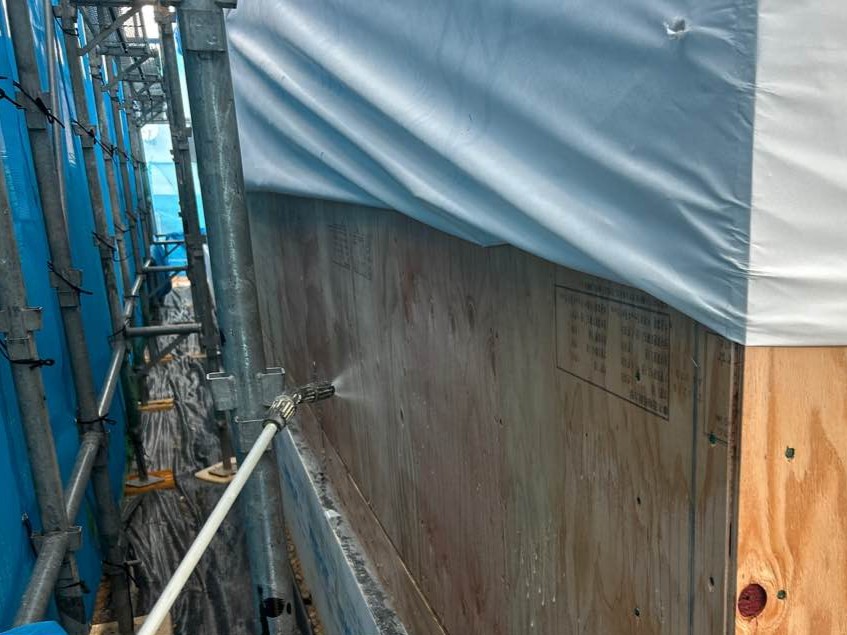

2025.3.18 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。

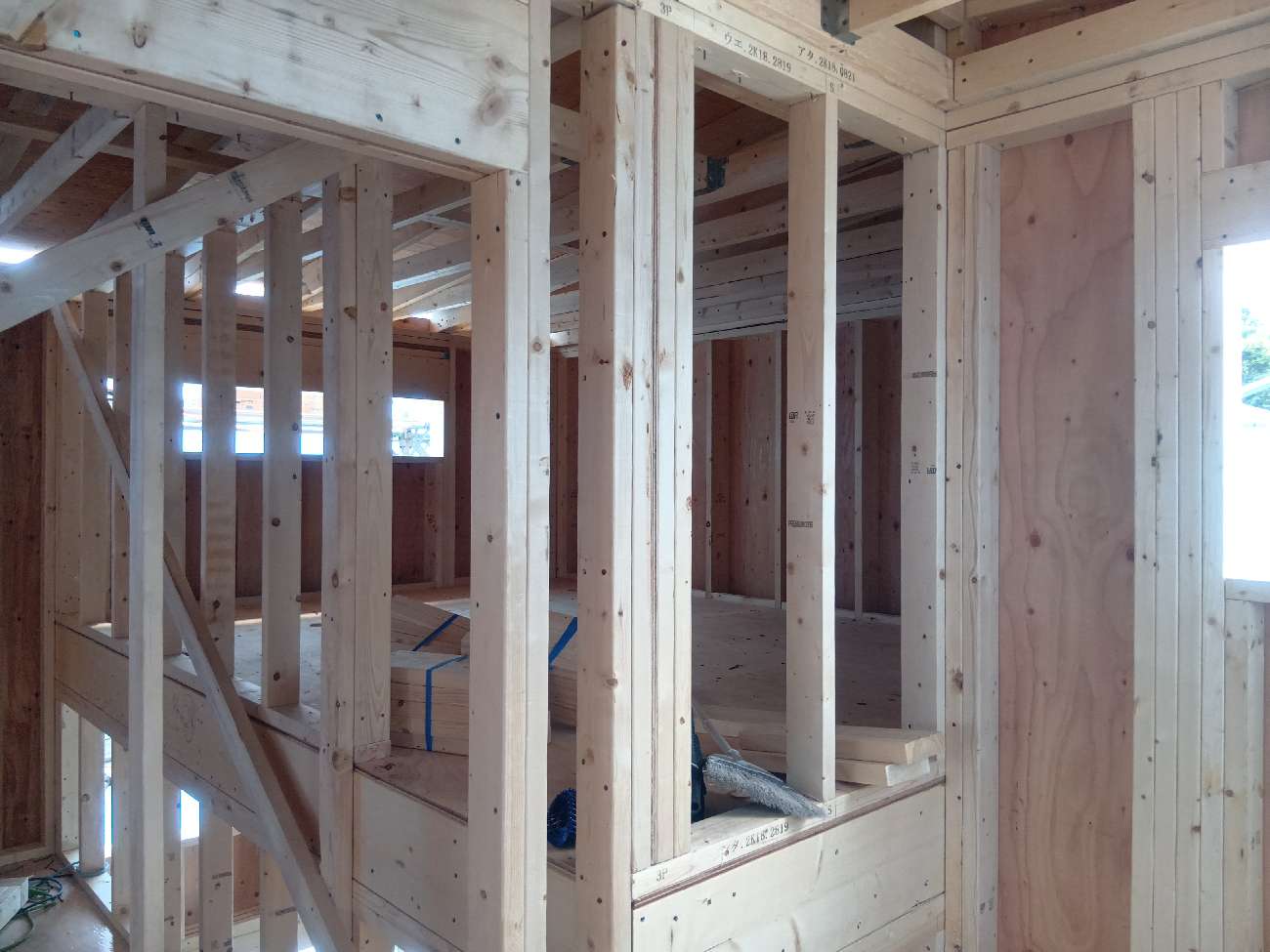

2025.3.14 躯体工事完了

専属の大工さんがクレーン車を使って構造体を組み立て、無事に上棟しました。建物の骨格が完成です!

2025.3.12 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

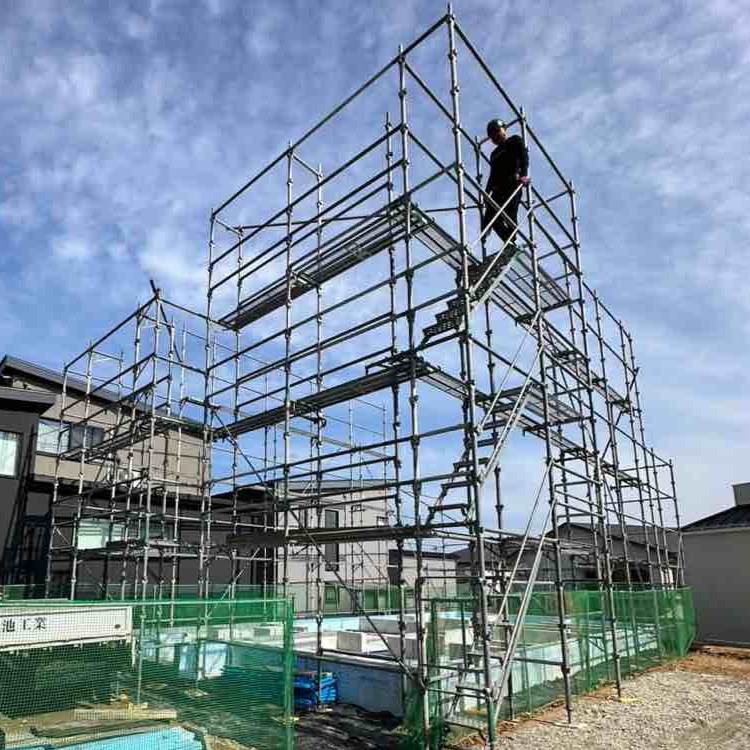

2025.3.8 躯体工事

躯体工事に先駆けて、外部足場を組み上げています。

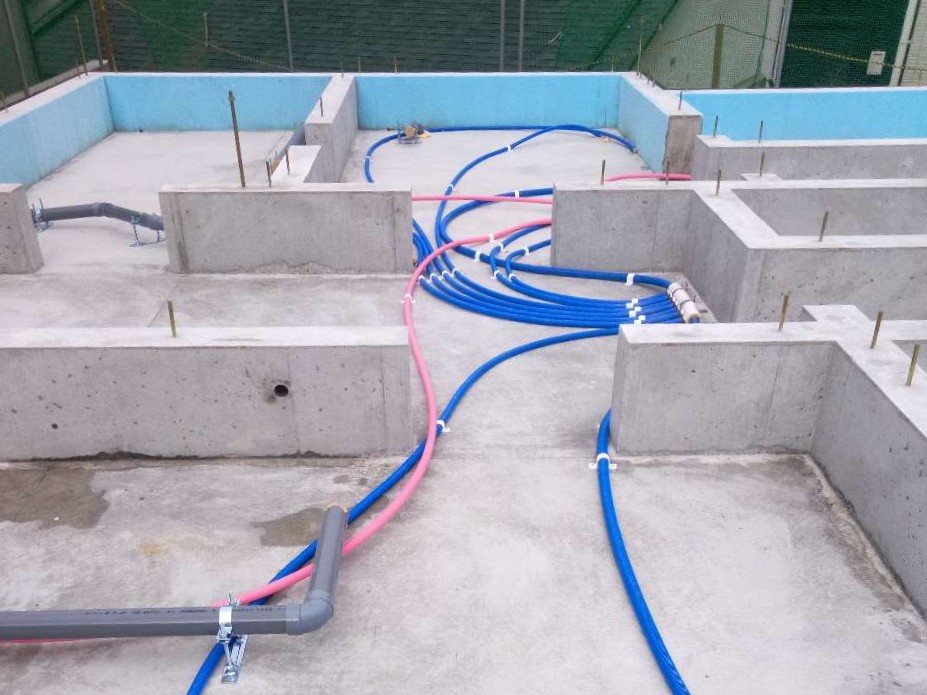

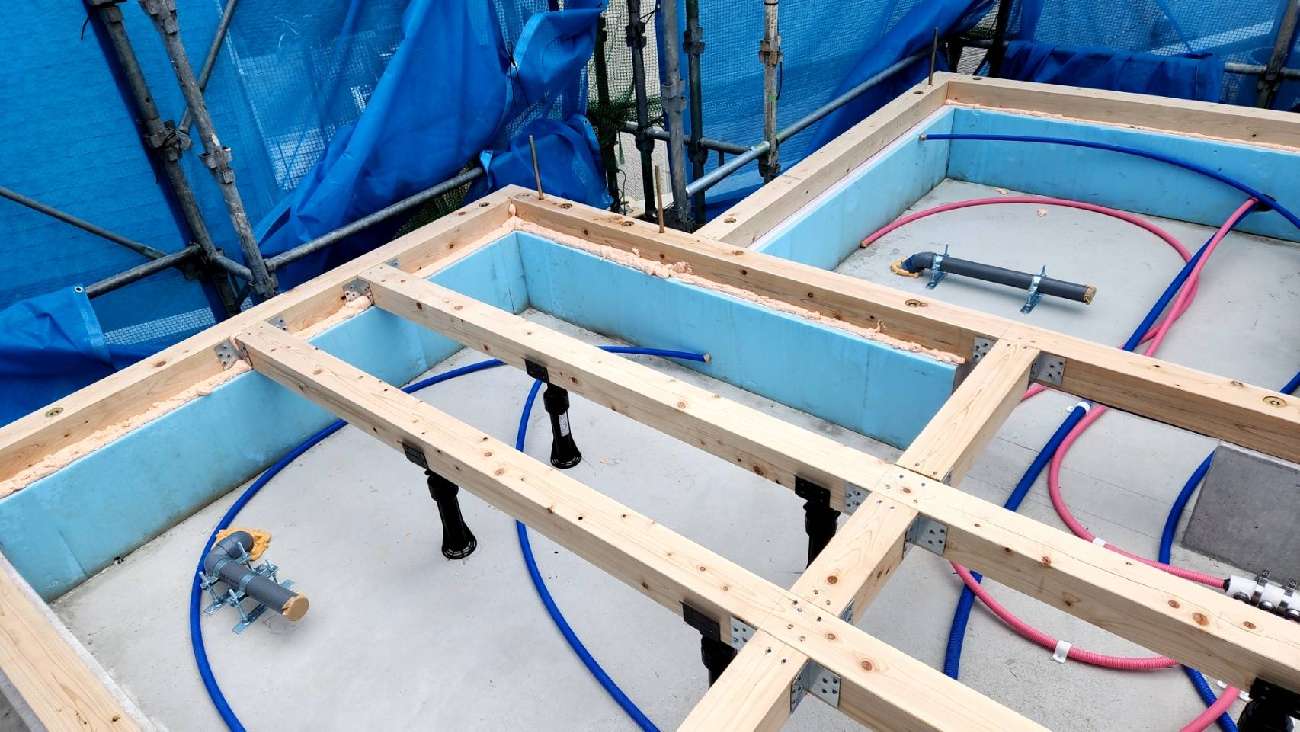

2025.3.6 設備配管

床下の設備配管が進んでいます。

2025.3.4 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

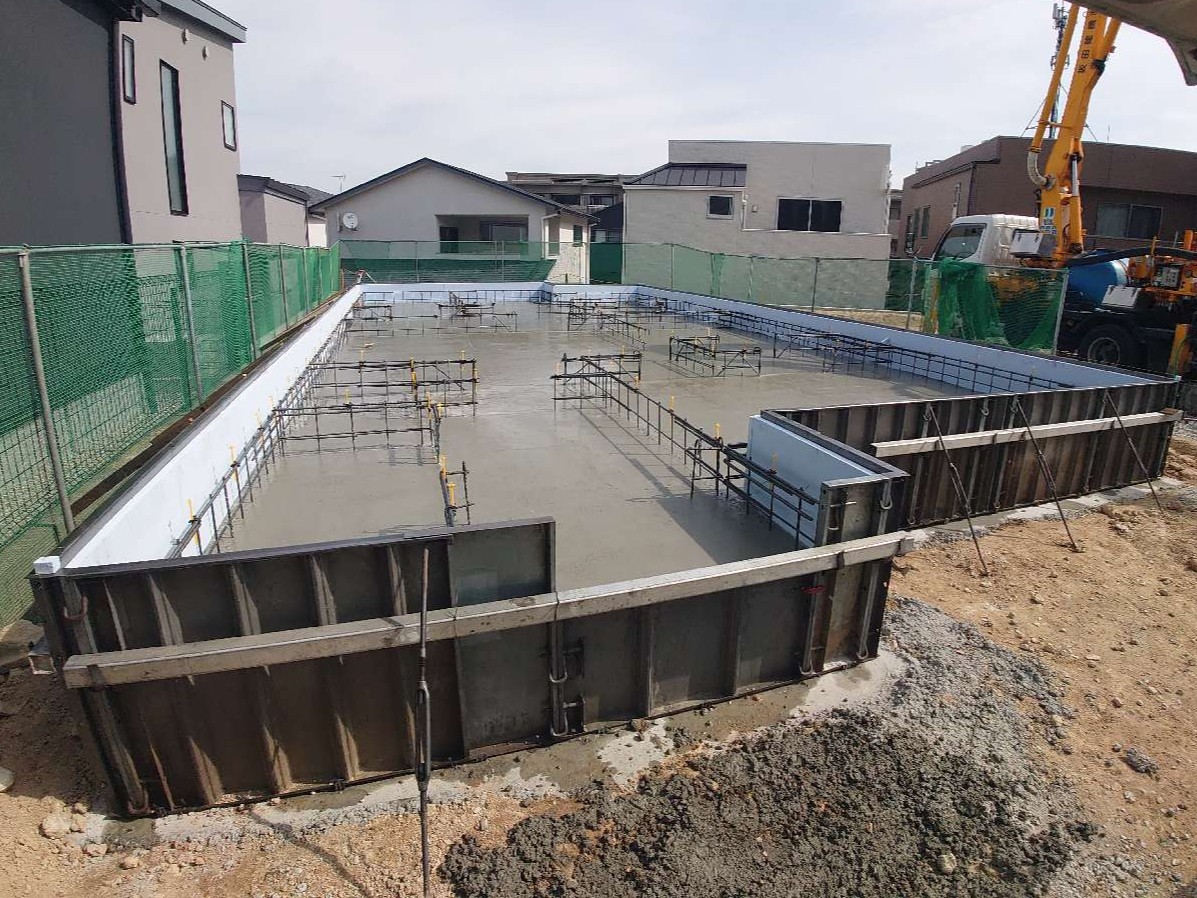

2025.2.27 基礎工事

コンクリート工事が進んでいます。

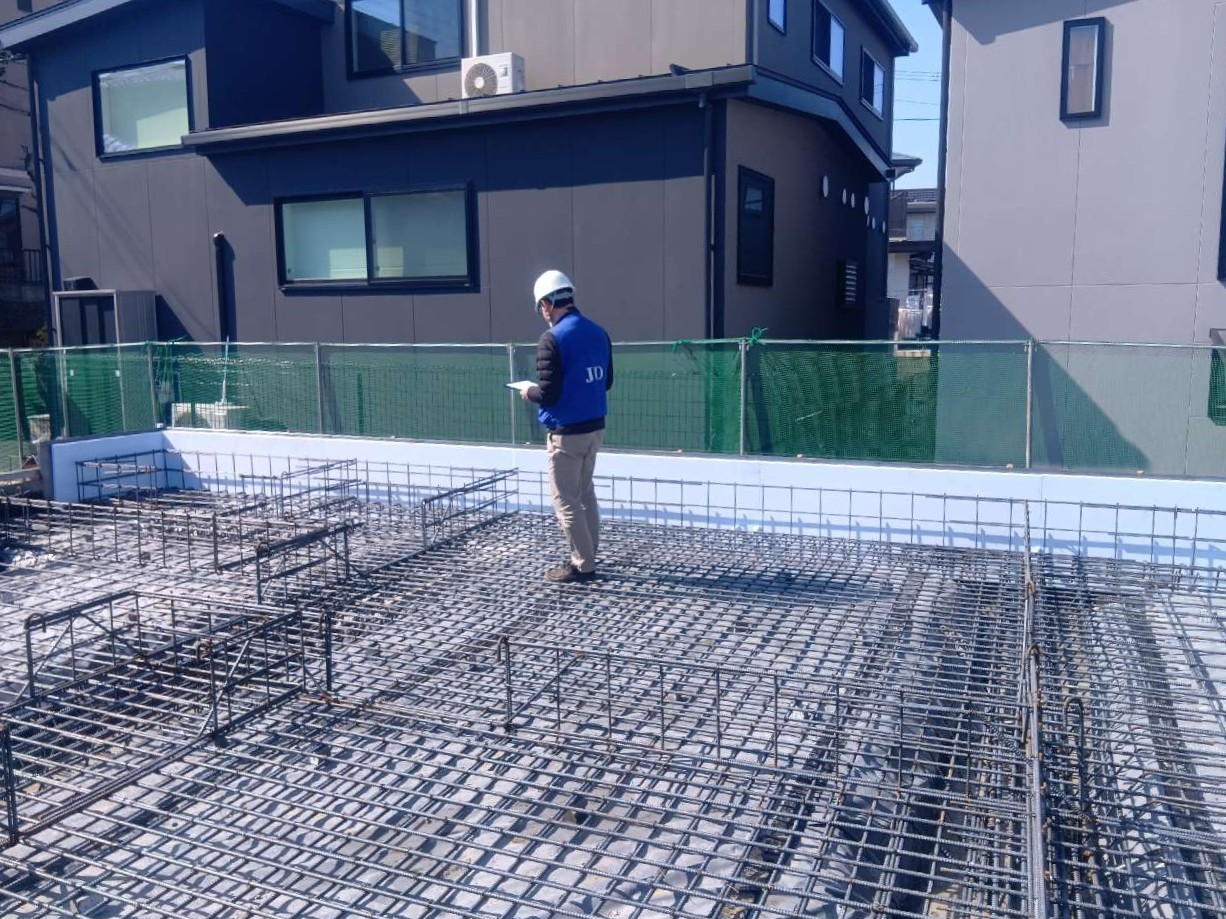

2025.2.26 配筋検査

基礎配筋が完了したので、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。

2025.2.22 基礎工事

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

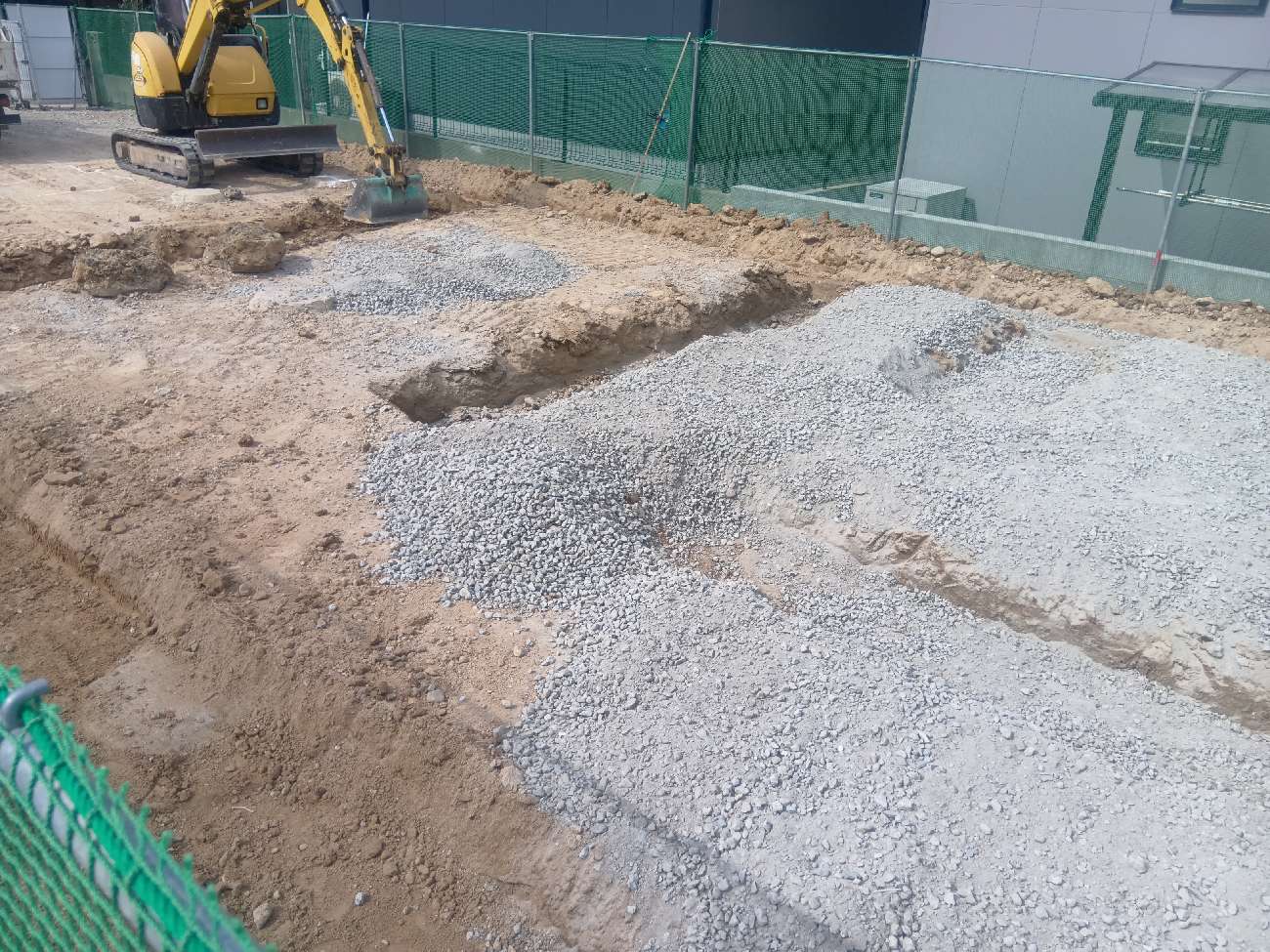

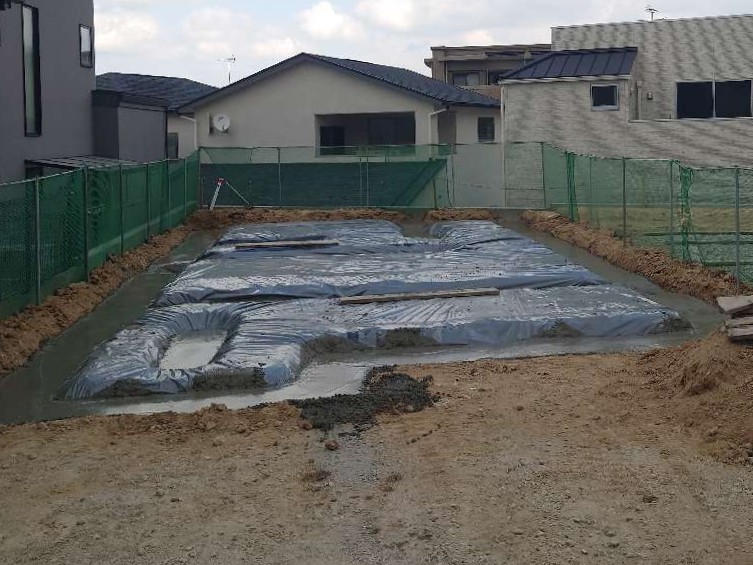

2025.2.21 地業工事

着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
