小郡市K様邸
2025.6.7 左官工事

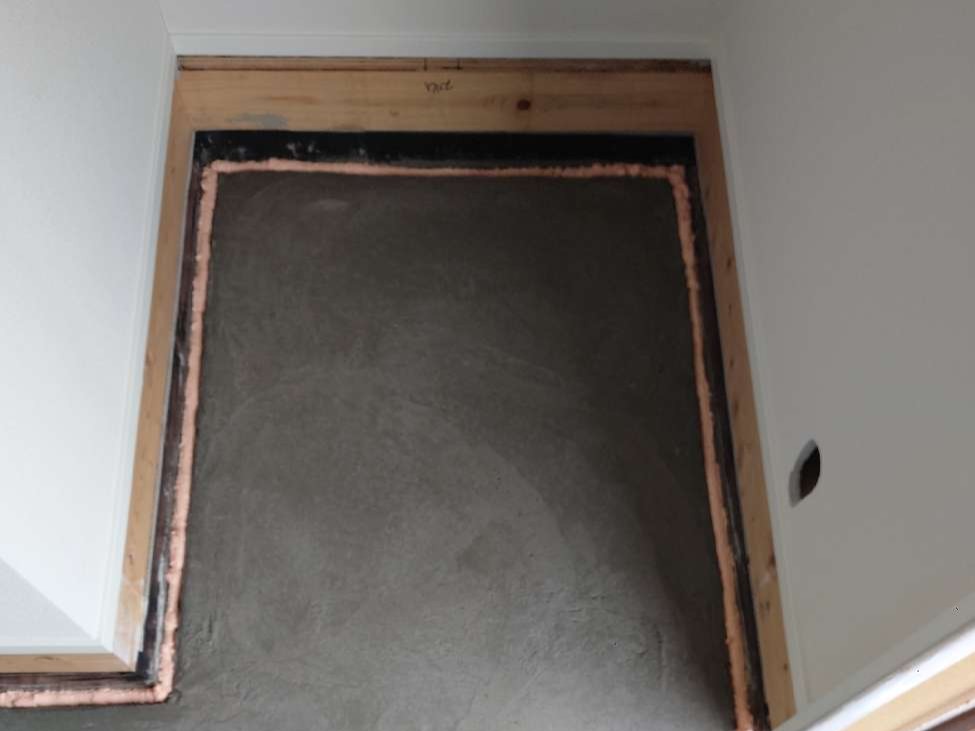

玄関等で左官工事が進んでいます。
2025.6.5 内装工事

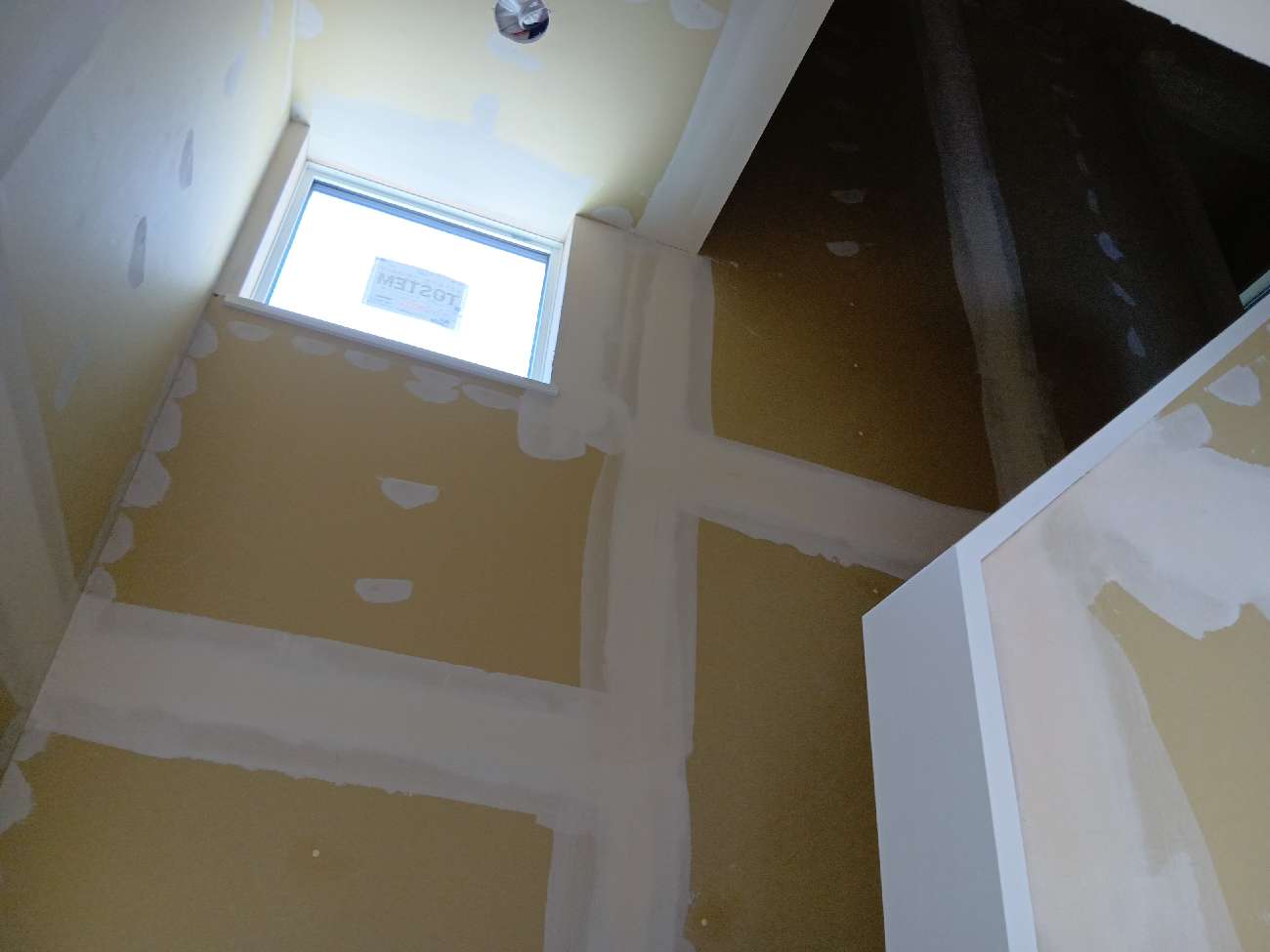

クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。
2025.5.31 外部足場撤去

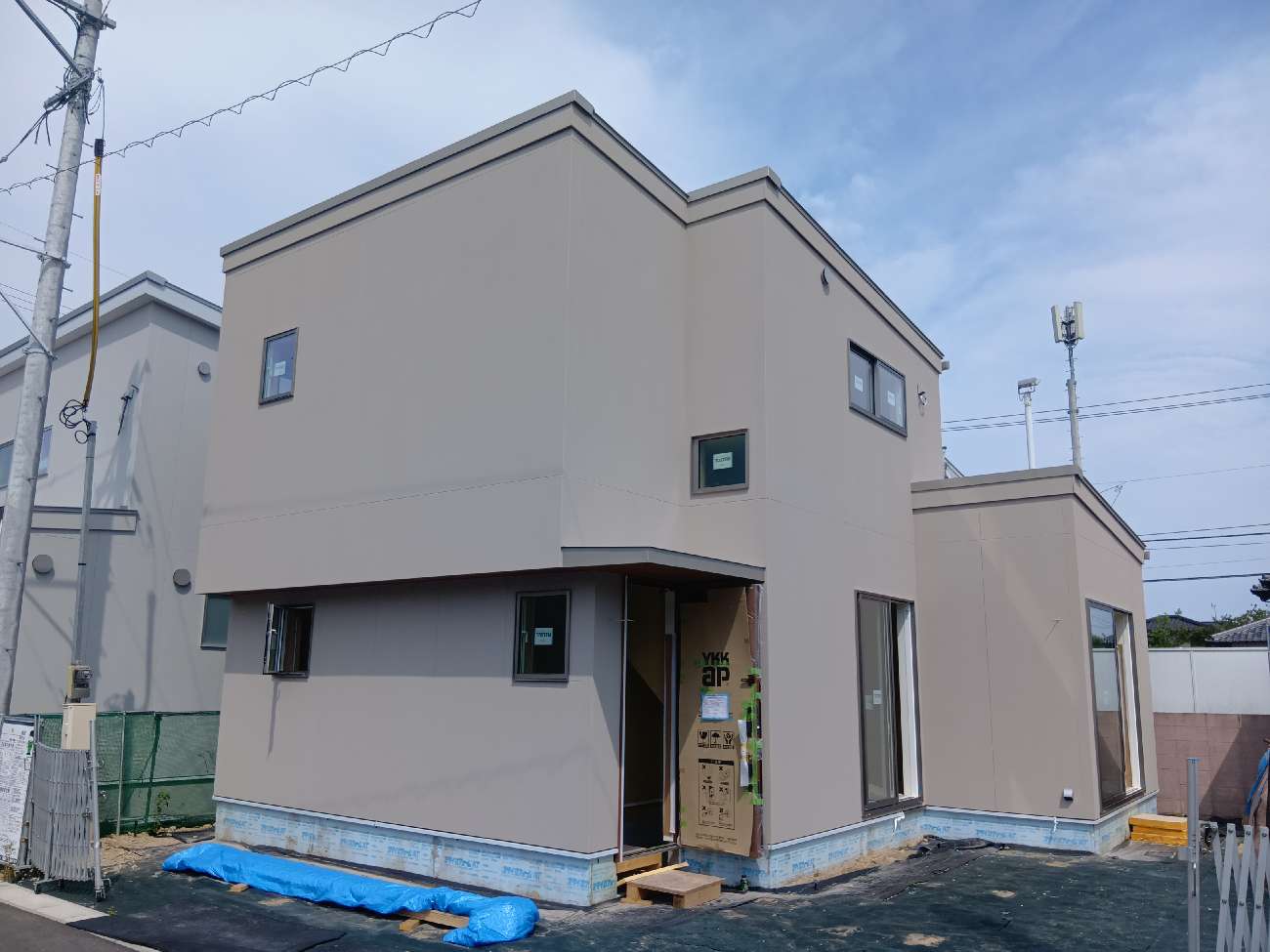

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!
2025.5.26 造作工事

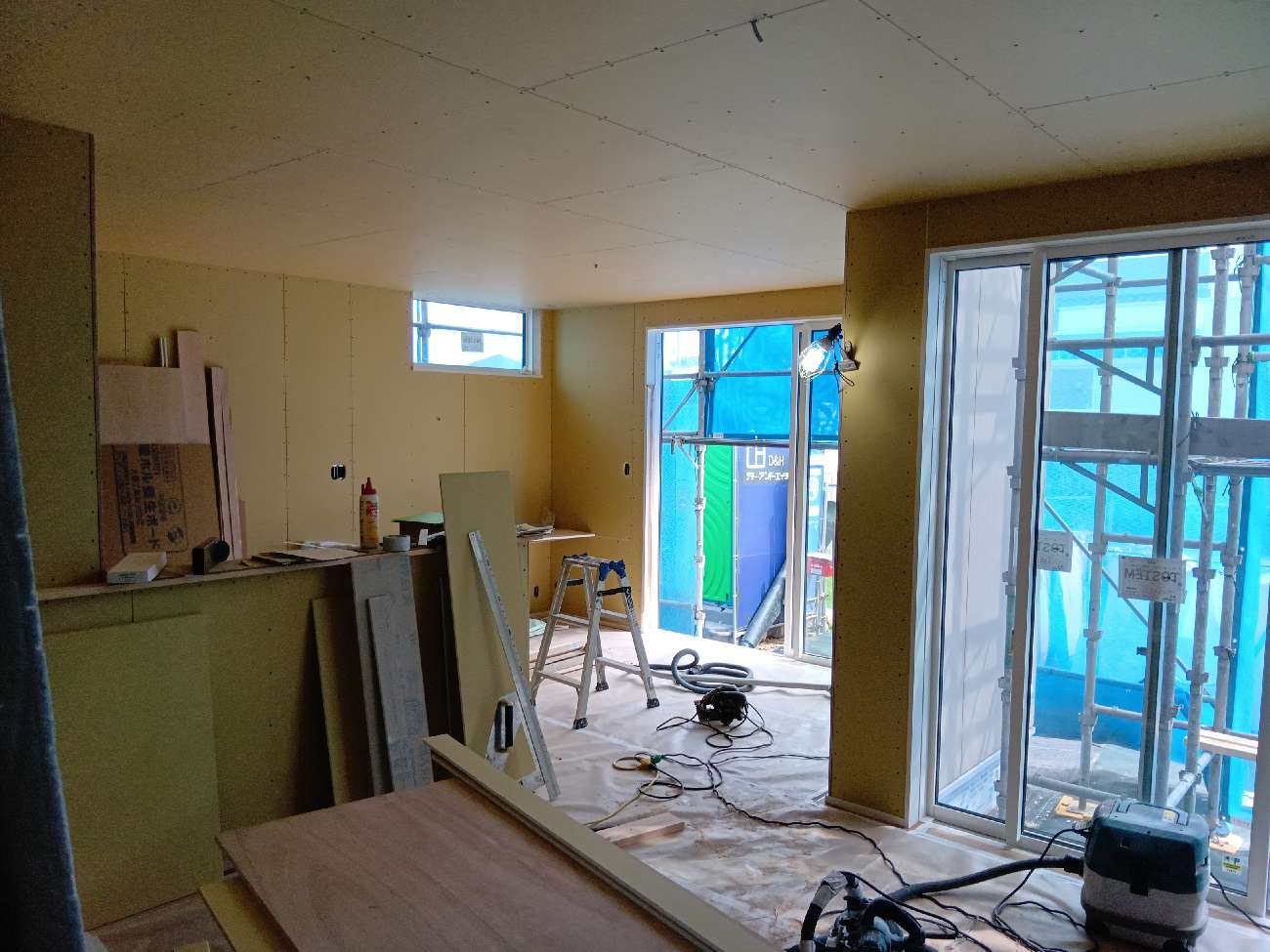

ボード張りの作業が進んでいます。
2025.5.12 造作工事

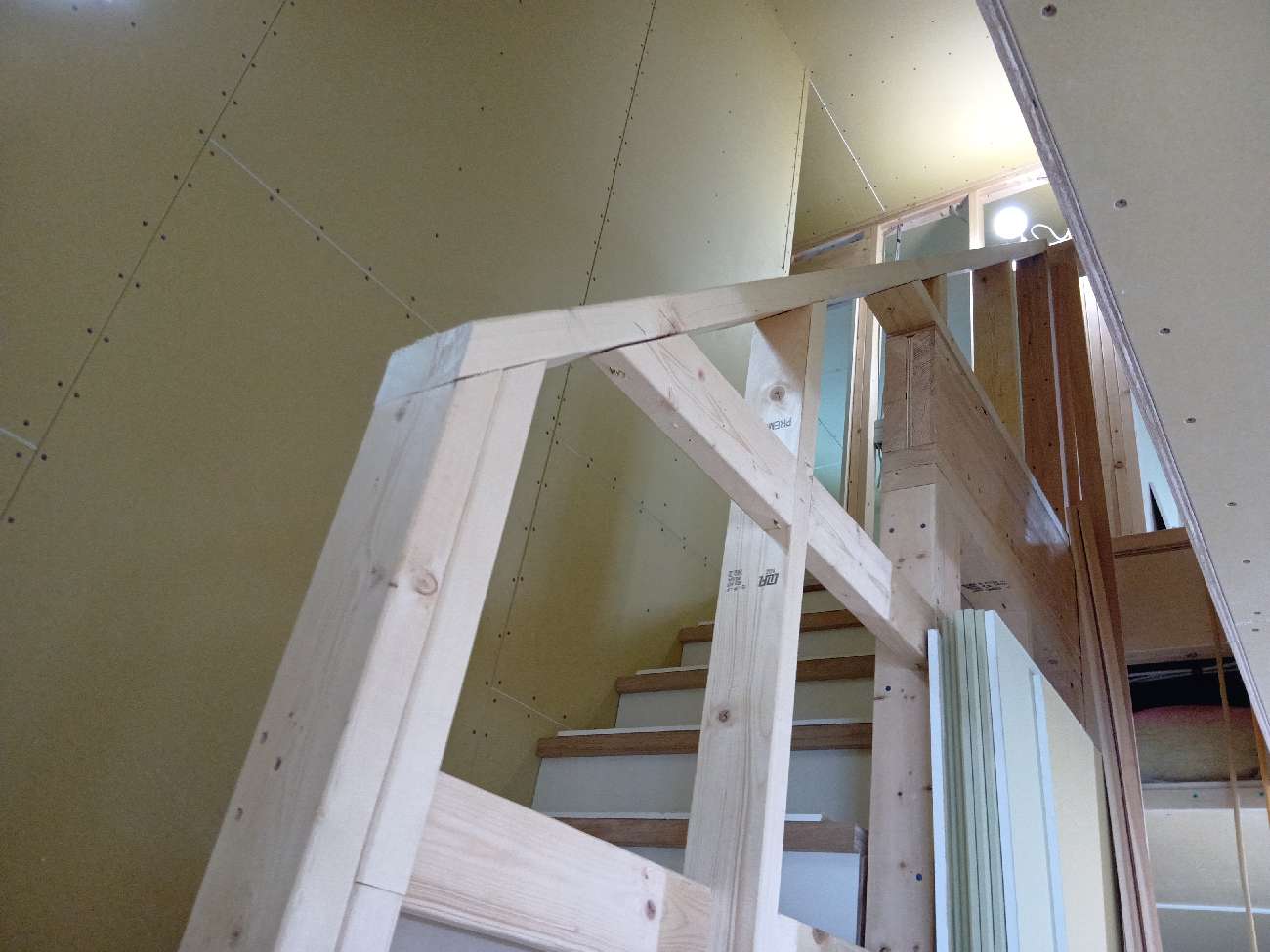

階段がかかりました。
2025.5.1 外壁工事

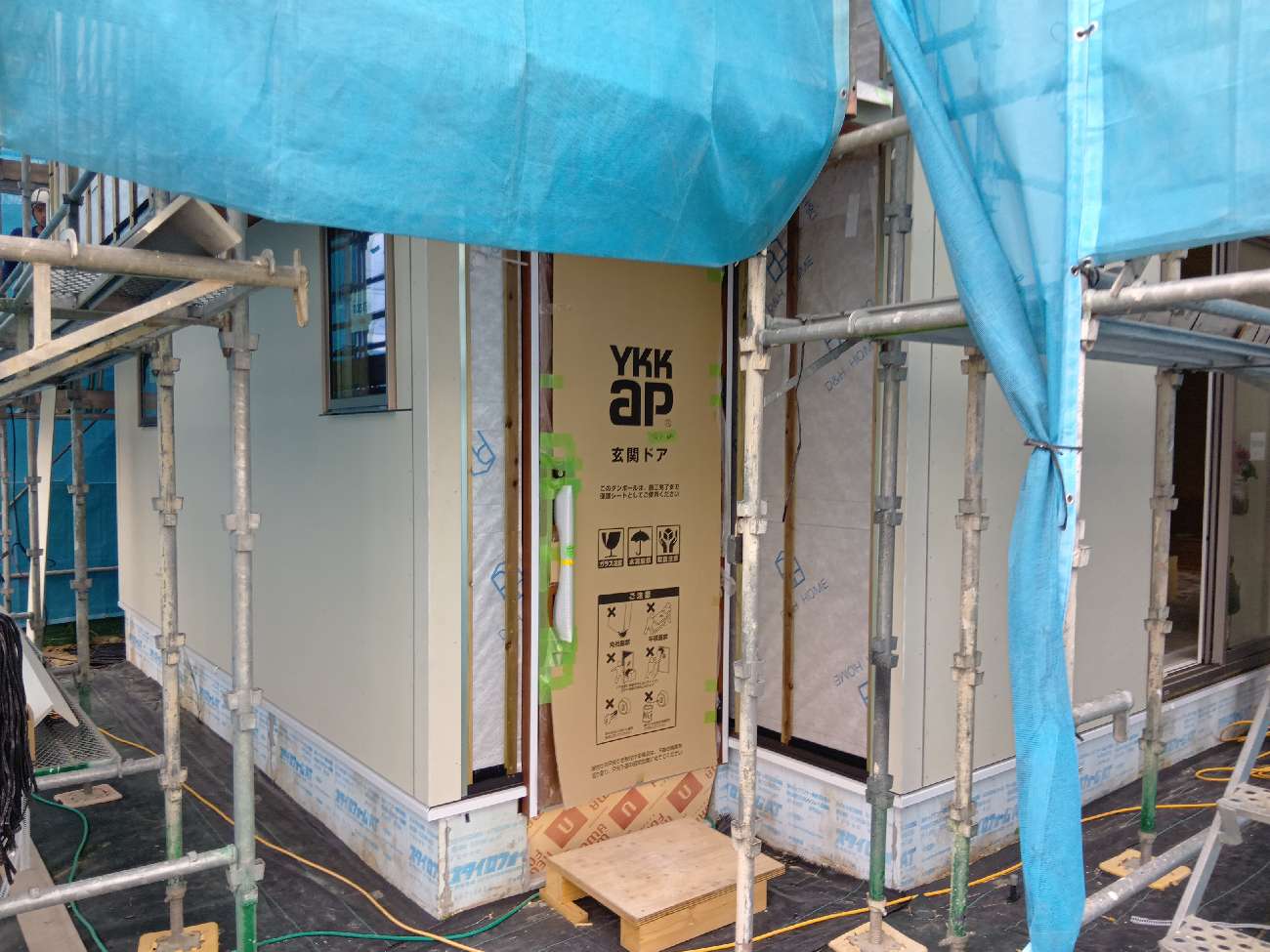

外壁工事が進んでいます。通気胴縁と呼ばれる厚さ18㎜木材の上に、外壁材を貼り付けます。
2025.4.24 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2025.4.18 屋根工事
屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。
2025.4.16 造作工事
造作工事が進んでいます。
2025.4.7 造作工事
内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2025.4.3 躯体工事完了
無事に上棟しました。建物の骨格が完成です!
2025.3.31 断熱工事

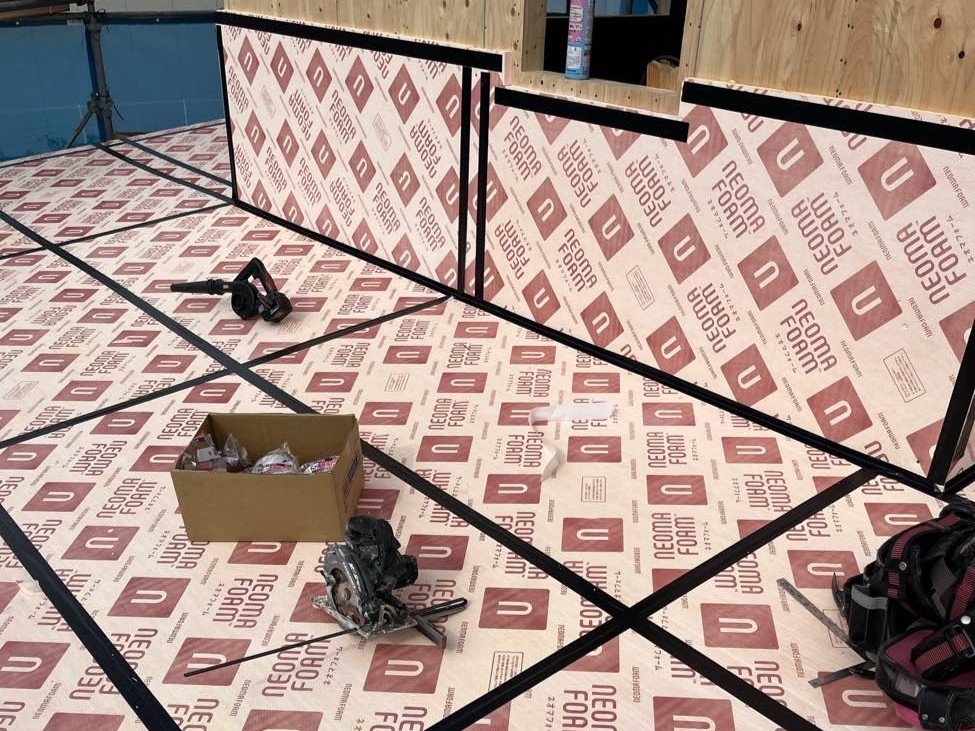

屋根の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2025.3.29 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.3.26 躯体工事

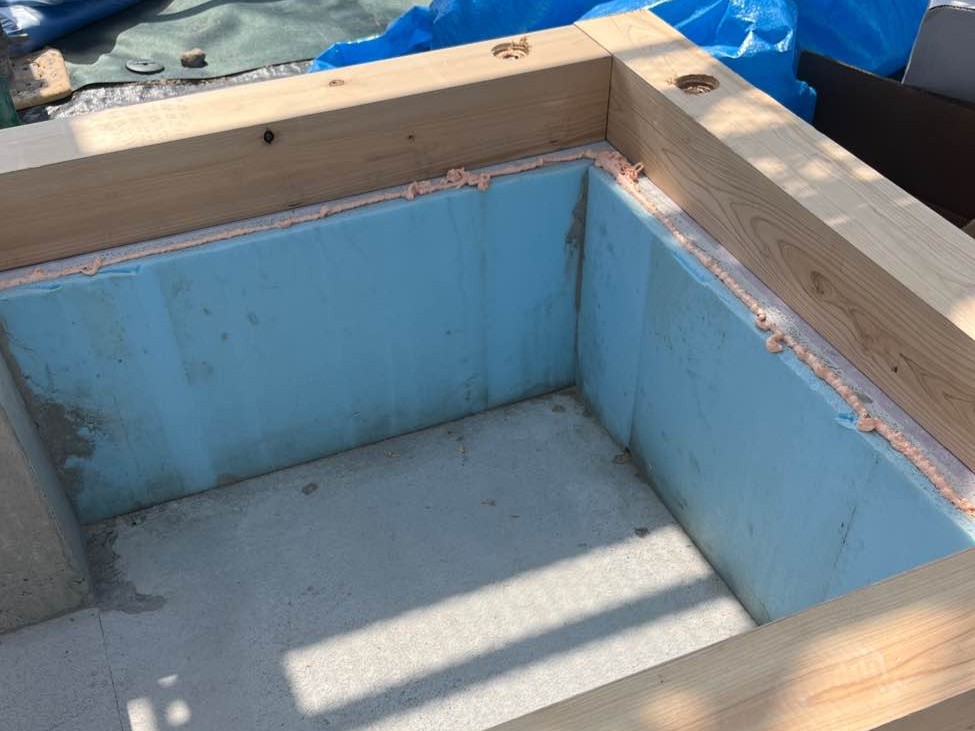

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.3.22 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。
2025.3.10 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.3.7 基礎工事
コンクリート工事が進んでいます。
2025.3.5 配筋検査
基礎配筋が完了したので、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.3.3 基礎工事
地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2025.3.1 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
