2025/03/11
糸島市S様邸

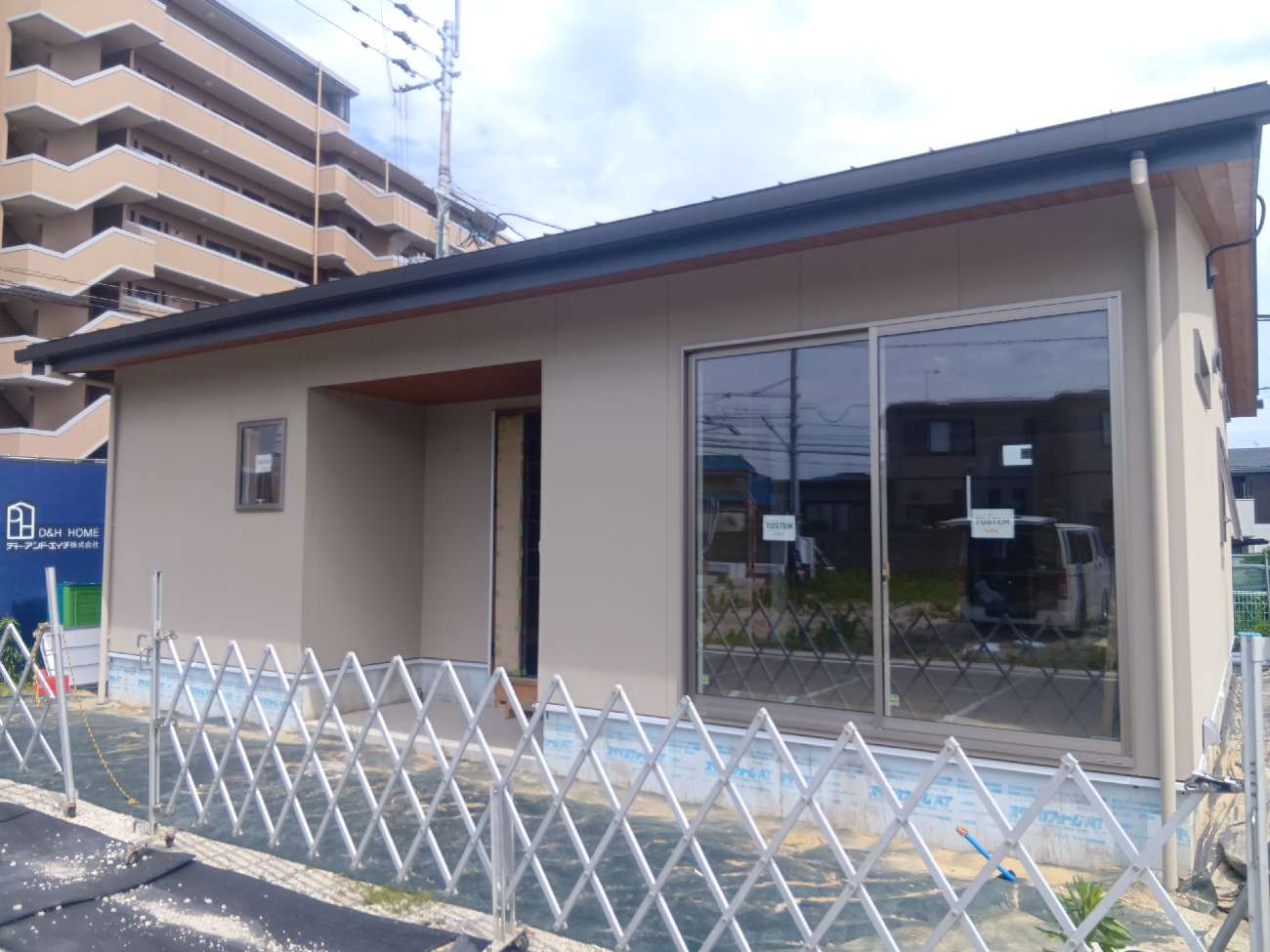

2025.6.6 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!
2025.5.28 外装工事
外部の仕上げ工事が進んでいます。
2025.5.23 造作工事
造作工事が進んでいます。

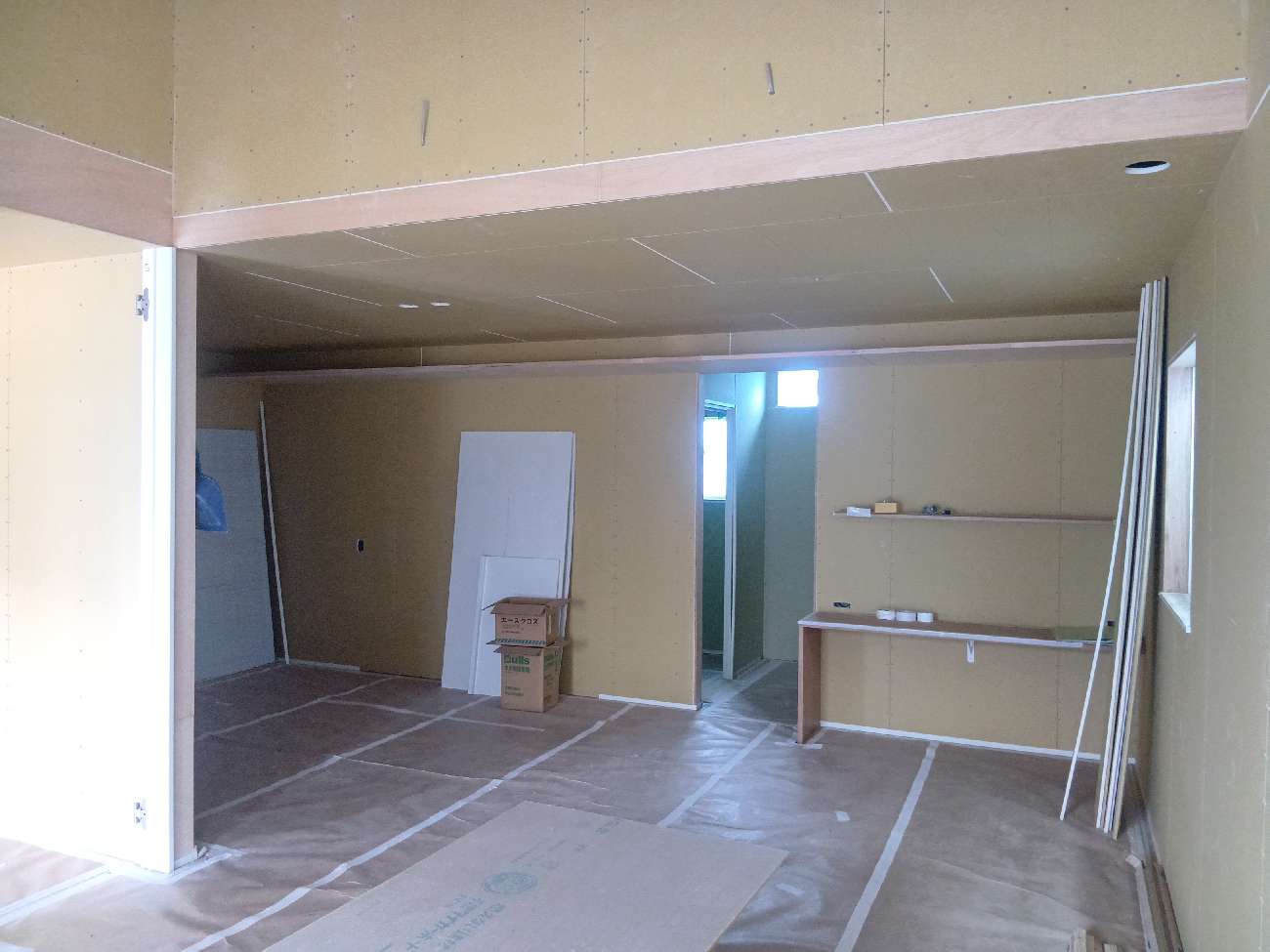

2025.5.19 造作工事
造作工事が進んでいます。

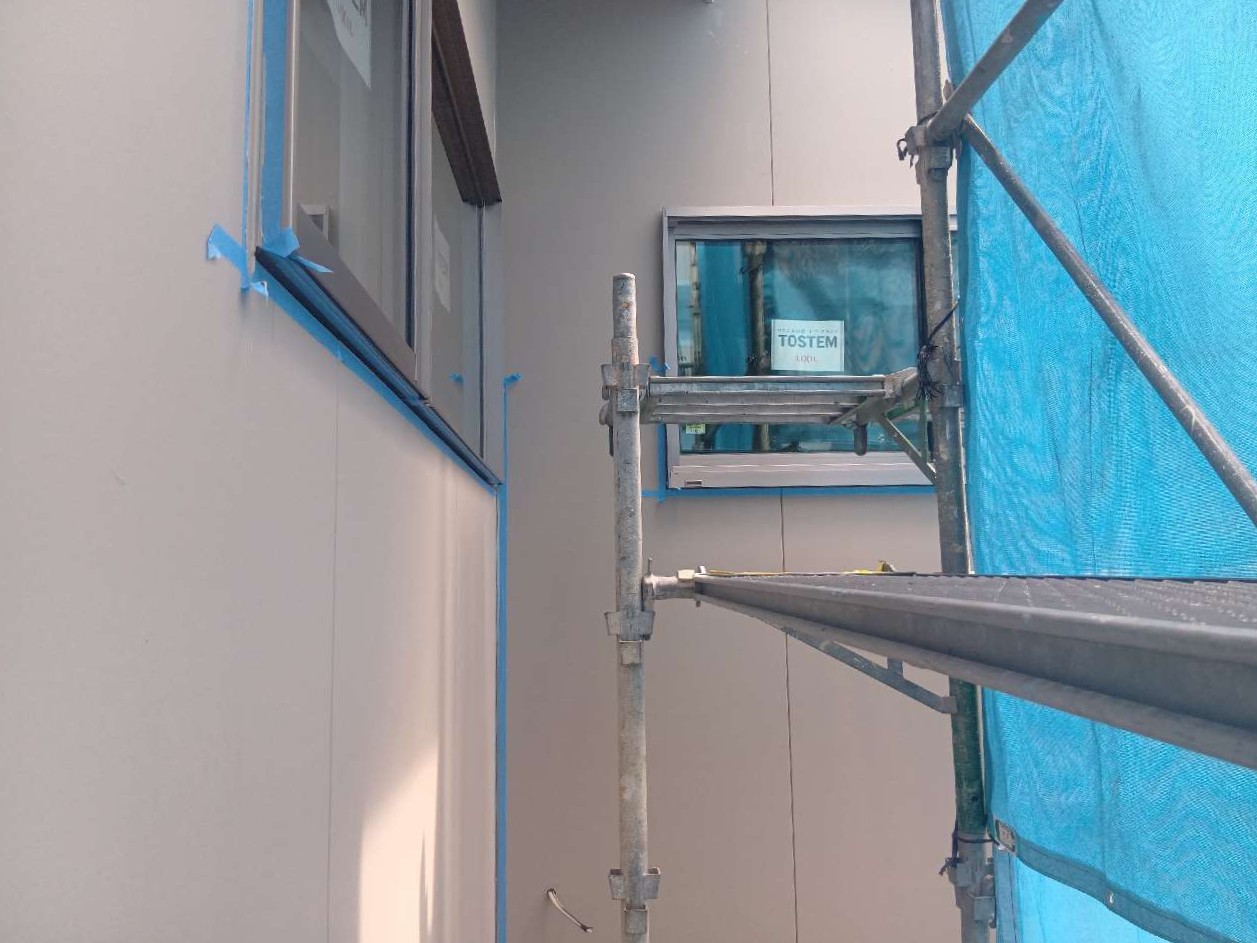

2025.5.16 外装工事
外部の仕上げ工事が進んでいます。

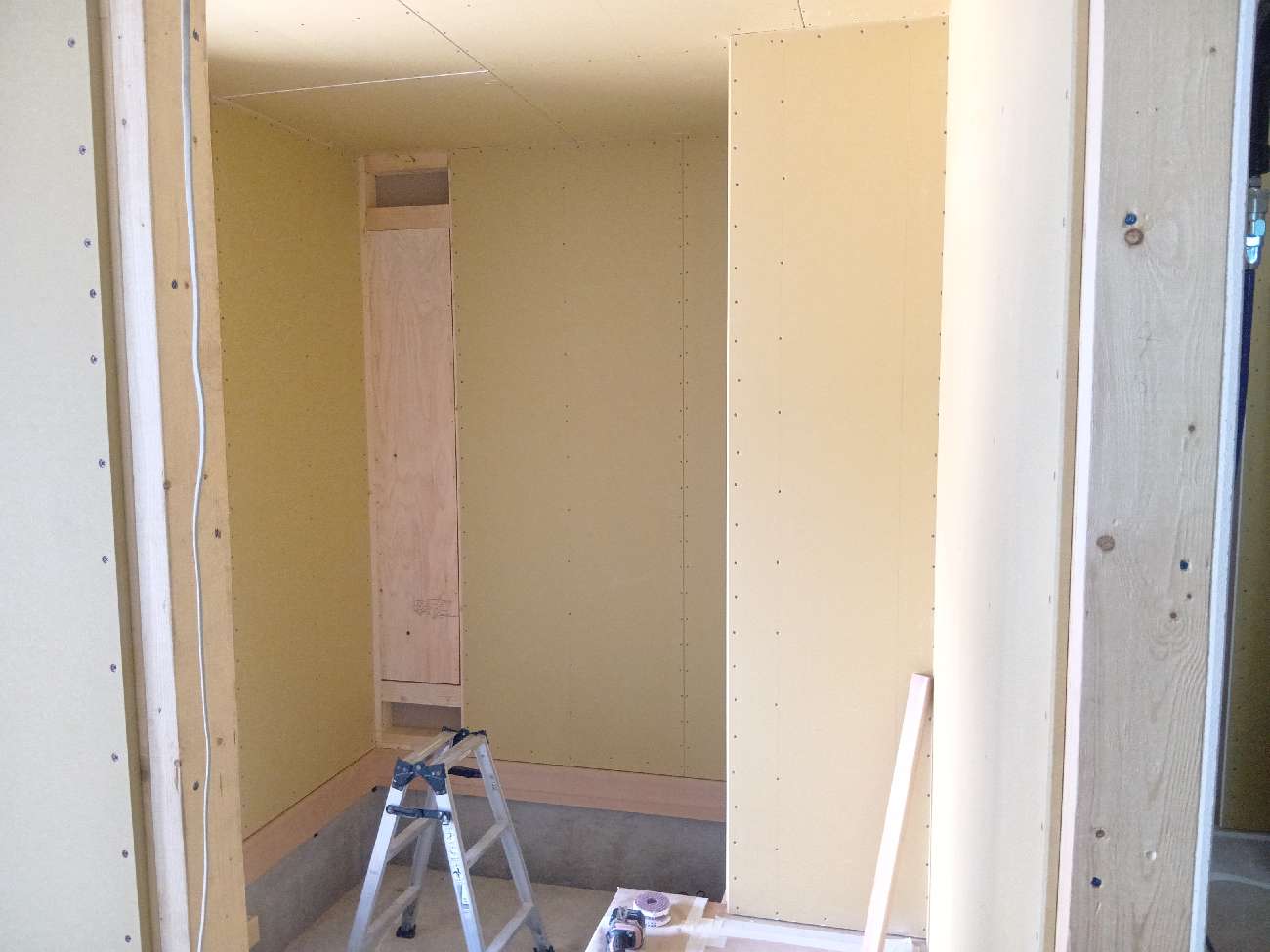

2025.5.13 造作工事
ボード張りの作業が進んでいます。
2025.5.9 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

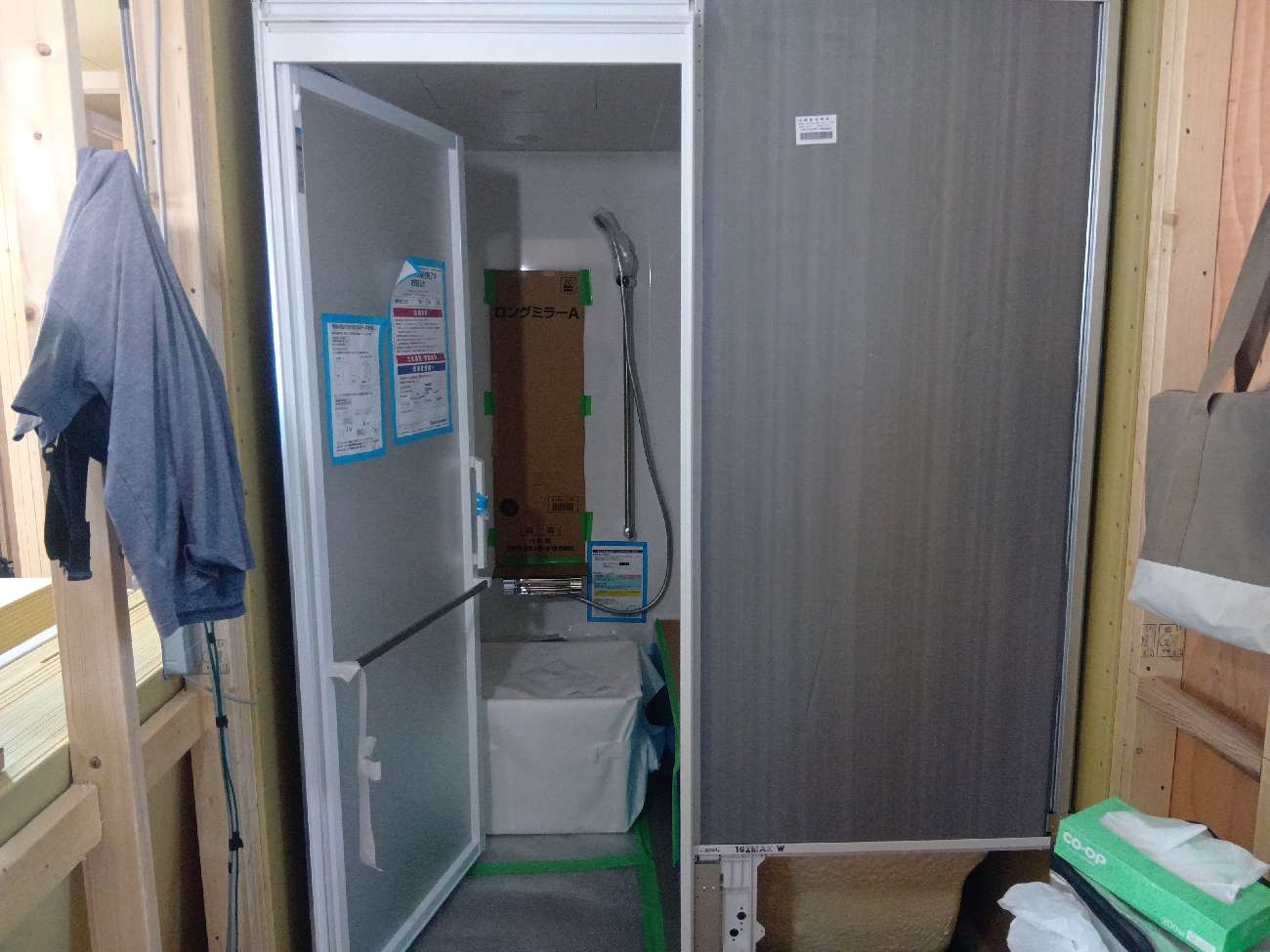

2025.5.7 浴室工事
ユニットバスの取り付けが完了しました。

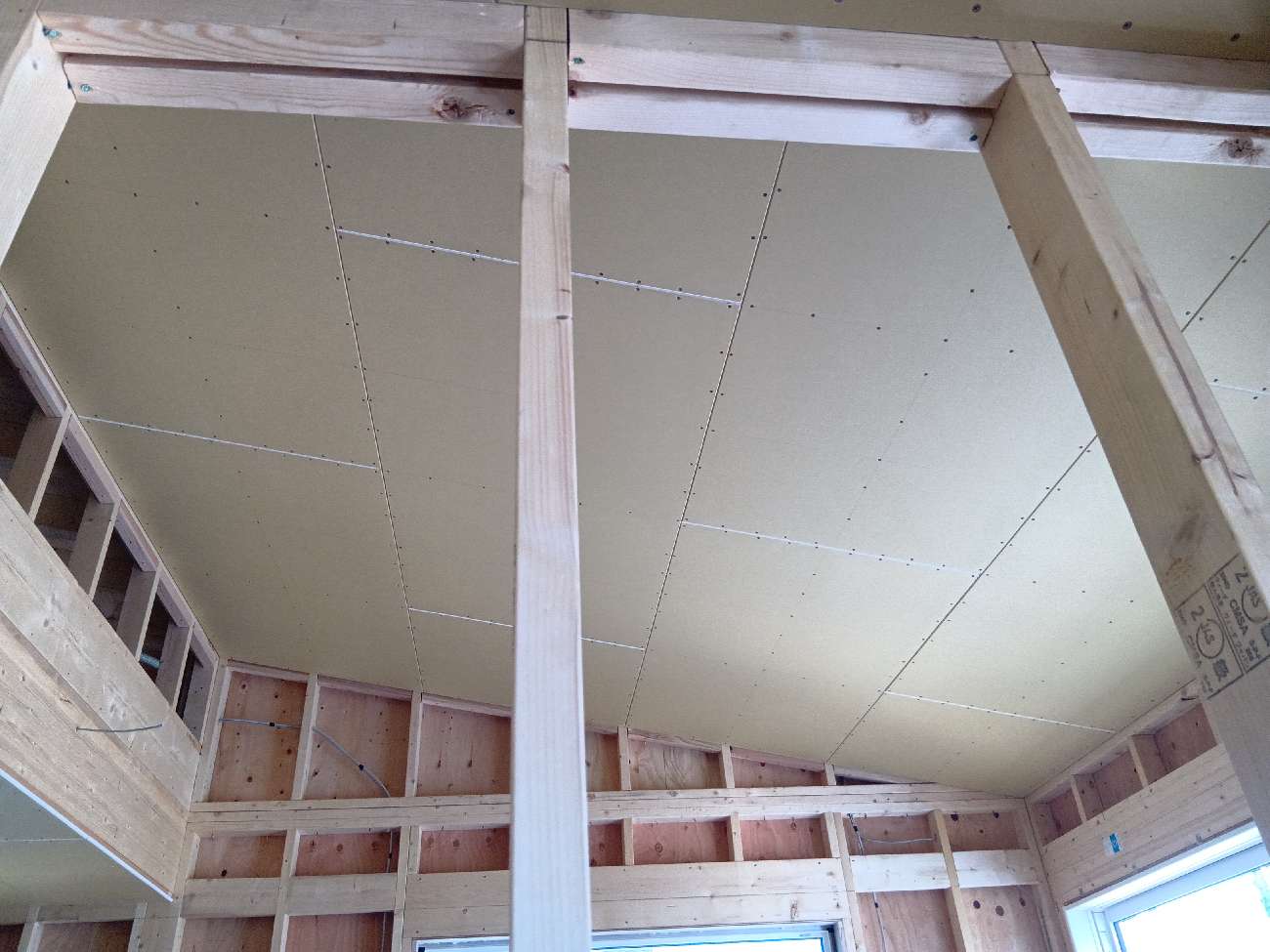

2025.5.2 造作工事
造作工事が進んでいます。

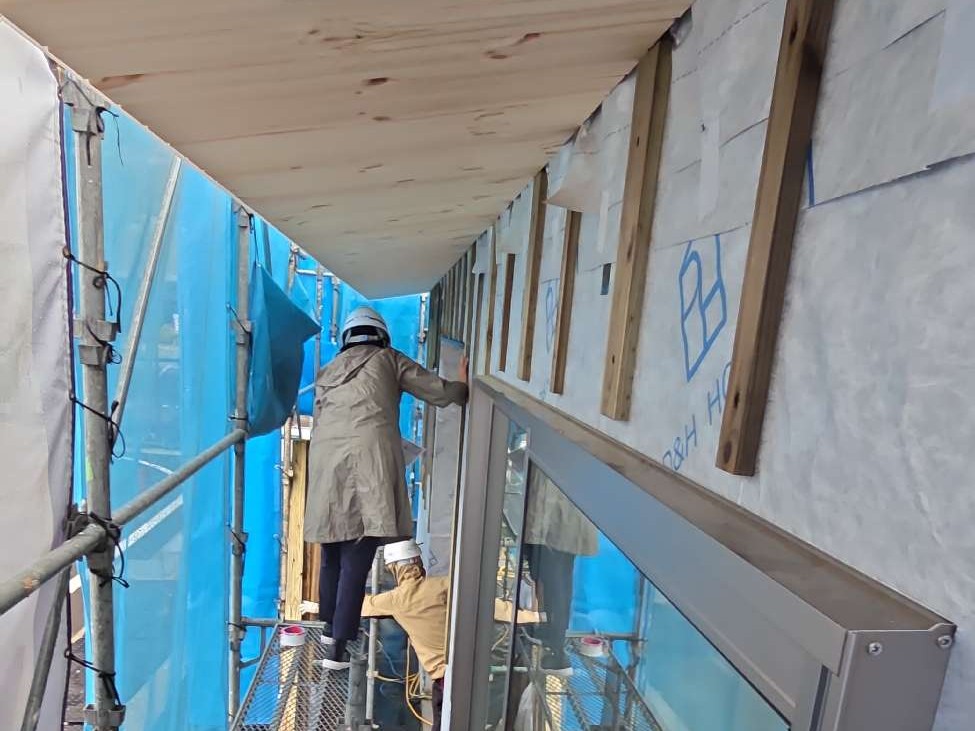

2025.4.28 軒天工事
軒天の木張りが進んでいます。

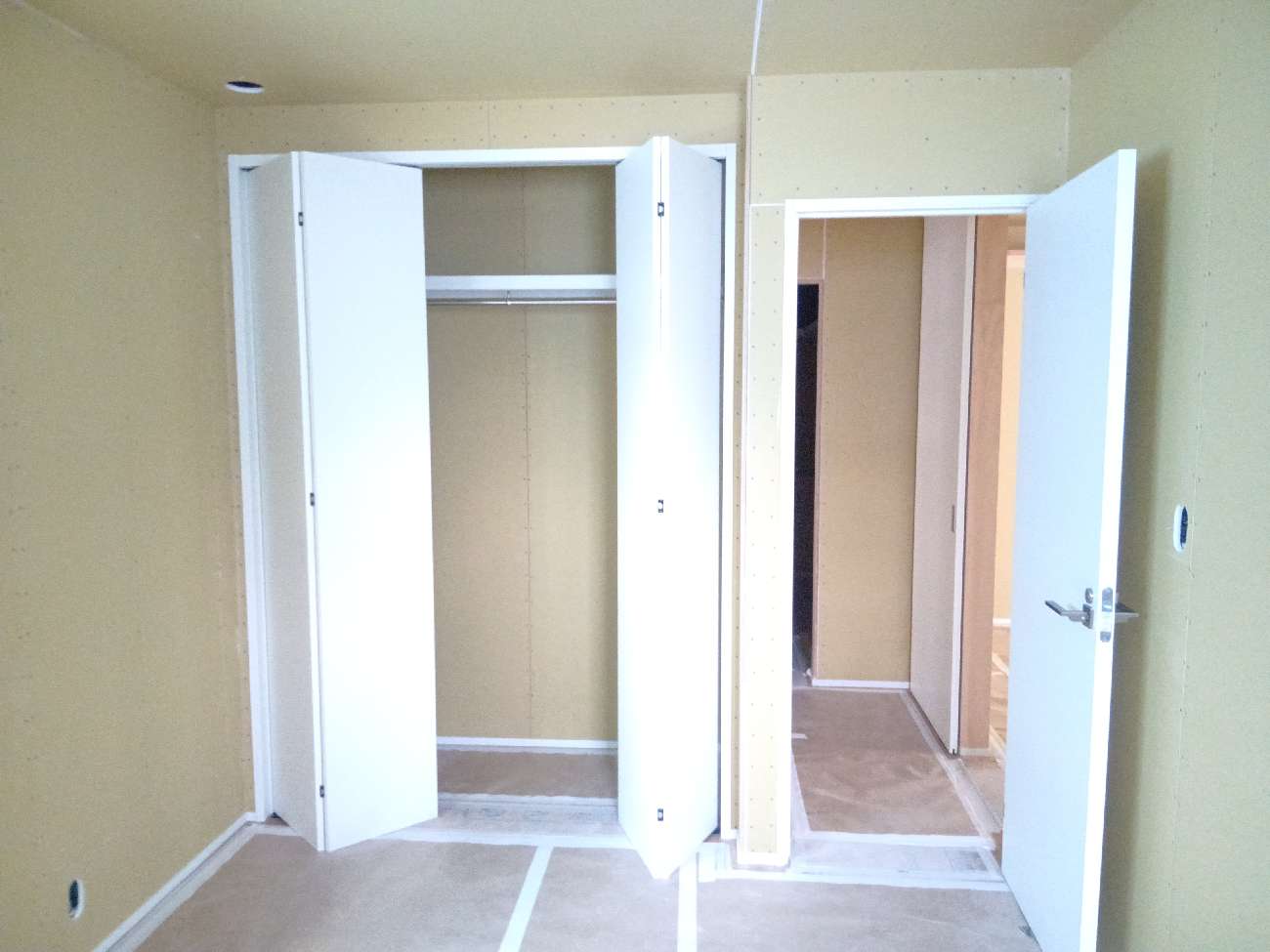

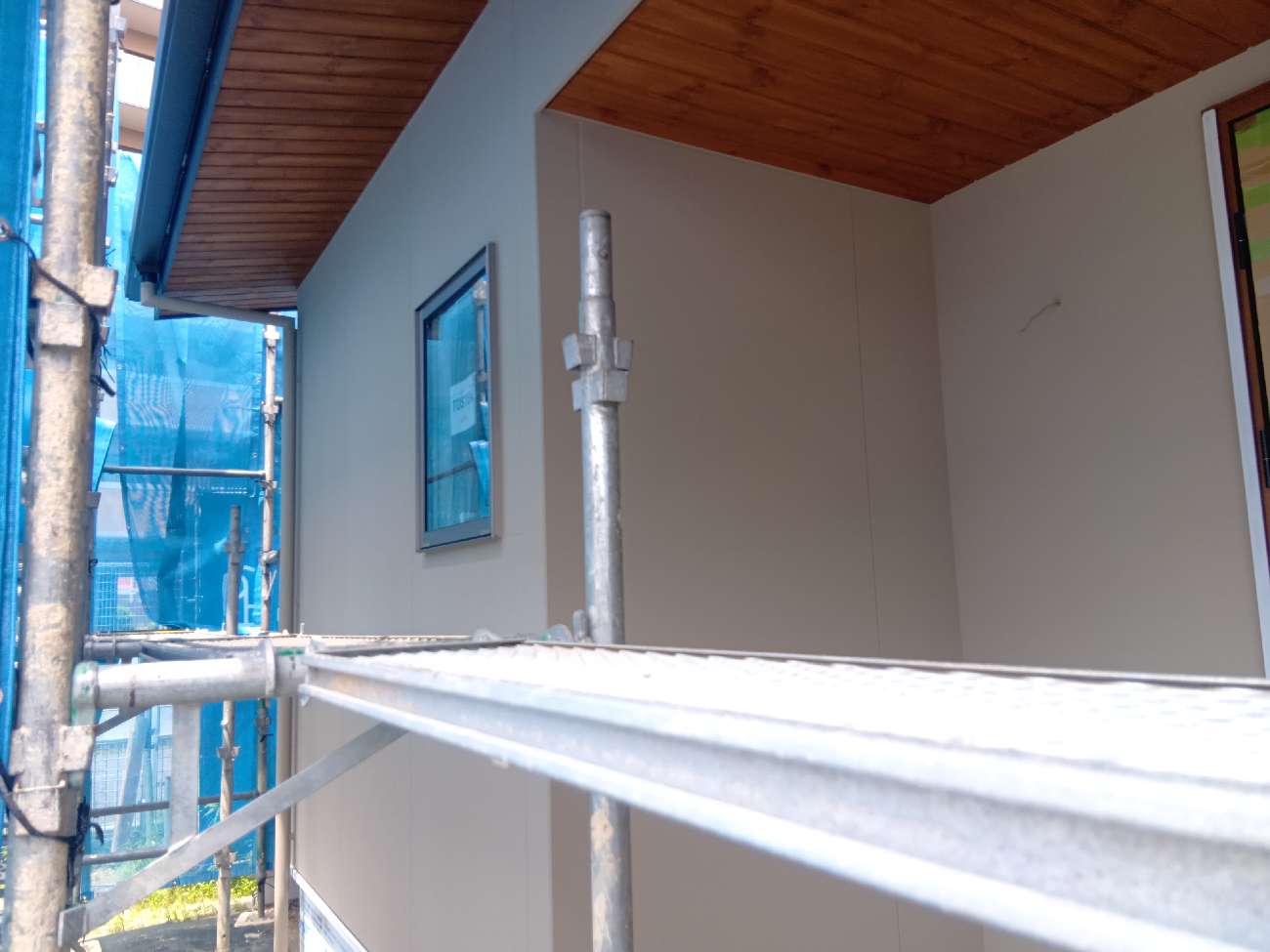

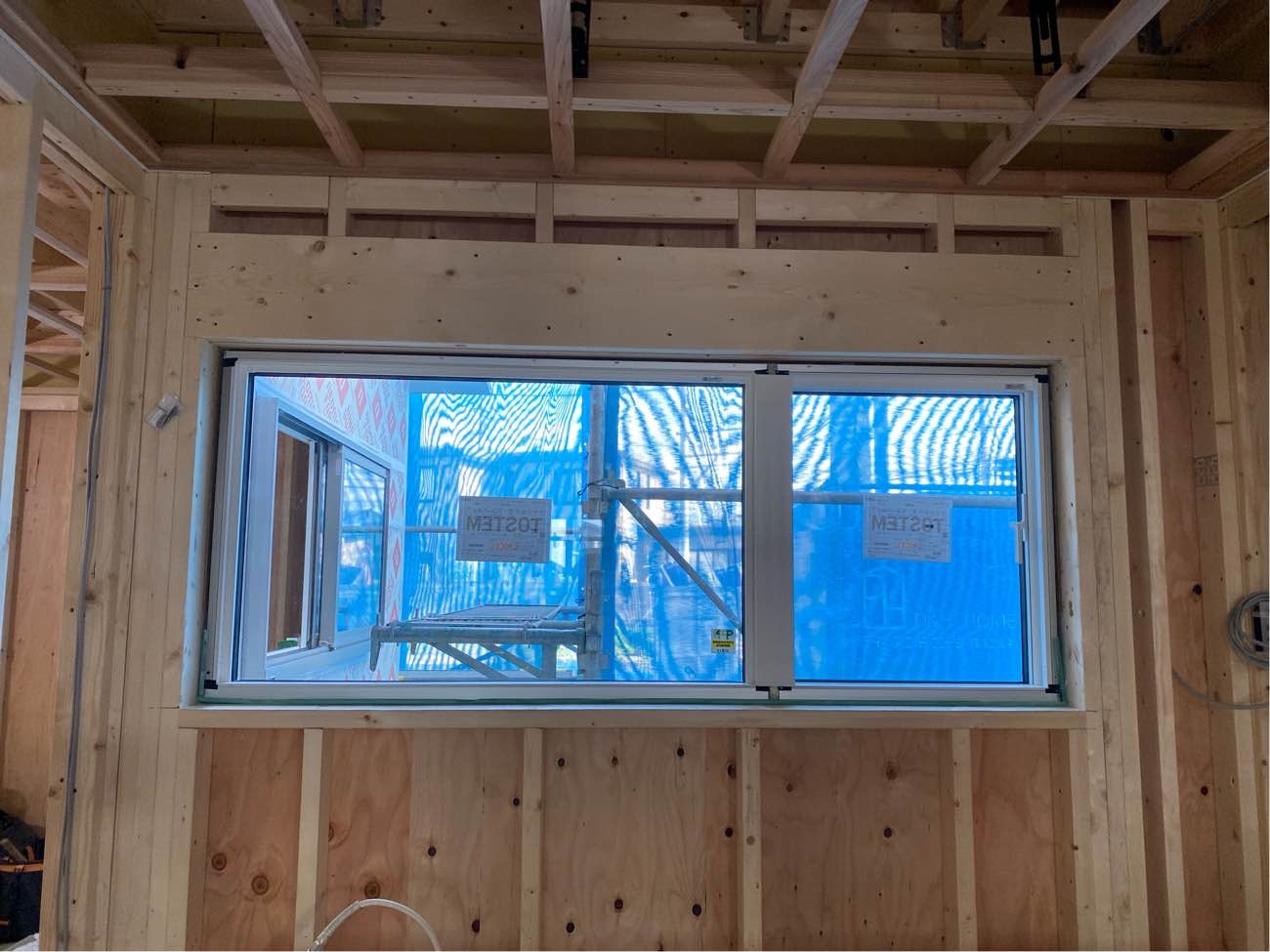

2025.4.24 造作工事
造作工事が進んでいます。
2025.4.23 造作工事
造作工事が進んでいます。床材を張り終えた箇所はシートで保護しています。
2025.4.17 断熱工事
外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2025.4.15 造作工事
造作工事が進んでいます。
2025.4.10 造作工事
内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2025.4.8 躯体工事完了
組立作業を経て、無事に上棟しました。建物の骨格が完成です!
2025.4.2 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.3.28 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。
2025.3.25 設備配管
床下の設備配管が進んでいます。
2025.3.21 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.3.15 基礎工事
コンクリート工事が進んでいます。
2025.3.13 基礎工事
基礎配筋が完了しました。13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.3.11 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行い、地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷きます。
