REPORT
2025/05/26
東区T様邸

2025.9.26 内装工事
内装工事が進んでいます。
2025.9.22 キッチン取付

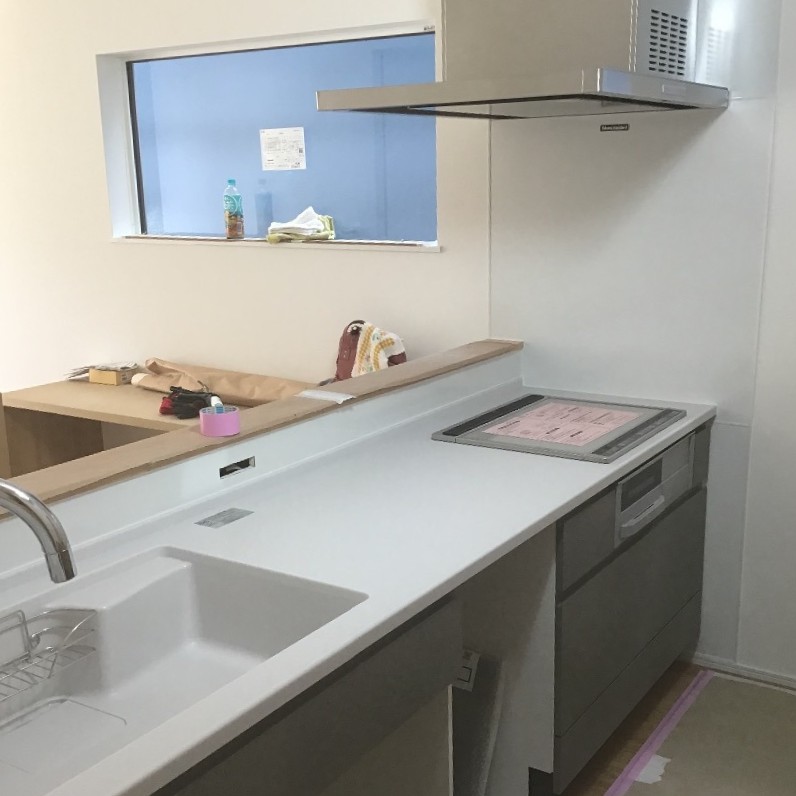

システムキッチンの取り付けが進んでいます。
2025.9.14 内装工事
お部屋内部の仕上げが進んでいます。壁紙を貼るとお部屋の印象も変わってきます。

2025.9.11 左官工事
玄関等で左官工事が進んでいます。

2025.9.8 内装工事
パテ処理が進んでいます。

2025.9.3 内装工事
クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。
2025.8.21 造作工事

ボード張りの作業が進んでいます。
2025.8.20 造作工事
ボード張りの作業が進んでいます。

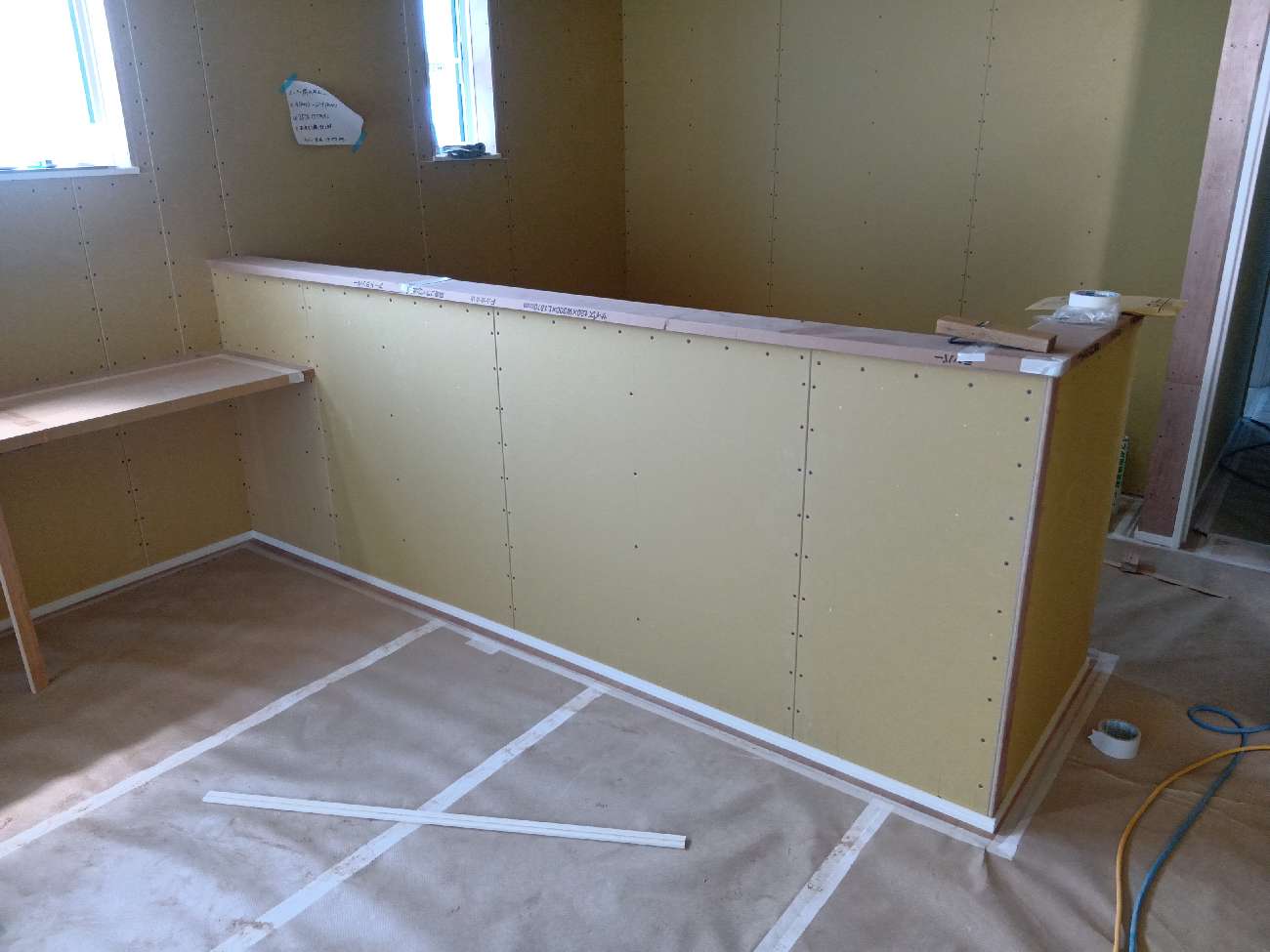

2025.8.8 造作工事

キッチン腰壁の施工が進んでいます。
2025.8.6 浴室工事

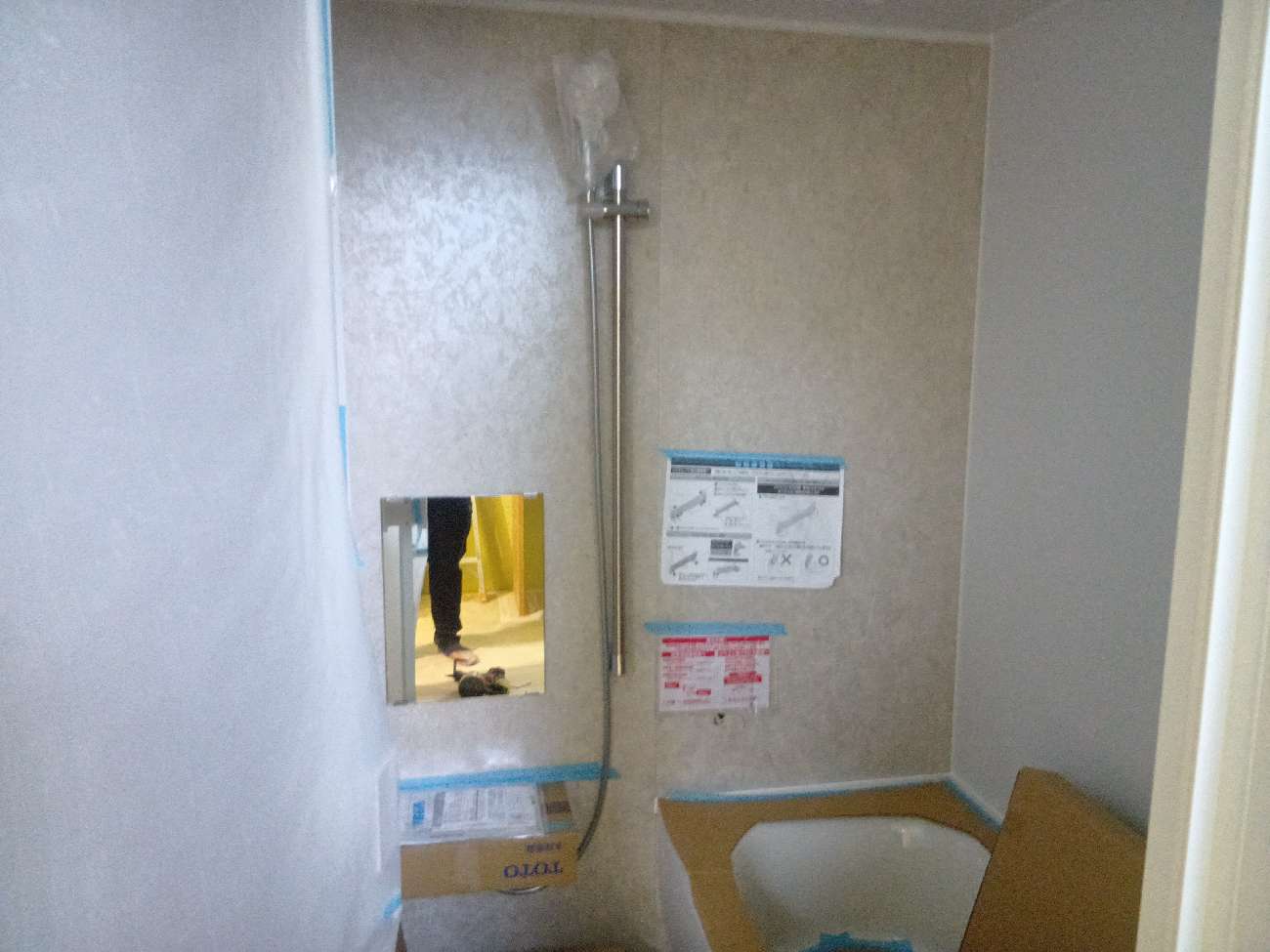

ユニットバスの取り付けが完了しました。

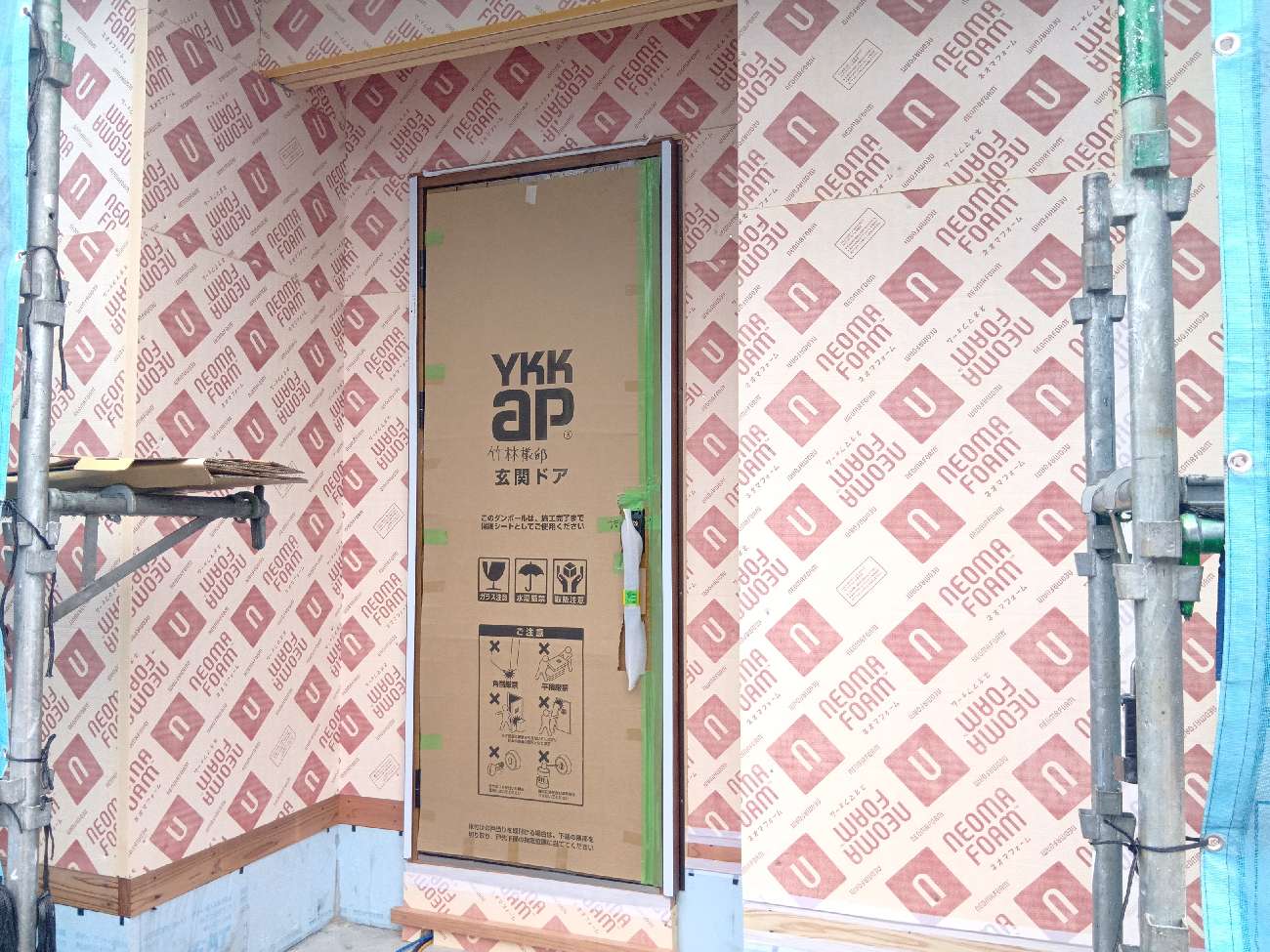

2025.7.29 外壁工事
外壁工事が進んでいます。

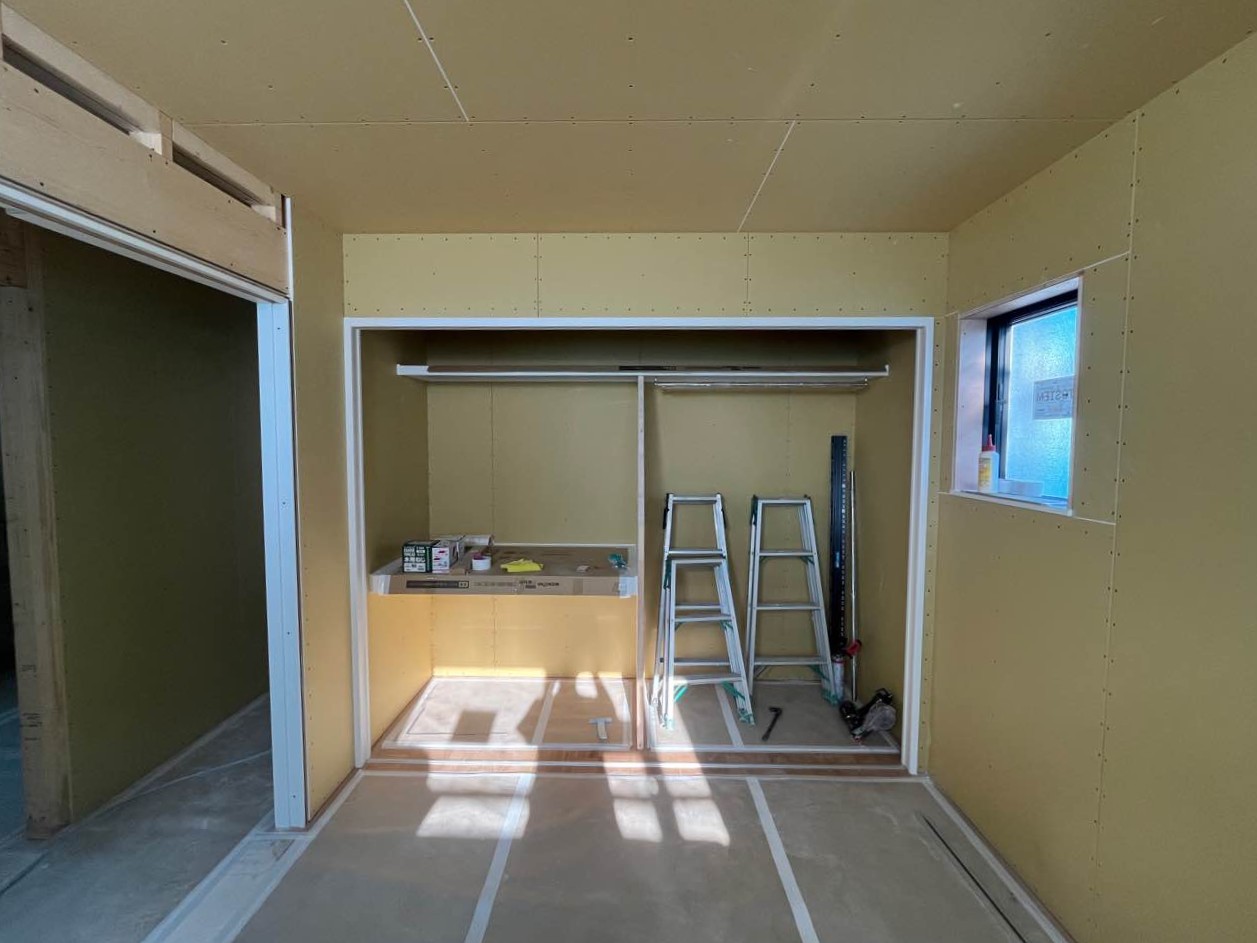

2025.7.23 造作工事
造作工事が進んでいます。

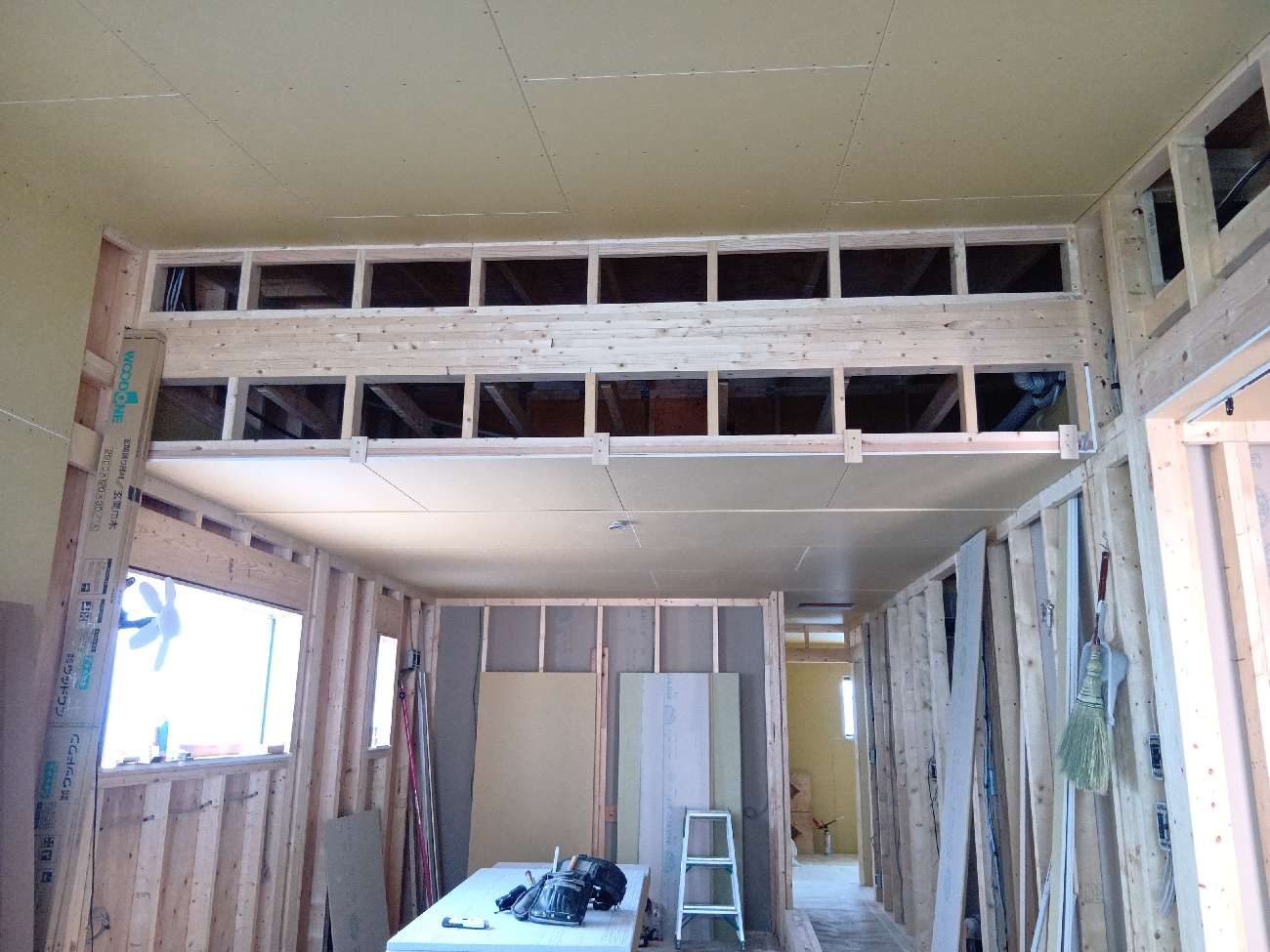

2025.7.17 造作工事
造作工事が進んでいます。

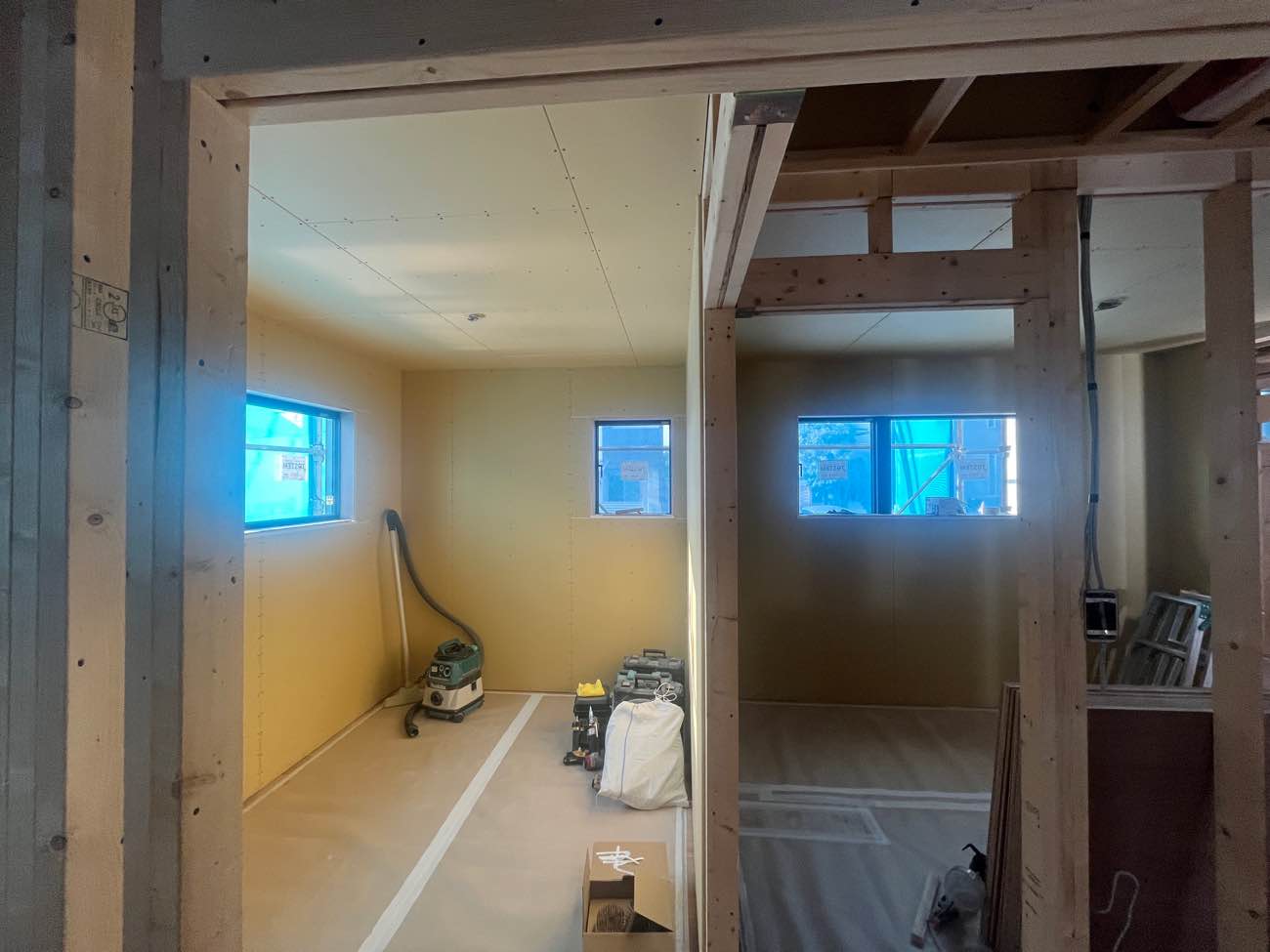

2025.7.11 造作工事
ボード張りの作業が進んでいます。

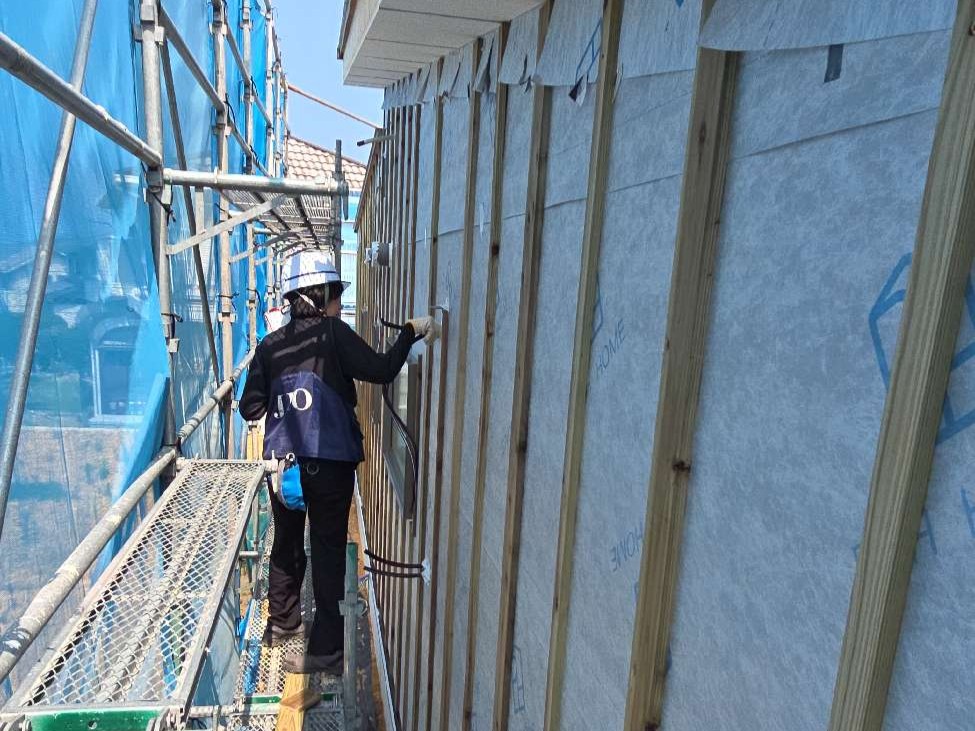

2025.7.10 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2025.7.8 造作工事

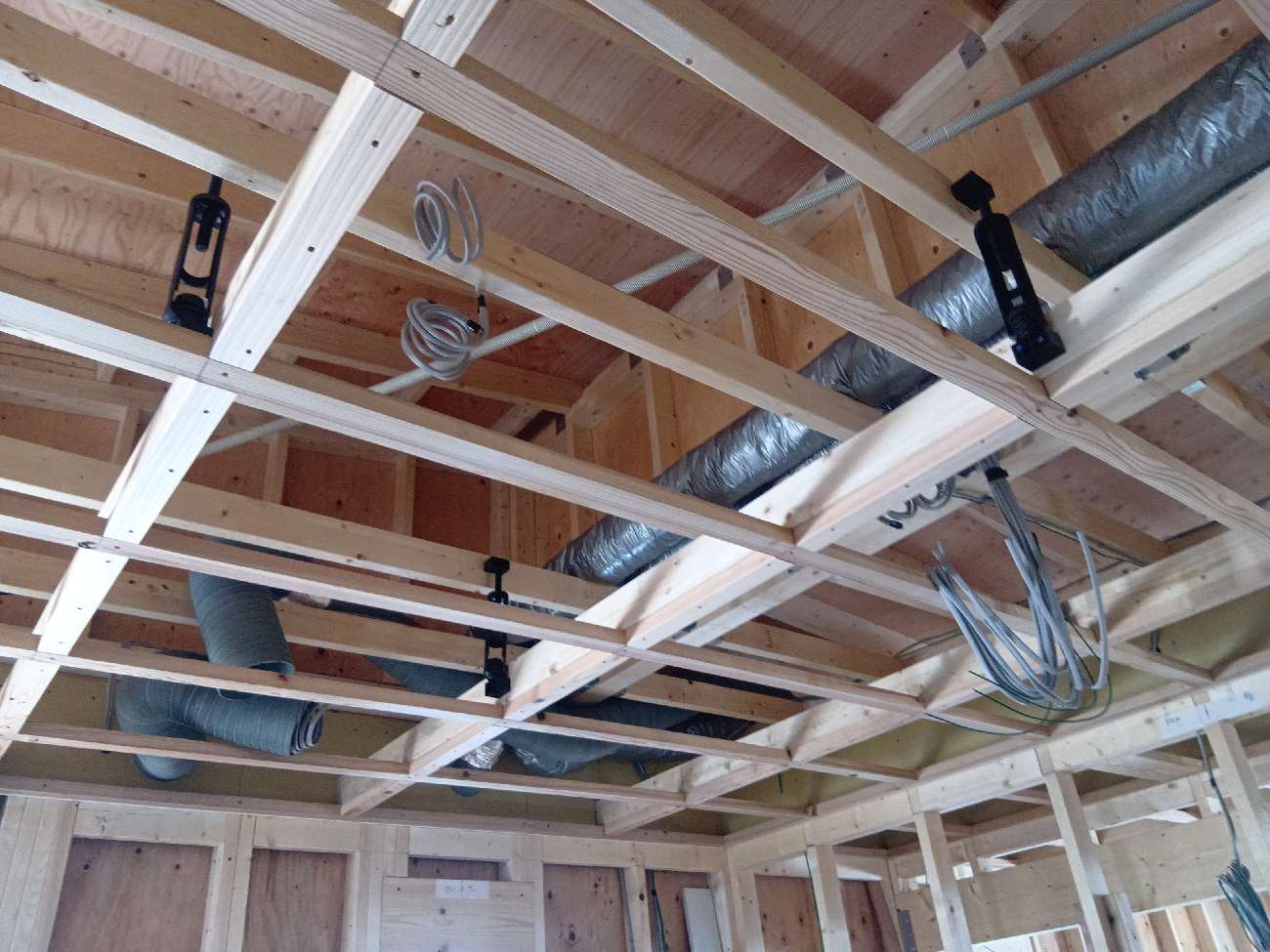

電気配線・設備配管が進んでいます。
2025.7.2 造作工事

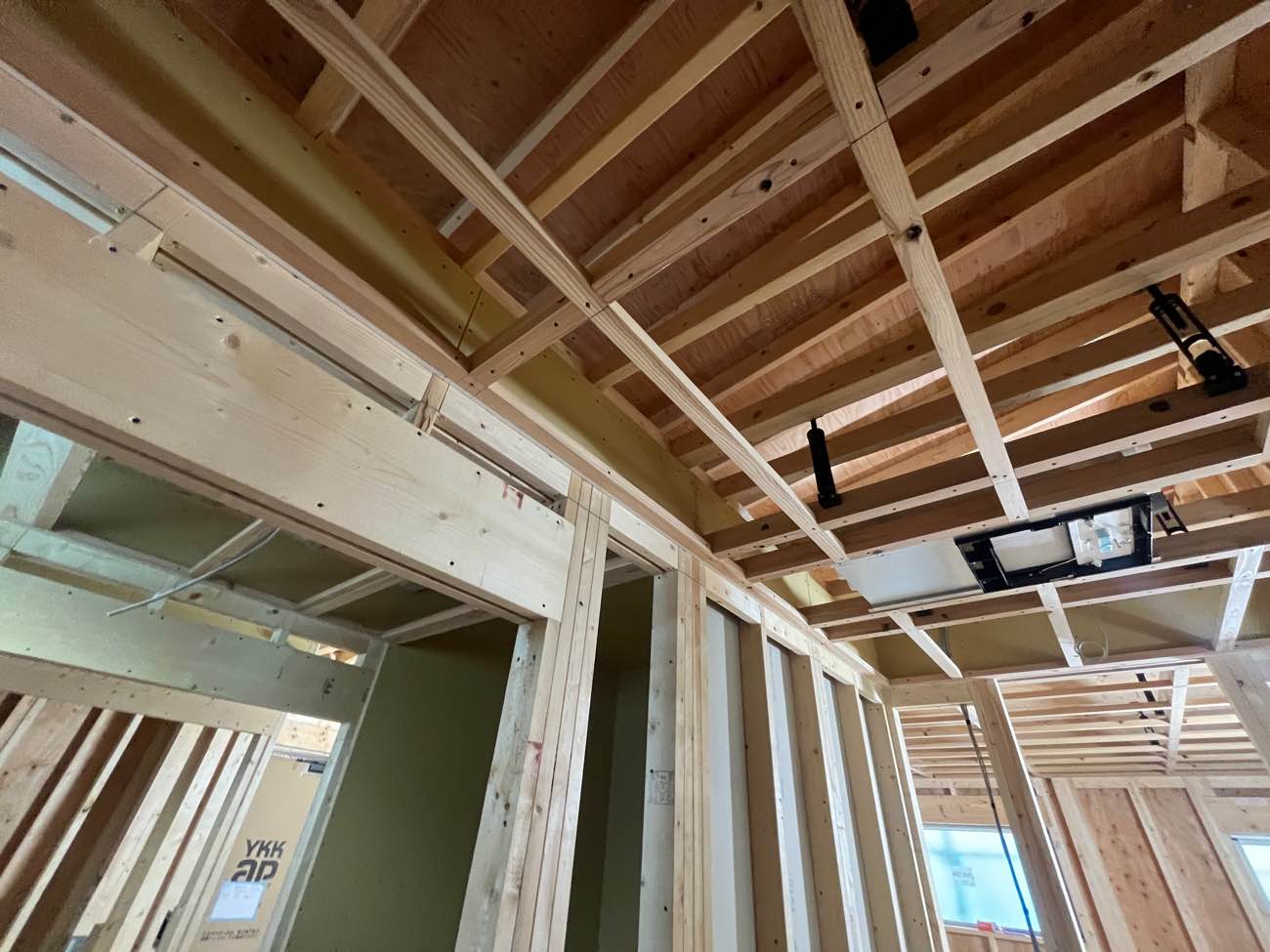

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2025.6.28 屋根工事

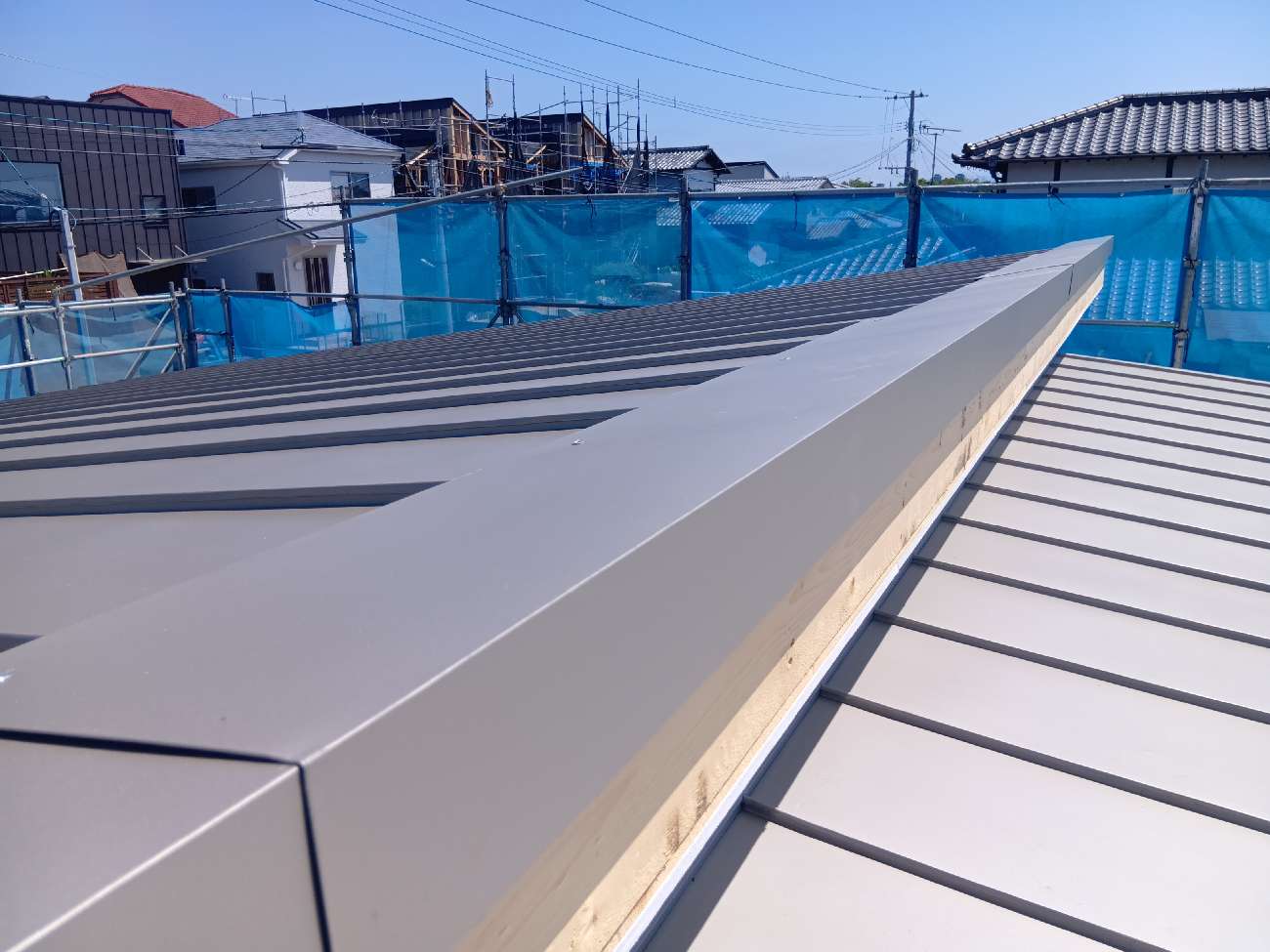

屋根工事が進んでいます。
2025.6.25 断熱工事
外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2025.6.23 躯体工事完了

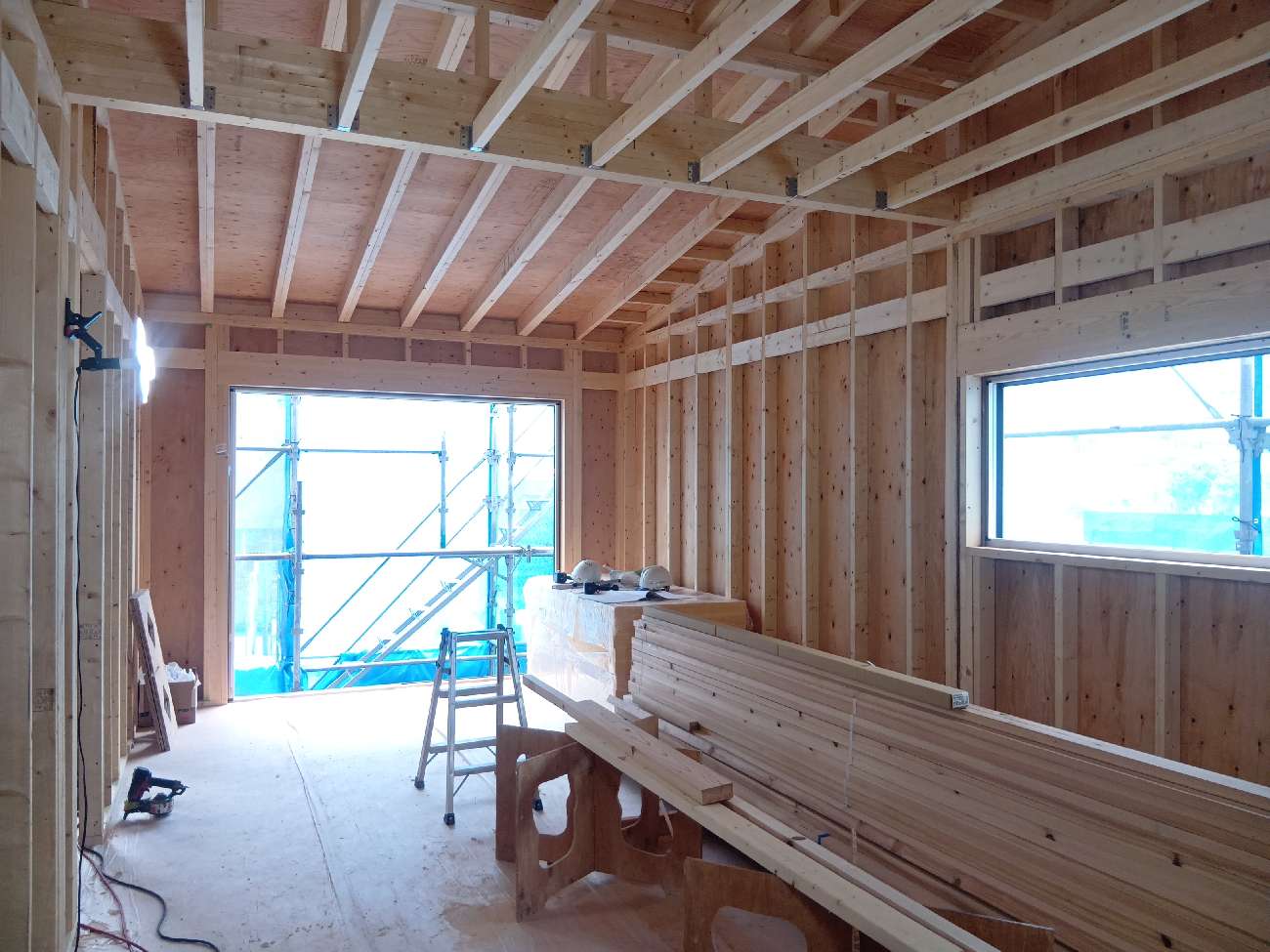

無事に上棟しました。建物の骨格が完成です!

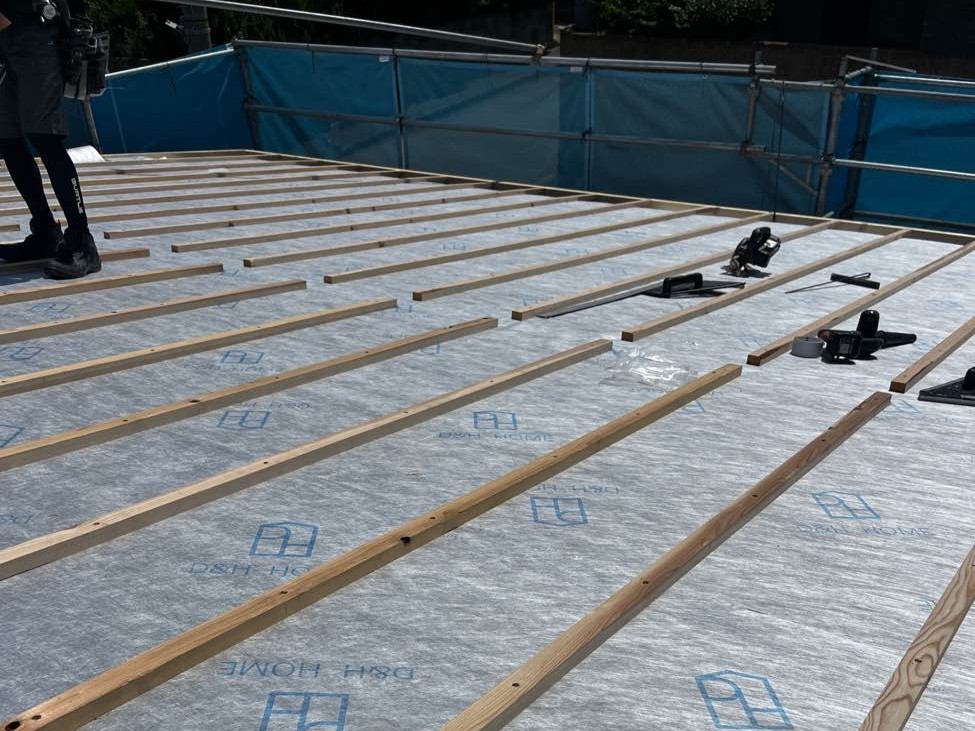

2025.6.19 躯体工事
上棟作業が進んでいます。写真は屋根の部分です。

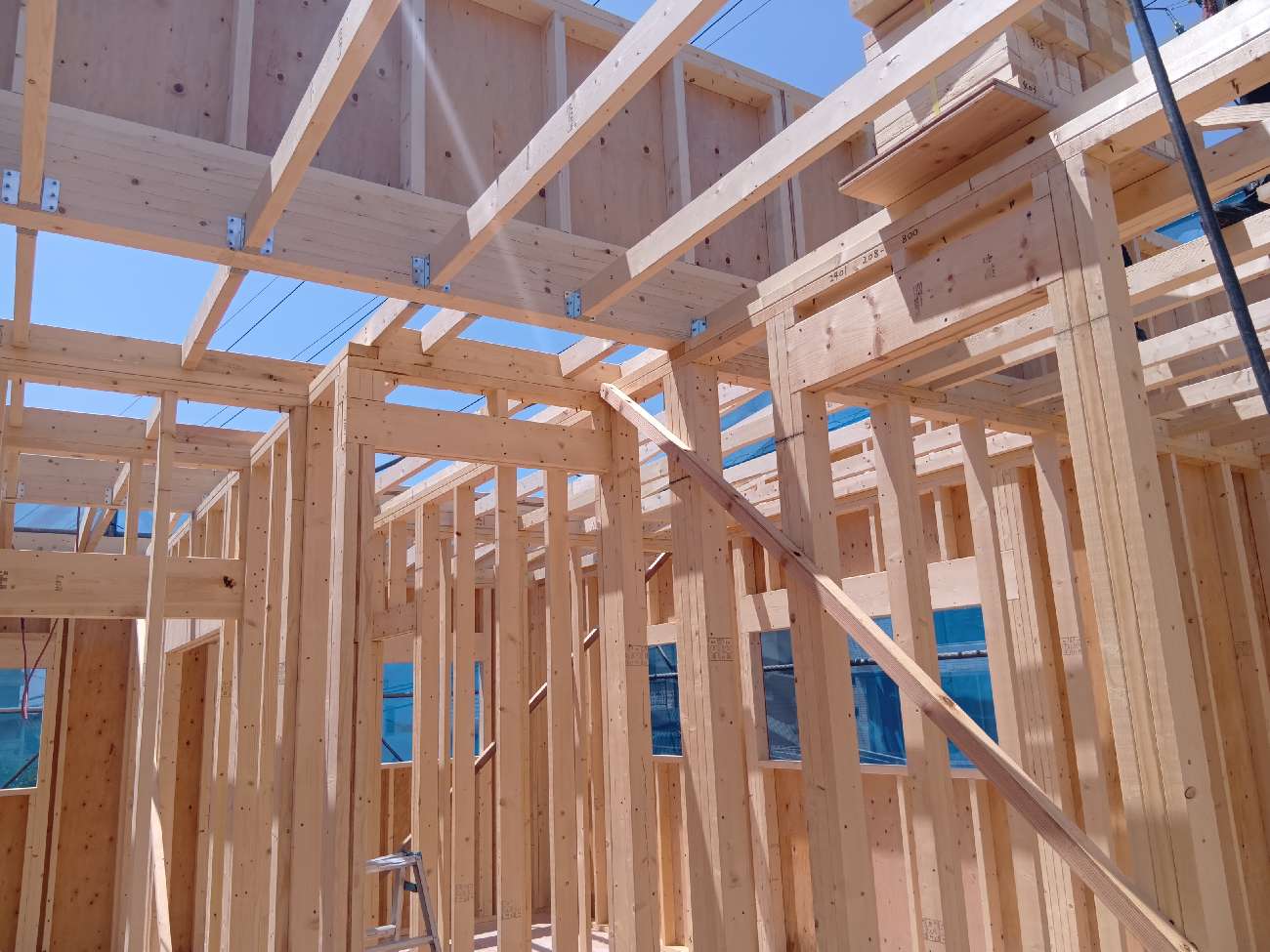

2025.6.18 躯体工事
上棟作業が進んでいます。専属の大工さんが構造体を組み立てていきます。
2025.6.17 躯体工事

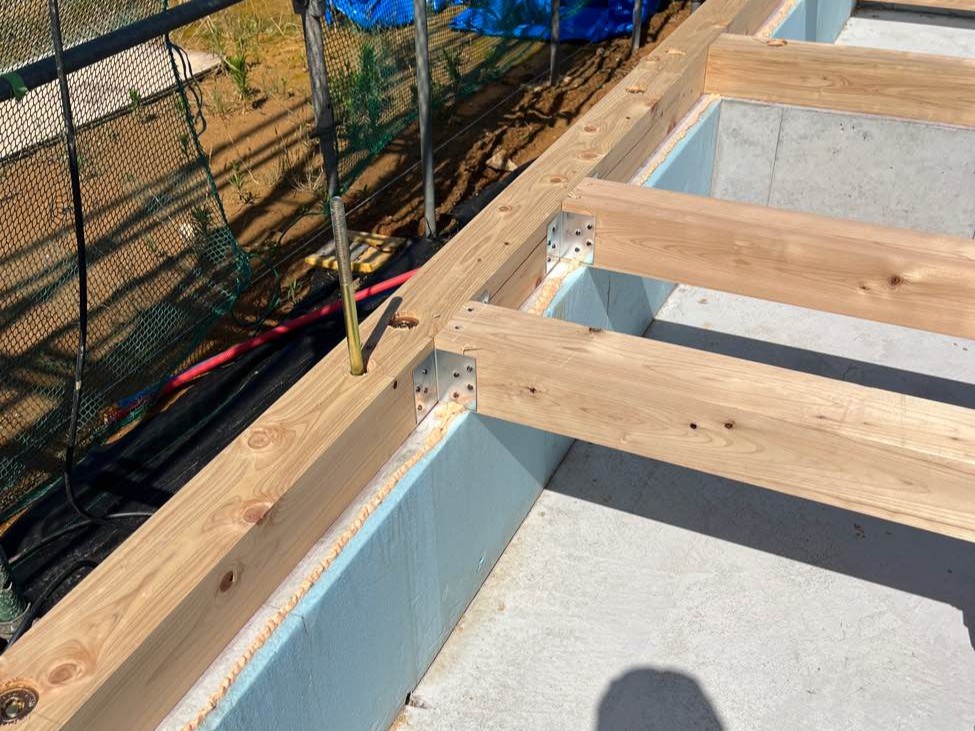

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.6.14 躯体工事

躯体工事に先駆けて、外部足場を組み上げています。

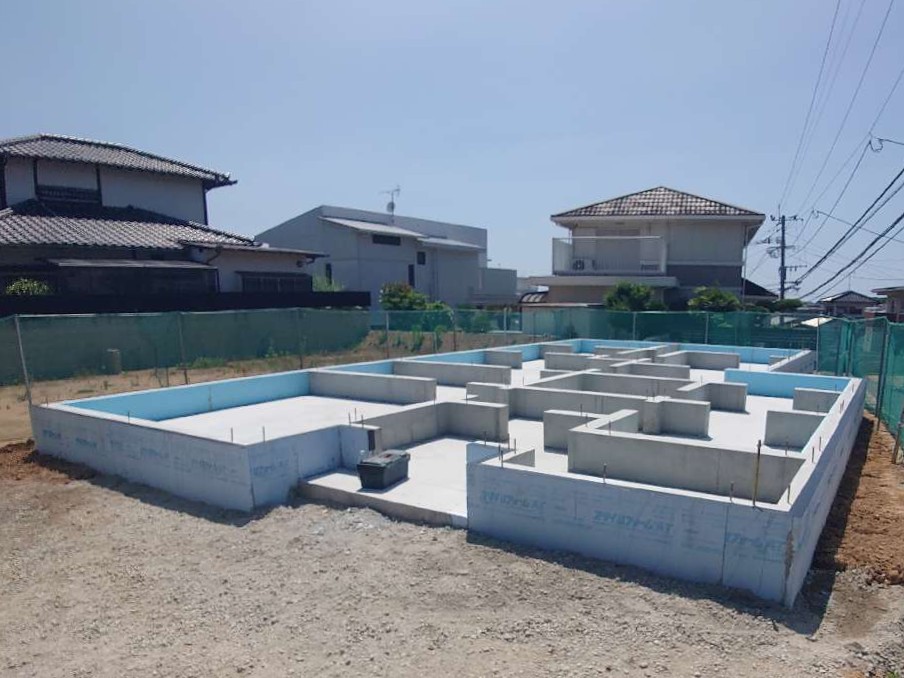

2025.6.4 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

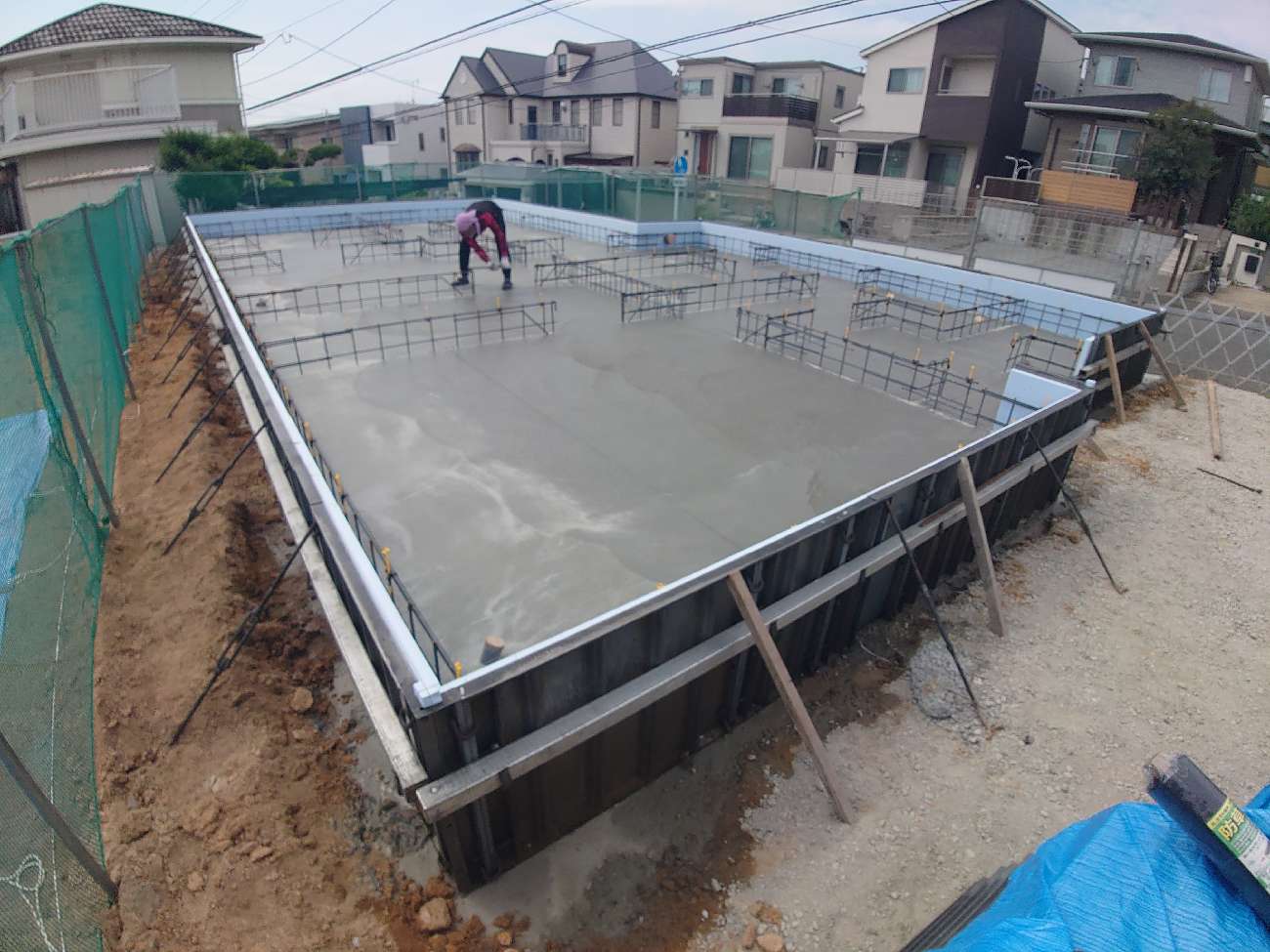

2025.5.31 基礎工事

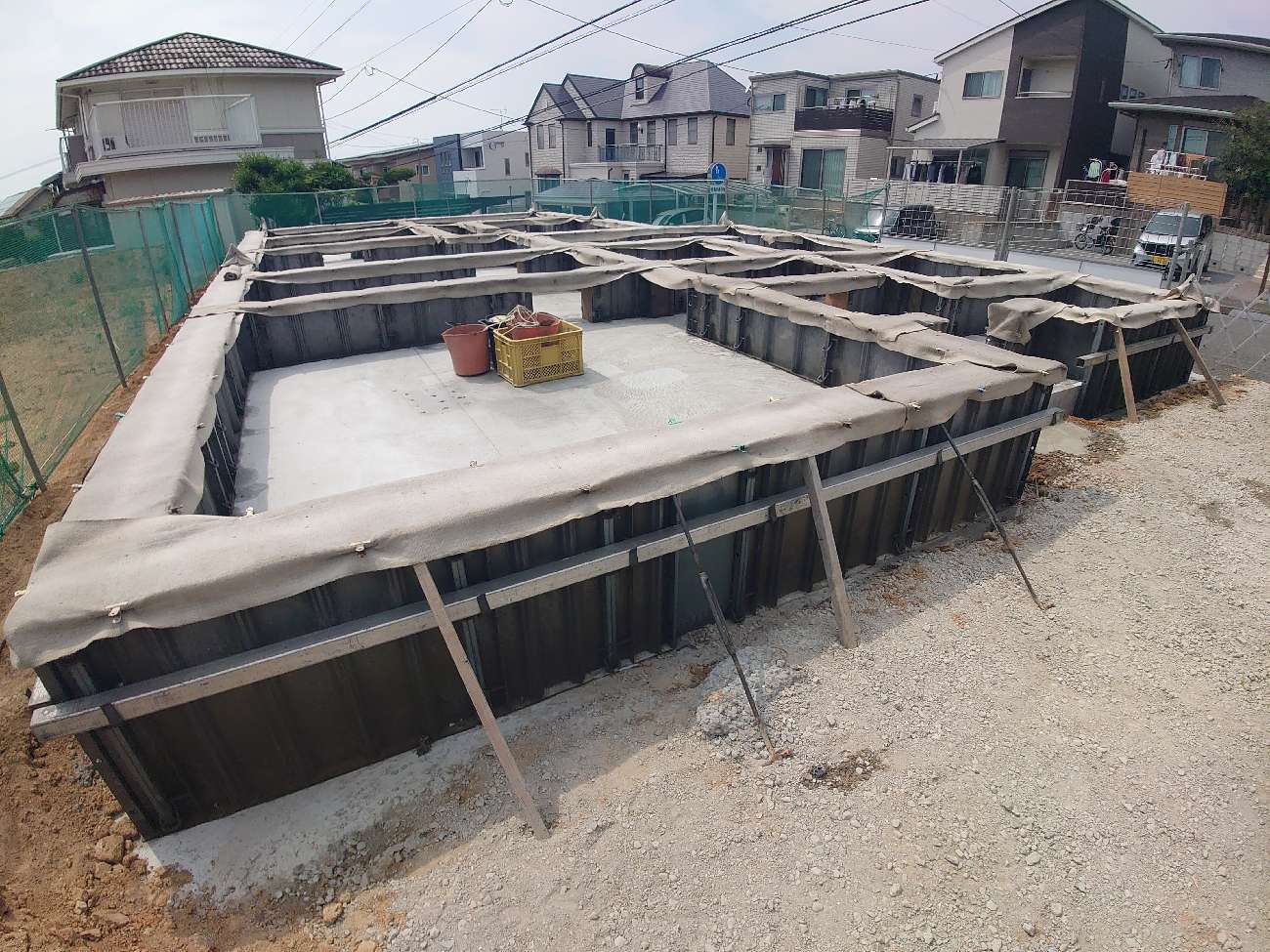

コンクリート工事が進んでいます。
2025.5.30 基礎工事
コンクリート工事が進んでいます。

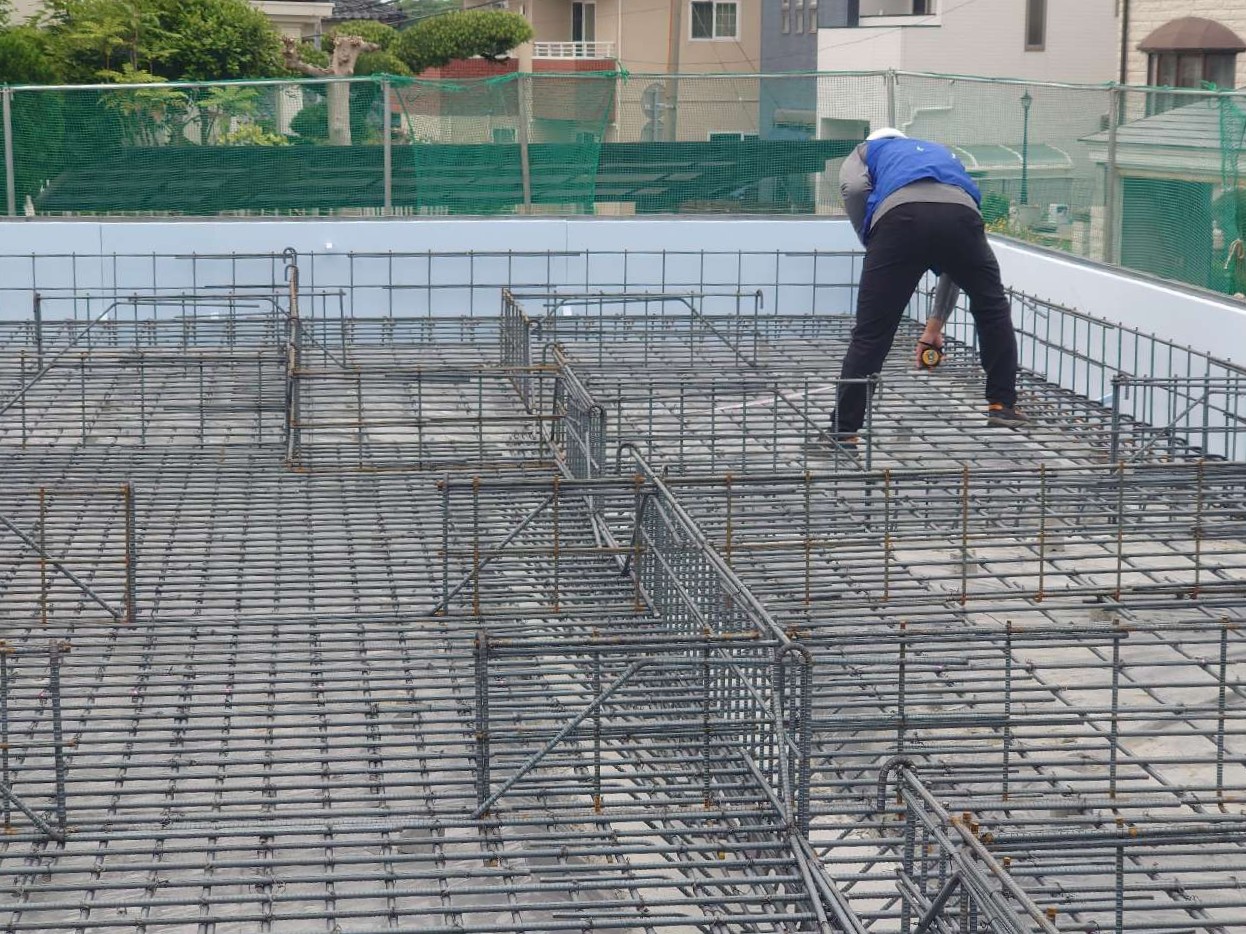

2025.5.29 配筋検査
基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。
配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。

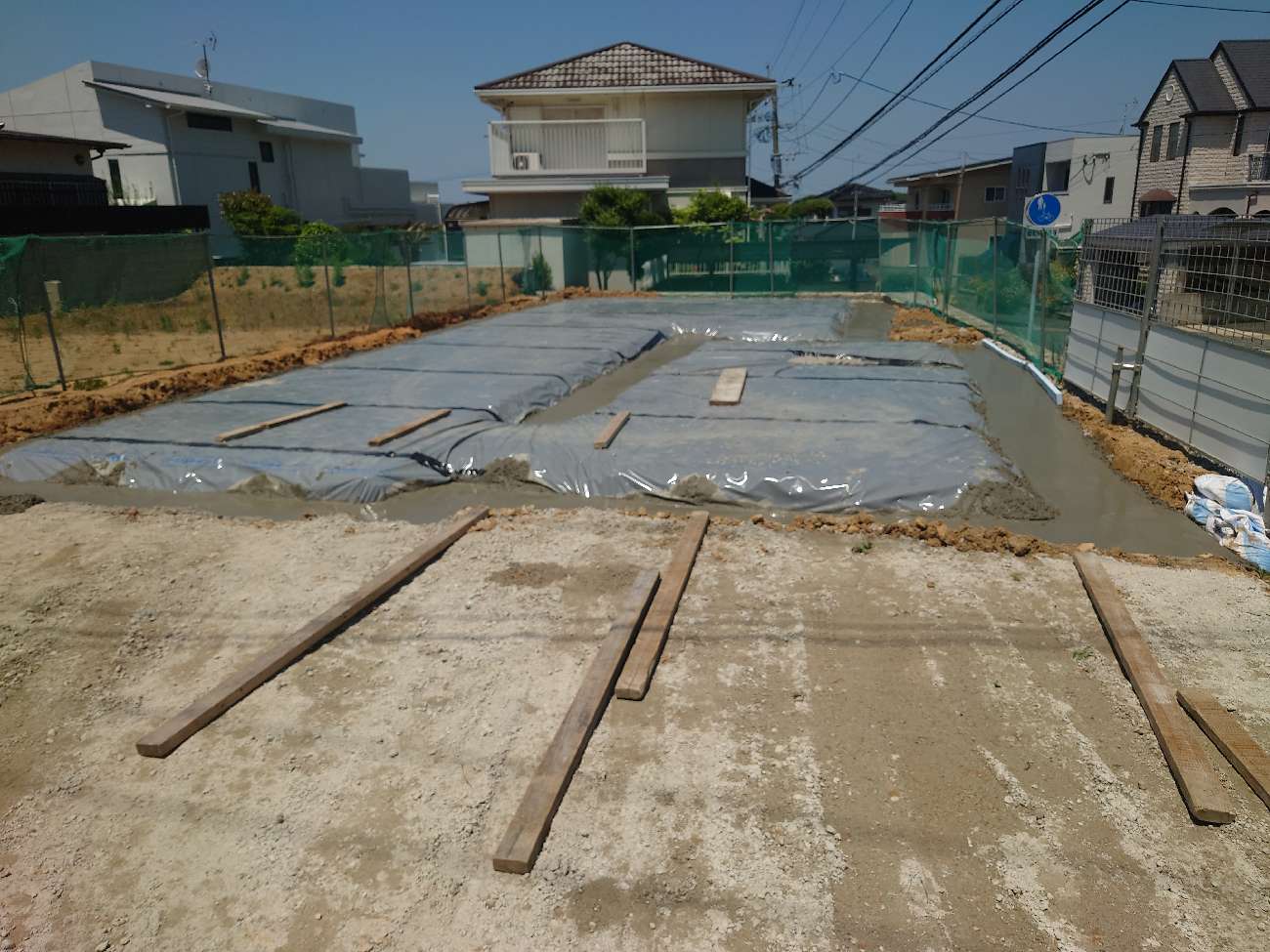

2025.5.27 基礎工事
地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

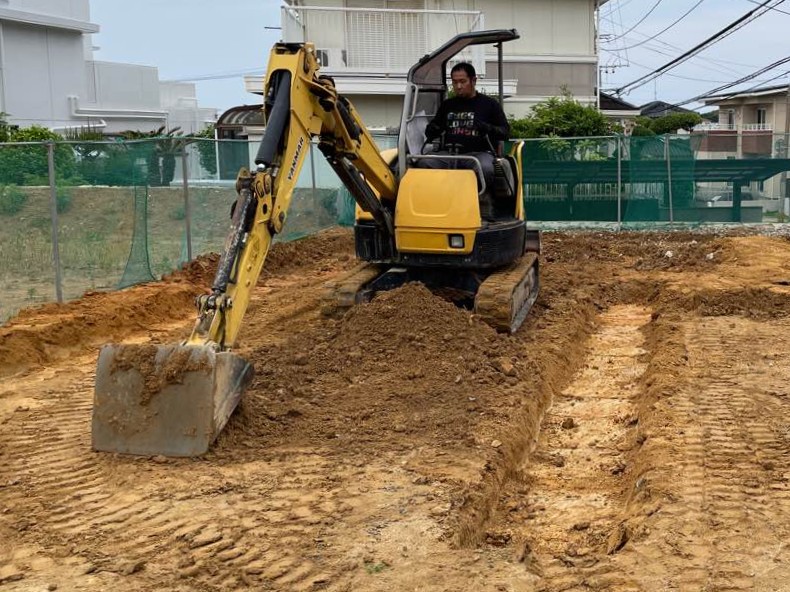

2025.5.26 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
