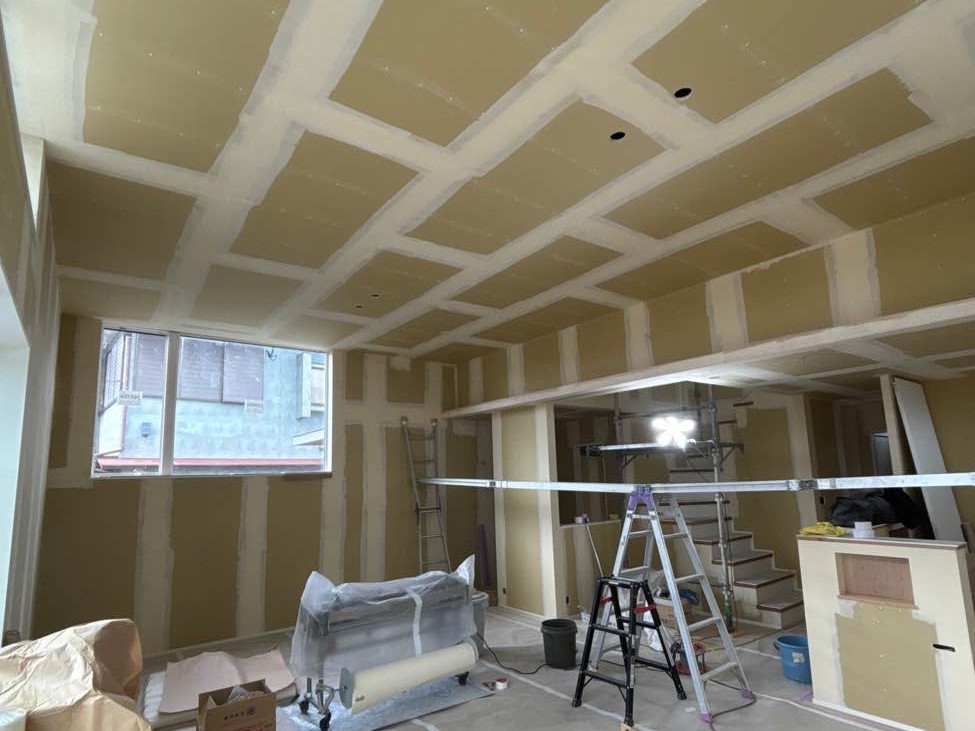

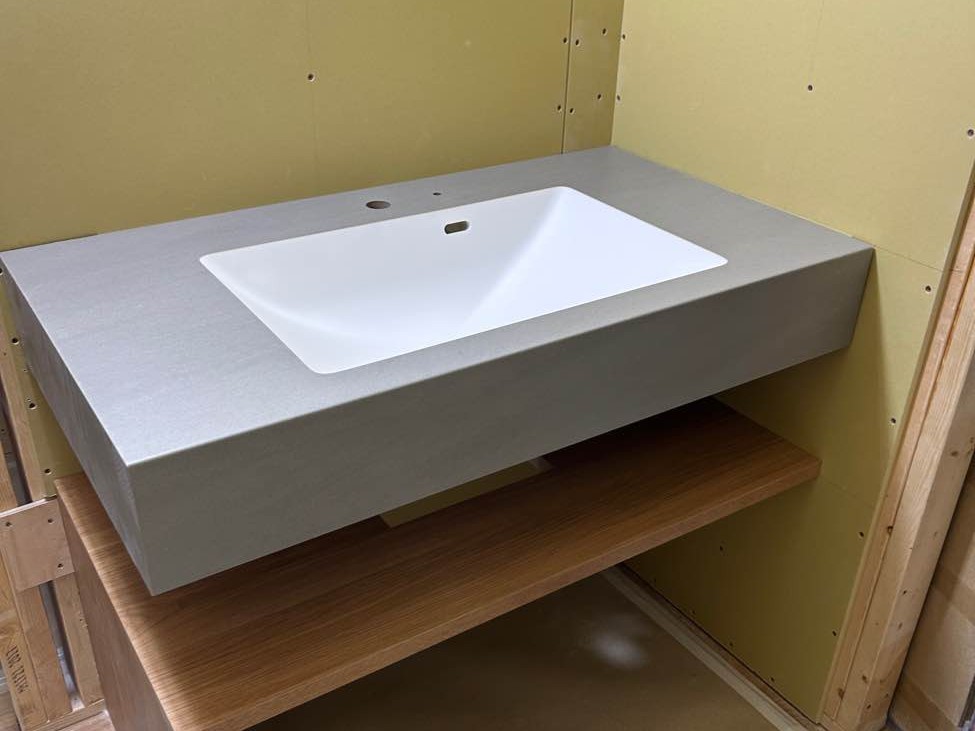

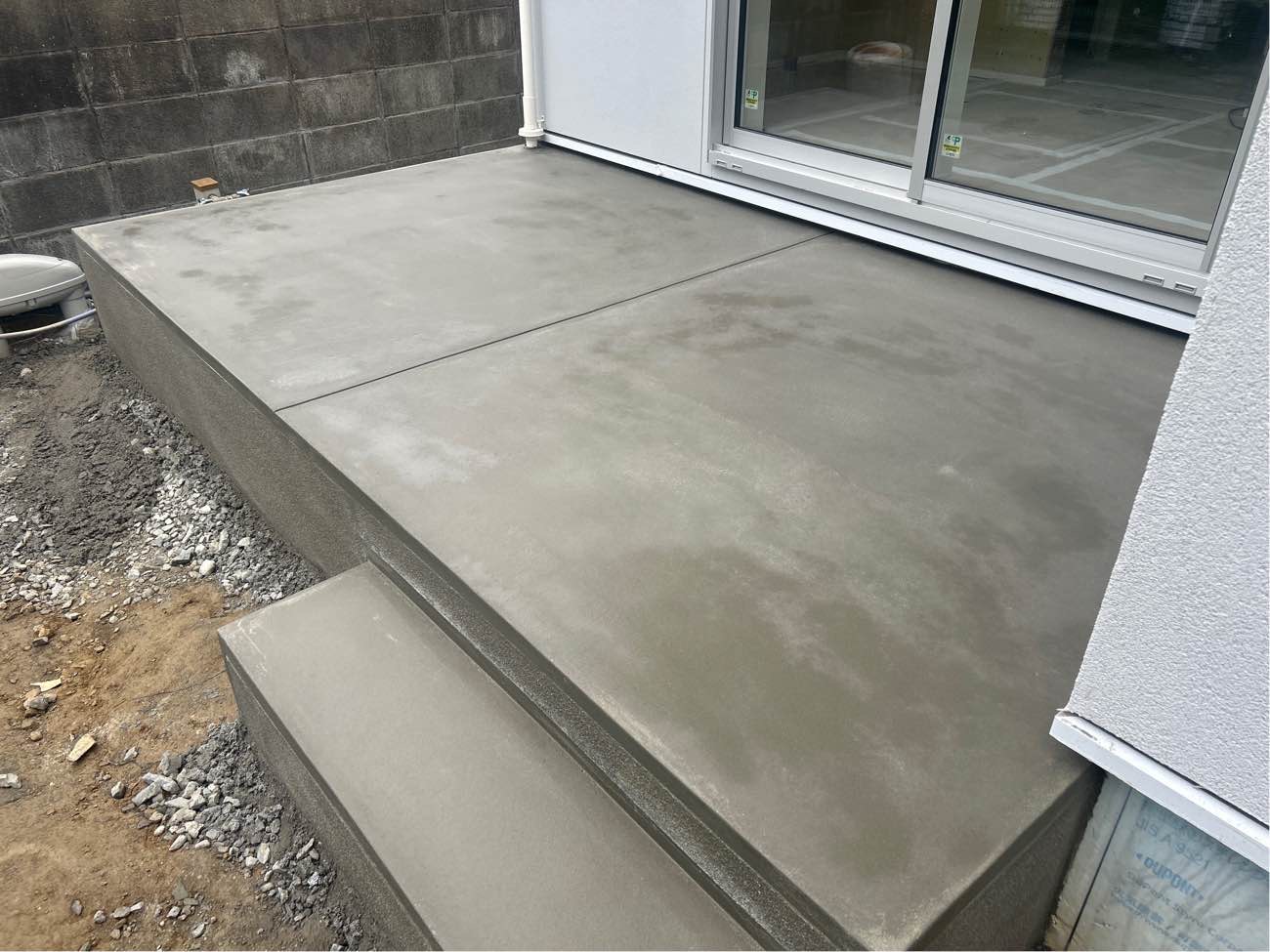

筑前町M様邸

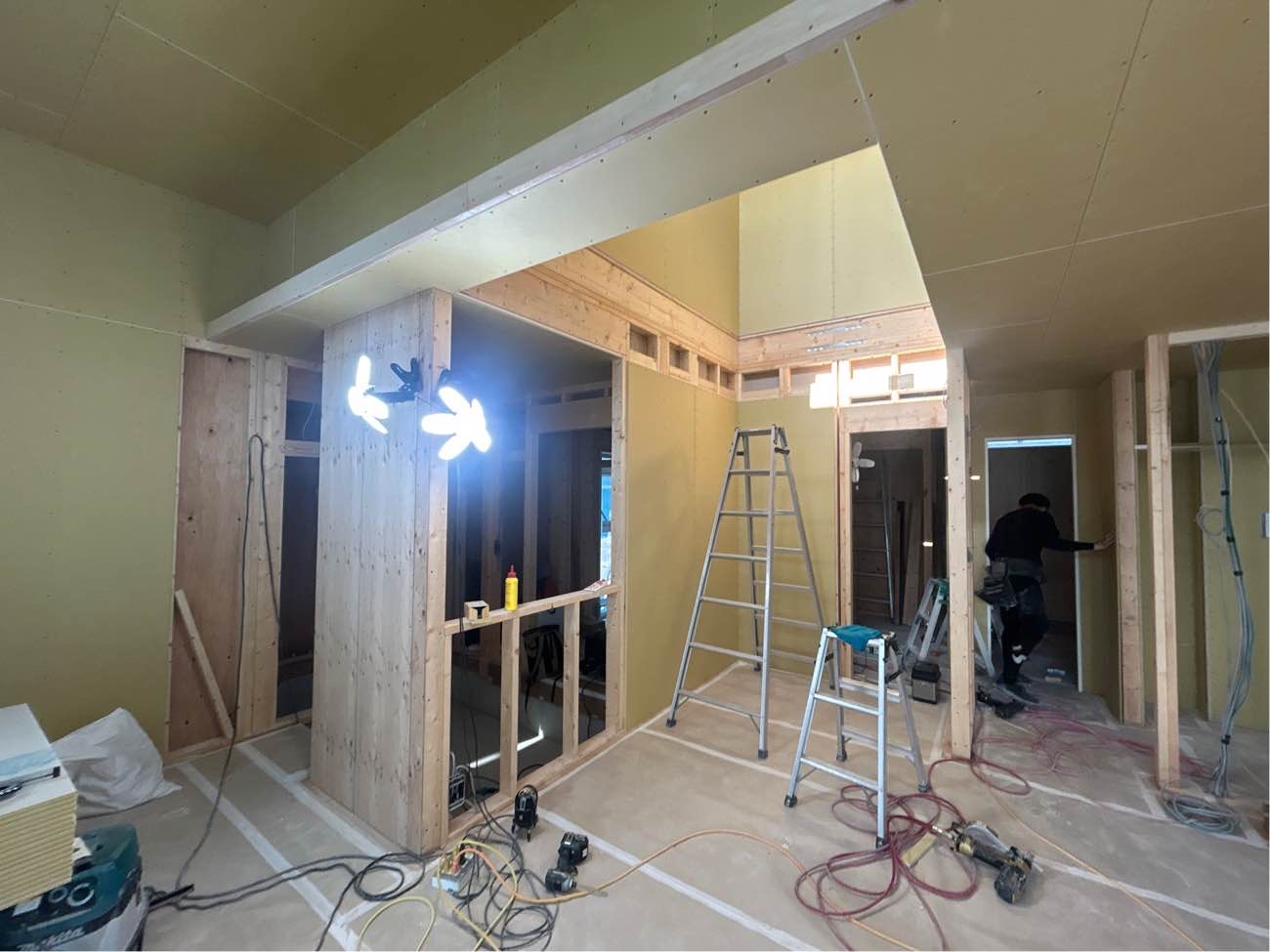

2025.10.14 造作工事
造作工事が進んでいます。

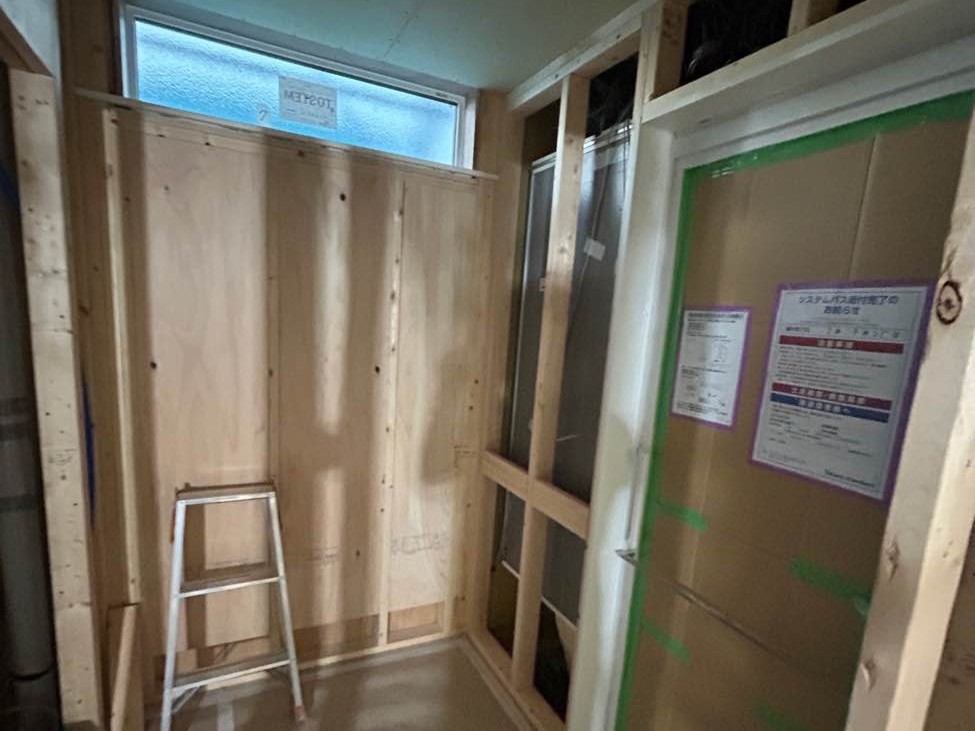

2025.10.10 造作工事
造作工事が進んでいます。

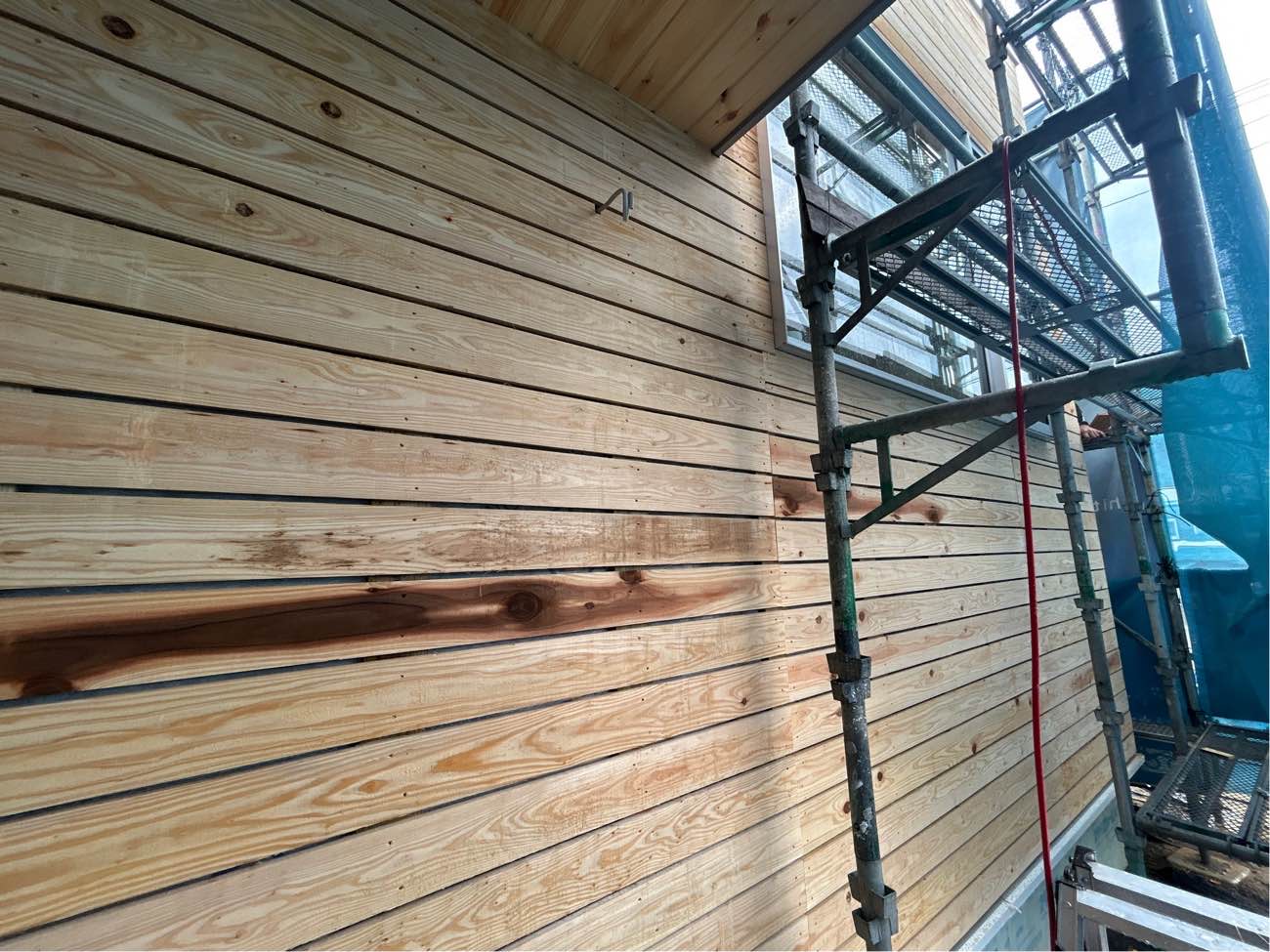

2025.10.8 外壁工事
外壁工事が進んでいます。木摺り板を張っています。

2025.10.3 造作工事

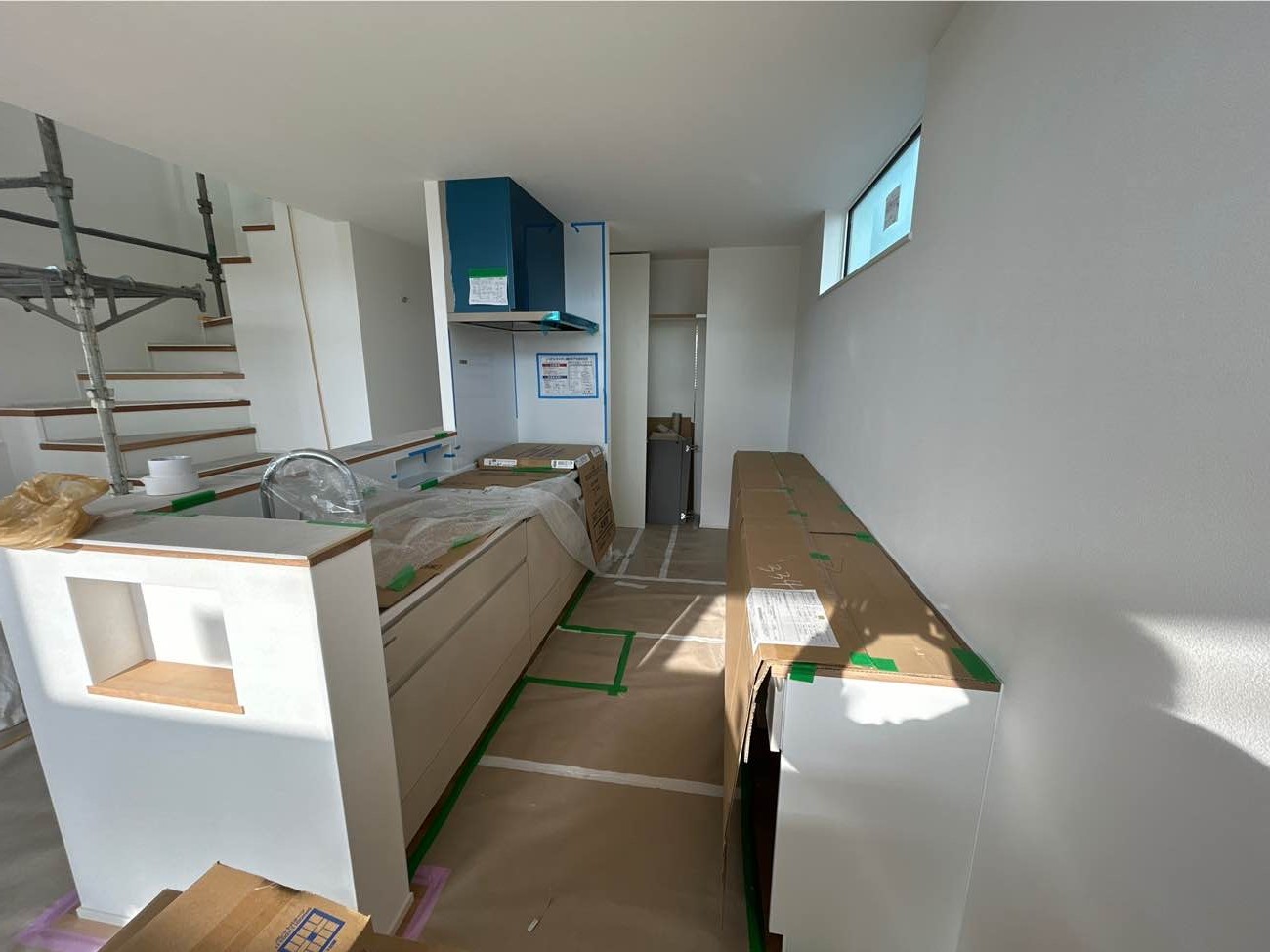

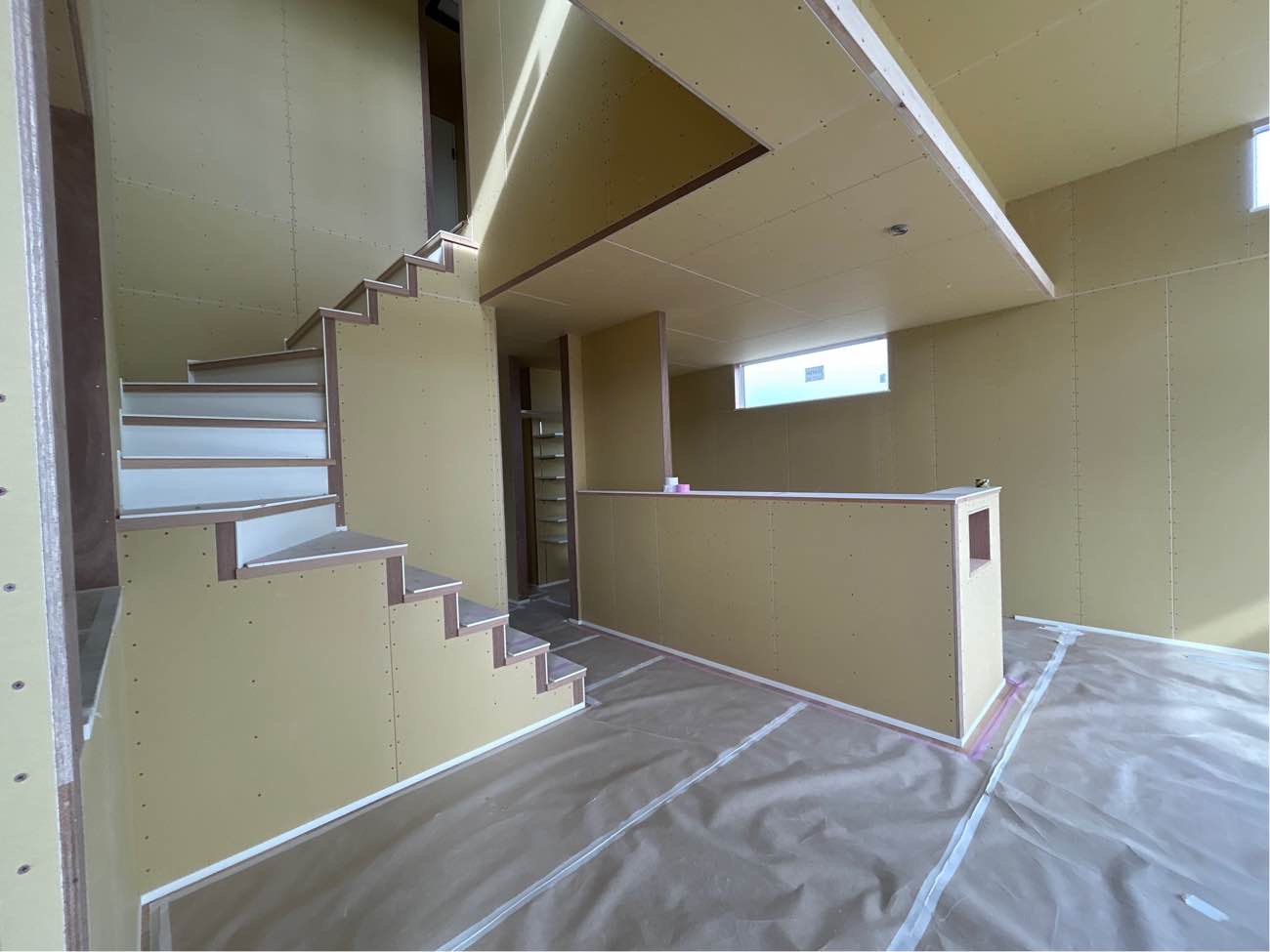

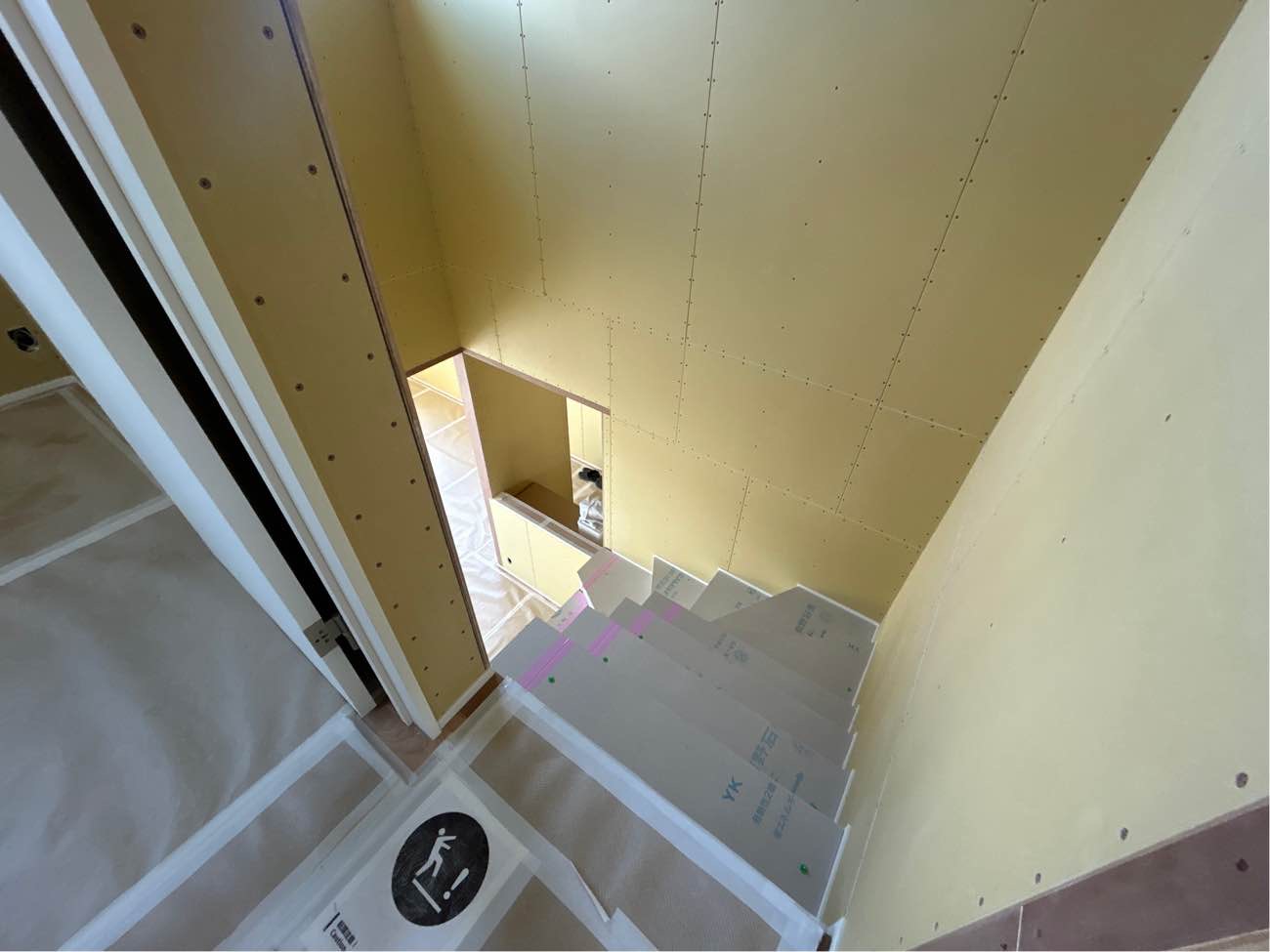

ボード張りの作業が進んでいます。

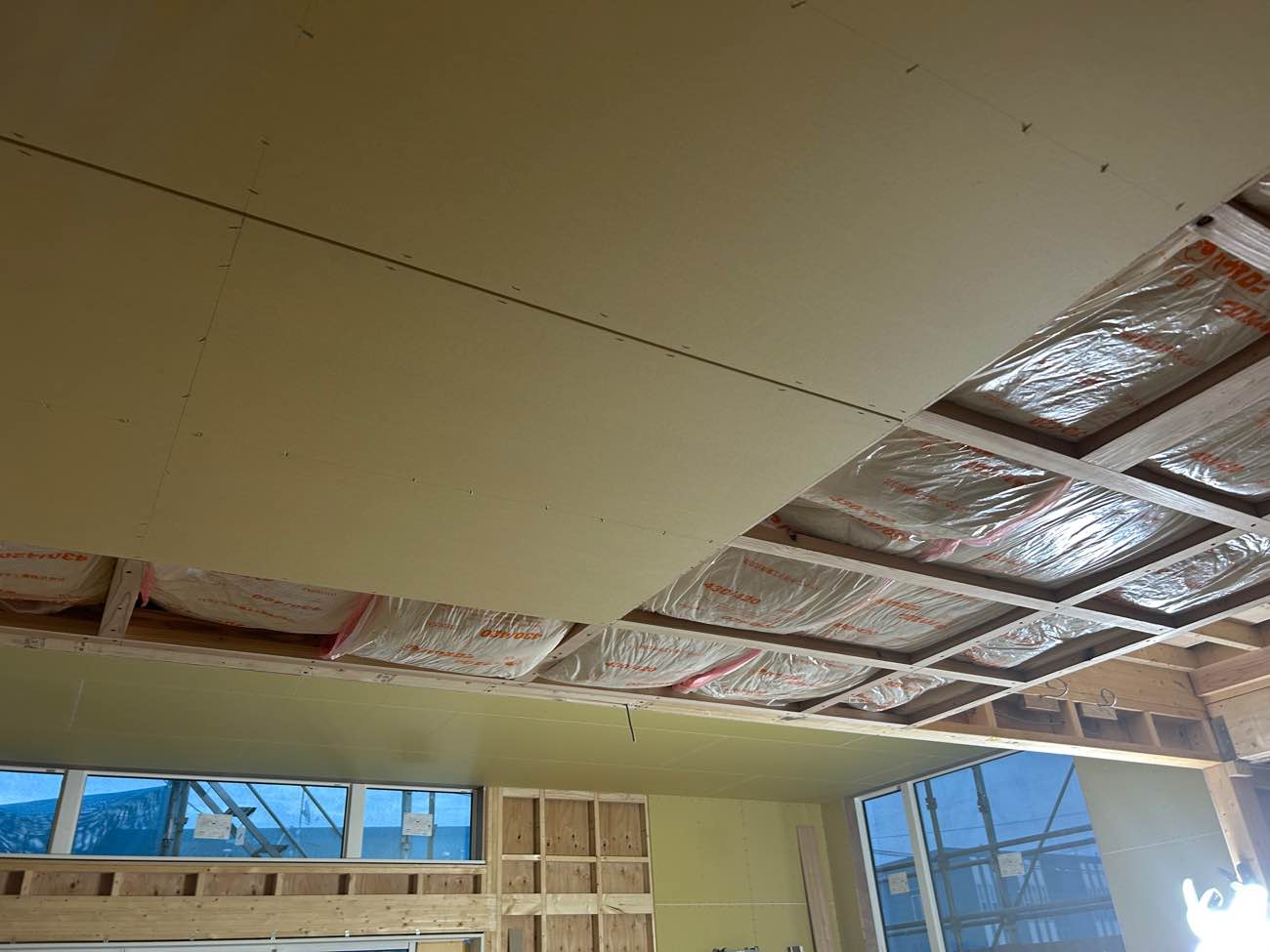

2025.9.30 造作工事
造作工事が進んでいます。

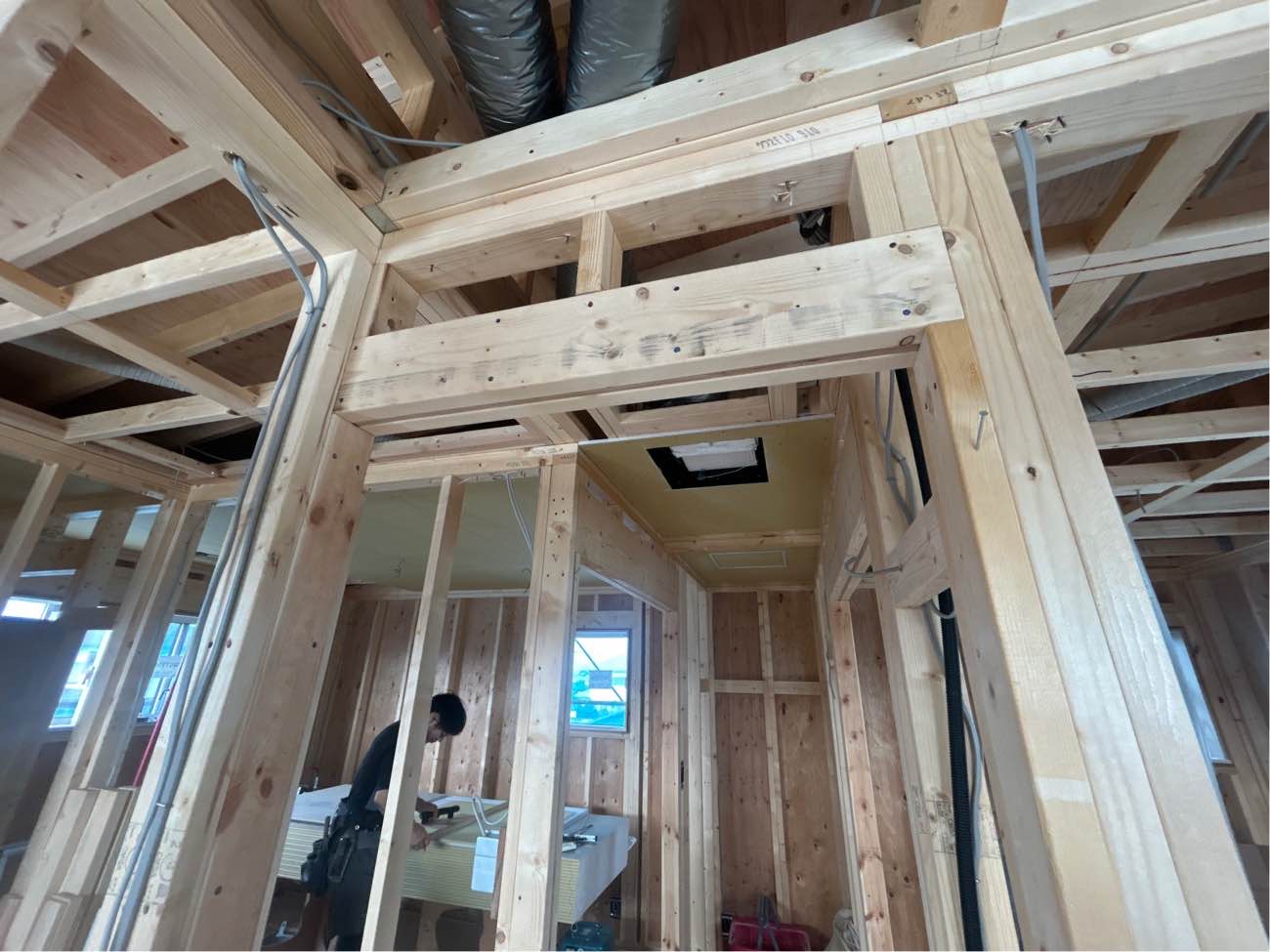

2025.9.26 造作工事
造作工事が進んでいます。

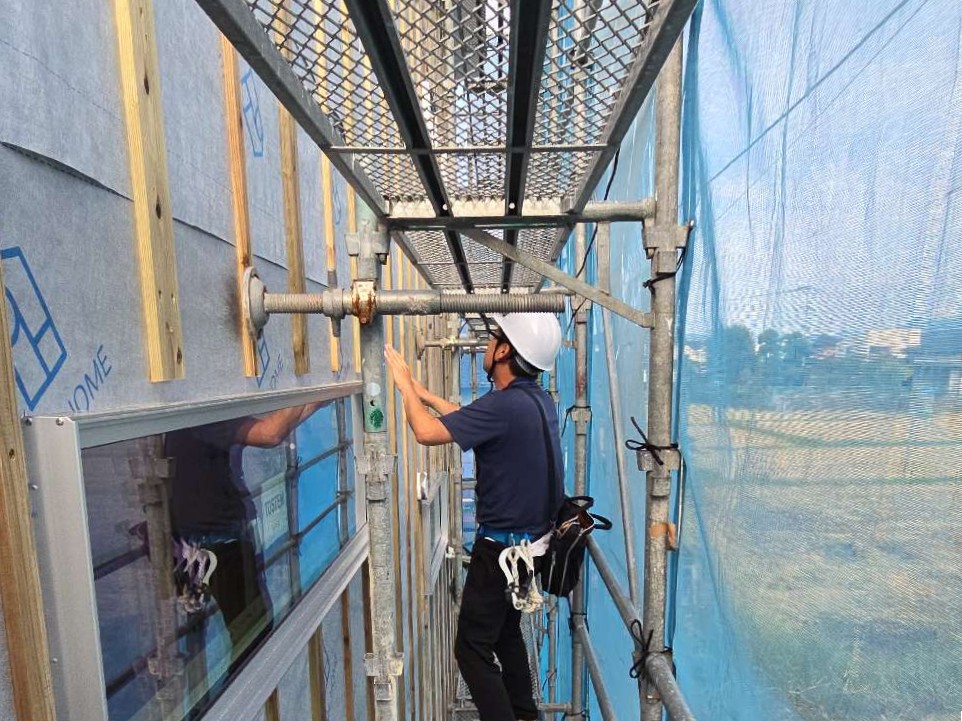

2025.9.25 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

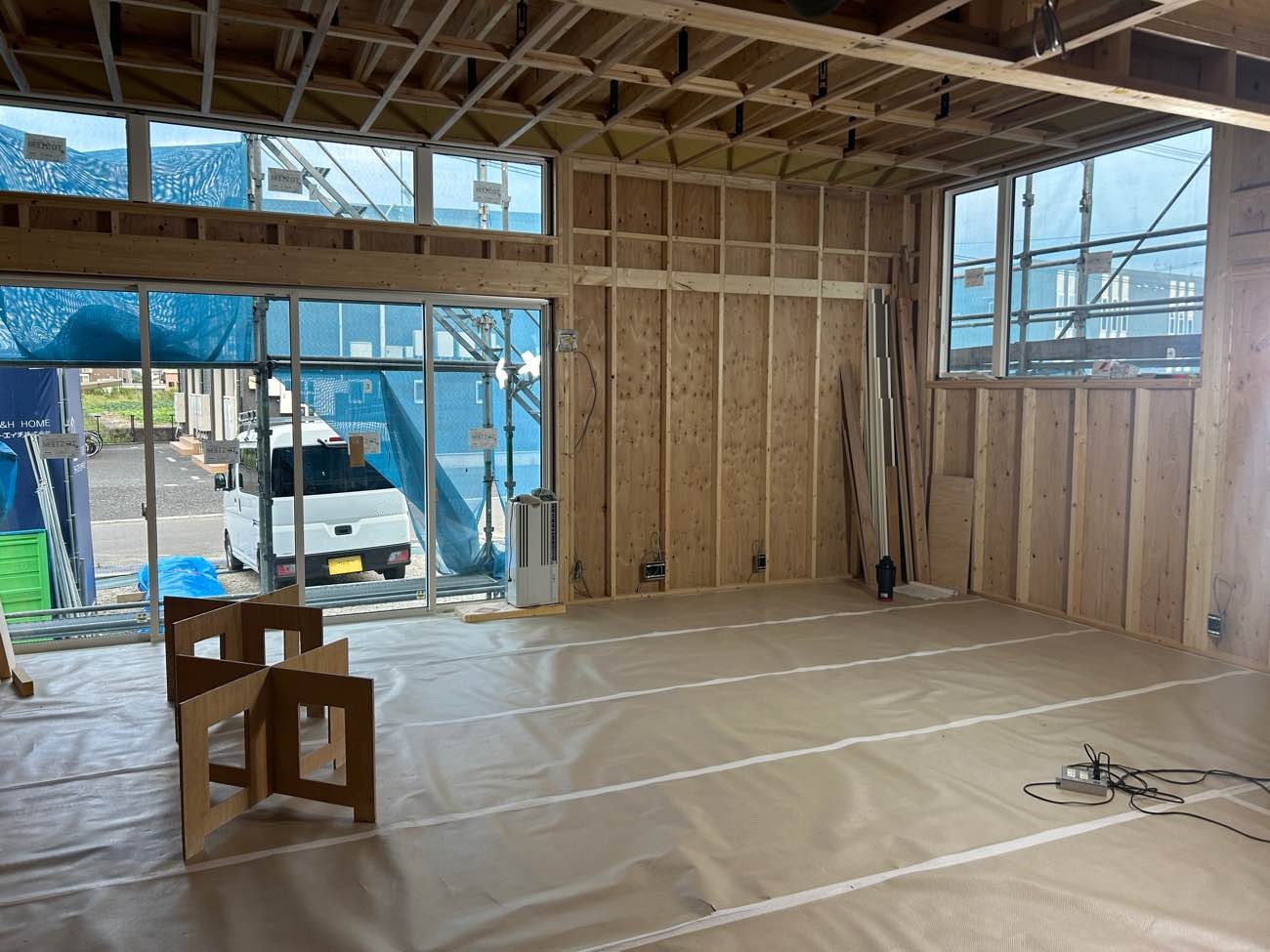

2025.9.23 造作工事
造作工事が進んでいます。

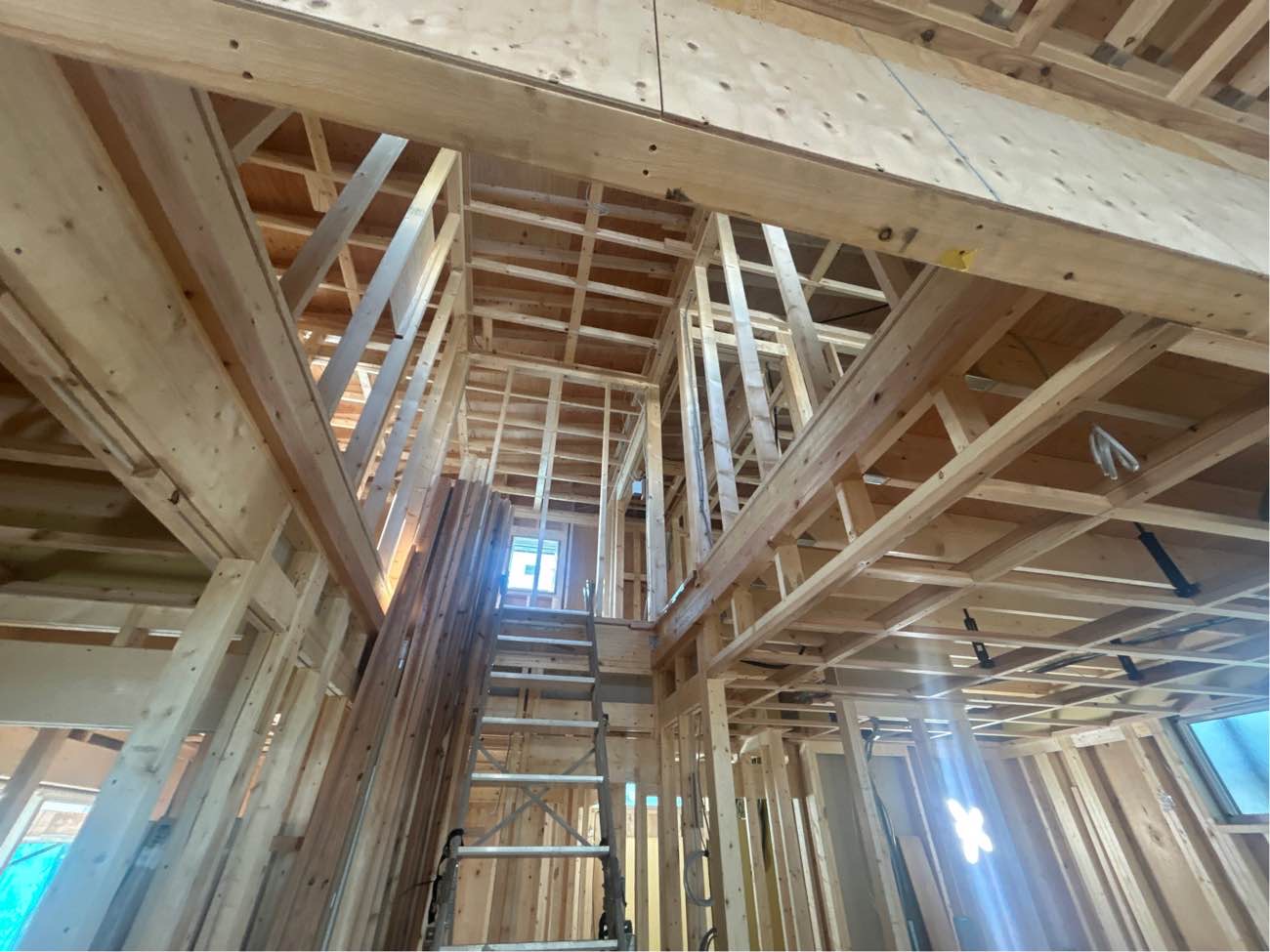

2025.9.19 造作工事
造作工事が進んでいます。
2025.9.12 造作工事

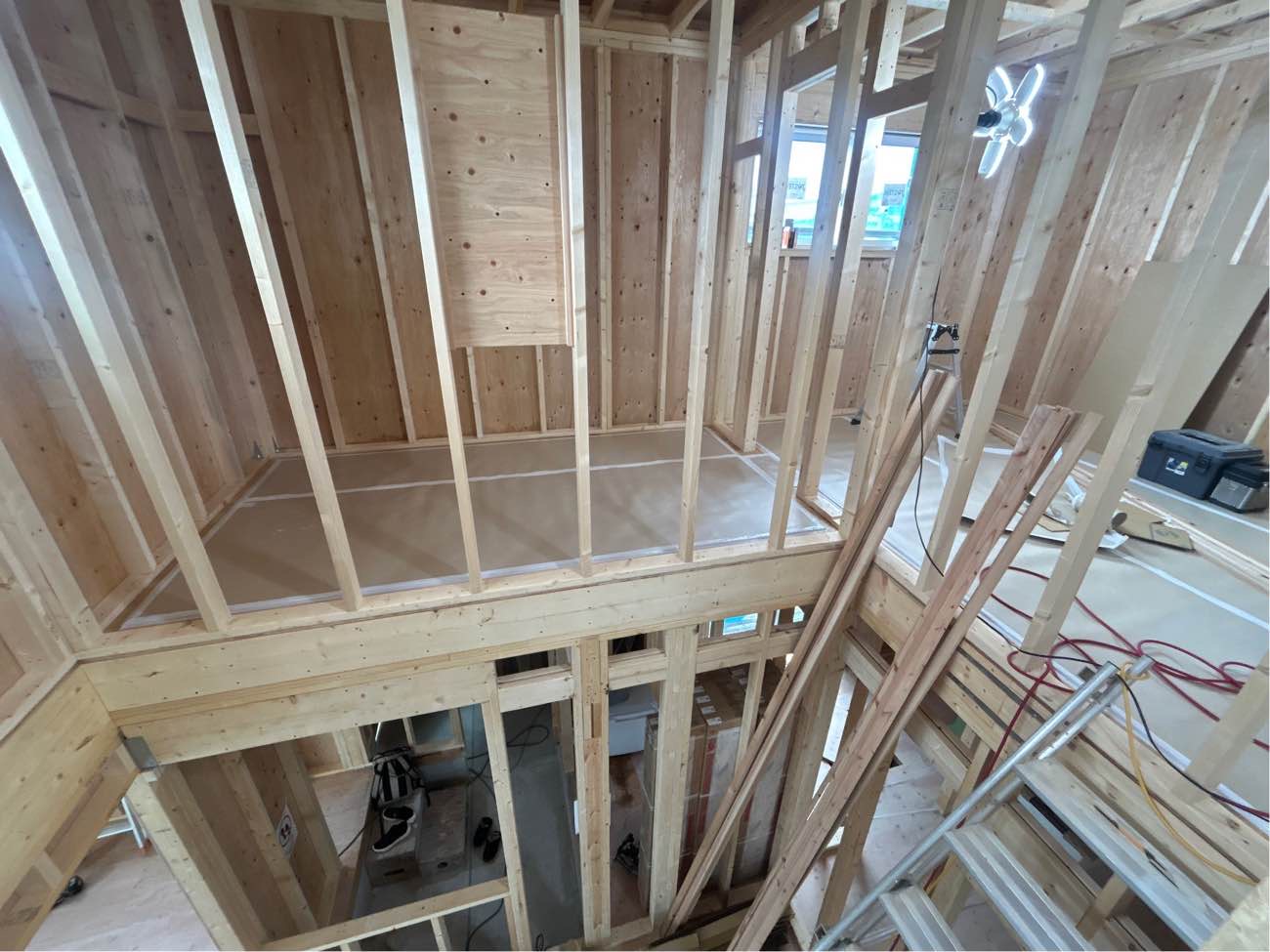

床工事(フローリング工事)が進んでいます。床材を張り終えた箇所は、シートで保護します。

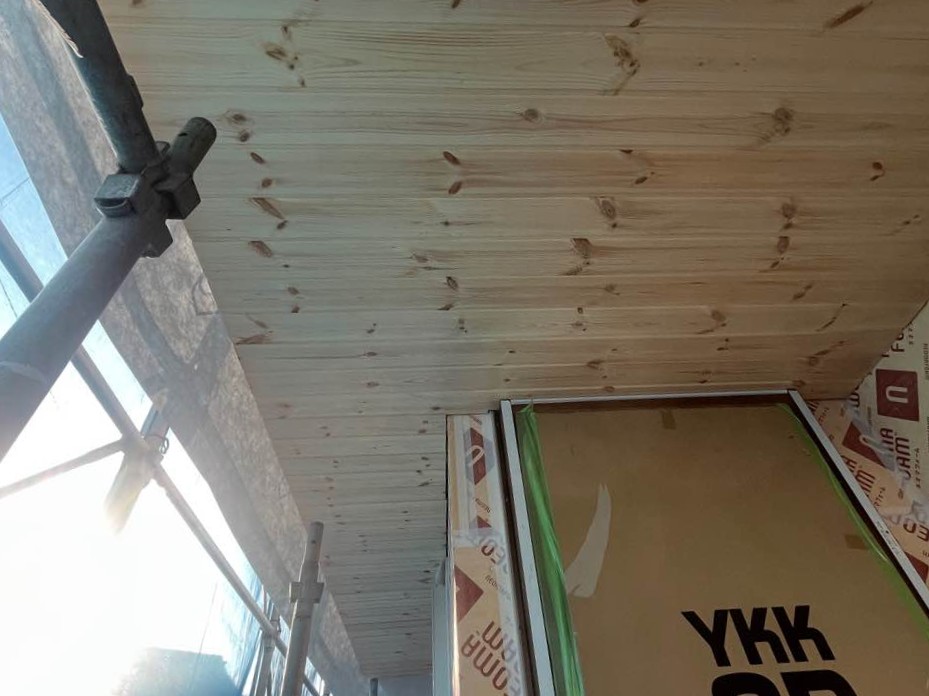

2025.9.11 軒天工事
軒天の木張りが進んでいます。

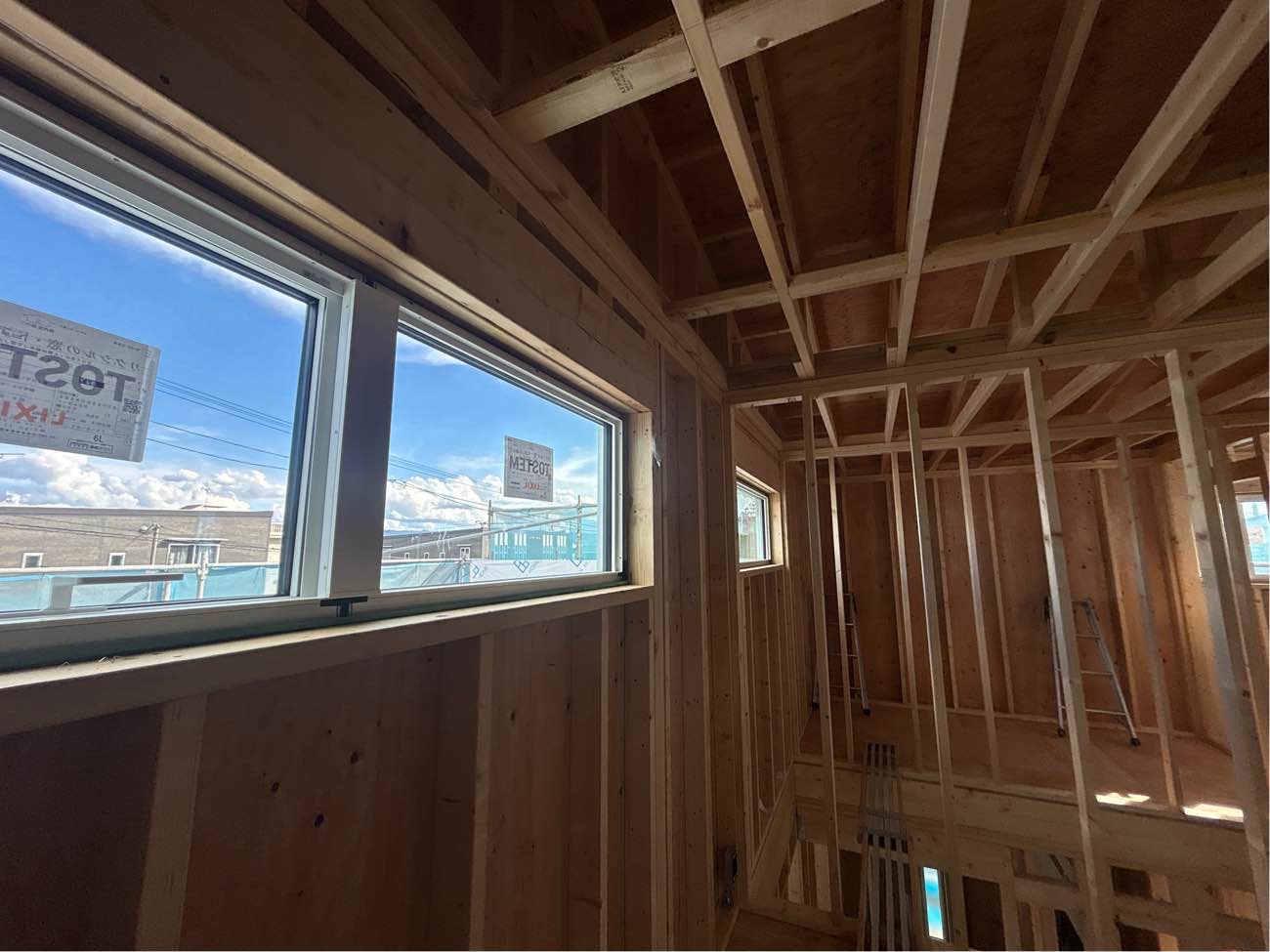

2025.9.9 造作工事
造作工事が進んでいます。

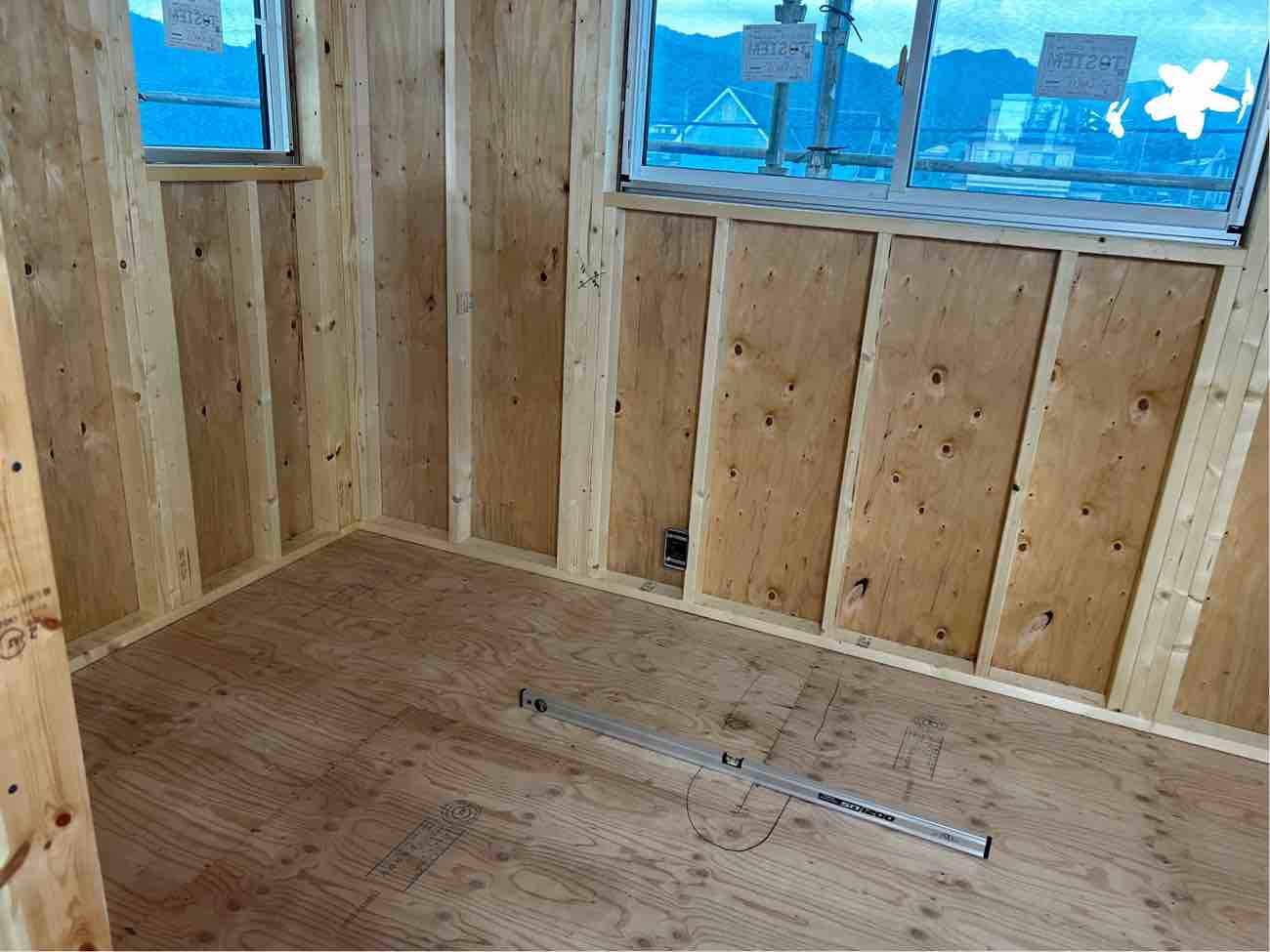

2025.9.6 現場打合せ
現地にてお打合せをさせていただきました。
2025.9.3 断熱工事

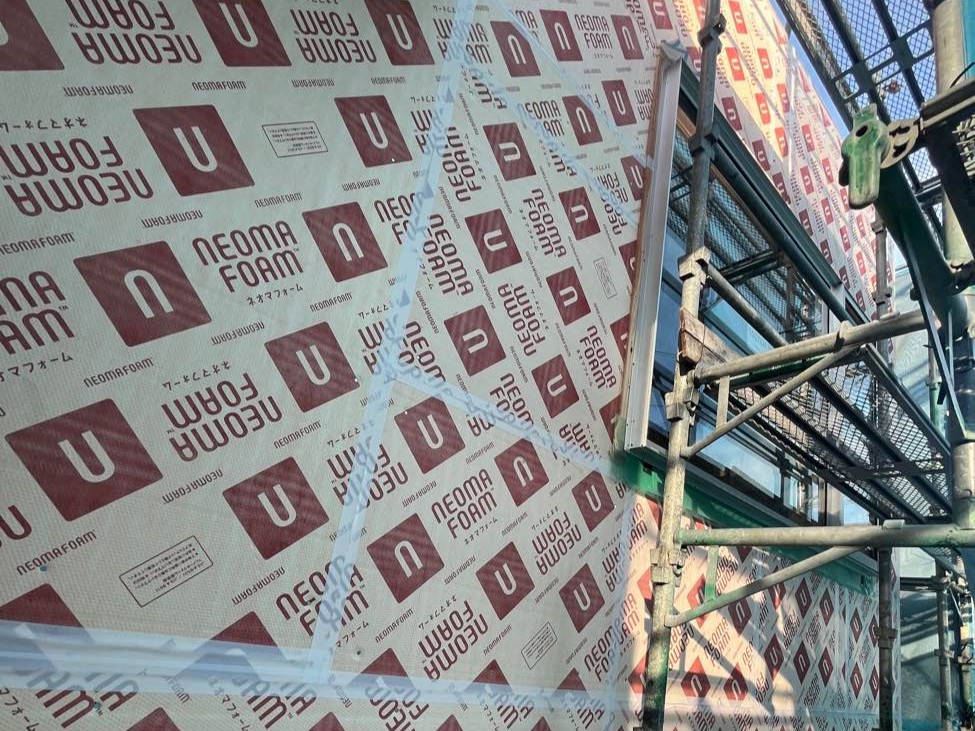

外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。

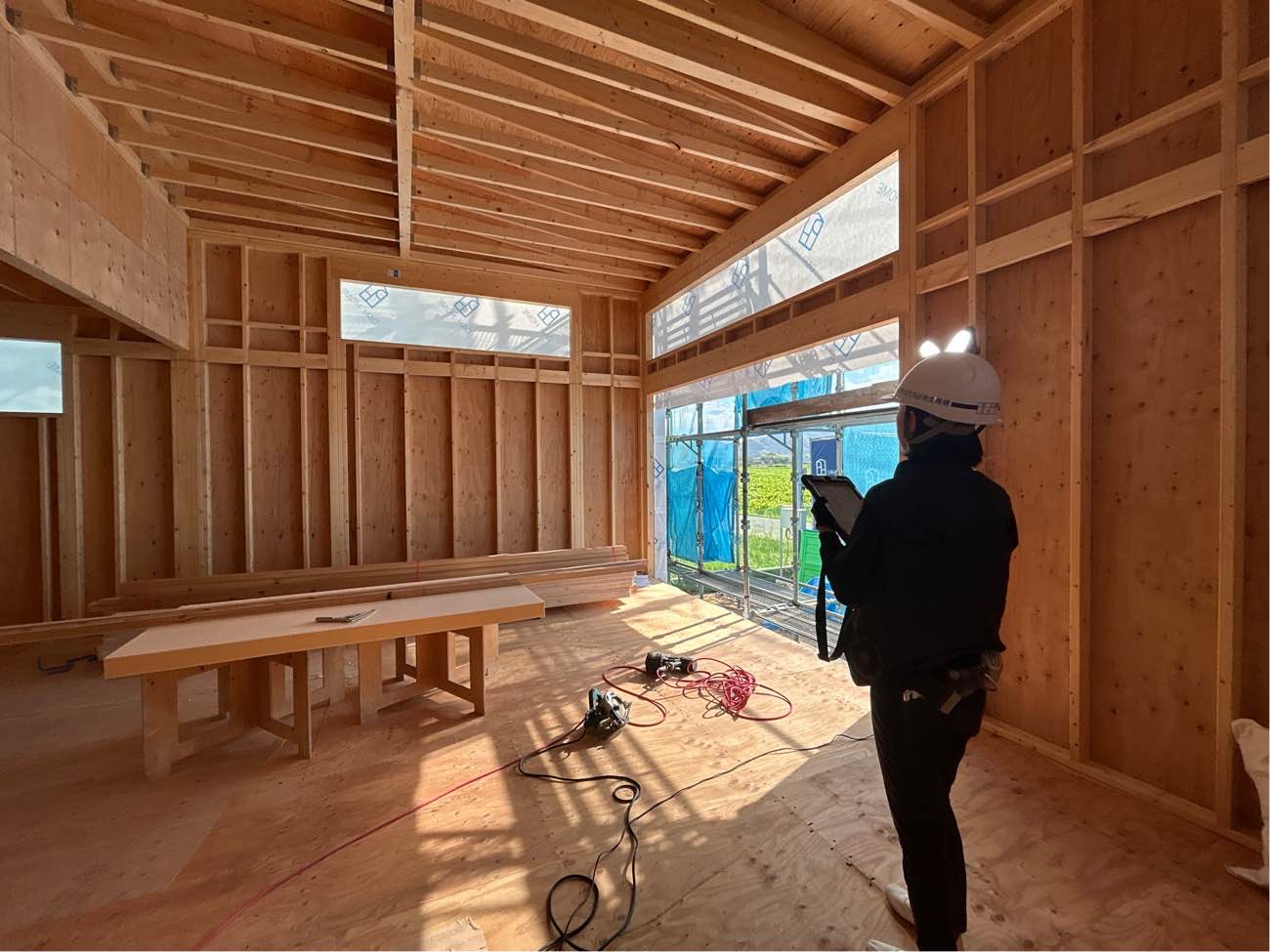

2025.9.1 躯体検査
第三者機関である日本住宅保証検査機構(JIO)様の躯体検査を受けました。2×4専用の金物・釘などの確認を行います。
2025.8.29 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。
2025.8.27 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.8.25 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.8.23 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。
2025.8.21 設備配管
床下の設備配管が進んでいます。
2025.8.16 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.8.6 基礎工事
コンクリート工事が進んでいます。
2025.8.2 配筋検査
基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.7.31 基礎工事
地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2025.7.30 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
2025.7.23 地盤改良工事
着工に先駆けて、地盤改良工事が始まりました。
