2025/07/21
南区KU様邸

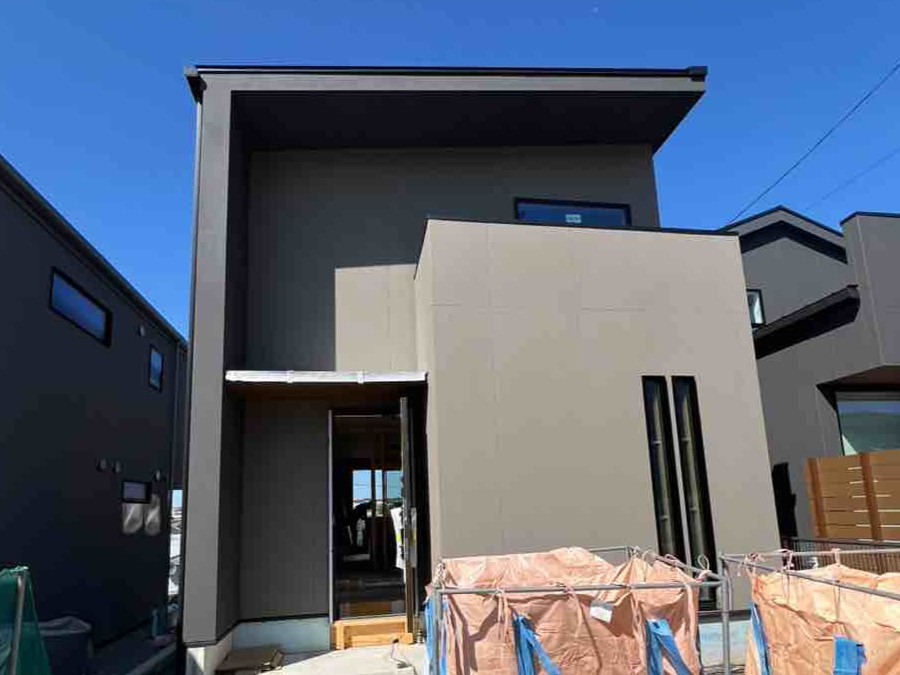

2025.10.11 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!
2025.10.8 造作工事
造作工事が進んでいます。

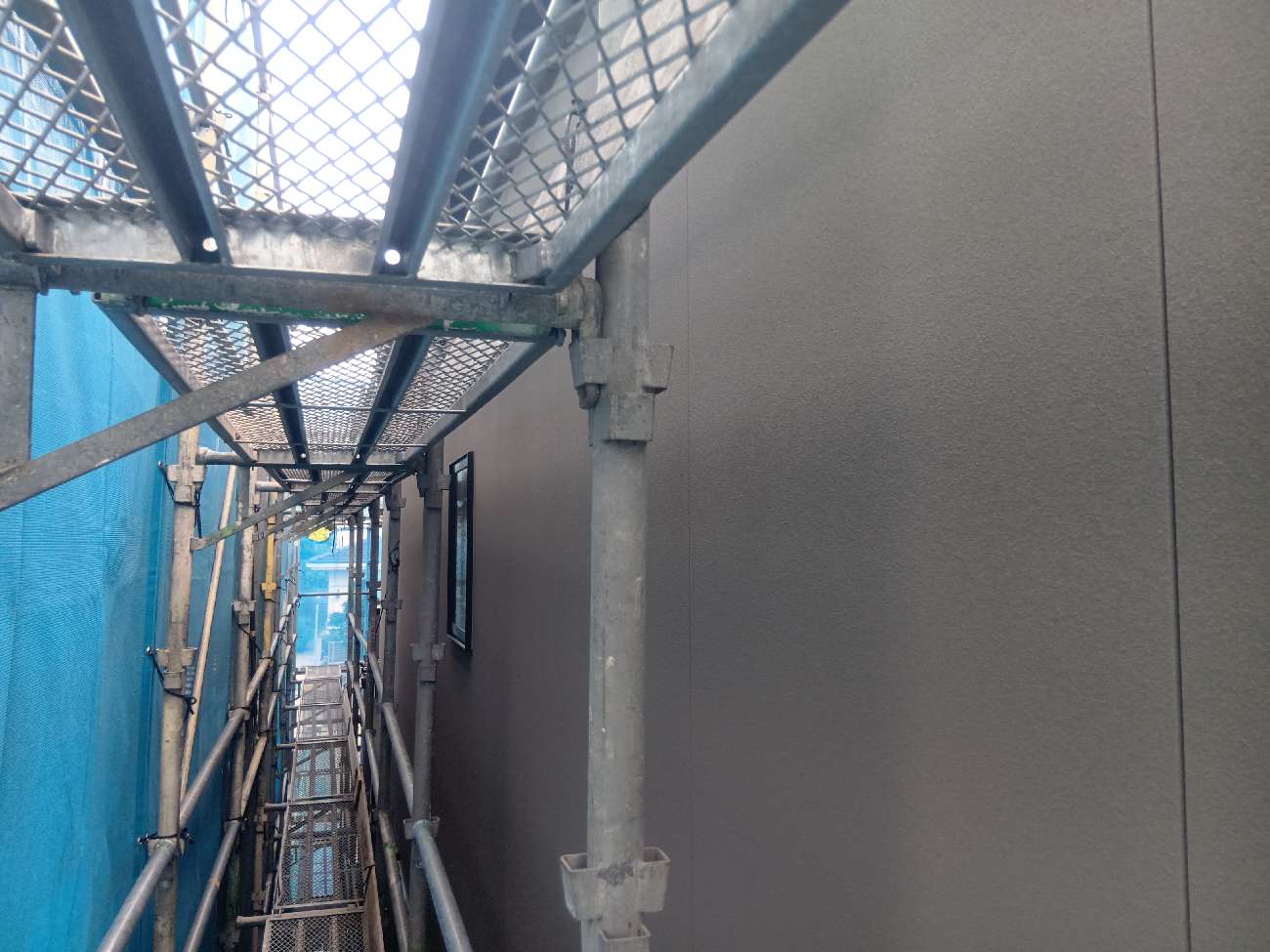

2025.10.6 外装工事
外部の仕上げ工事を行いました。もう少しで建物外観が完成します!

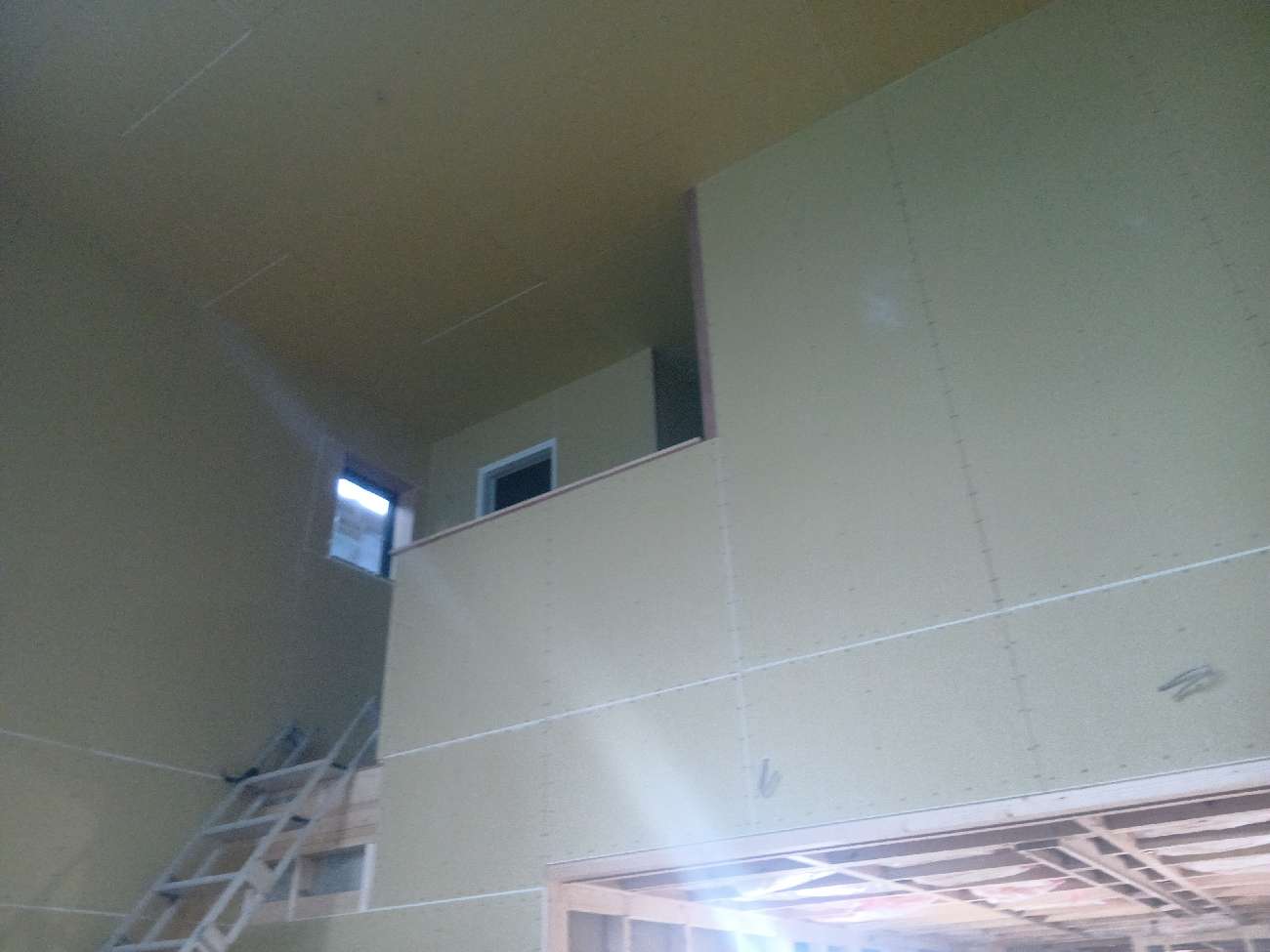

2025.10.3 造作工事
ボード張りの作業が進んでいます。

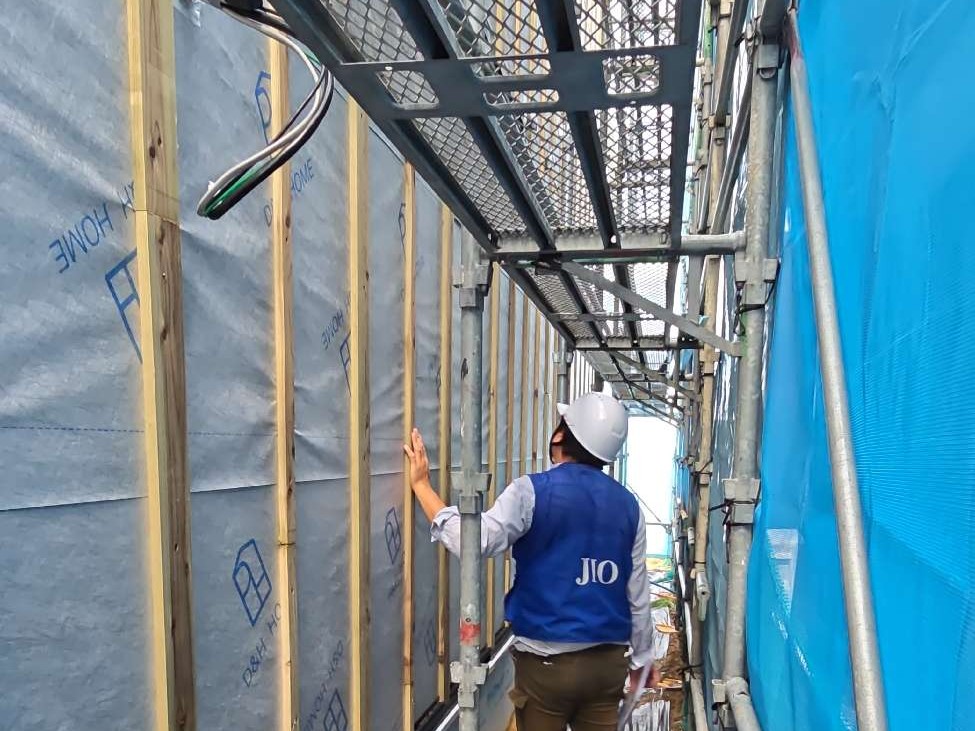

2025.9.24 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

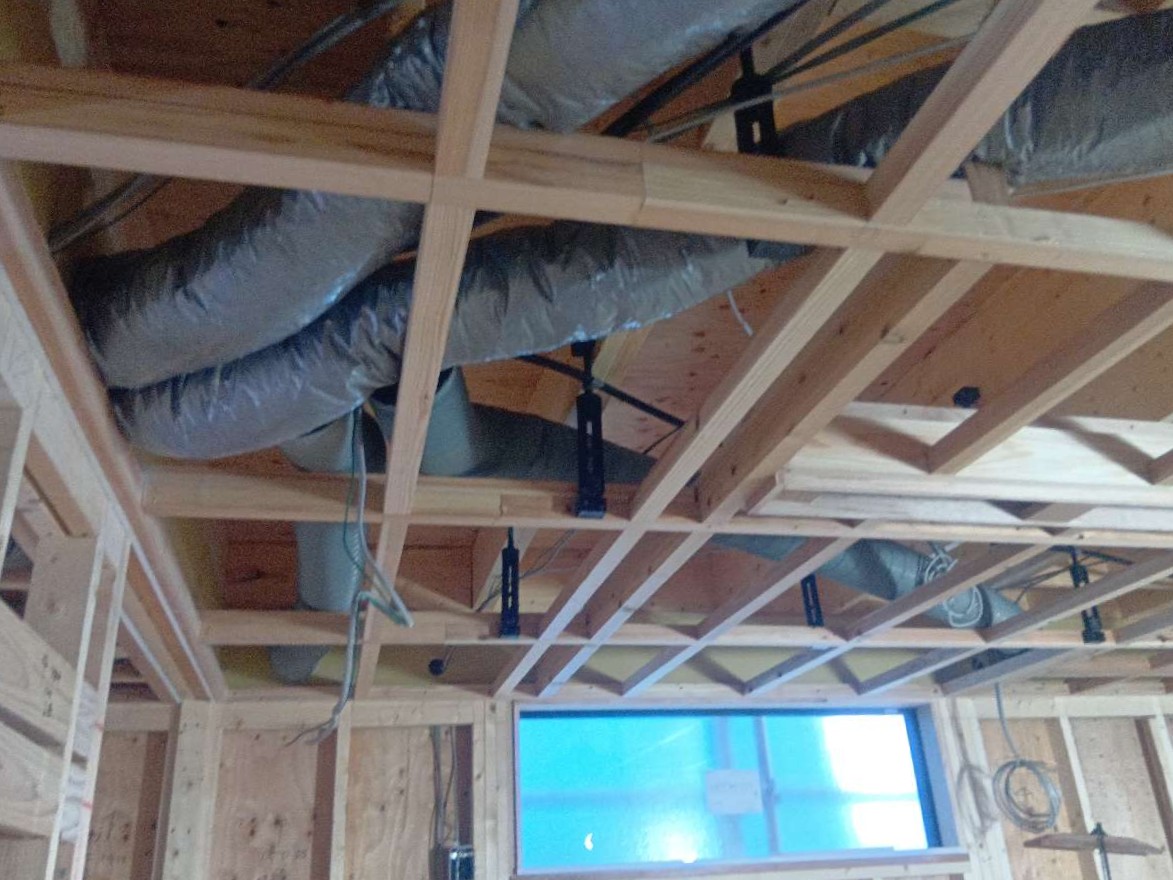

2025.9.22 造作工事
電気配線・設備配管が進んでいます。

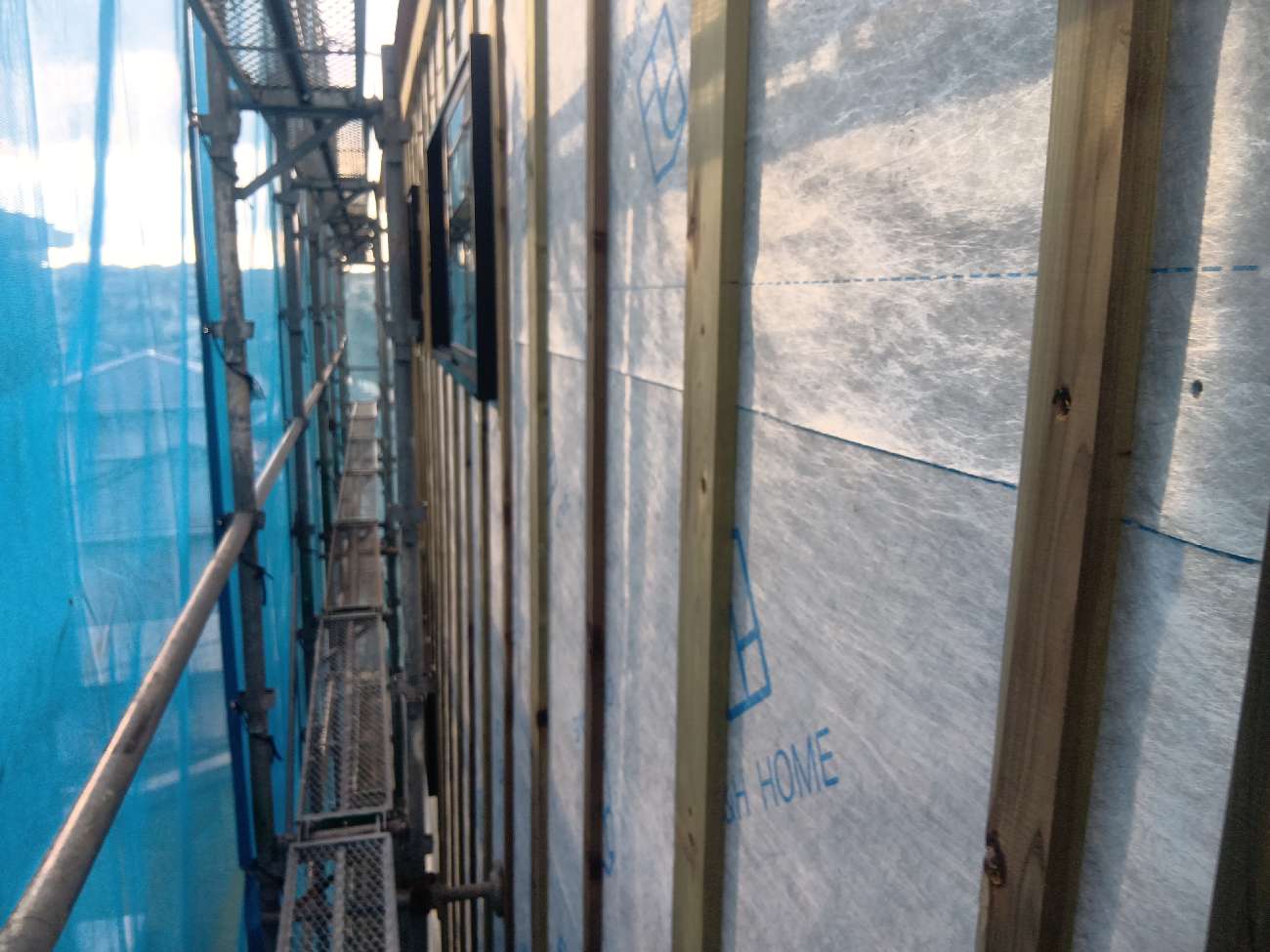

2025.9.16 外壁工事
外壁工事が進んでいます。通気胴縁と呼ばれる厚さ18㎜木材の上に、外壁材を貼り付けます。

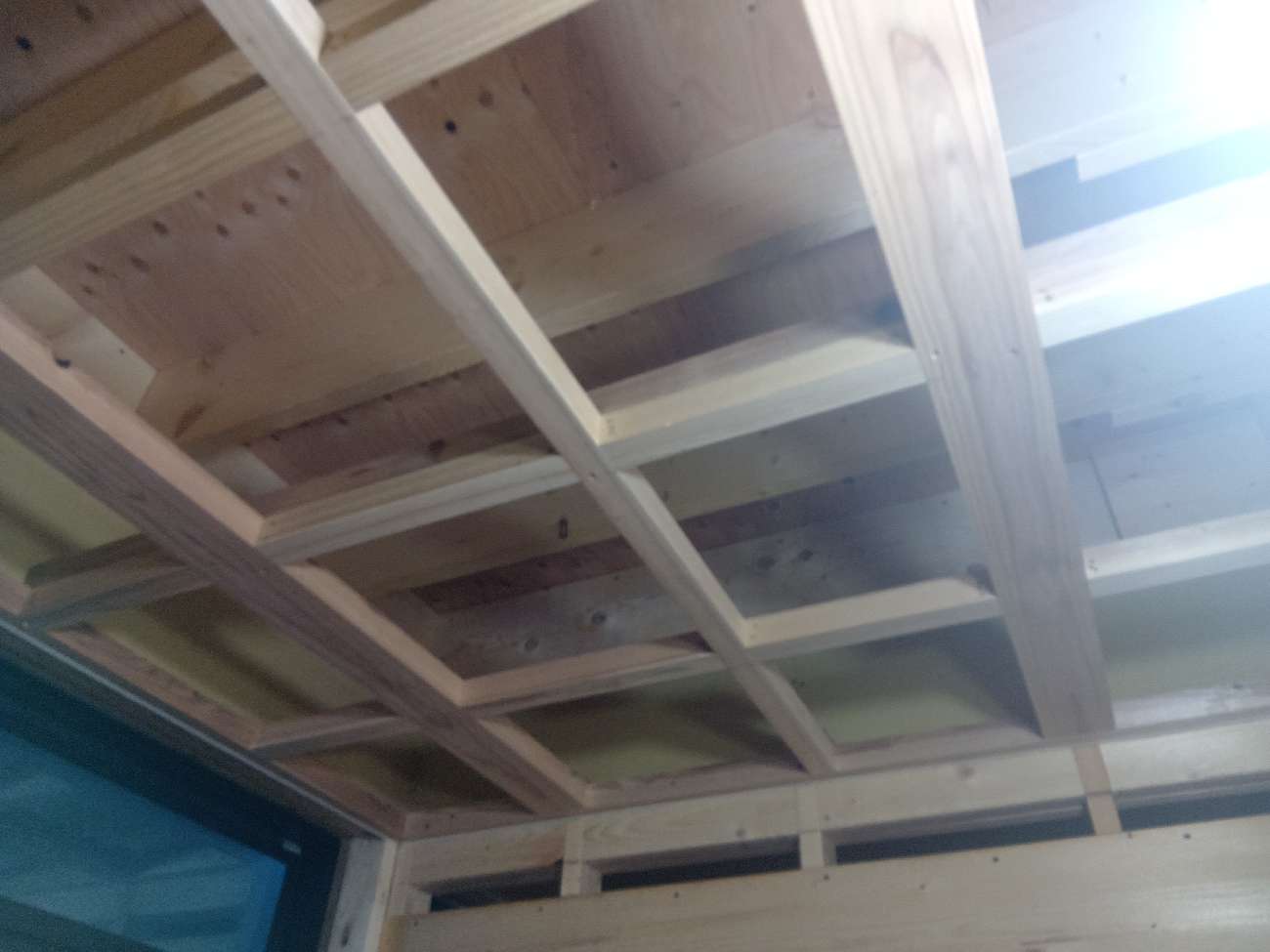

2025.9.8 造作工事
造作工事が進んでいます。
2025.9.4 断熱工事
外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2025.8.28 躯体工事完了・造作工事
組立作業を経て、無事に上棟しました。建物の骨格が完成です!
サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2025.8.25 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。
2025.8.20 躯体工事
上棟作業が進んでいます。
2025.8.19 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.8.18 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.8.12 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。
2025.8.4 設備配管
床下の設備配管が進んでいます。
2025.8.1 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.7.29 基礎工事
コンクリート工事が進んでいます。
2025.7.25 配筋検査
基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.7.24 基礎工事
地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2025.7.21 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
