2025/07/29

東区S様邸

2025.10.17 外部足場撤去

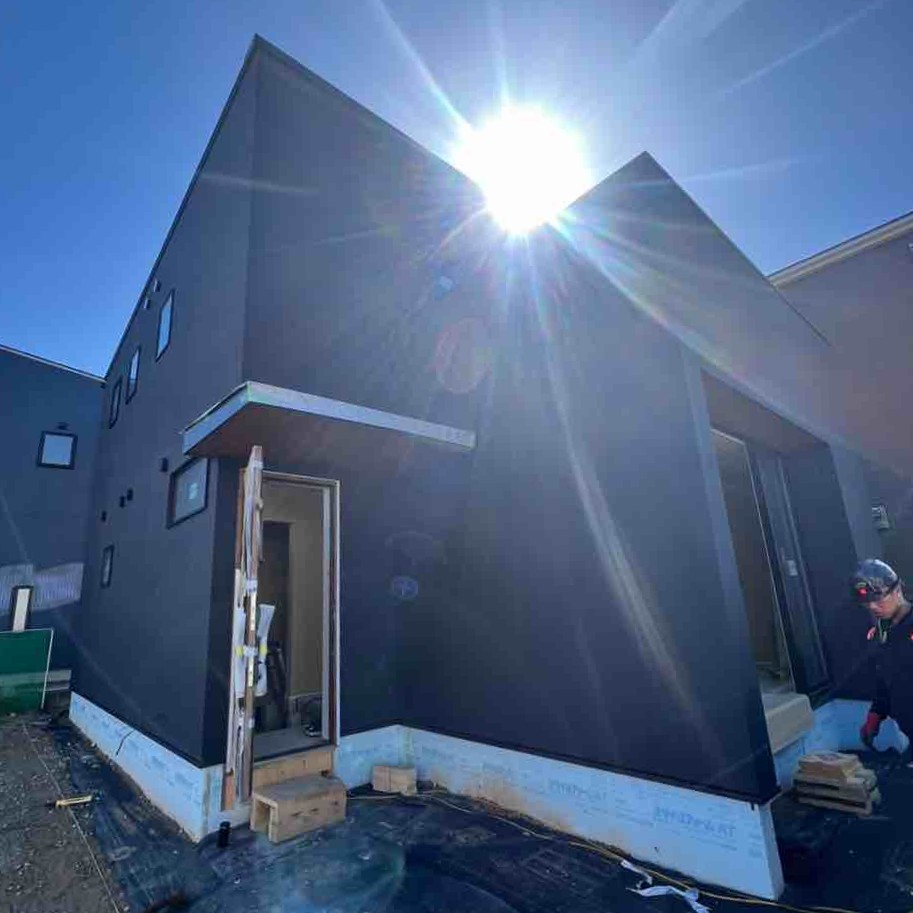

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

2025.10.9 外装工事

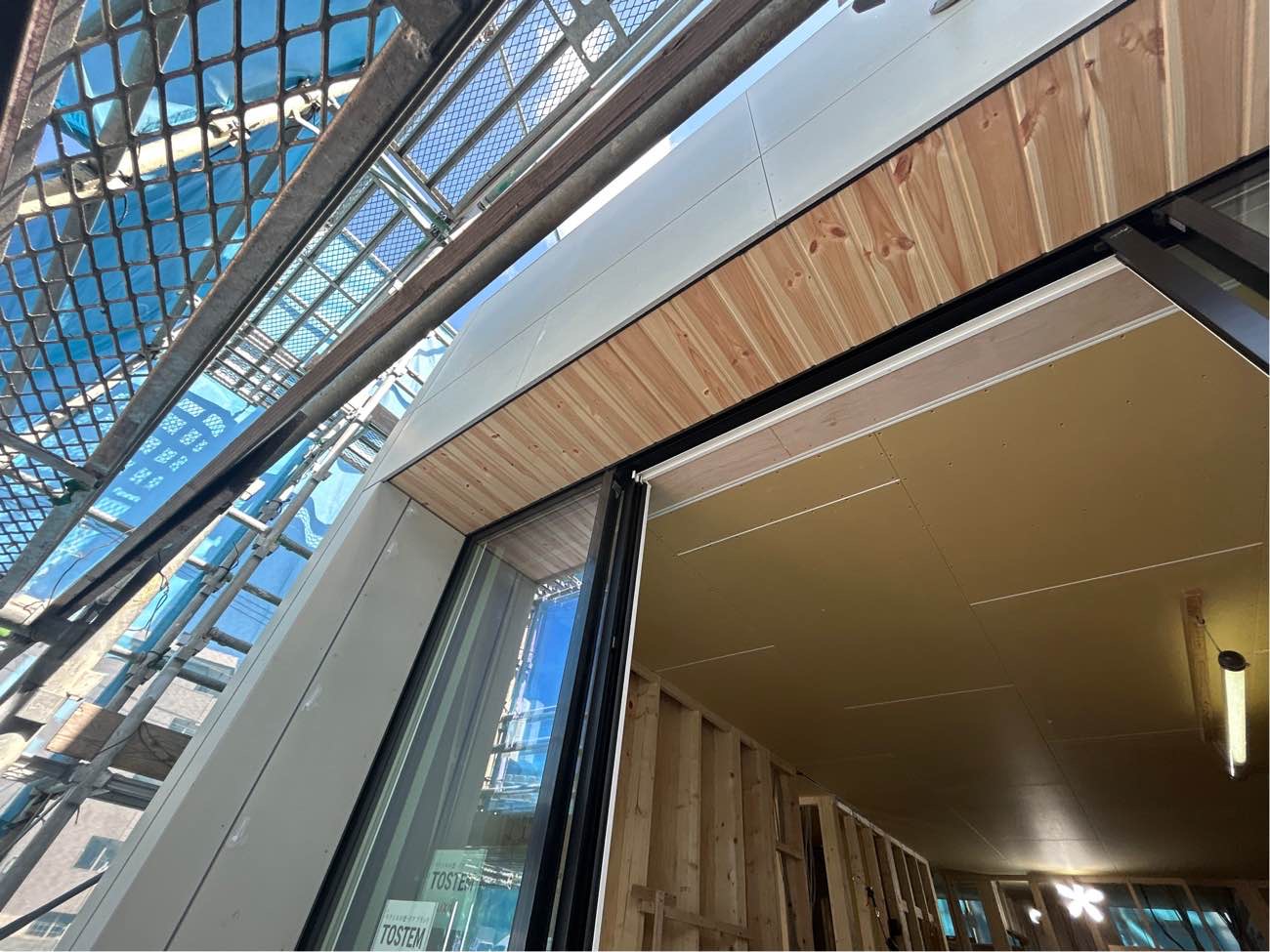

外部の仕上げ工事が進んでいます。

2025.10.3 防水下地検査

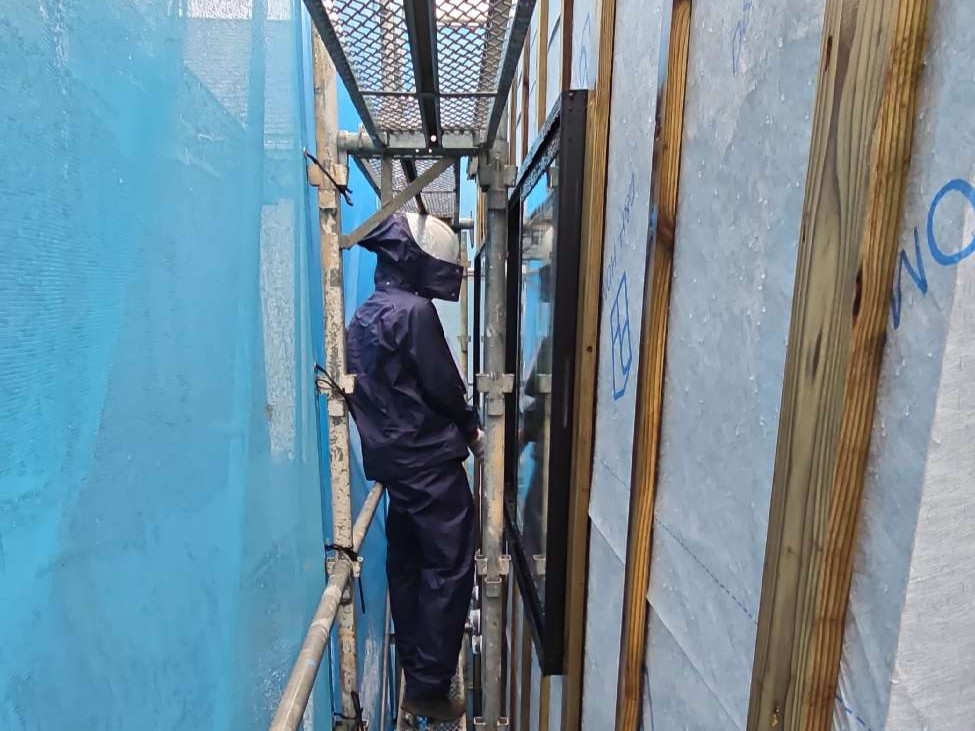

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

2025.10.1 造作工事

造作工事が進んでいます。

2025.9.30 浴室工事

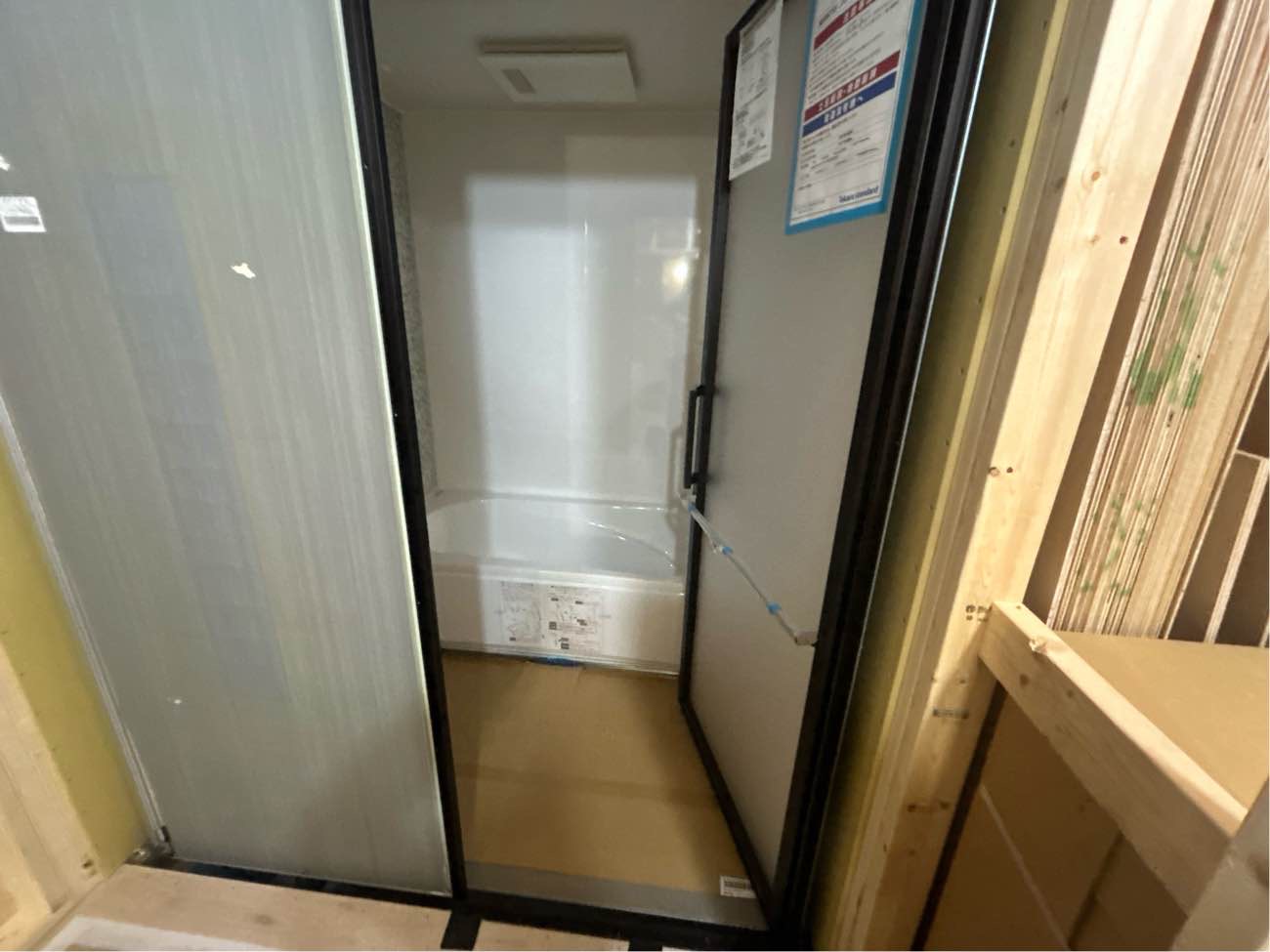

ユニットバスの取り付けが完了しました。

2025.9.25 造作工事

床工事(フローリング工事)が進んでいます。

2025.9.20 造作工事

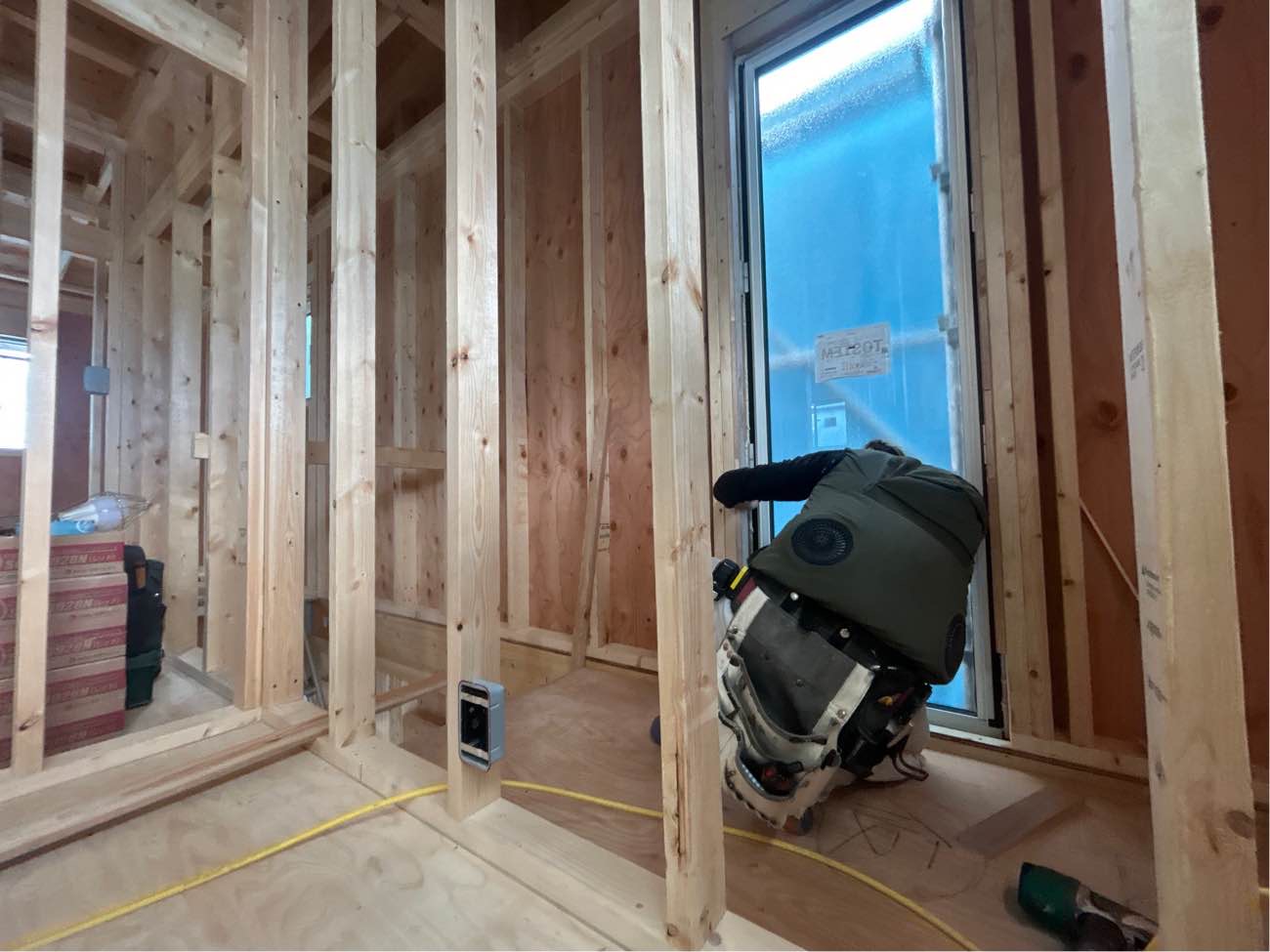

造作工事が進んでいます。

2025.9.13 現場打合せ

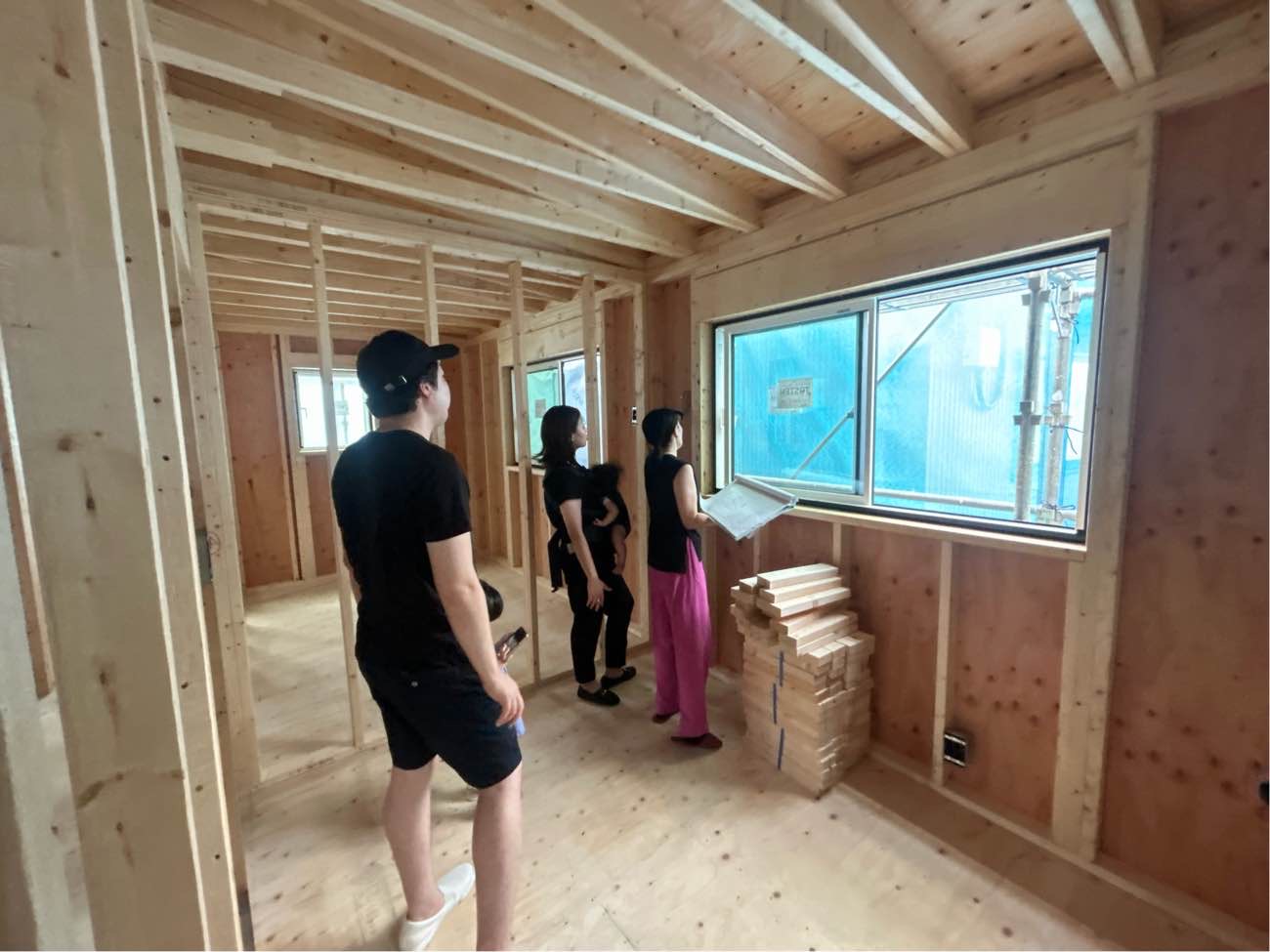

現地にてお打合せをさせていただきました。

2025.9.12 断熱工事

外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。

2025.9.8 造作工事

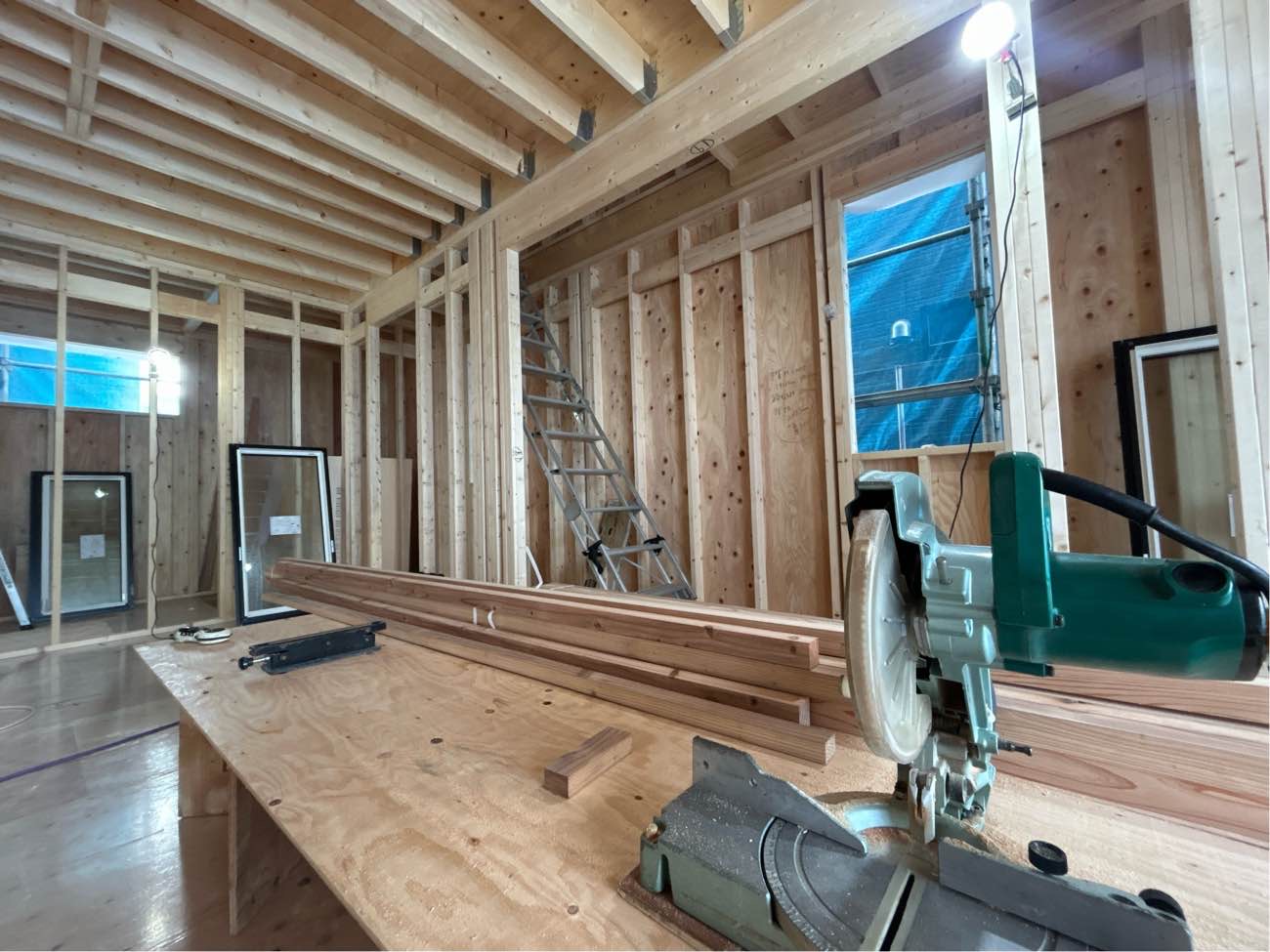

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

2025.9.3 躯体工事完了

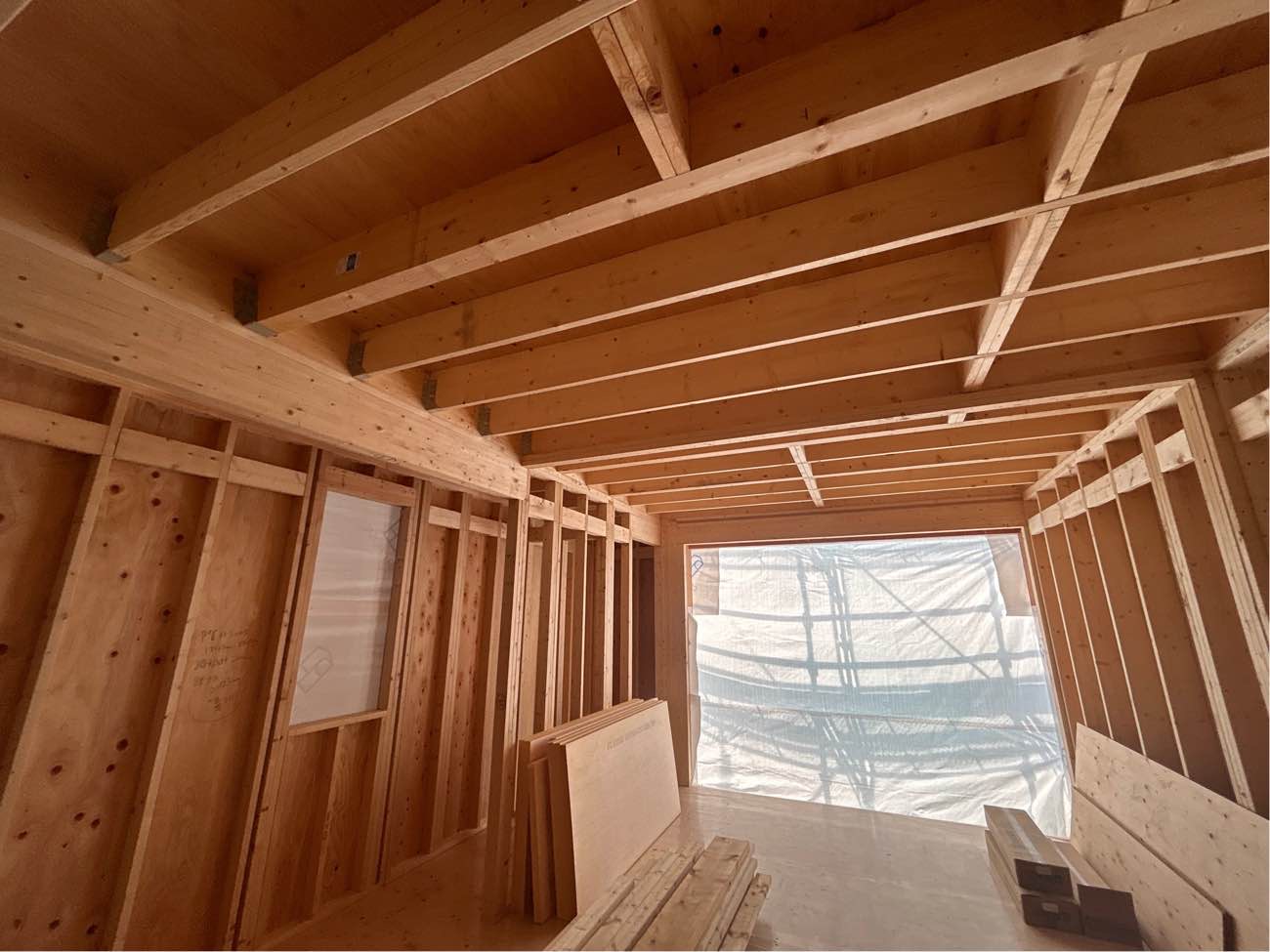

組立作業を経て、無事に上棟しました。建物の骨格が完成です!

2025.8.29 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。

2025.8.28 躯体工事

上棟作業が進んでいます。

2025.8.26 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。

2025.8.25 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

2025.8.23 躯体工事

躯体工事に先駆けて、外部足場を組み上げています。

2025.8.21 設備配管

床下の設備配管が進んでいます。

2025.8.13 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

2025.8.8 基礎工事

コンクリート工事が進んでいます。

2025.8.6 配筋検査

基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。

2025.8.2 基礎工事

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

2025.7.29 地業工事

着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
