南区A様邸
2025.12.7 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

2025.12.5 屋根工事
太陽光発電パネルの設置が完了しました。
2025.11.28 造作工事
ボード張りの作業が進んでいます。

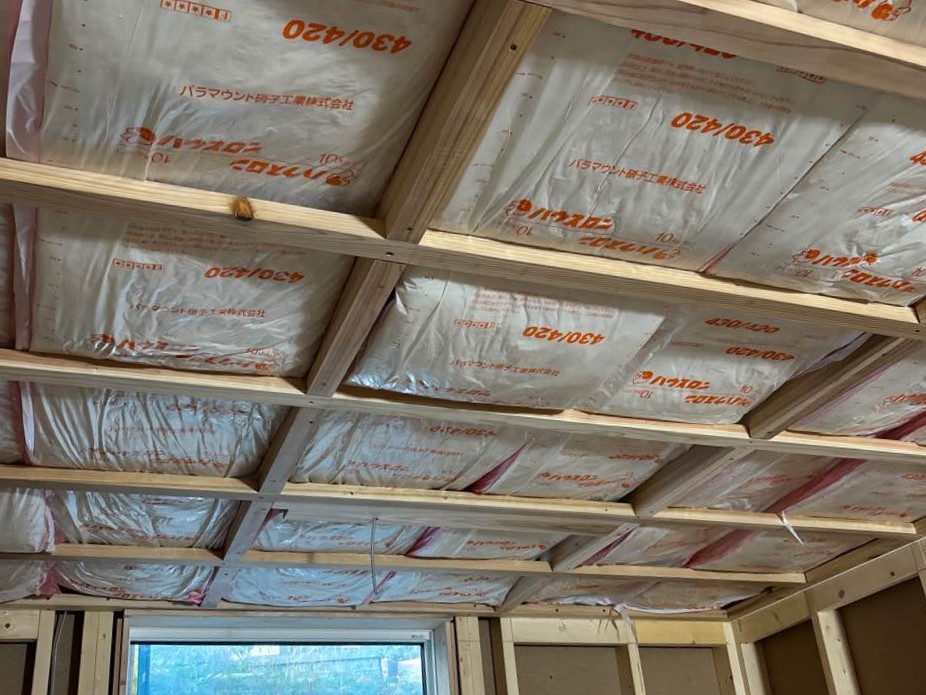

2025.11.21 造作工事
造作工事が進んでいます。

2025.11.18 外壁工事
外壁工事が進んでいます。通気胴縁と呼ばれる厚さ18㎜木材の上に、外壁材を貼り付けます。

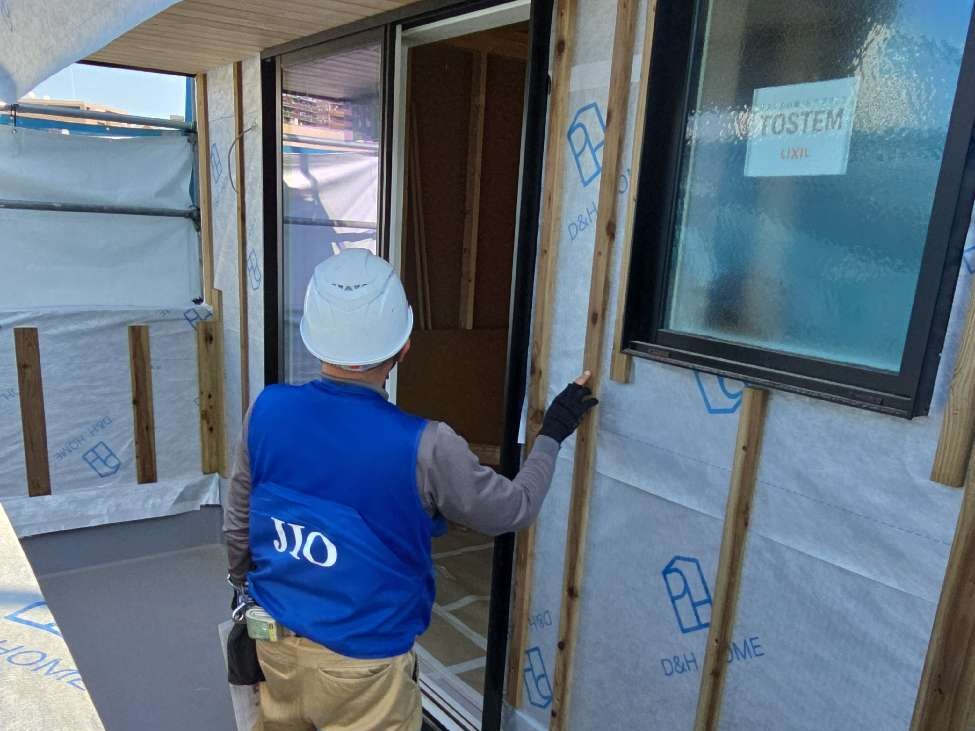

2025.11.14 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2025.11.6 造作工事
床工事(フローリング工事)が進んでいます。

2025.11.1 餅まき
完成に向けて工事がより一層順調に進むように祈願して、餅まきを行いました。
2025.10.27 造作工事
内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

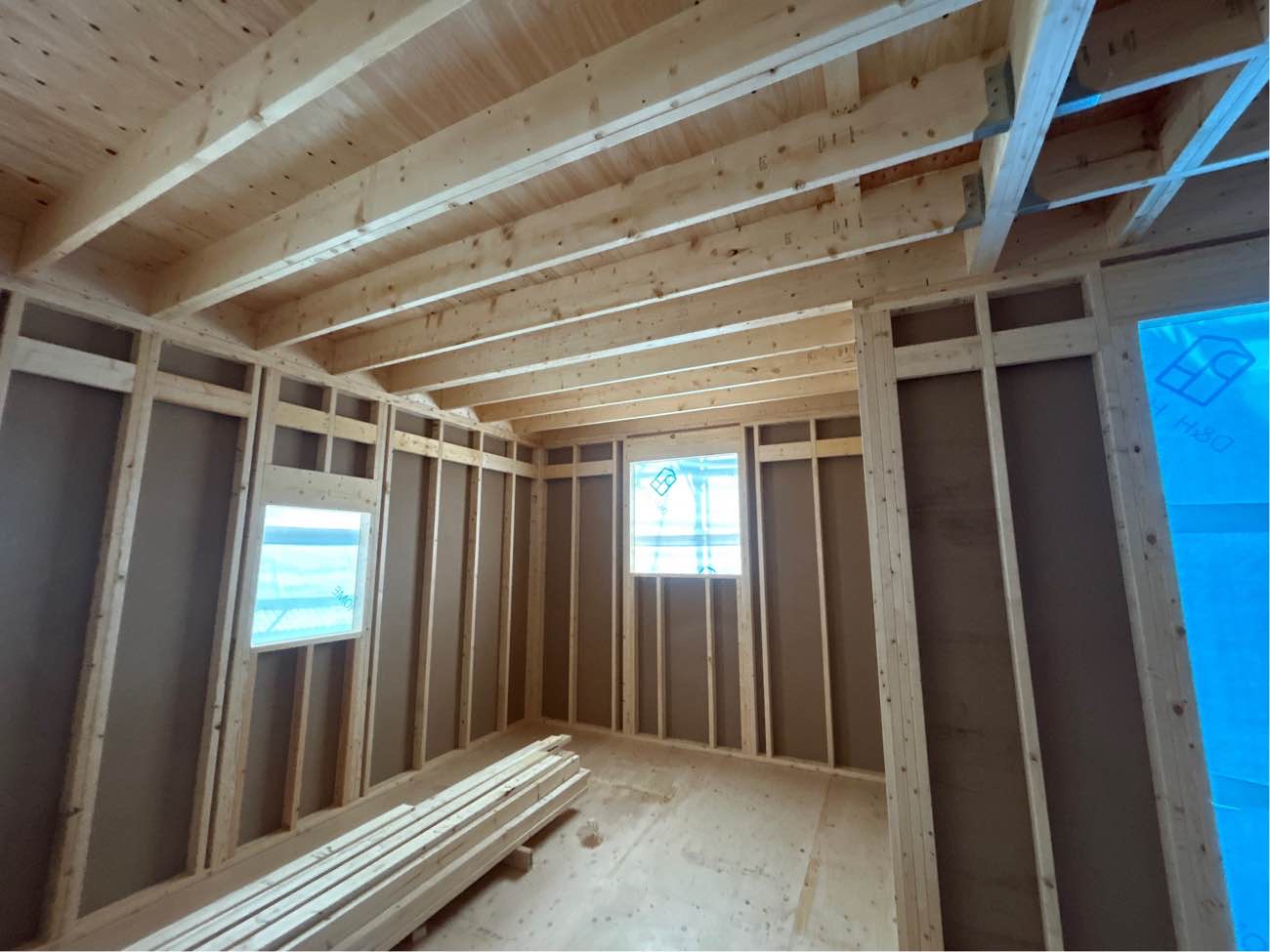

2025.10.21 躯体工事完了
無事に上棟しました。建物の骨格が完成です!

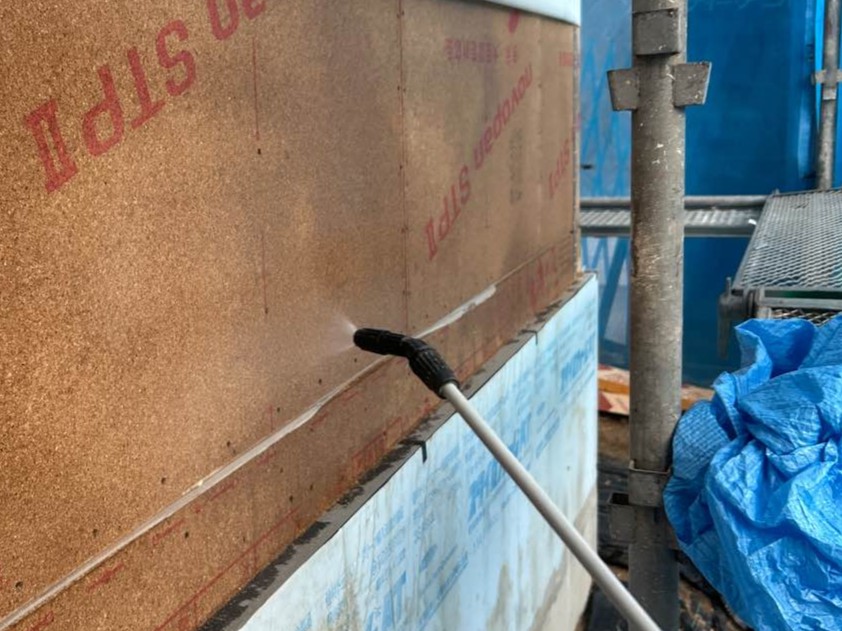

2025.10.18 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。

2025.10.16 屋根工事
屋根工事が進んでいます。

2025.10.14 躯体工事
上棟作業が進んでいます。専属の大工さんが構造体を組み立てていきます。

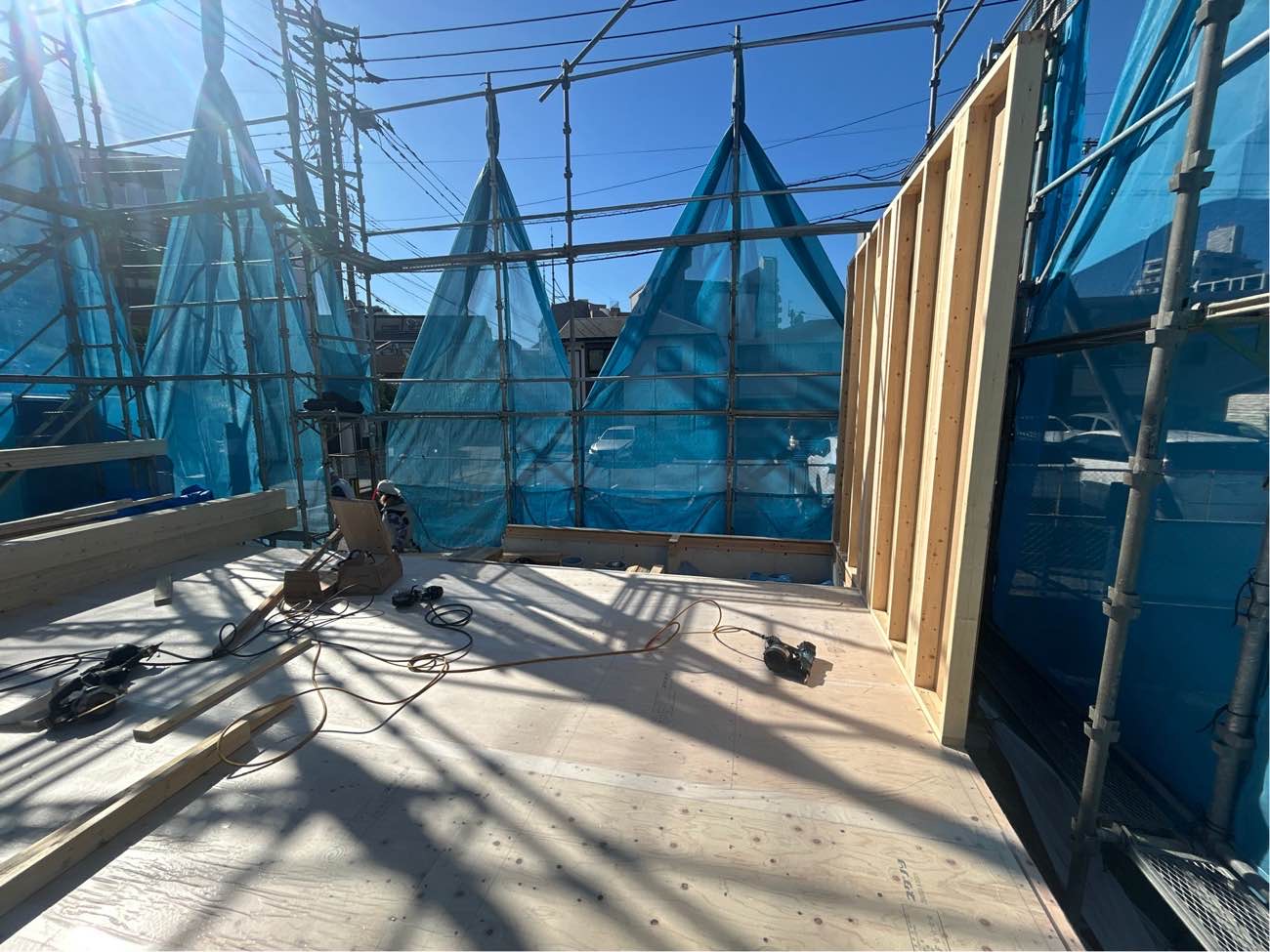

2025.10.10 躯体工事
外部足場を組み上げています。

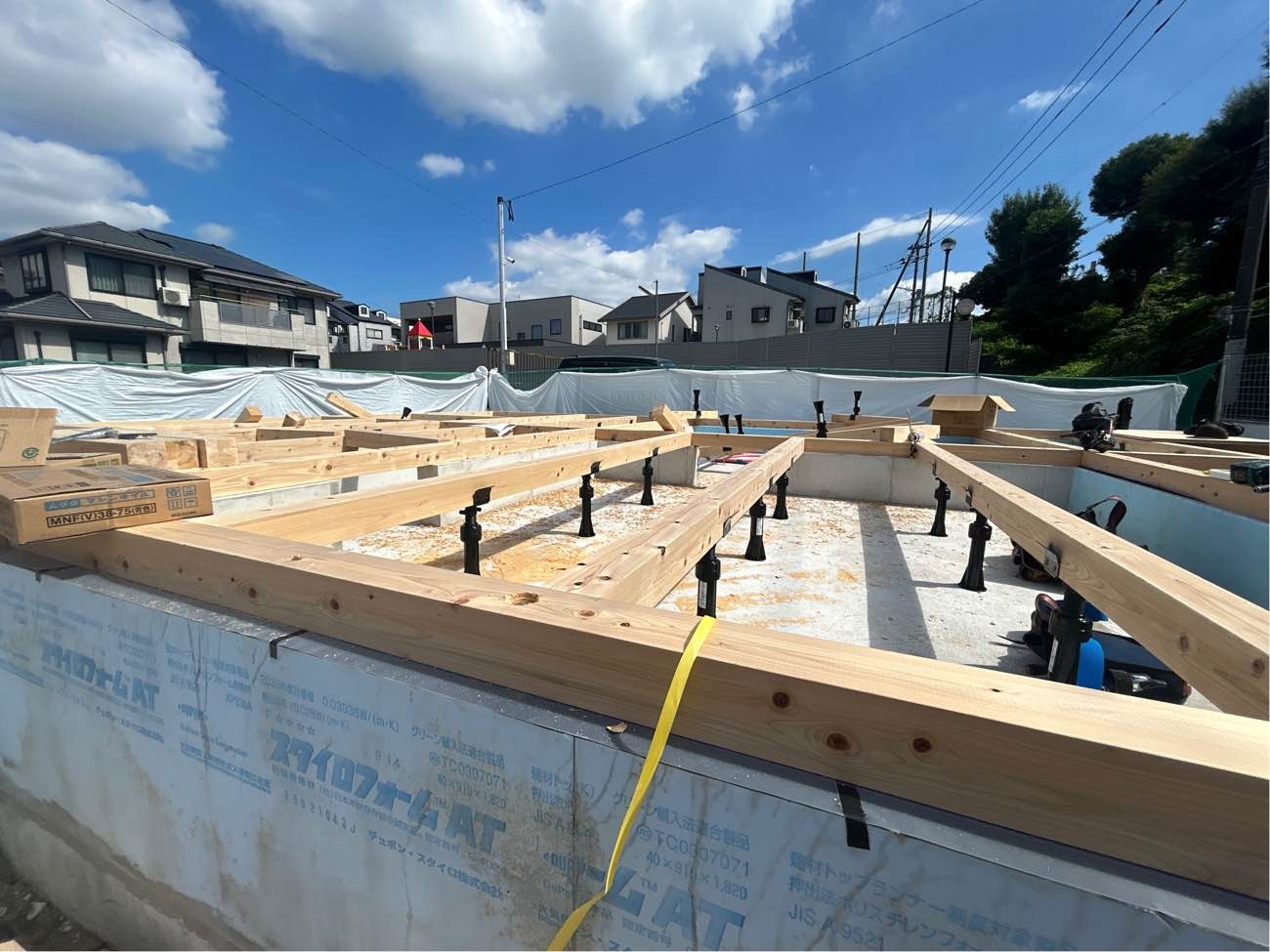

2025.10.6 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

2025.9.30 現況

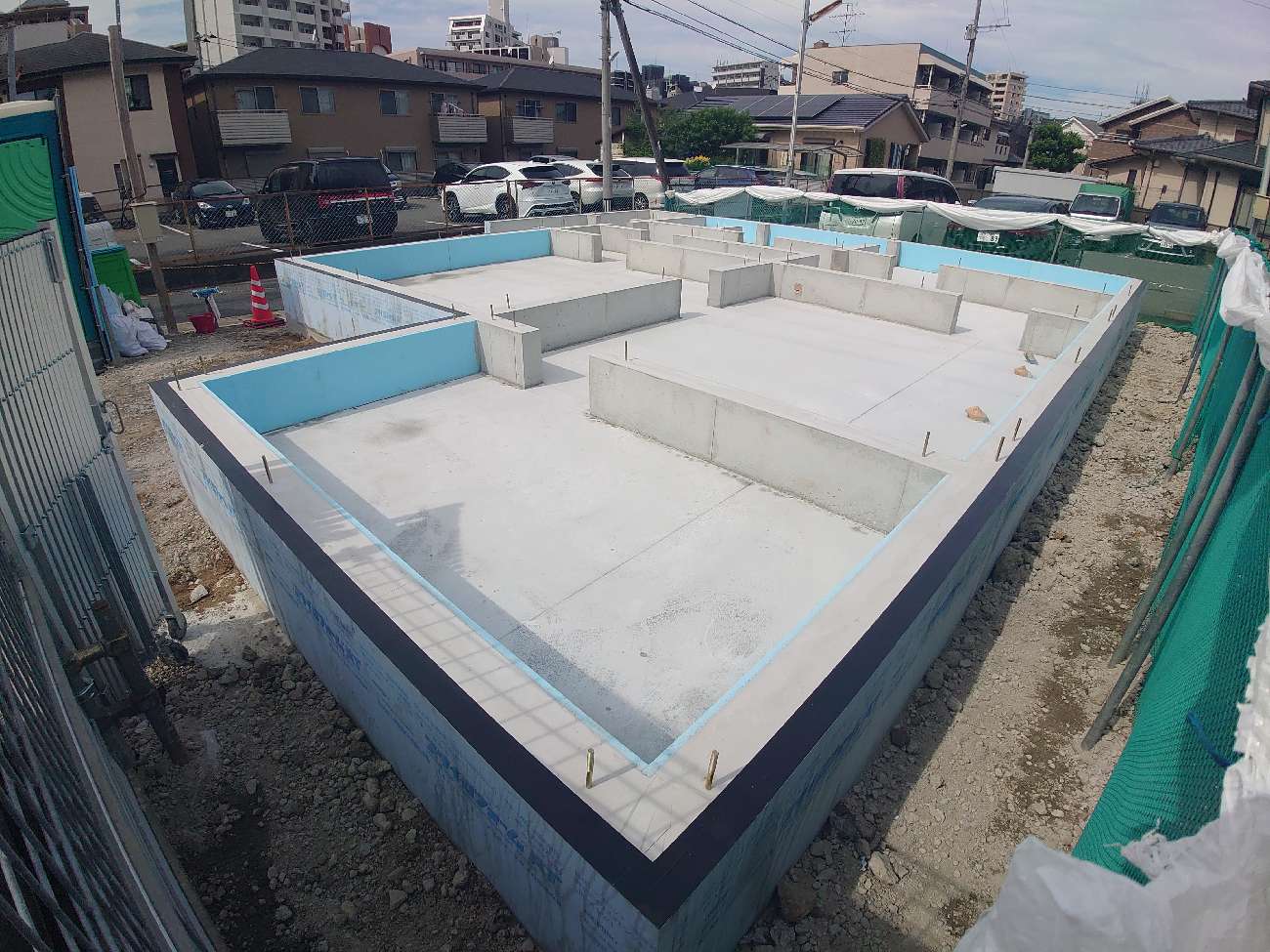

2025.9.25 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

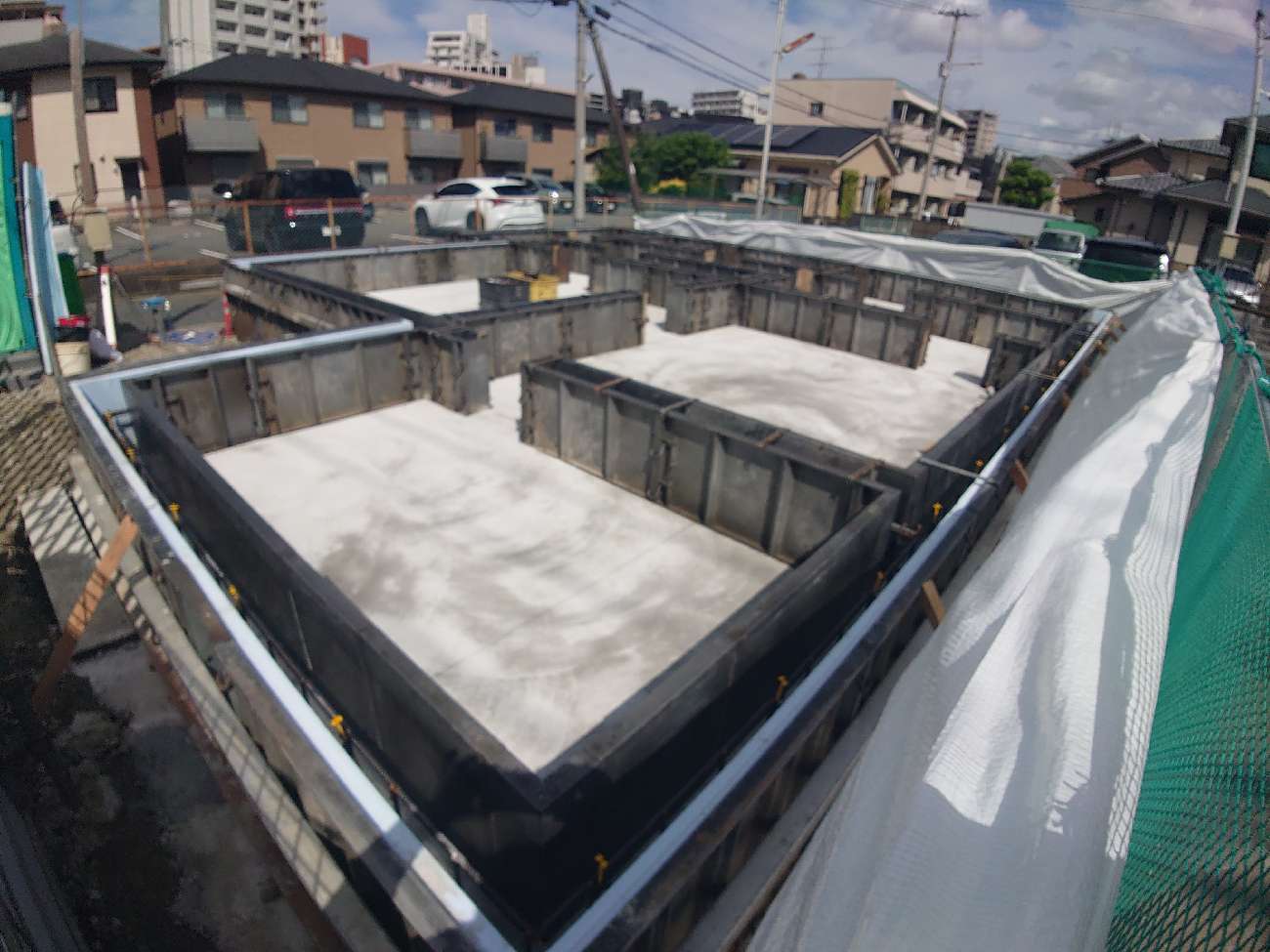

2025.9.21 基礎工事
コンクリート工事が進んでいます。

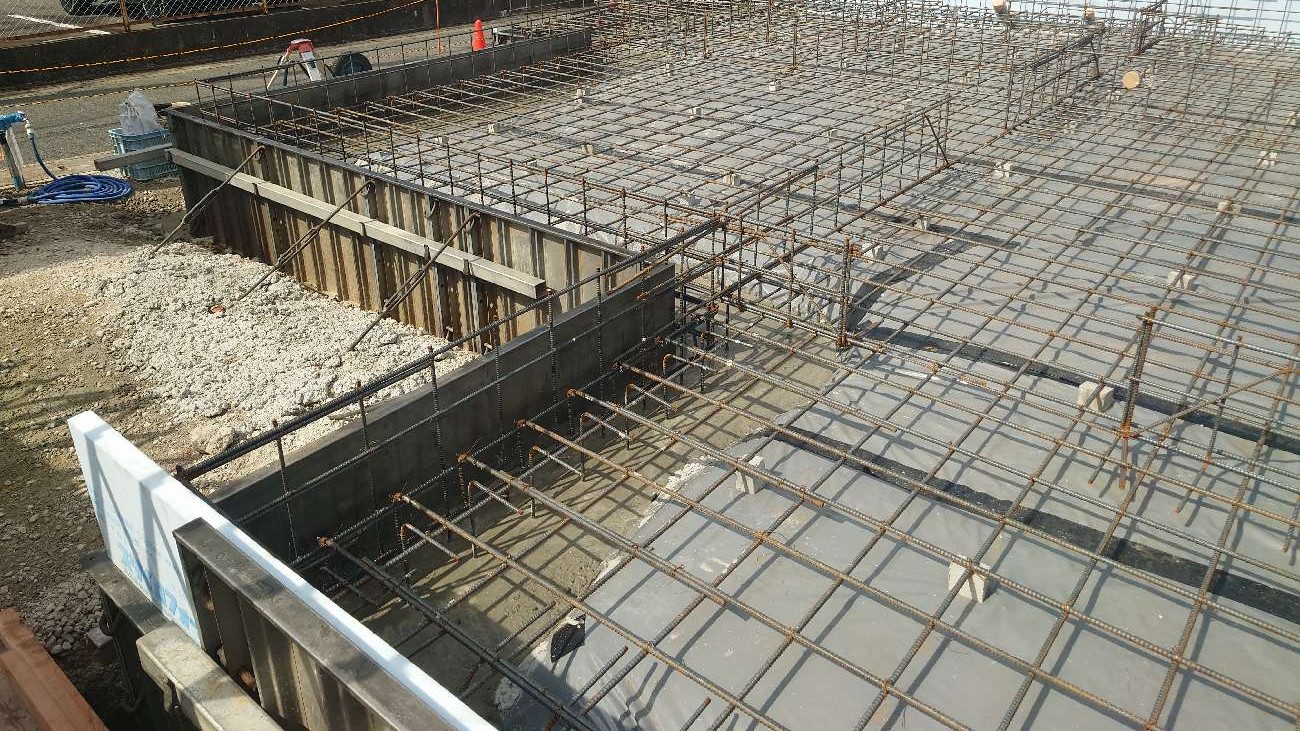

2025.9.19 基礎工事
コンクリート工事が進んでいます。
2025.9.18 基礎工事

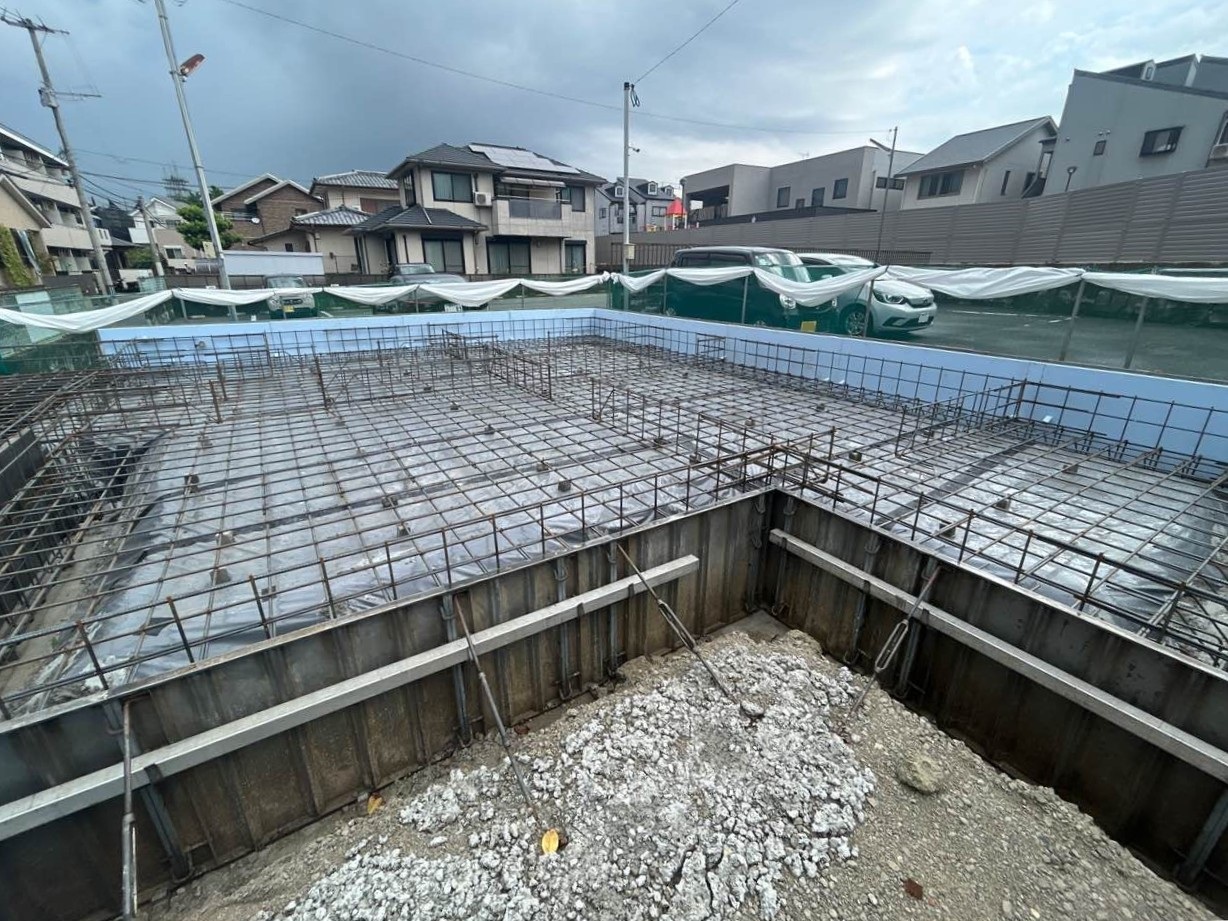

基礎配筋が完了しました。ターミダンシートの上に13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.9.13 基礎工事

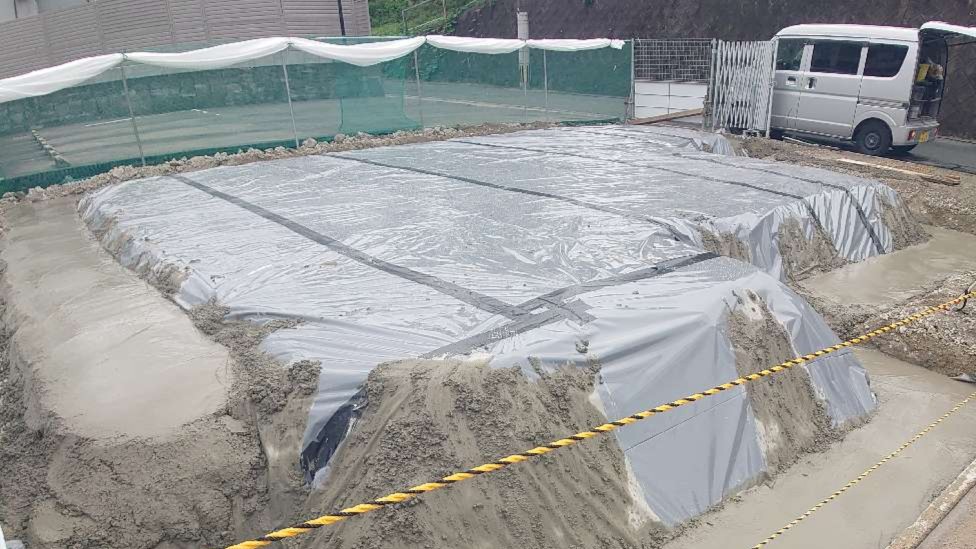

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

2025.9.12 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。

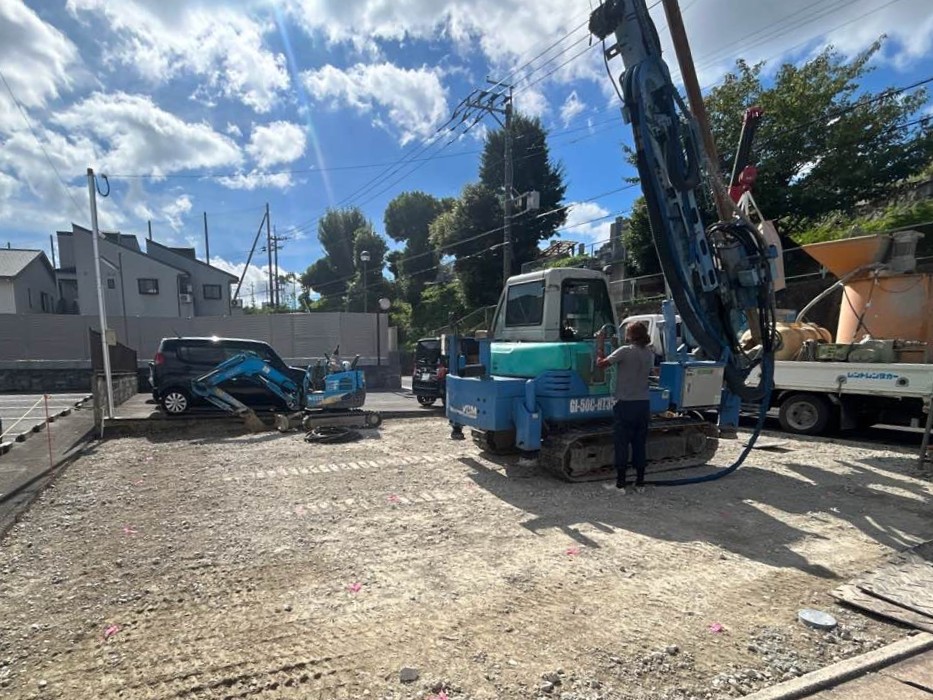

2025.9.9 地盤改良工事
着工に先駆けて、柱状改良工事を行っています。
