2025/09/23

東区M様邸

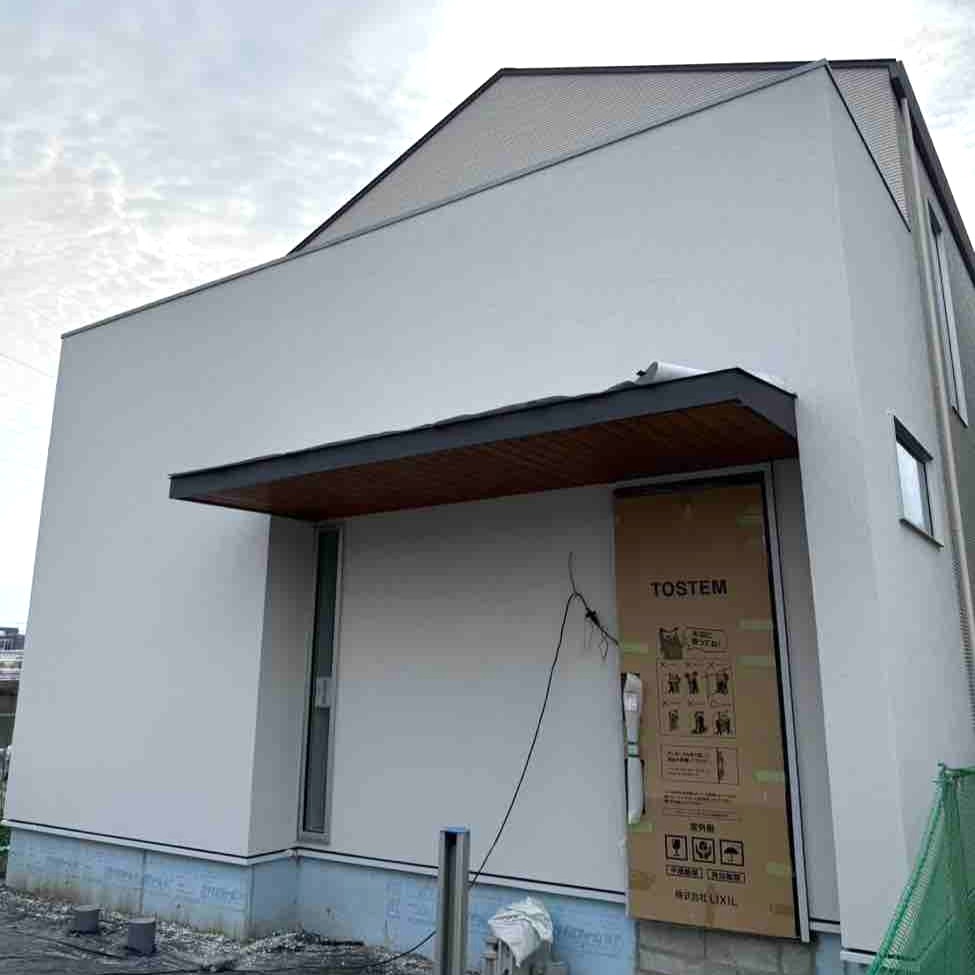

2025.12.2 外壁工事

外壁工事が進んでいます。

2025.11.27 造作工事

造作工事が進んでいます。

2025.11.26 造作工事

階段がかかりました。

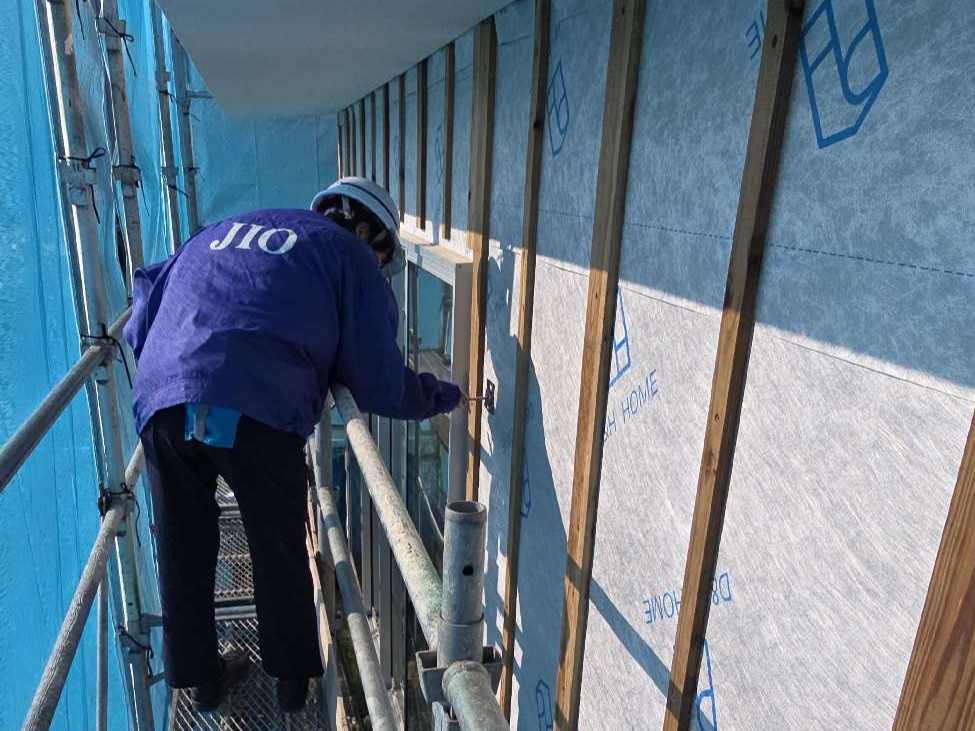

2025.11.20 防水下地検査

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

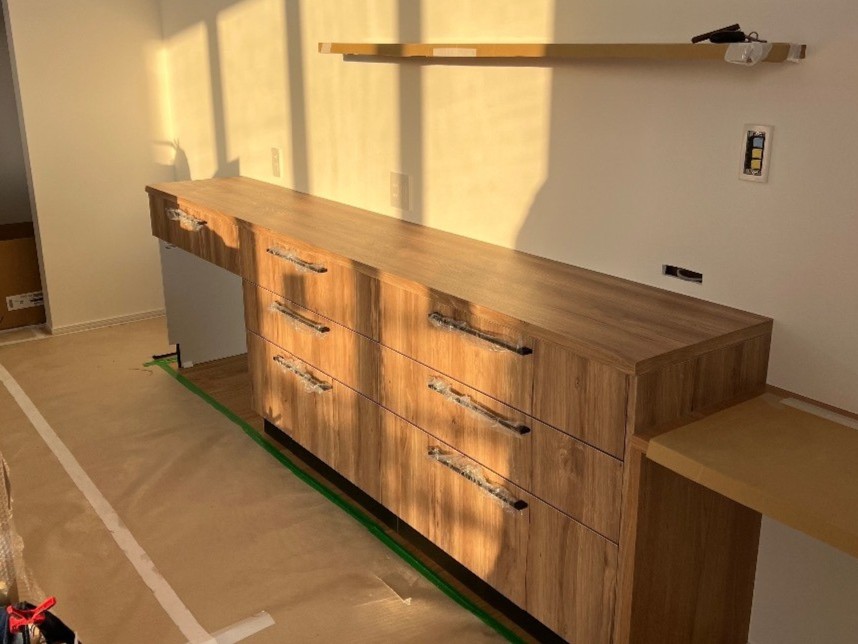

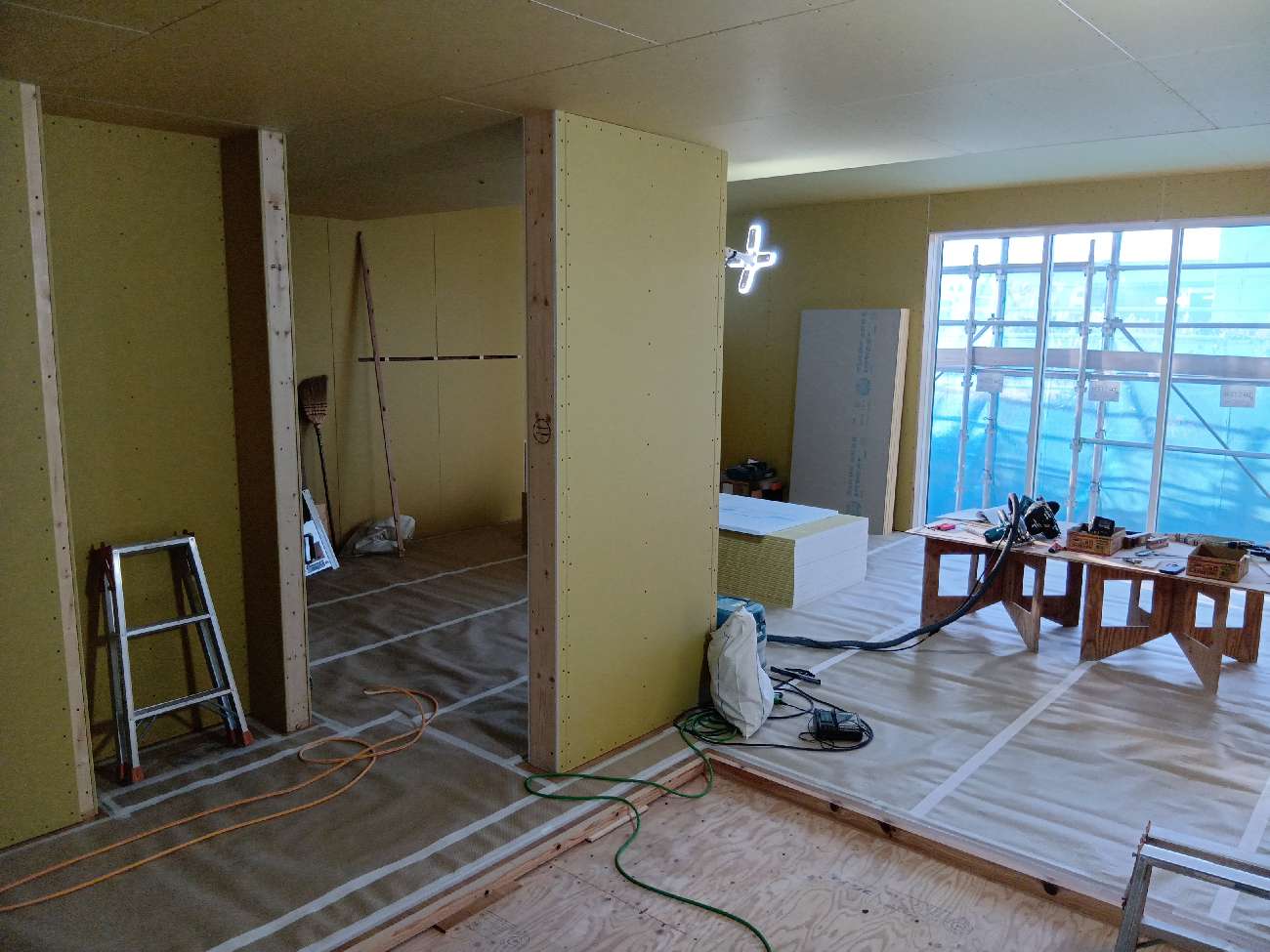

2025.11.17 造作工事

ボード張りの作業が進んでいます。

2025.11.12 造作工事

造作工事が進んでいます。

2025.11.4 造作工事

床工事が進んでいます。床材を張り終えた箇所は、シートで保護します。

2025.10.31 造作工事

床工事(フローリング工事)が進んでいます。

2025.10.28 断熱工事

外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ45㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。

2025.10.23 躯体工事完了・造作工事

躯体工事が完了し、内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

2025.10.21 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。

2025.10.12 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

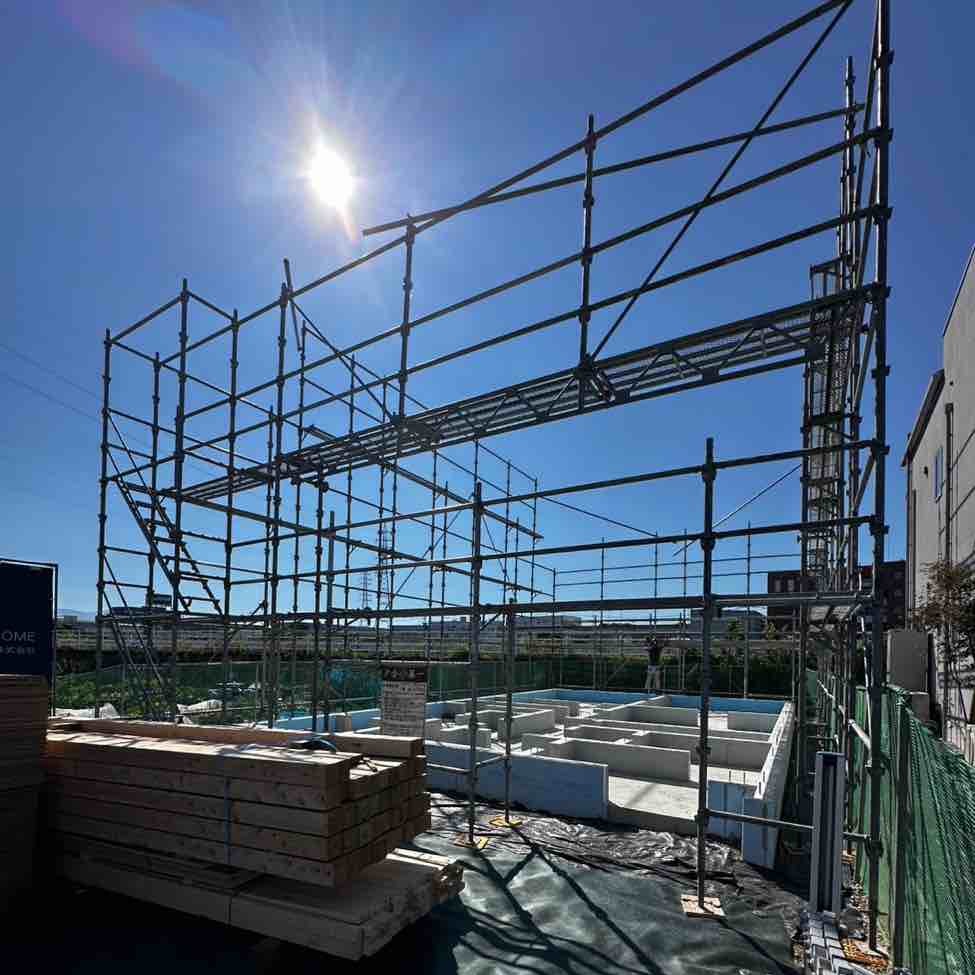

2025.10.11 躯体工事

躯体工事に先駆けて、外部足場を組み上げています。

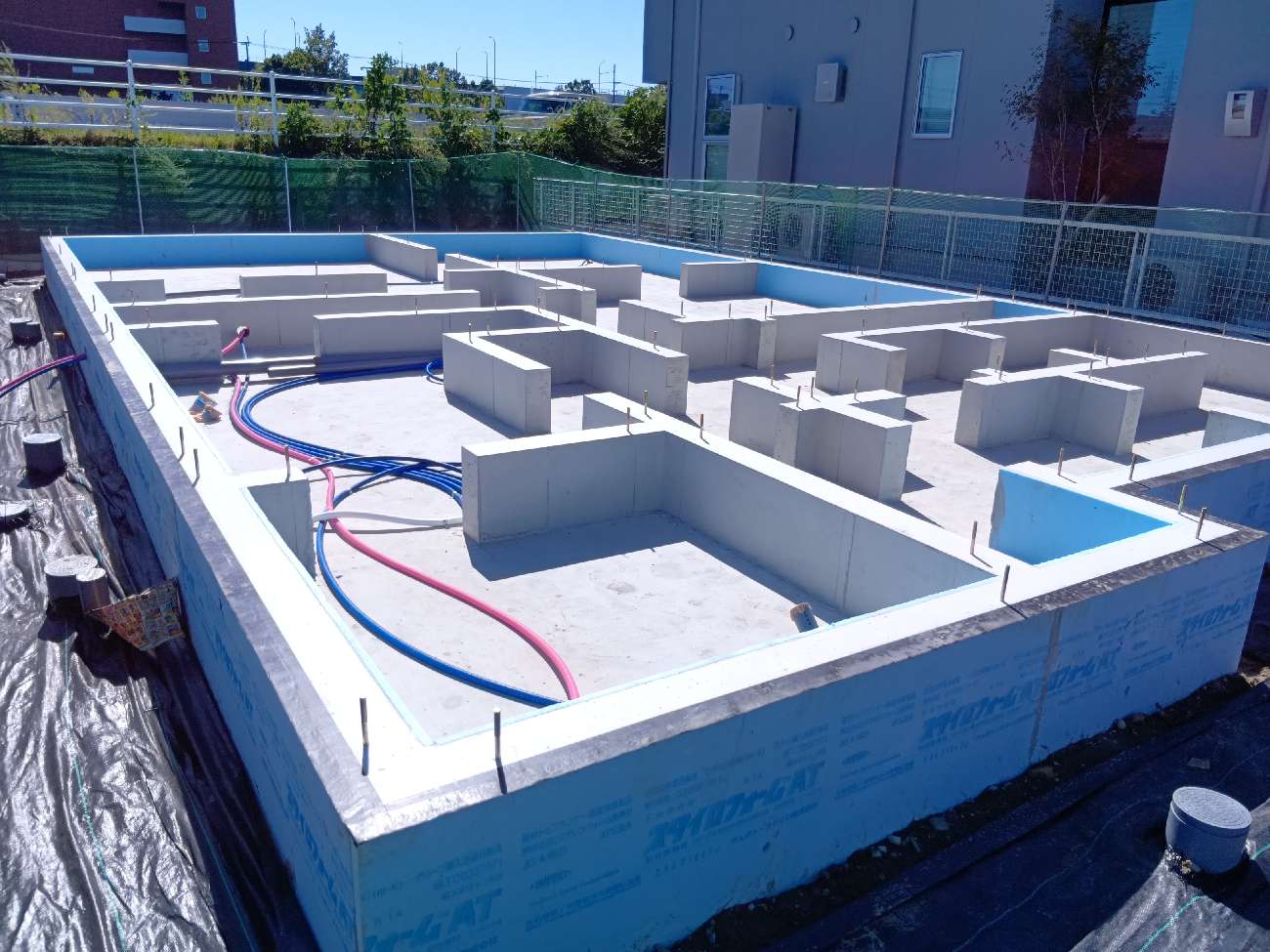

2025.10.10 設備配管

床下の設備配管が進んでいます。

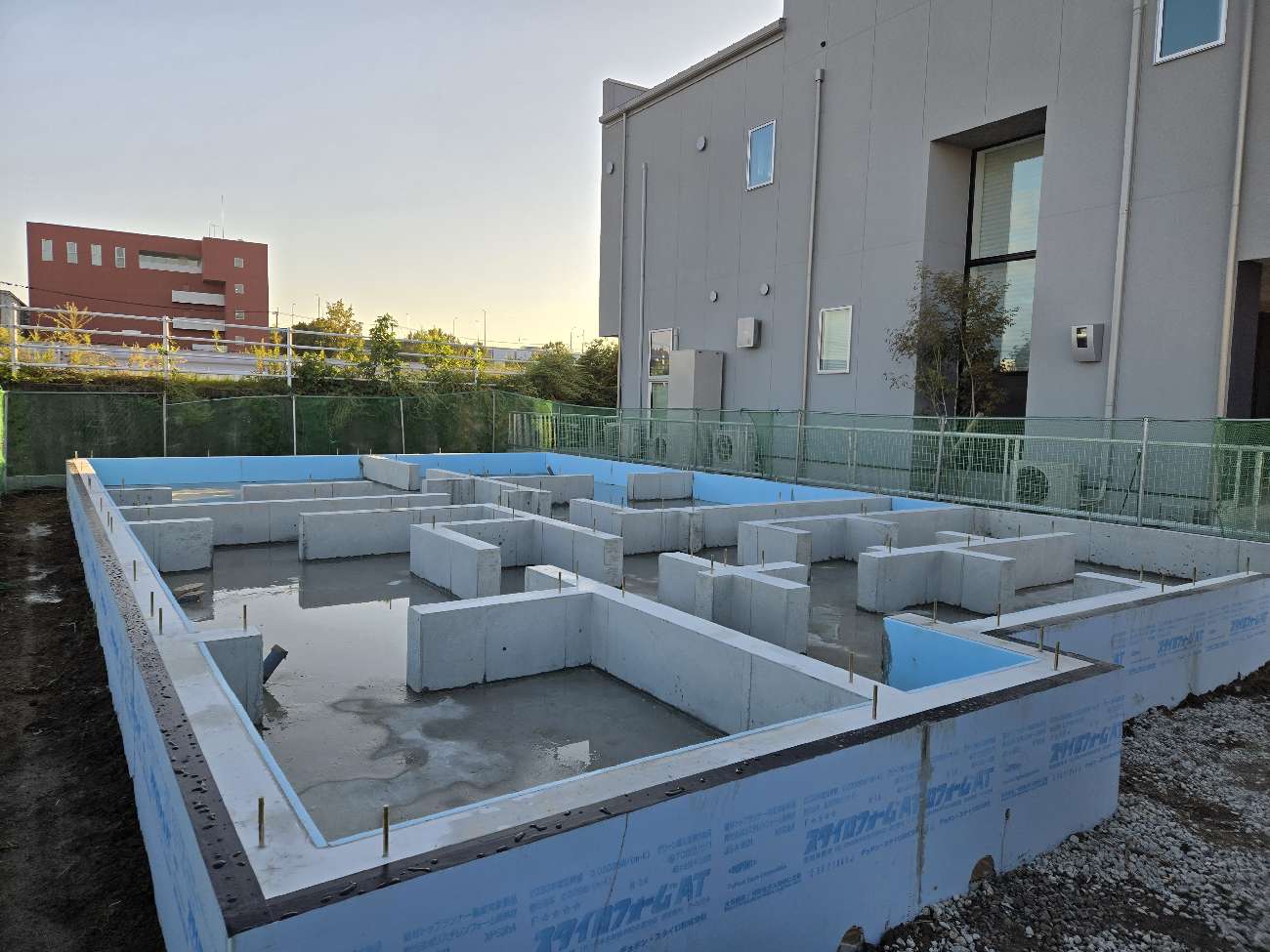

2025.10.6 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

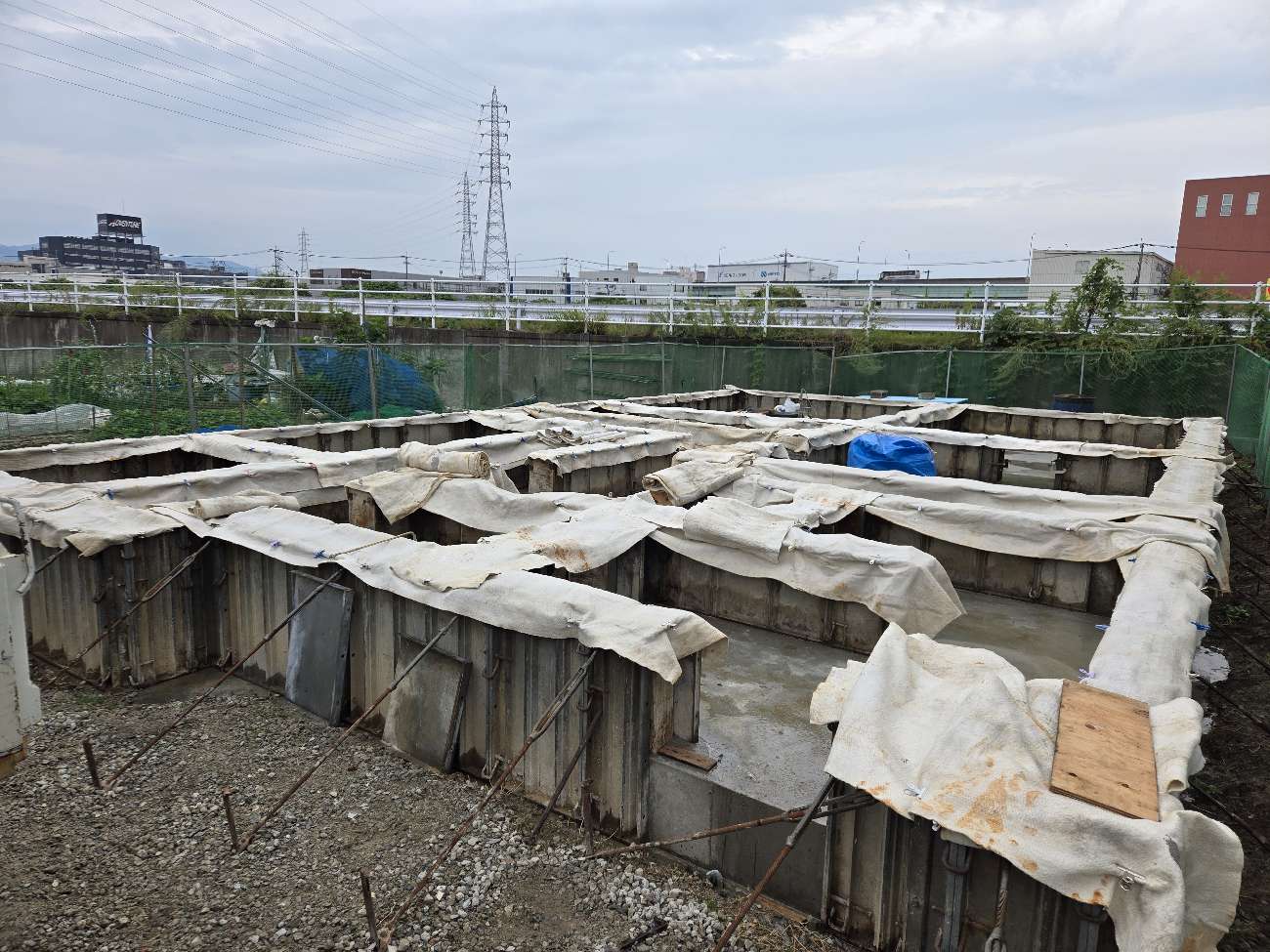

2025.10.3 基礎工事

コンクリート工事が進んでいます。

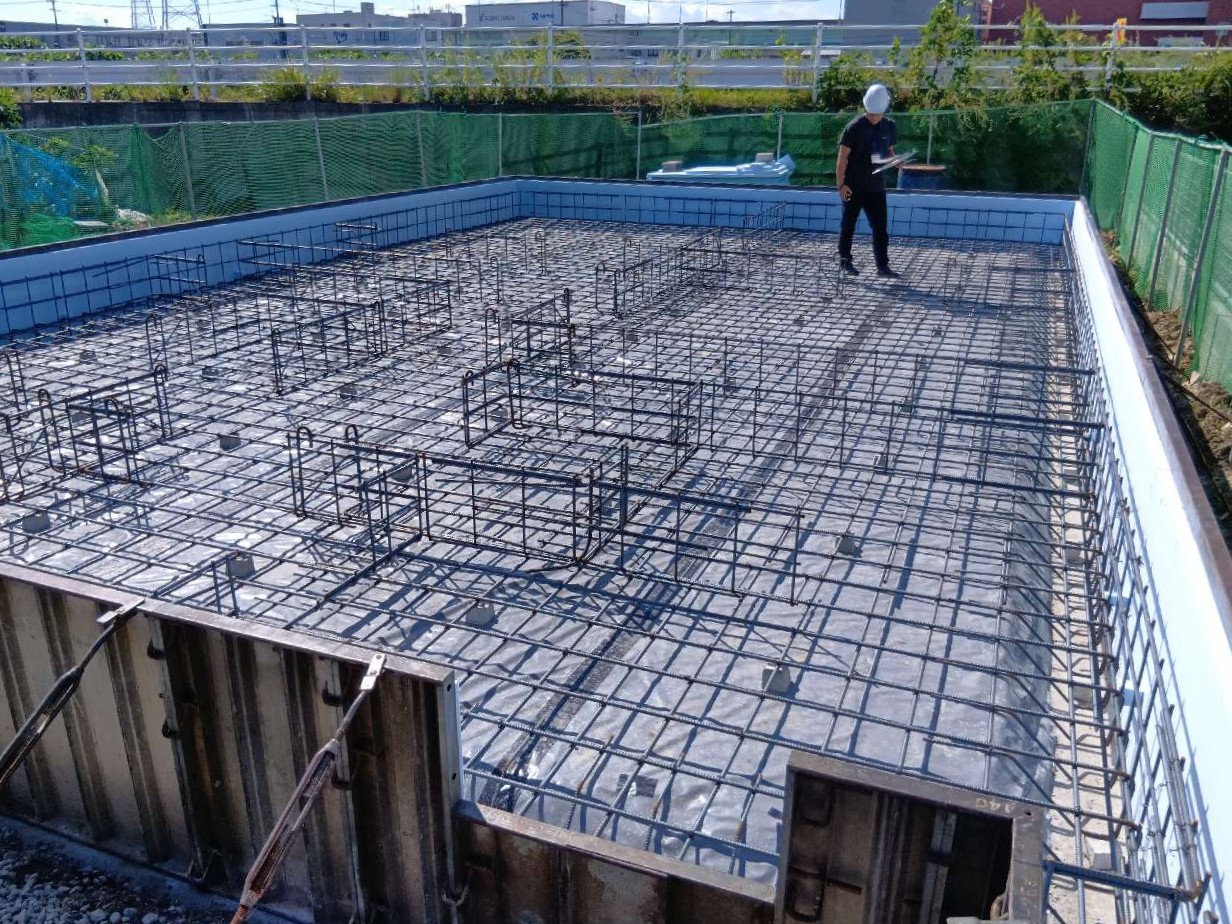

2025.10.1 配筋検査

第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。

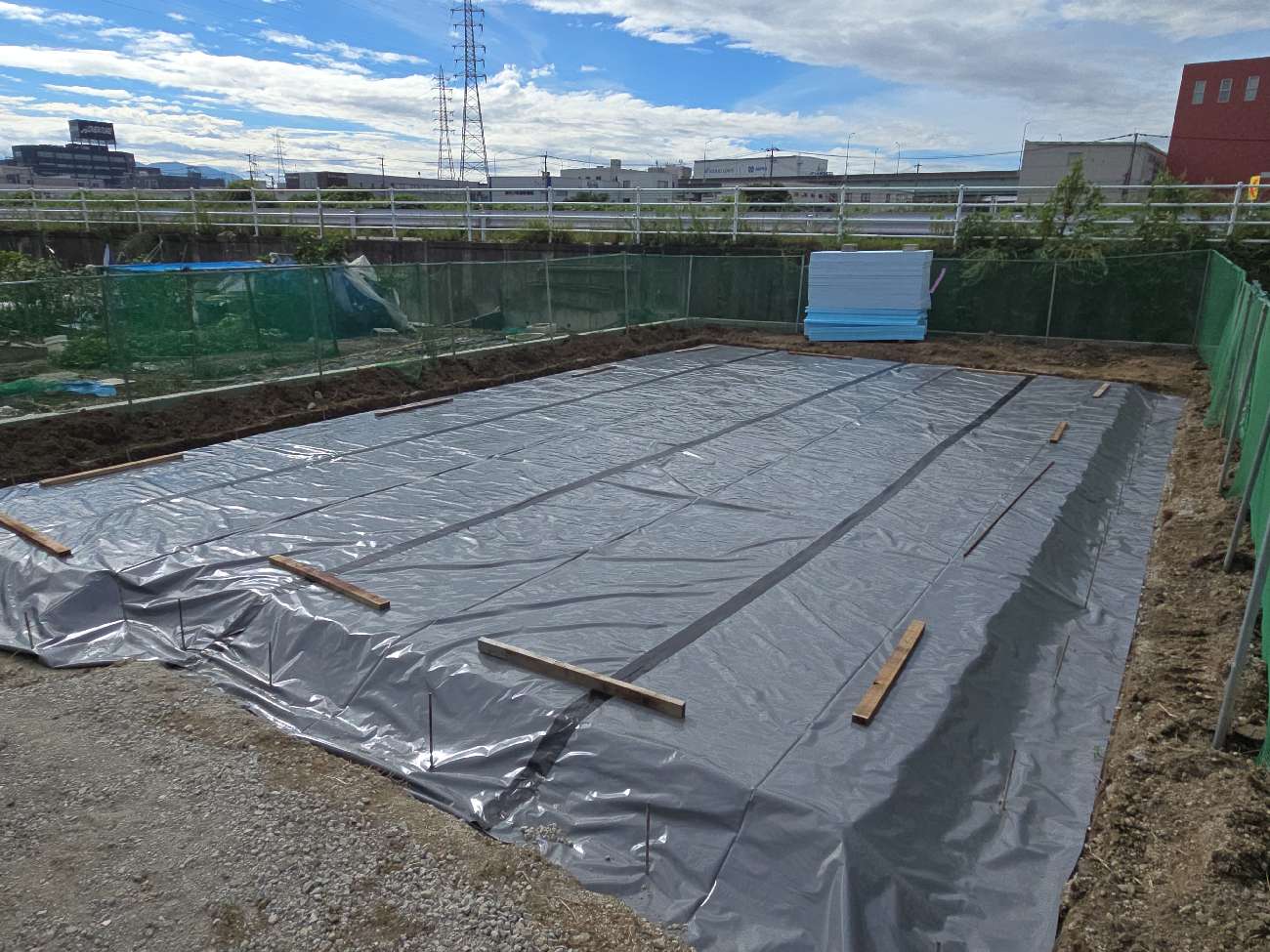

2025.9.24 基礎工事

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

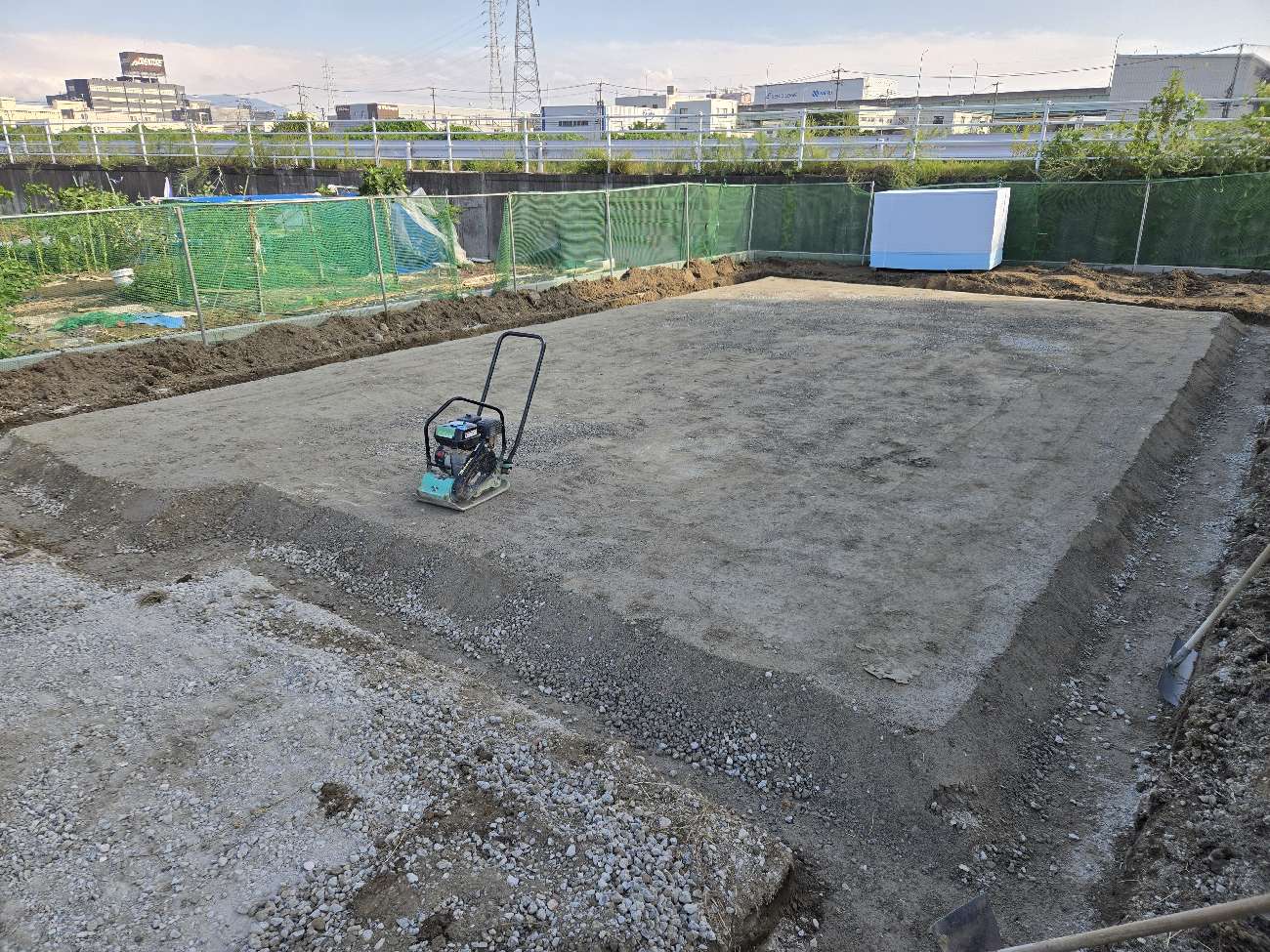

2025.9.23 地業工事

着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
