2025/10/18
南区T様邸
2026.2.9 キッチン取付
システムキッチンの取り付けが進んでいます。

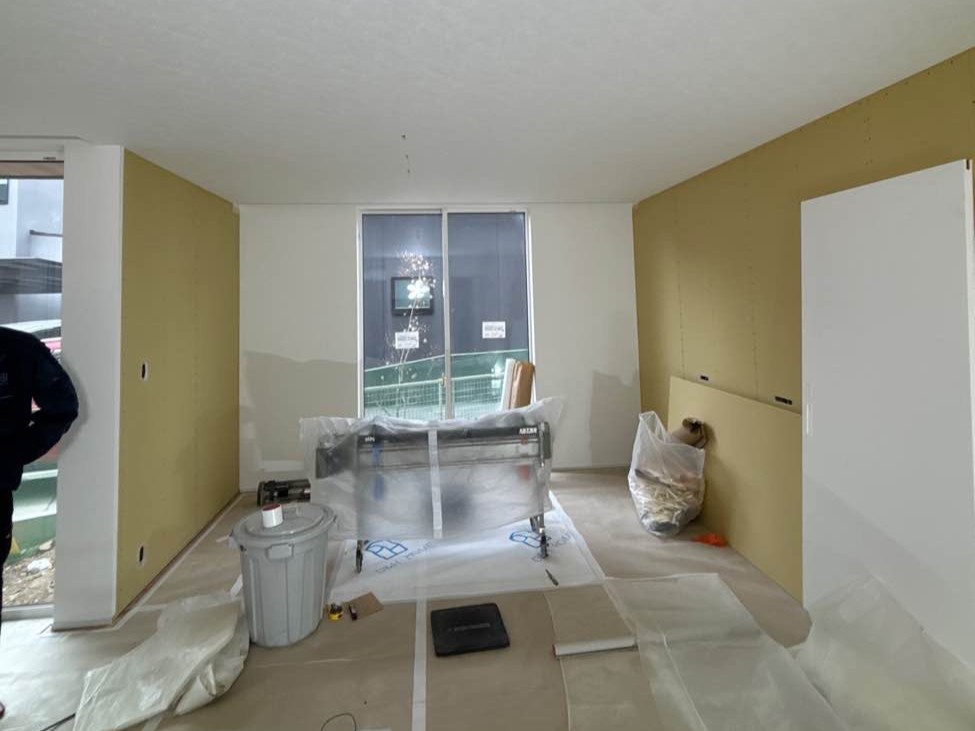

2026.2.4 内装工事
お部屋内部の仕上げが進んでいます。壁紙を貼るとお部屋の印象も変わってきます。

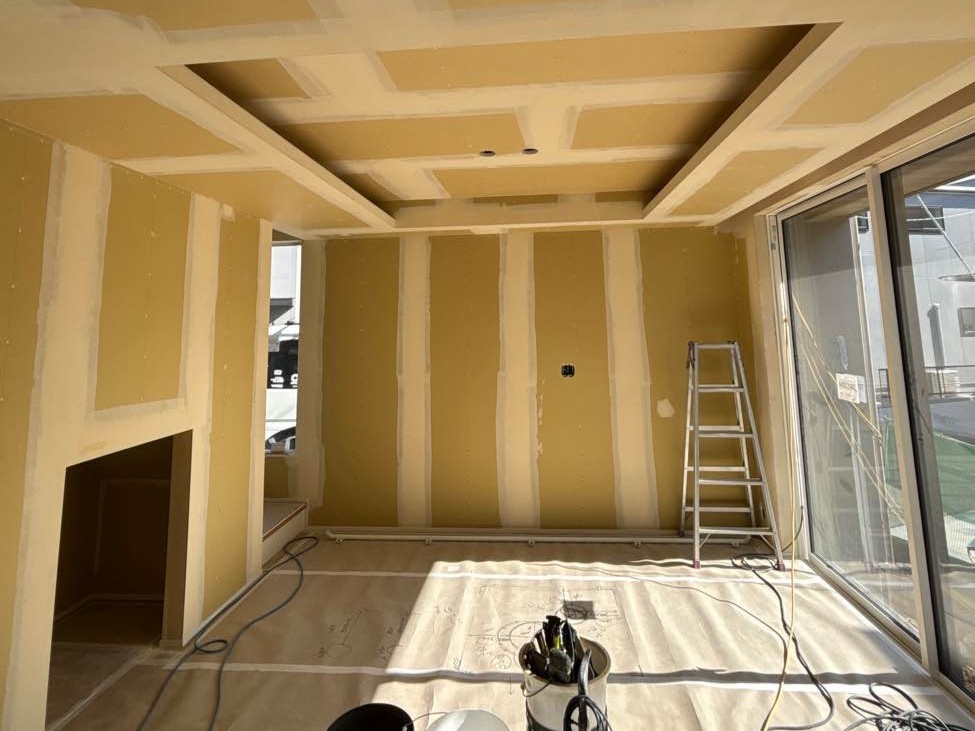

2026.1.31 内装工事
クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。
2026.1.23 造作工事
造作工事が進んでいます。
2026.1.16 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

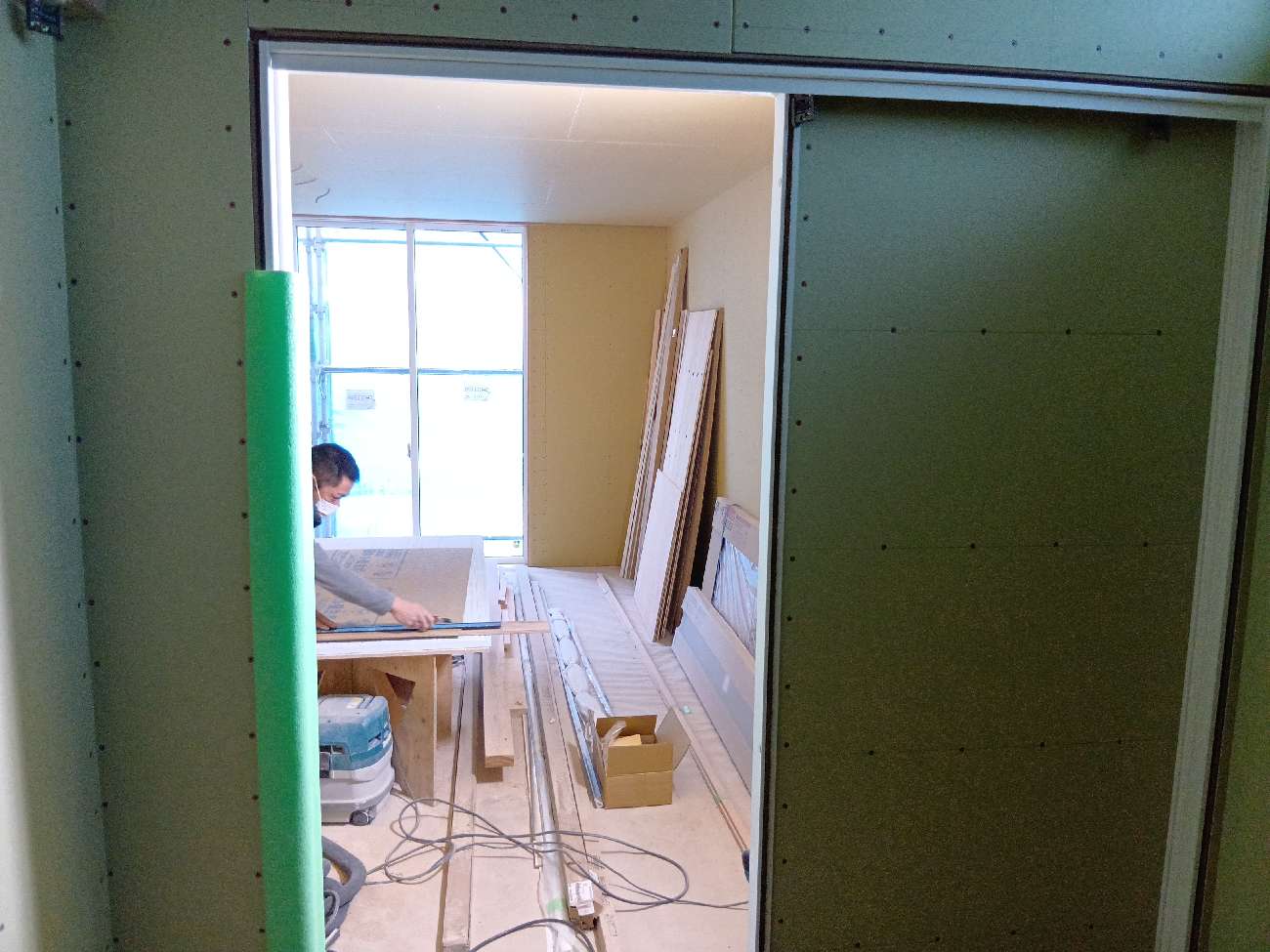

2026.1.13 造作工事
造作工事が進んでいます。
2025.12.25 造作工事
造作工事が進んでいます。
2025.12.17 造作工事

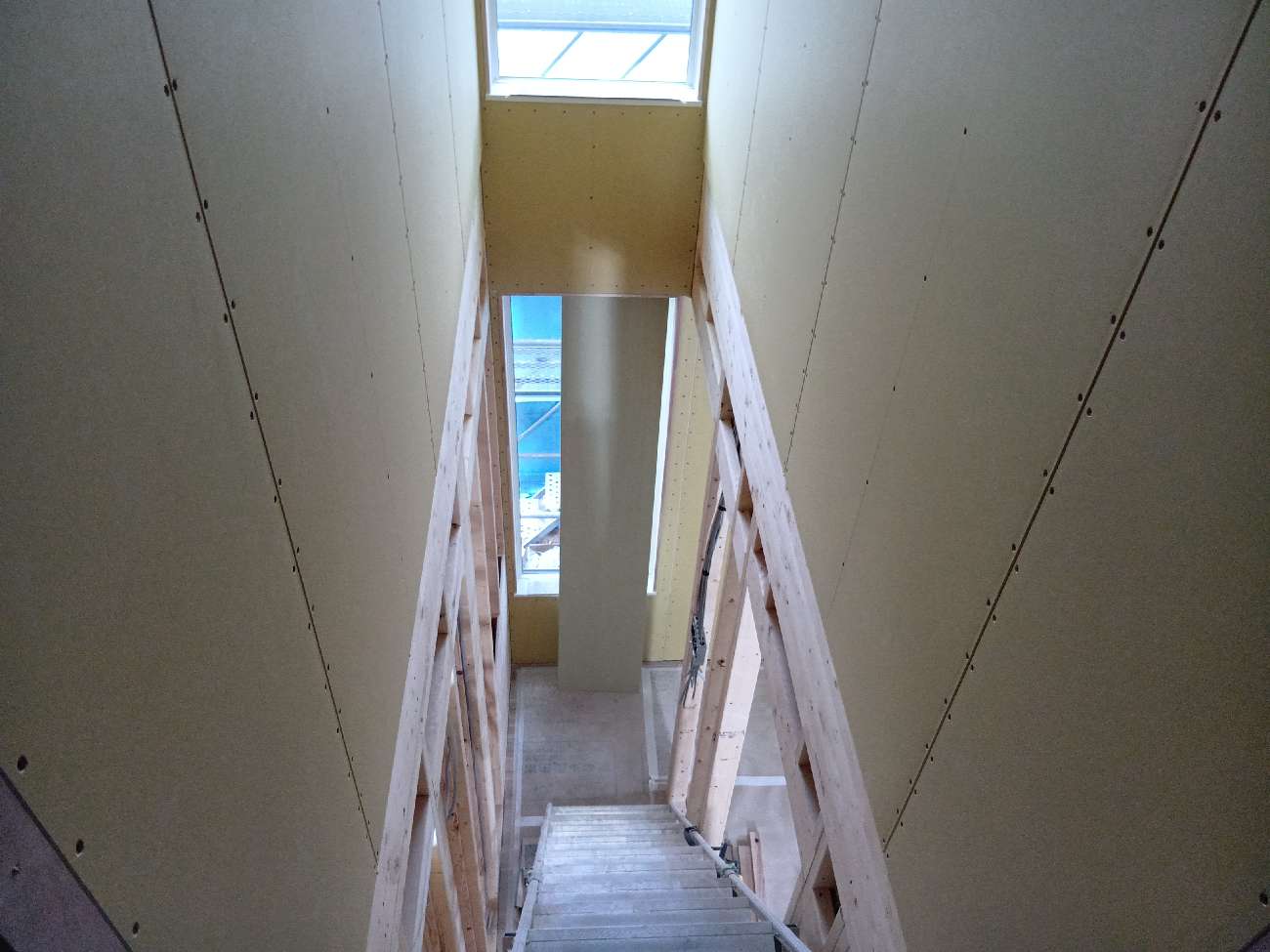

ボード張りの作業が進んでいます。

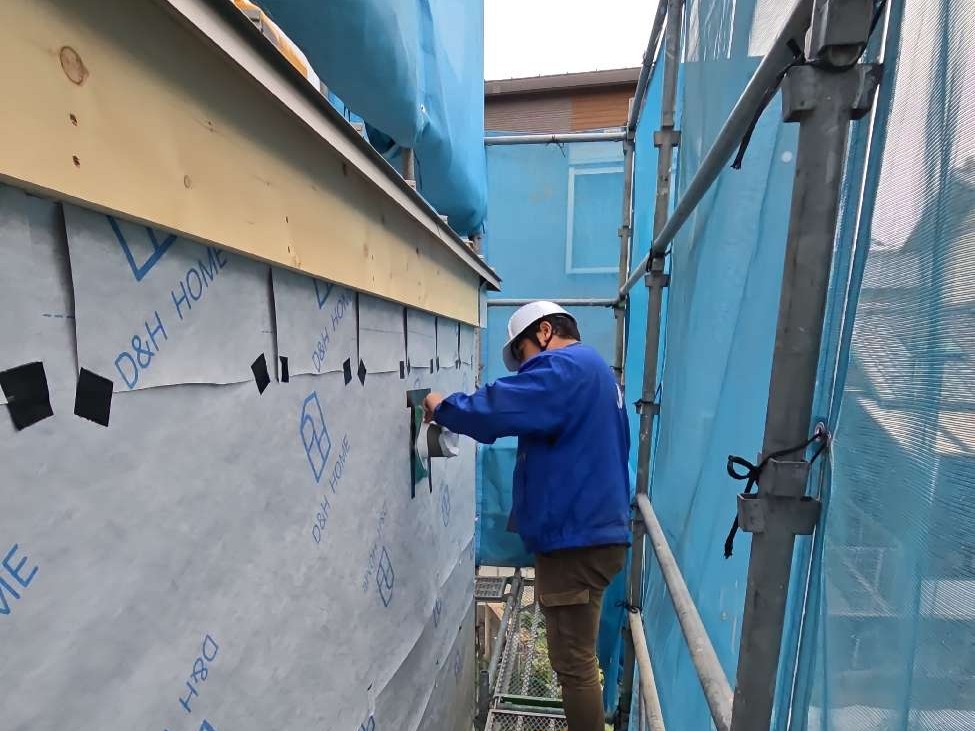

2025.12.13 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2025.12.11 造作工事
造作工事が進んでいます。

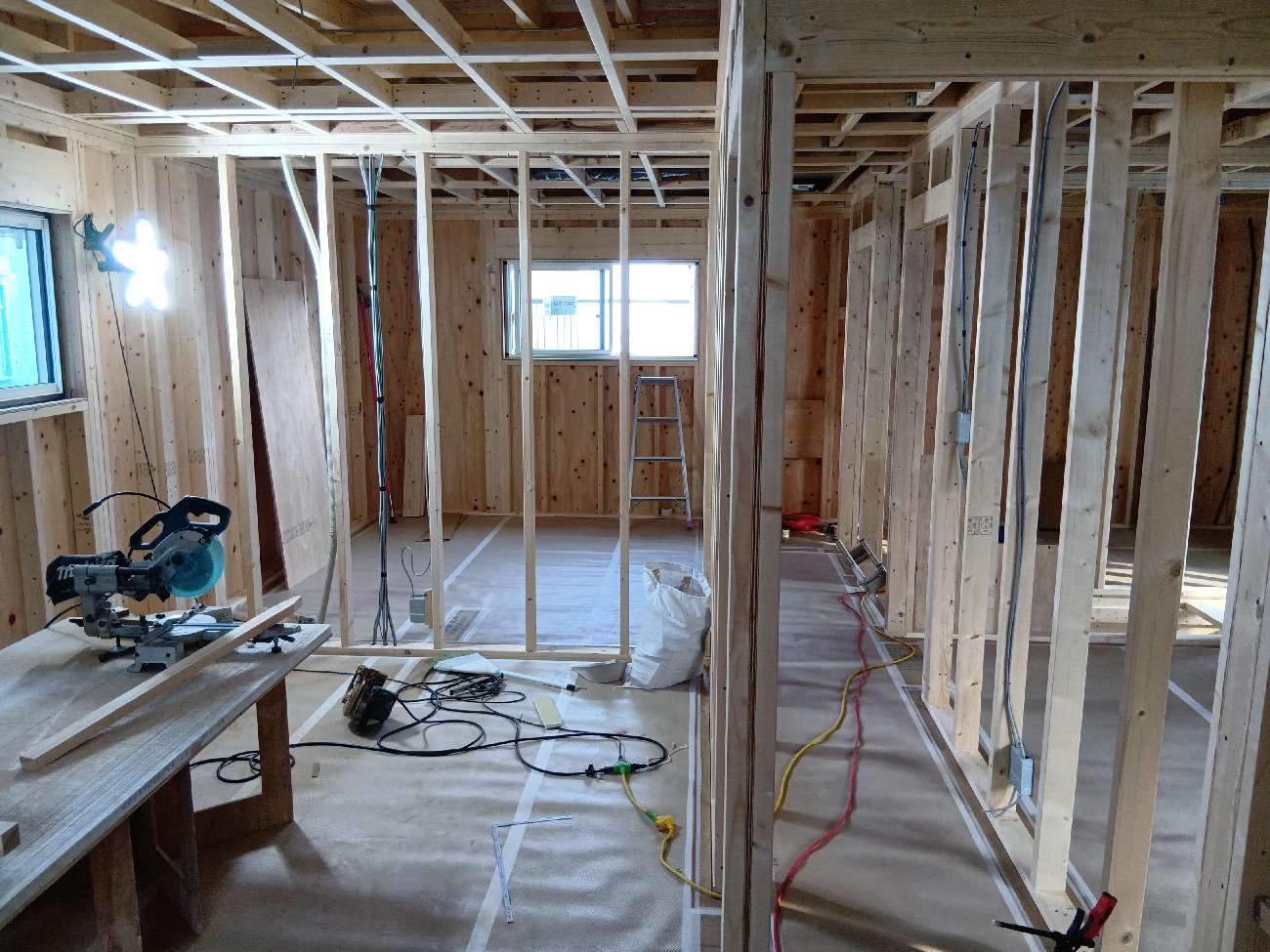

2025.12.8 造作工事
造作工事が進んでいます。
2025.12.4 造作工事
床工事(フローリング工事)が進んでいます。床材を張り終えた箇所は、シートで保護します。
2025.11.27 造作工事

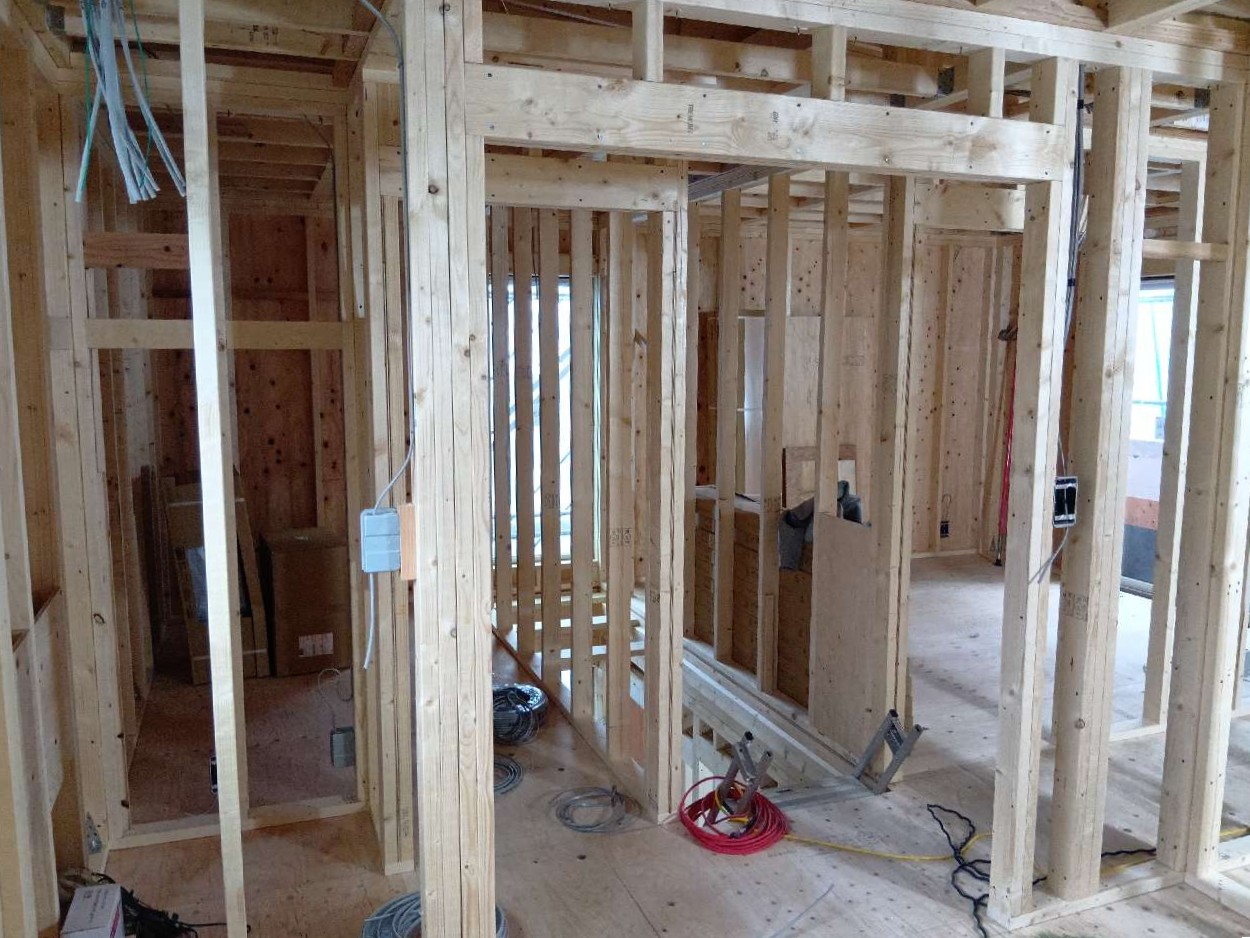

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

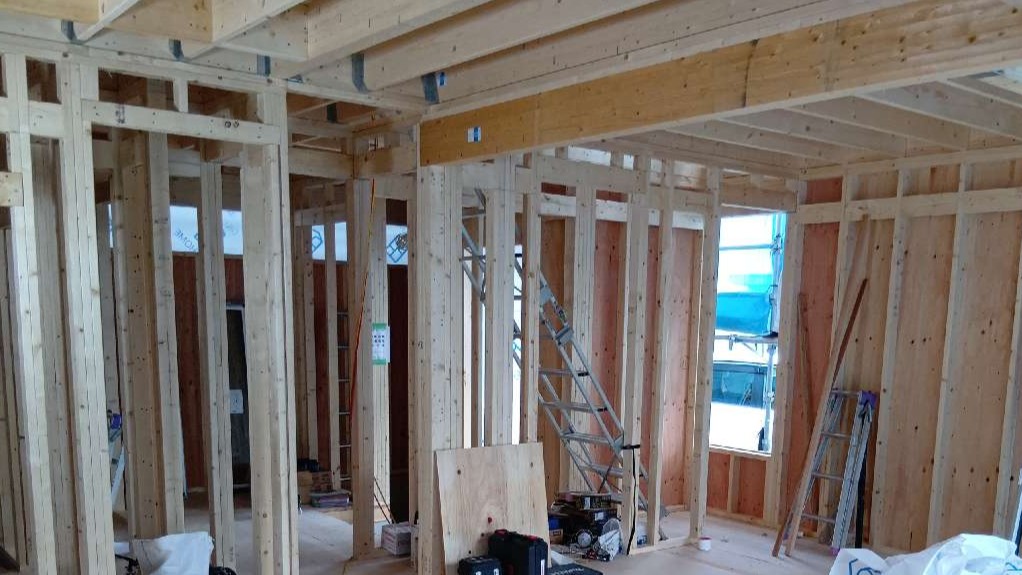

2025.11.17 躯体工事完了
組立作業を経て、無事に上棟しました。建物の骨格が完成です!

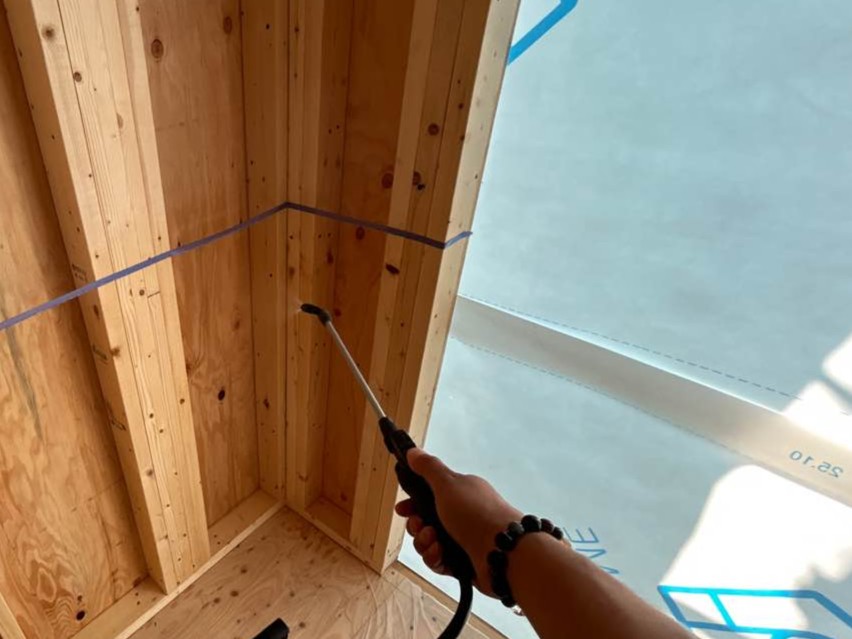

2025.11.15 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。
2025.11.14 屋根工事

屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。
2025.11.13 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.11.10 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.11.8 躯体工事

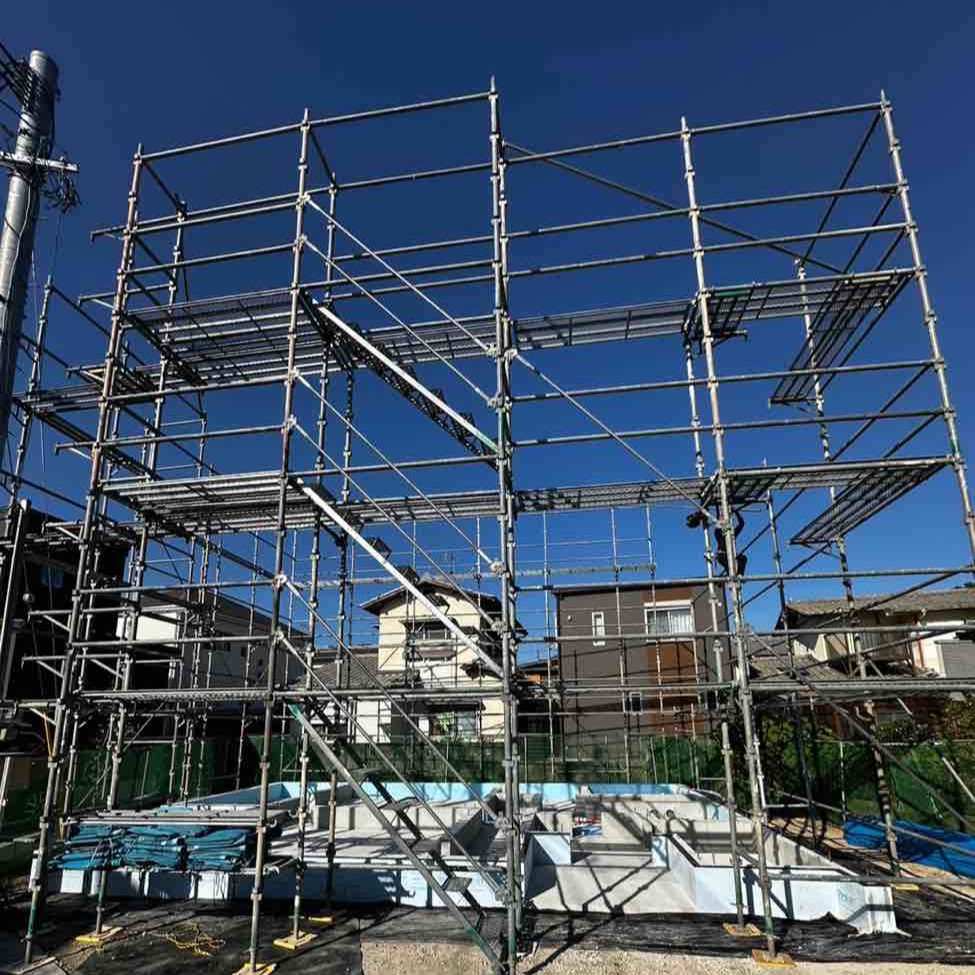

躯体工事に先駆けて、外部足場を組み上げています。
2025.11.5 設備配管
床下の設備配管が進んでいます。

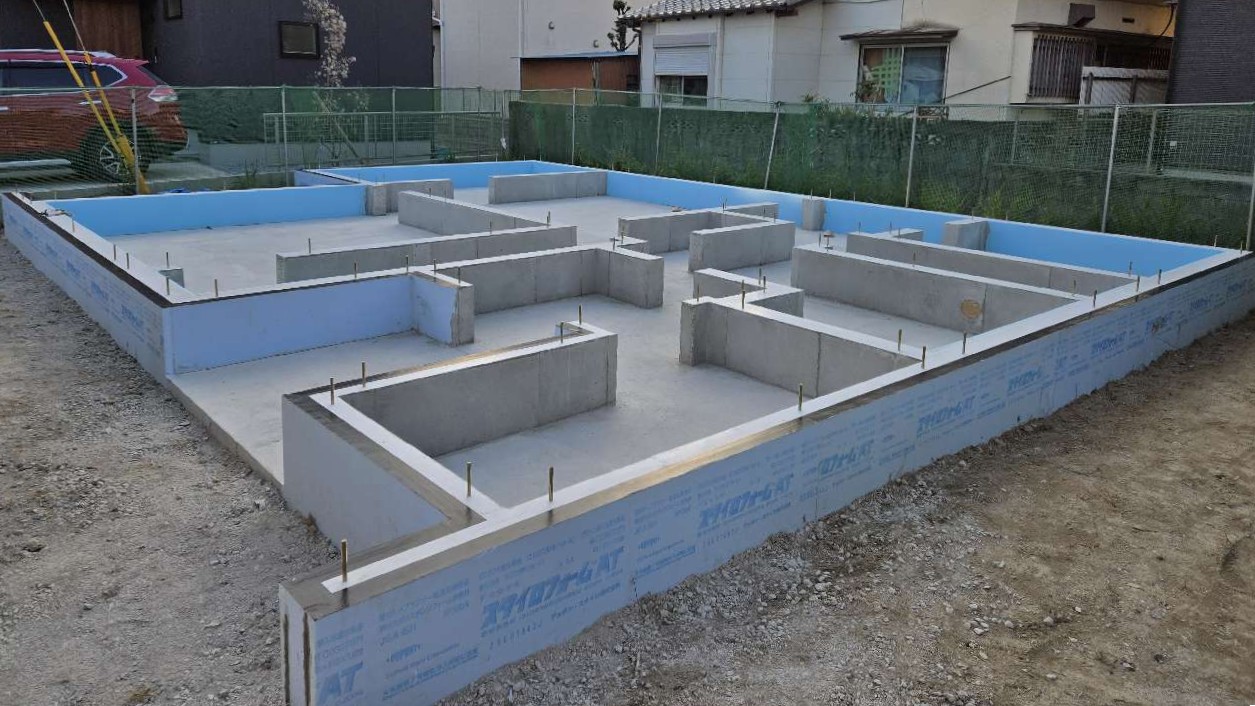

2025.11.3 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

2025.10.29 基礎工事
コンクリート工事が進んでいます。
2025.10.27 基礎工事
基礎配筋が完了しました。13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.10.23 基礎工事

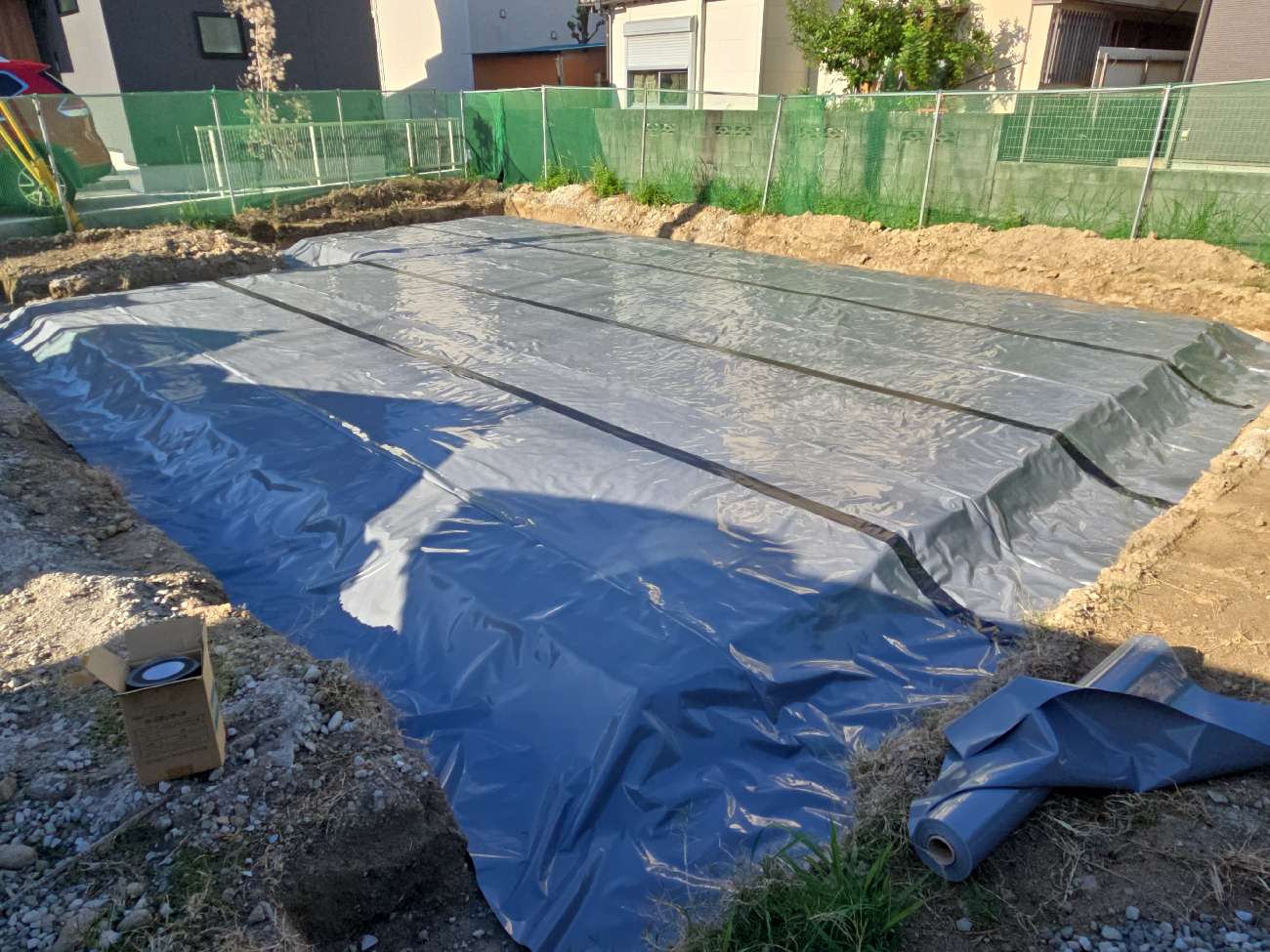

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

2025.10.18 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
