城南区YA様邸
2025.12.10 躯体工事完了
無事に上棟しました。建物の骨格が完成です!
2025.12.6 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。
2025.12.1 躯体工事

上棟作業が進んでいます。
2025.11.27 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.11.24 躯体工事

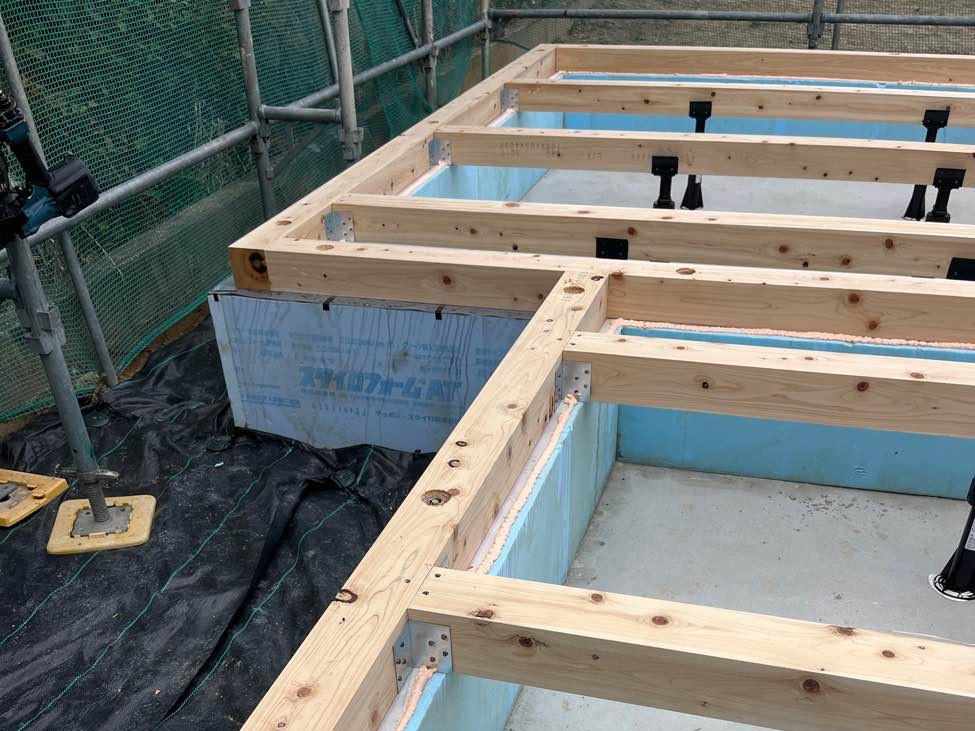

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.11.22 躯体工事

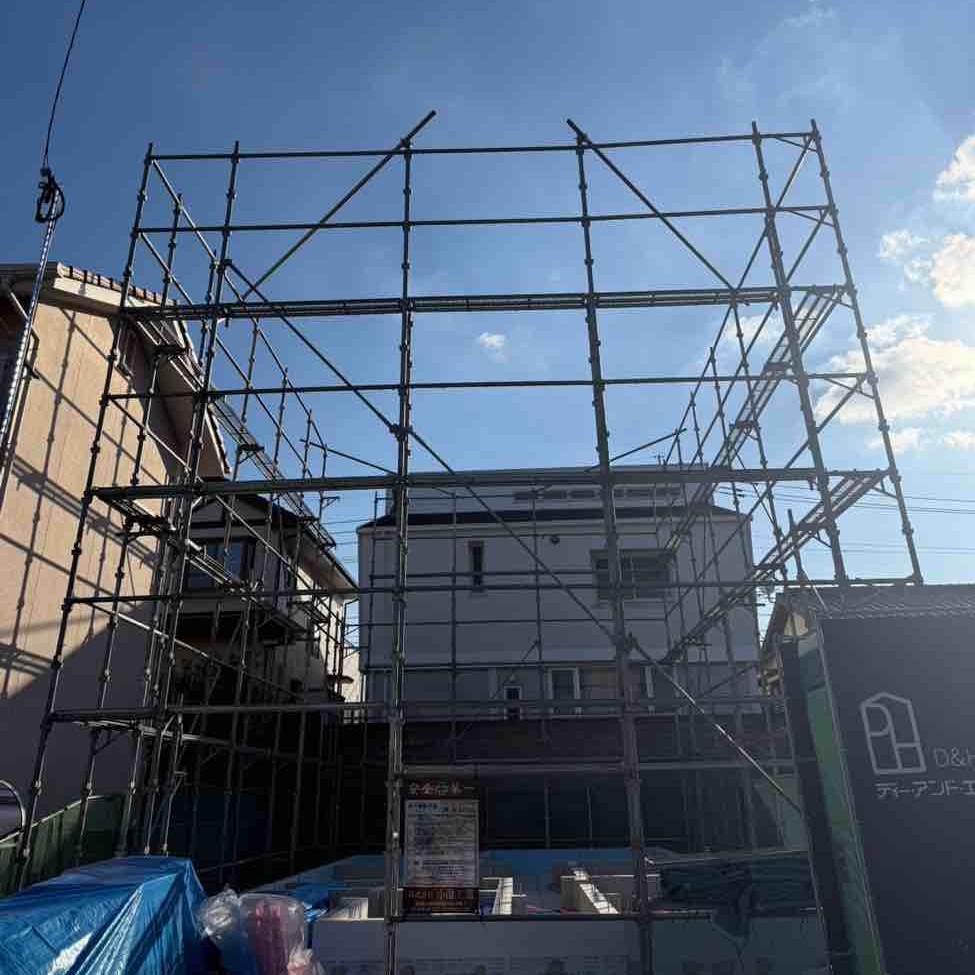

躯体工事に先駆けて、外部足場を組み上げています。
2025.11.11 基礎工事完了

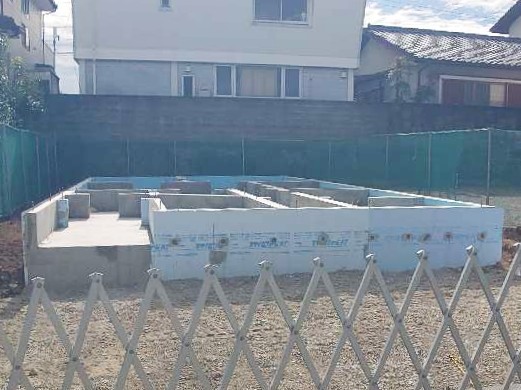

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.11.7 基礎工事
コンクリート工事が進んでいます。
2025.11.5 基礎工事
基礎配筋が完了しました。地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷き、その上に13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.10.30 基礎工事
基礎工事が進んでいます。地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

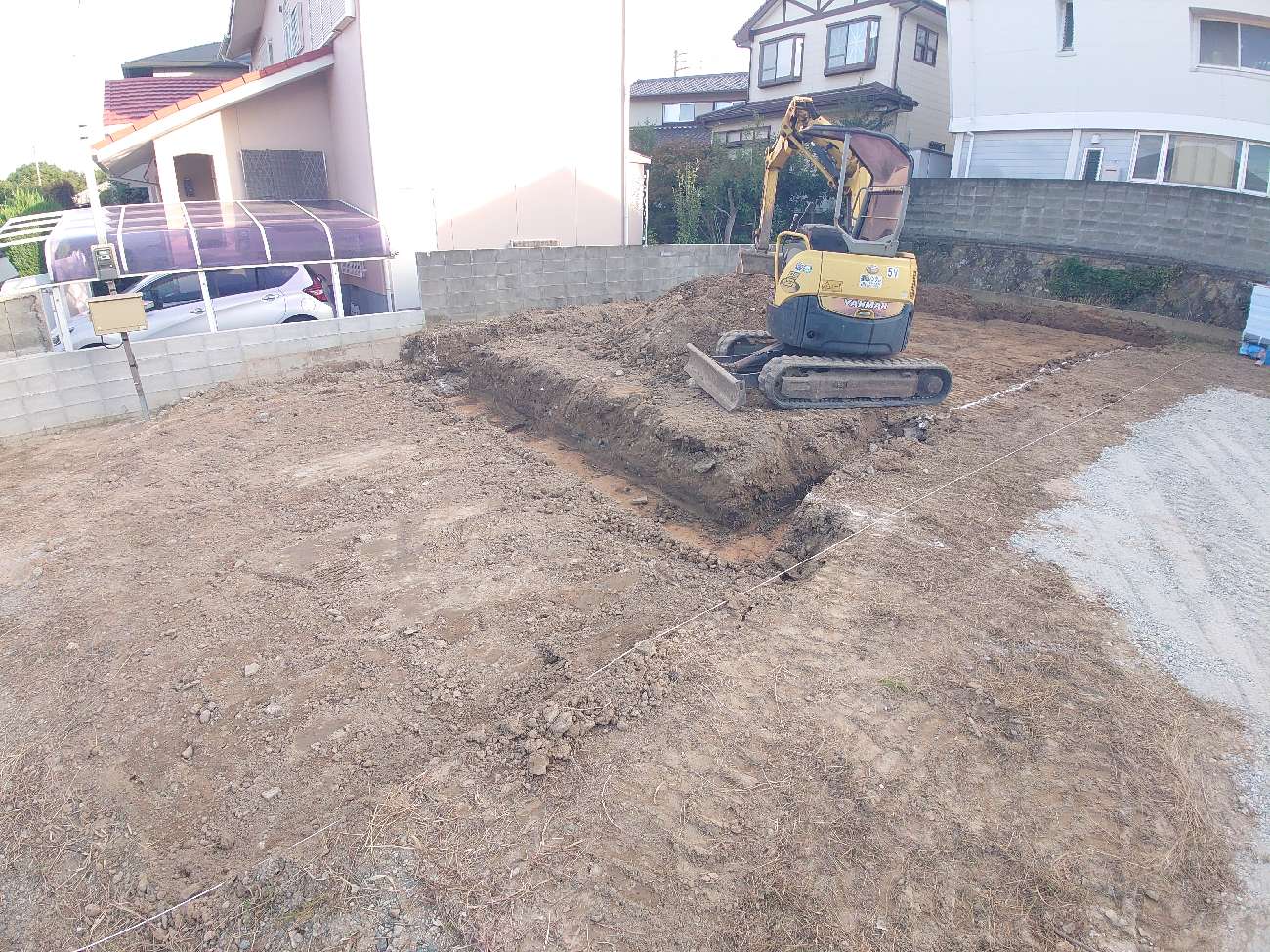

2025.10.28 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
