城南区K様邸
2026.3.12 工事完了
内装工事・住宅設備機器の設置が完了し、クリーニングを行いました。これからチェック・手直しを経て、いよいよお引渡しです!
2026.3.1 内装工事・現場打合せ
壁紙を貼る作業が進む中、現場にてお打合せをさせていただきました。

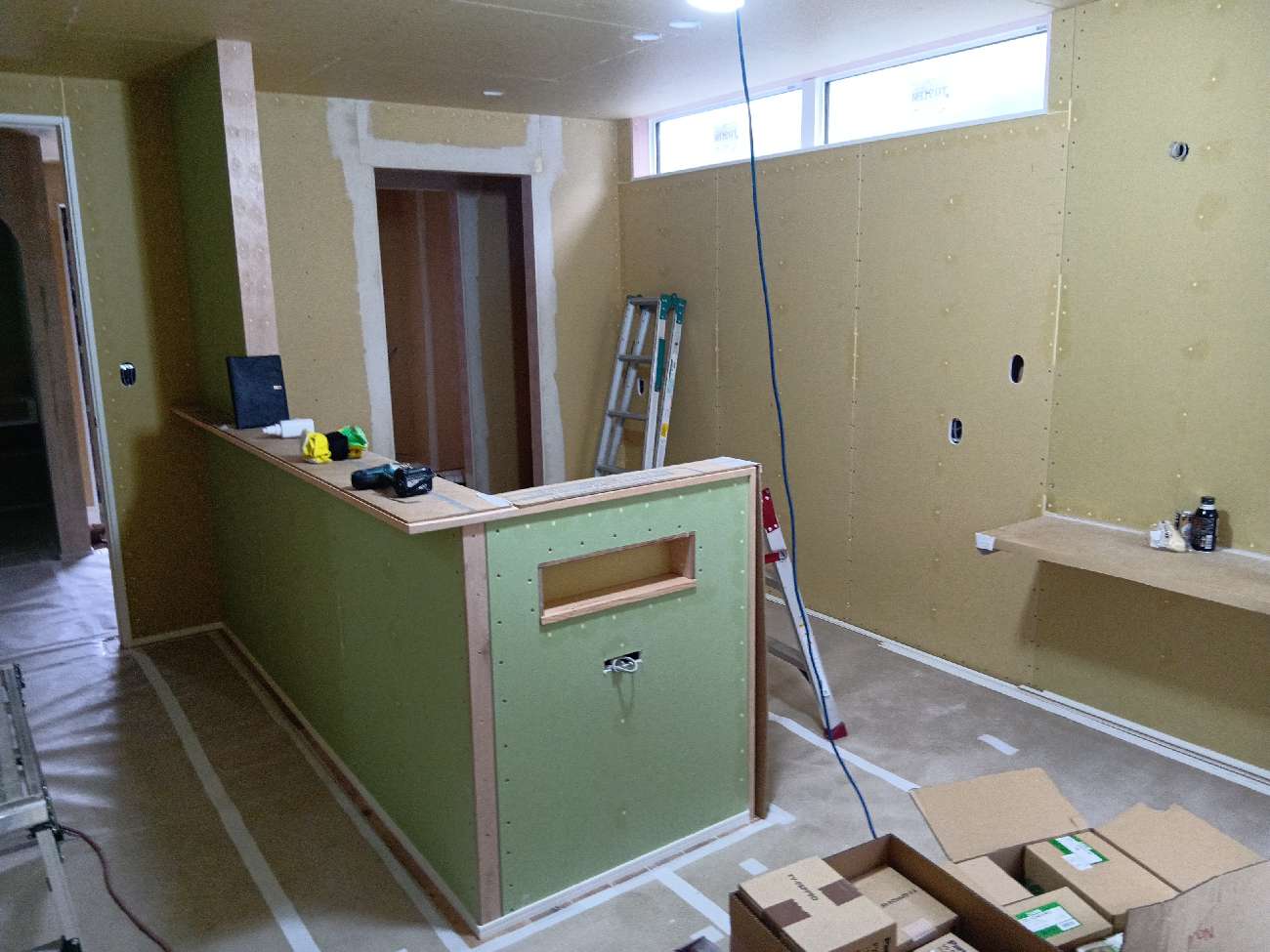

2026.2.24 内装工事
クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。

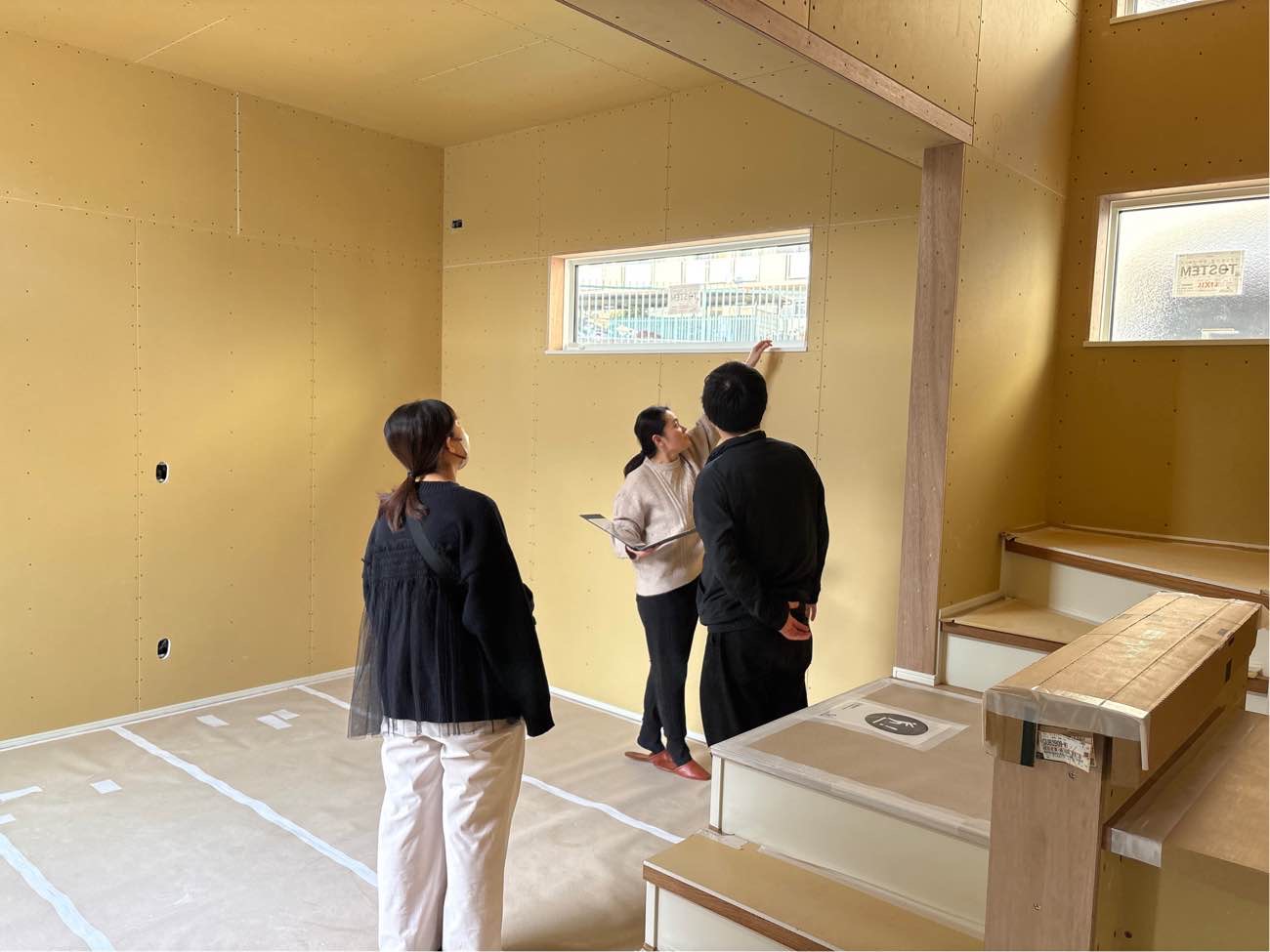

2026.2.15 現場打合せ
建築現場にて打合せをさせていただきました。

2026.2.14 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

2026.2.10 造作工事
造作工事が進んでいます。

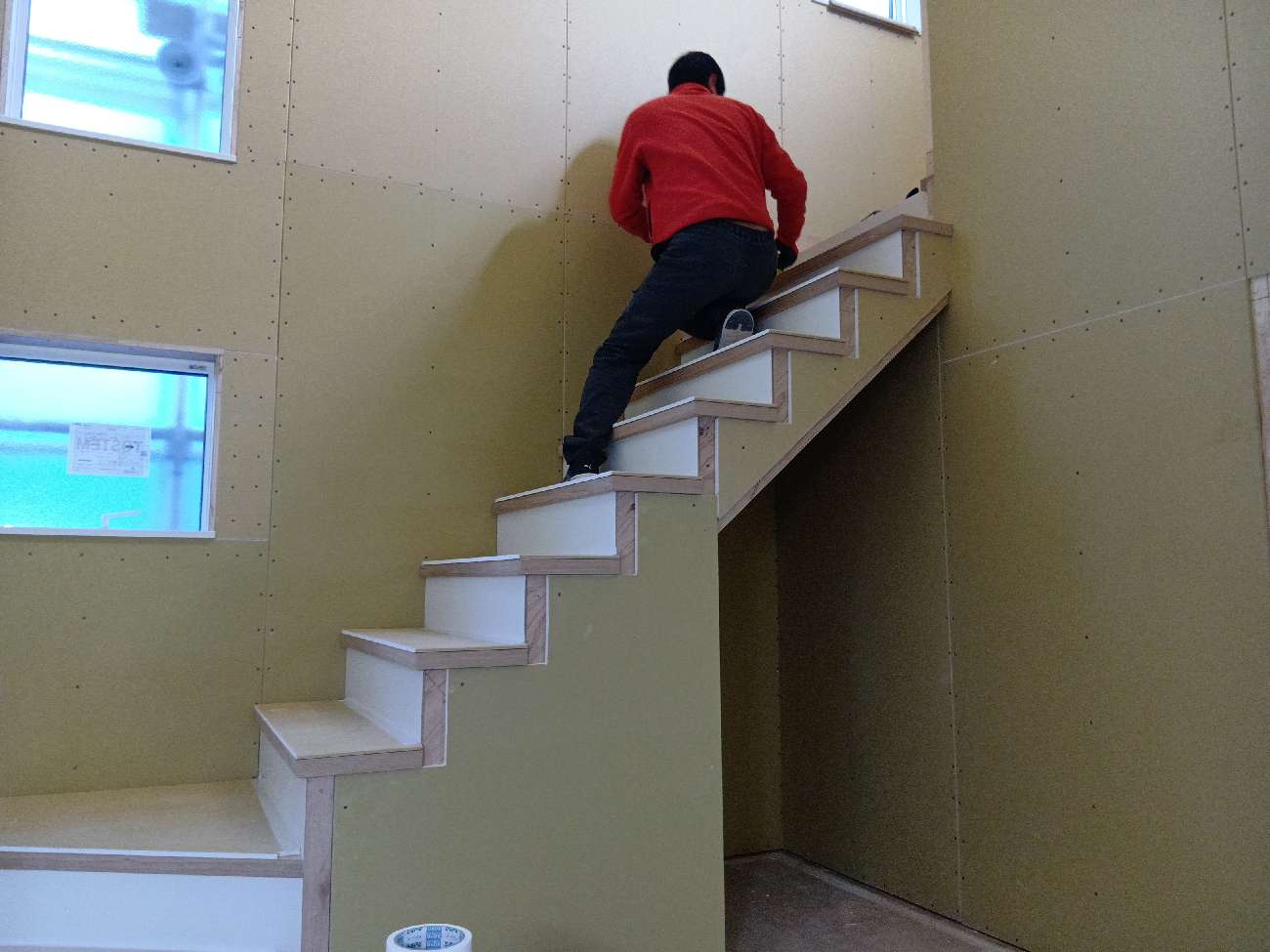

2026.2.2 造作工事
階段がかかりました。
2026.1.29 造作工事
階段をかけています。
2026.1.22 外壁工事
外壁工事が進んでいます。木摺り板を張っています。

2026.1.20 造作工事
造作工事が進んでいます。
2026.1.19 造作工事
造作工事が進んでいます。

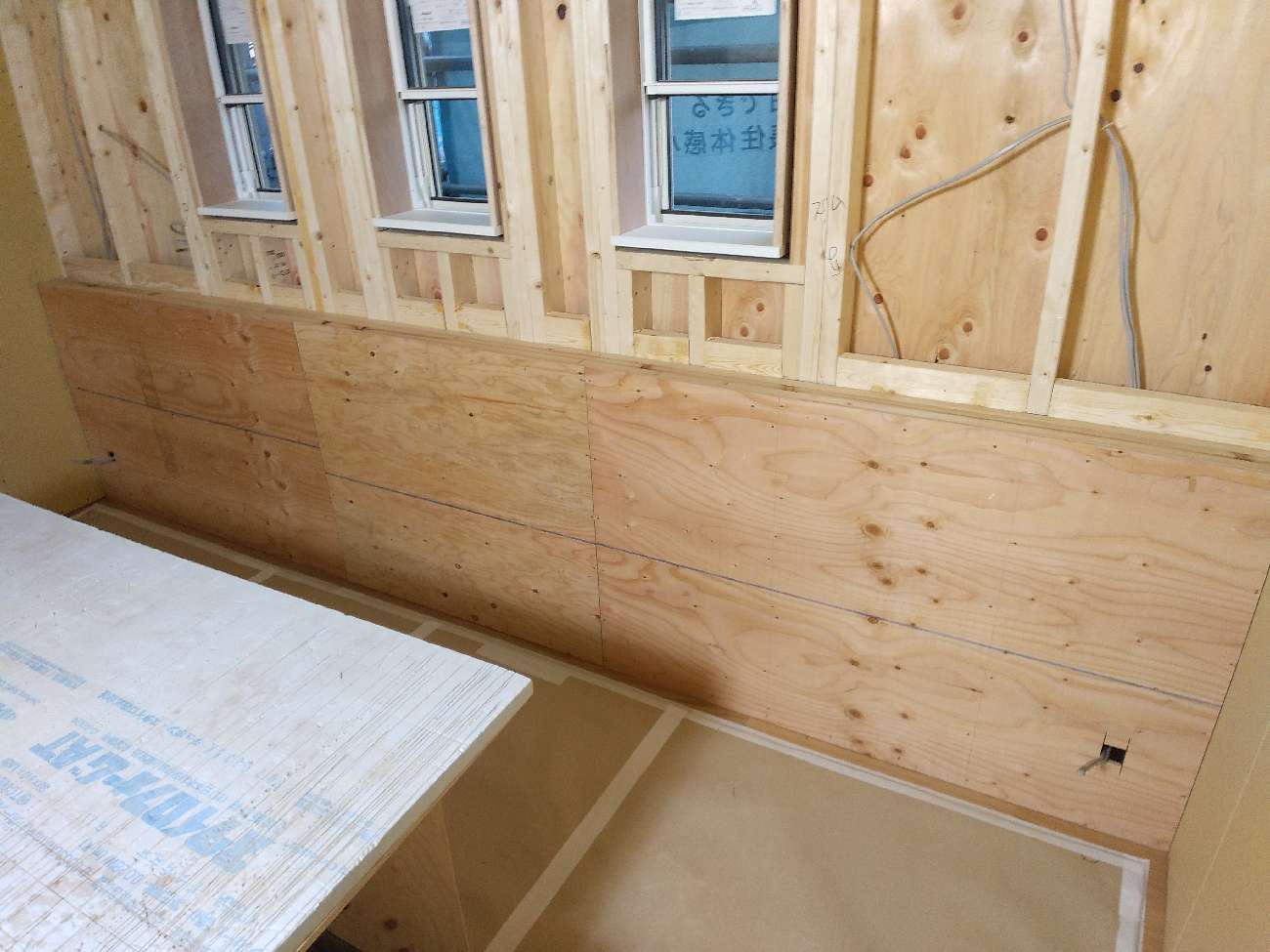

2026.1.14 造作工事
造作工事が進んでいます。

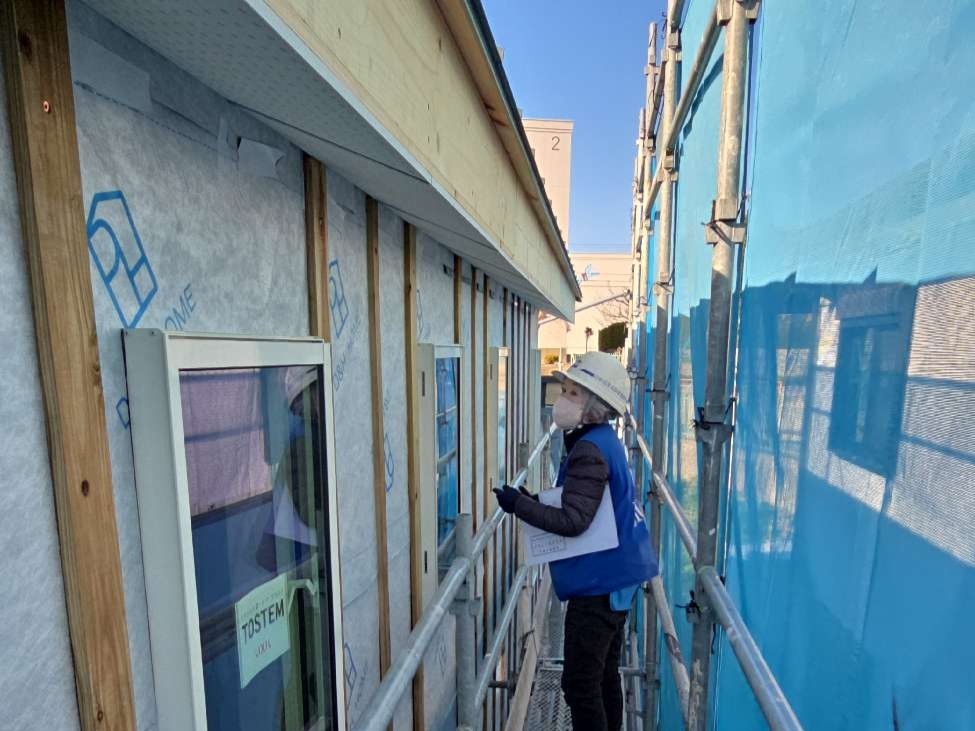

2026.1.10 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2026.1.9 造作工事
造作工事が進んでいます。

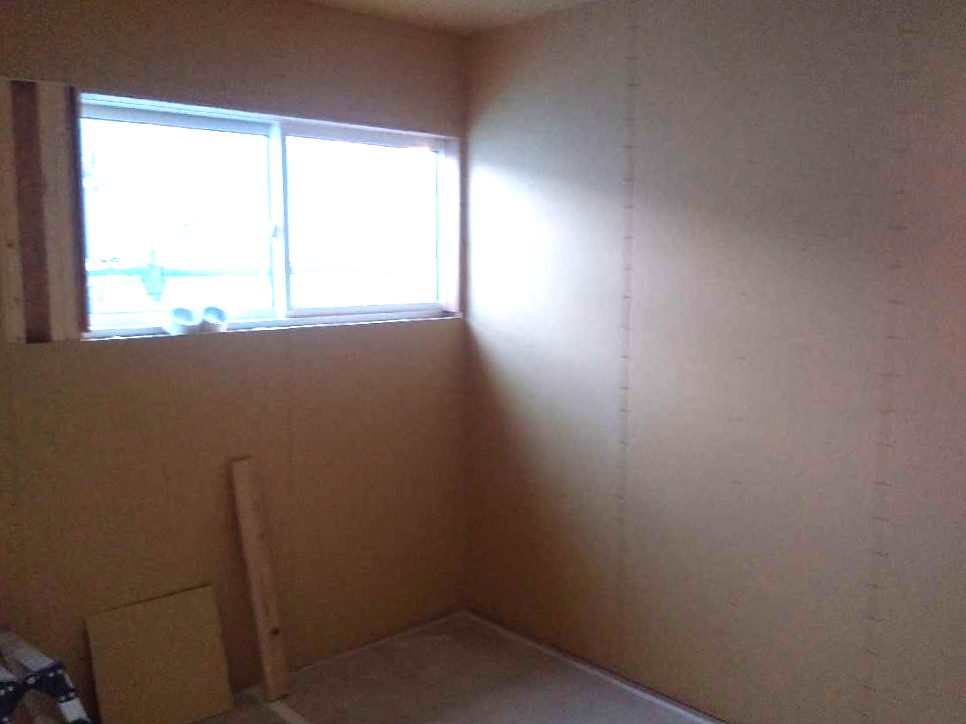

2026.1.6 造作工事
ボード張りの作業が進んでいます。

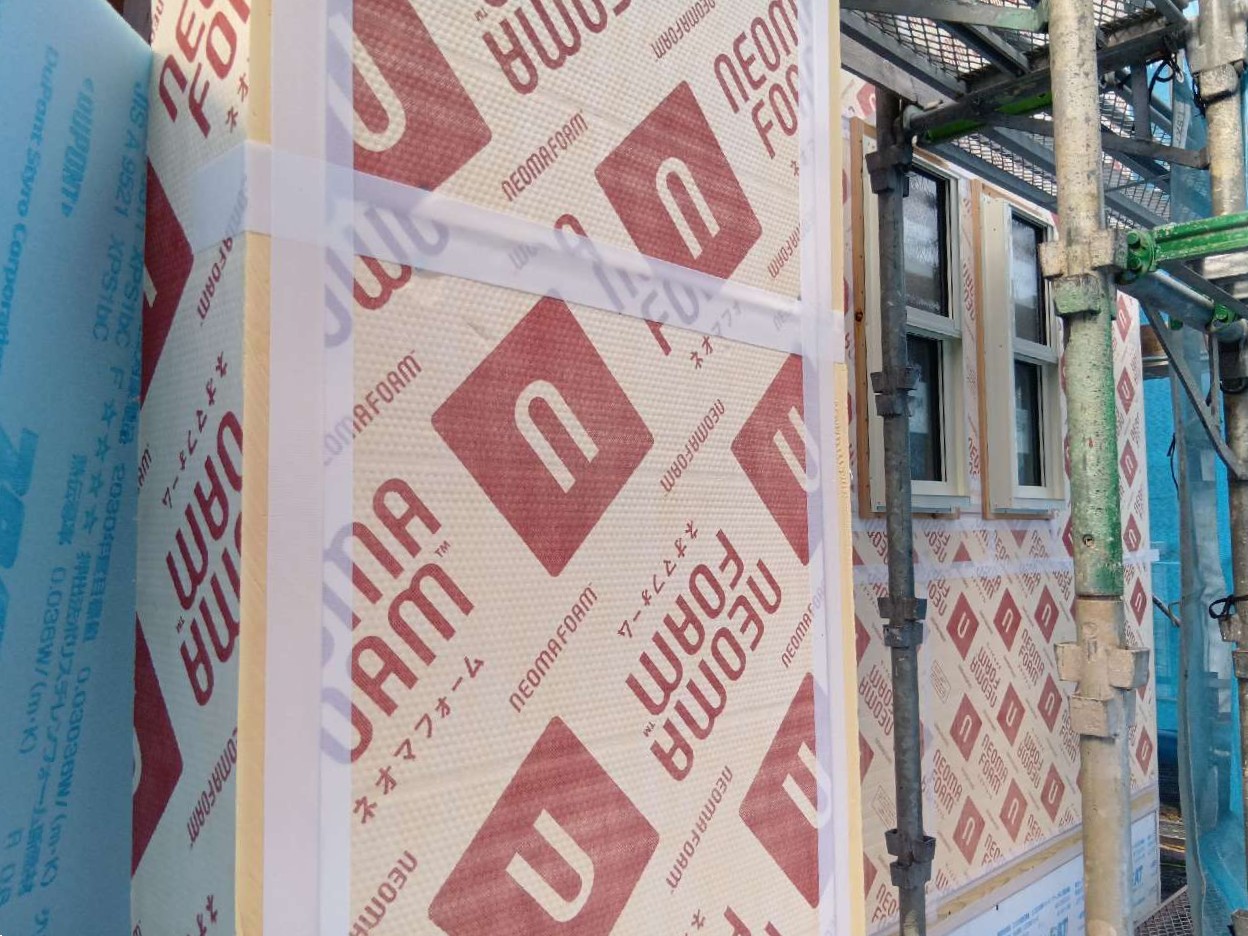

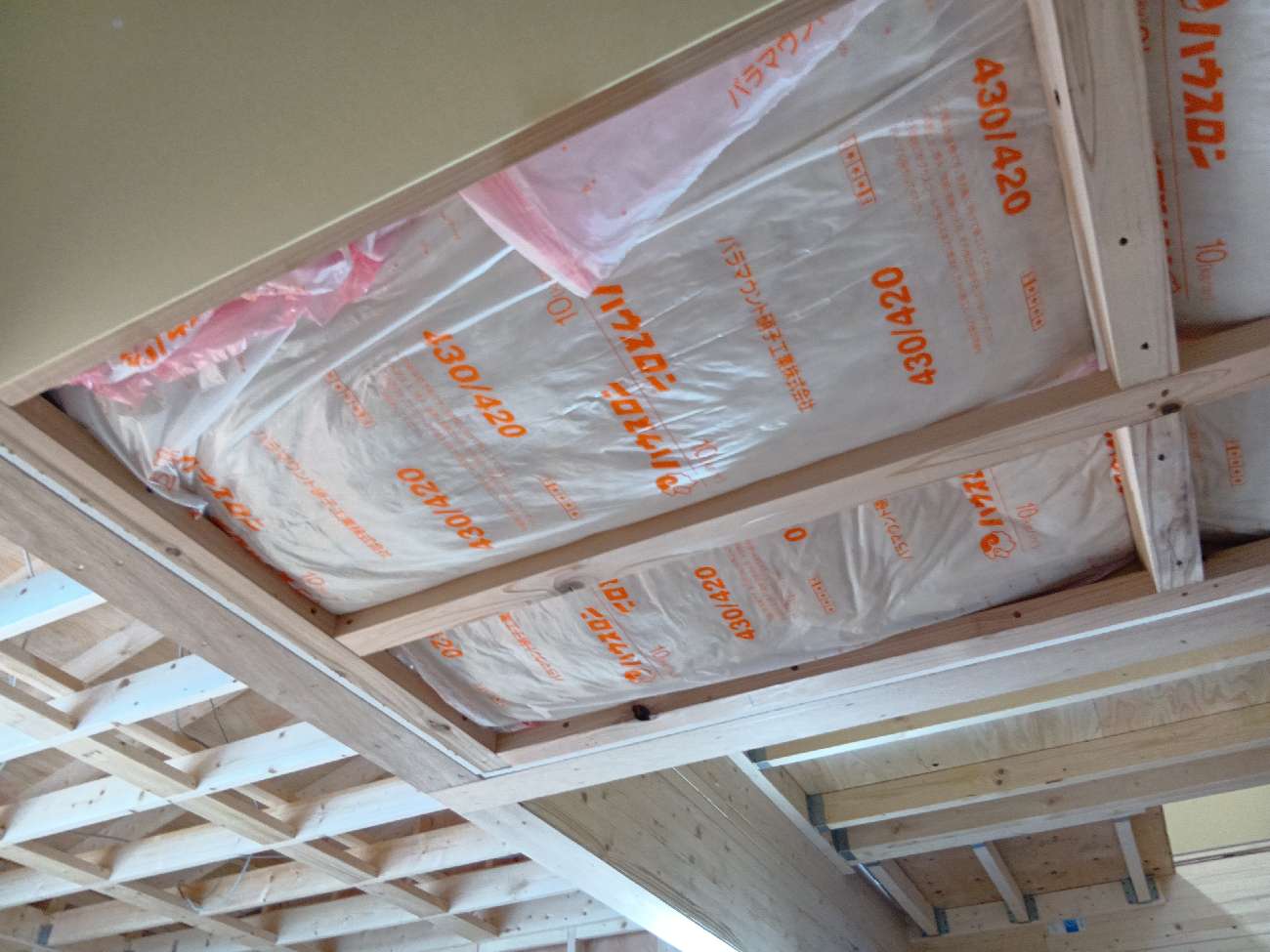

2025.12.26 断熱工事
外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ45㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2025.12.21 現場打合せ
建築現場にて打合せをさせていただきました。
2025.12.20 造作工事

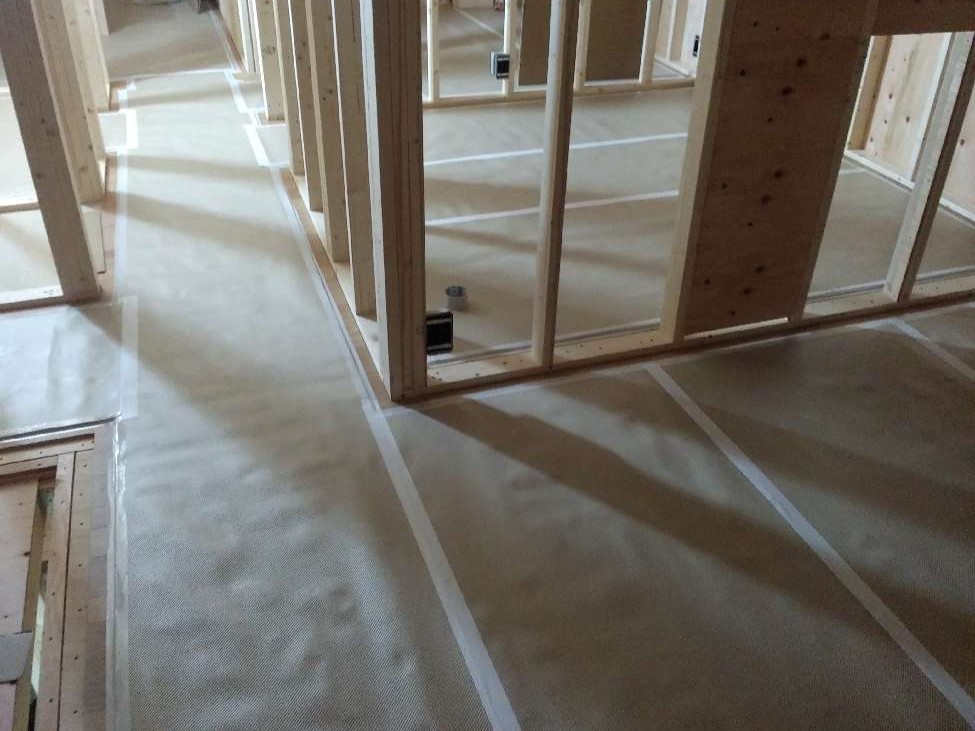

床工事(フローリング工事)が進んでいます。床材を張り終えた箇所は、シートで保護します。
2025.12.16 造作工事

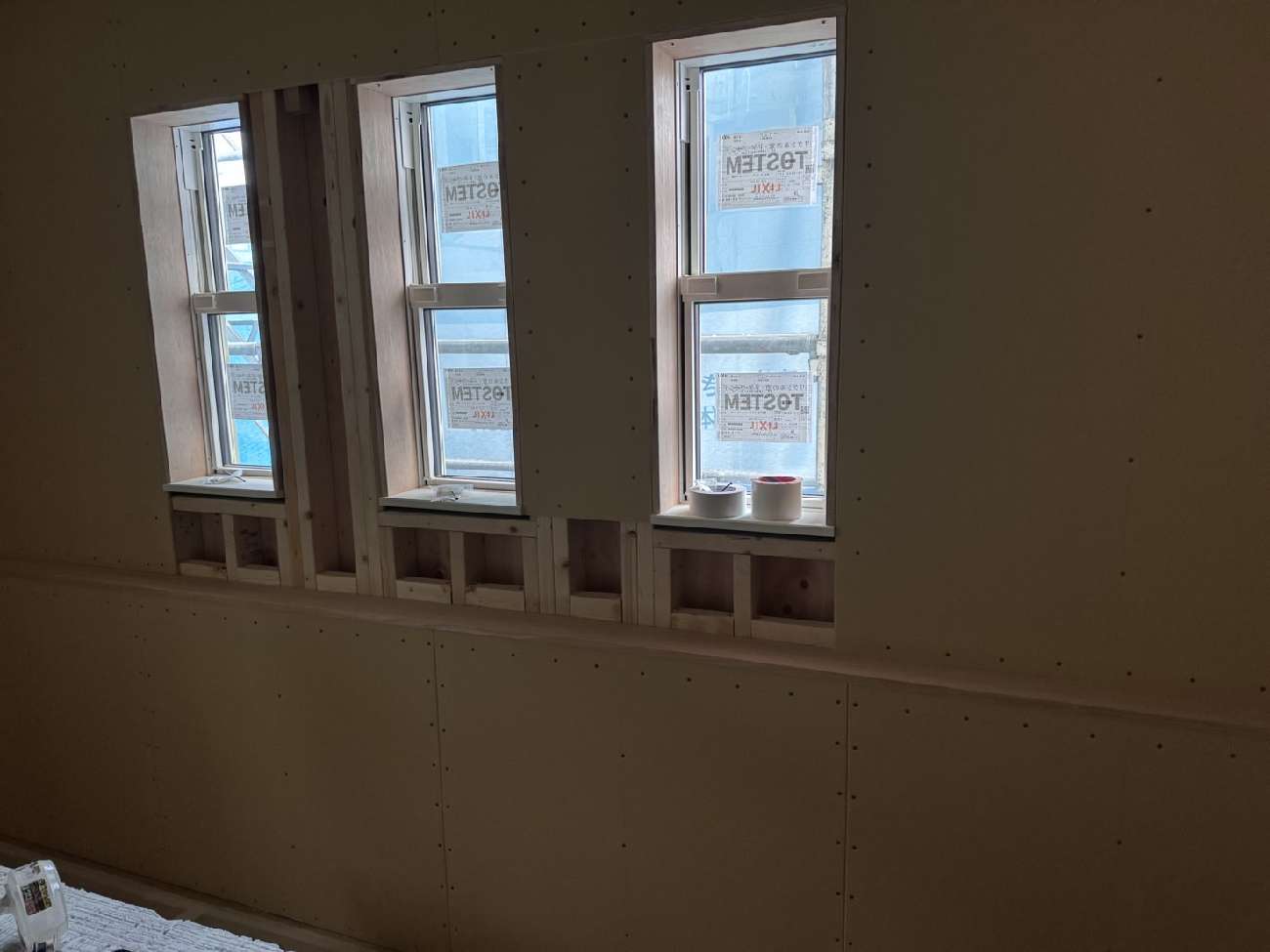

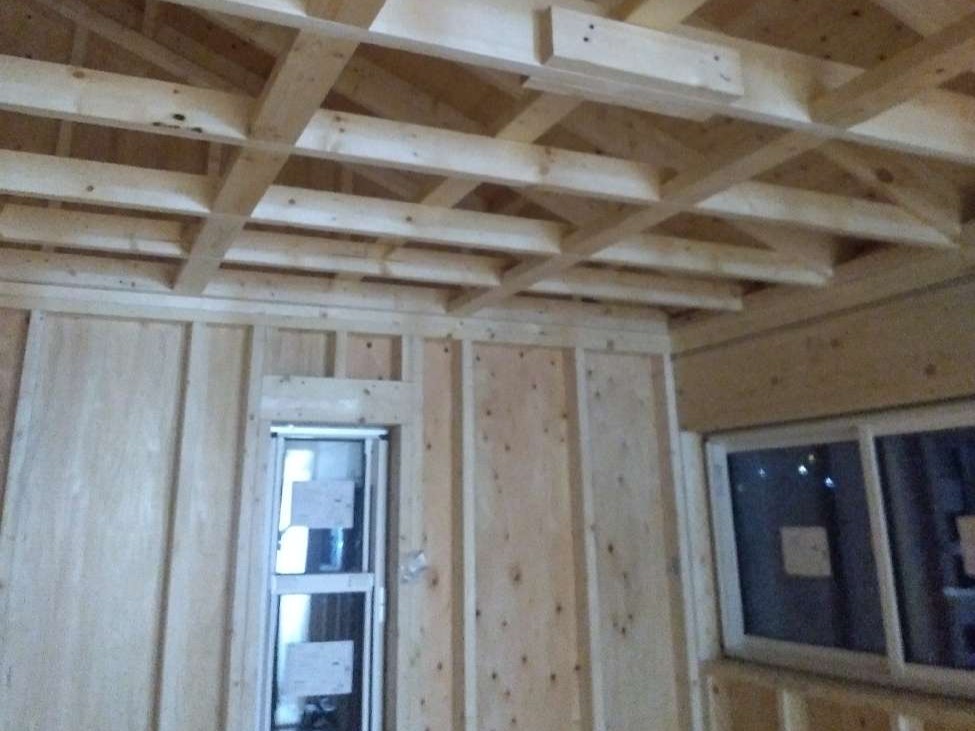

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2025.12.12 躯体工事完了
基礎の上に土台材を敷いて28㎜の合板を敷き込んで専用の釘で止めた後、専属の大工さんがクレーン車を使って構造体を組み立てていき、無事に上棟しました。建物の骨格が完成です!

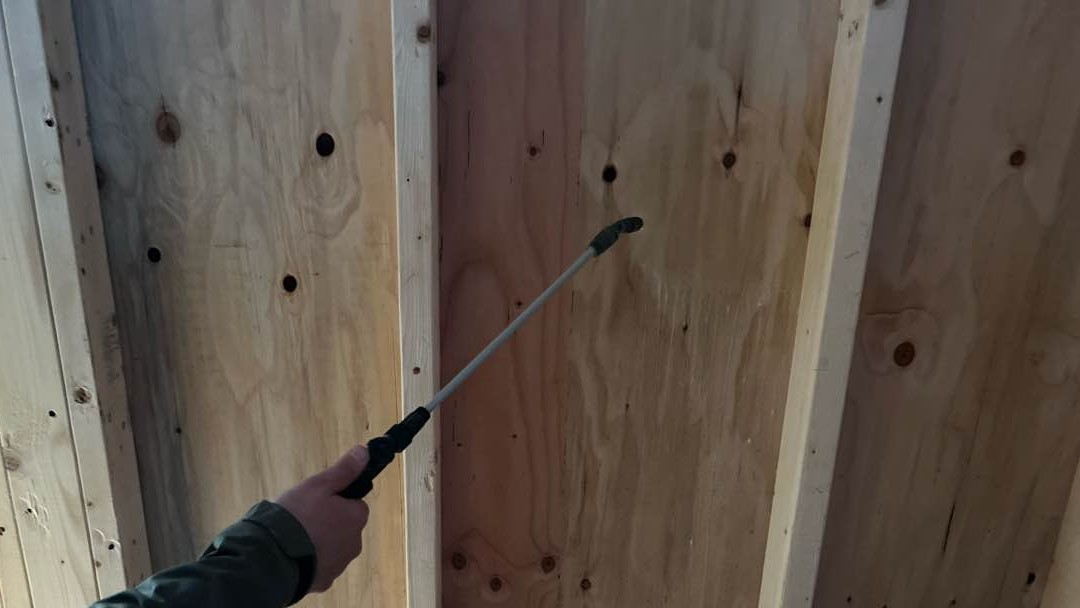

2025.12.9 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。

2025.11.29 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。
2025.11.24 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

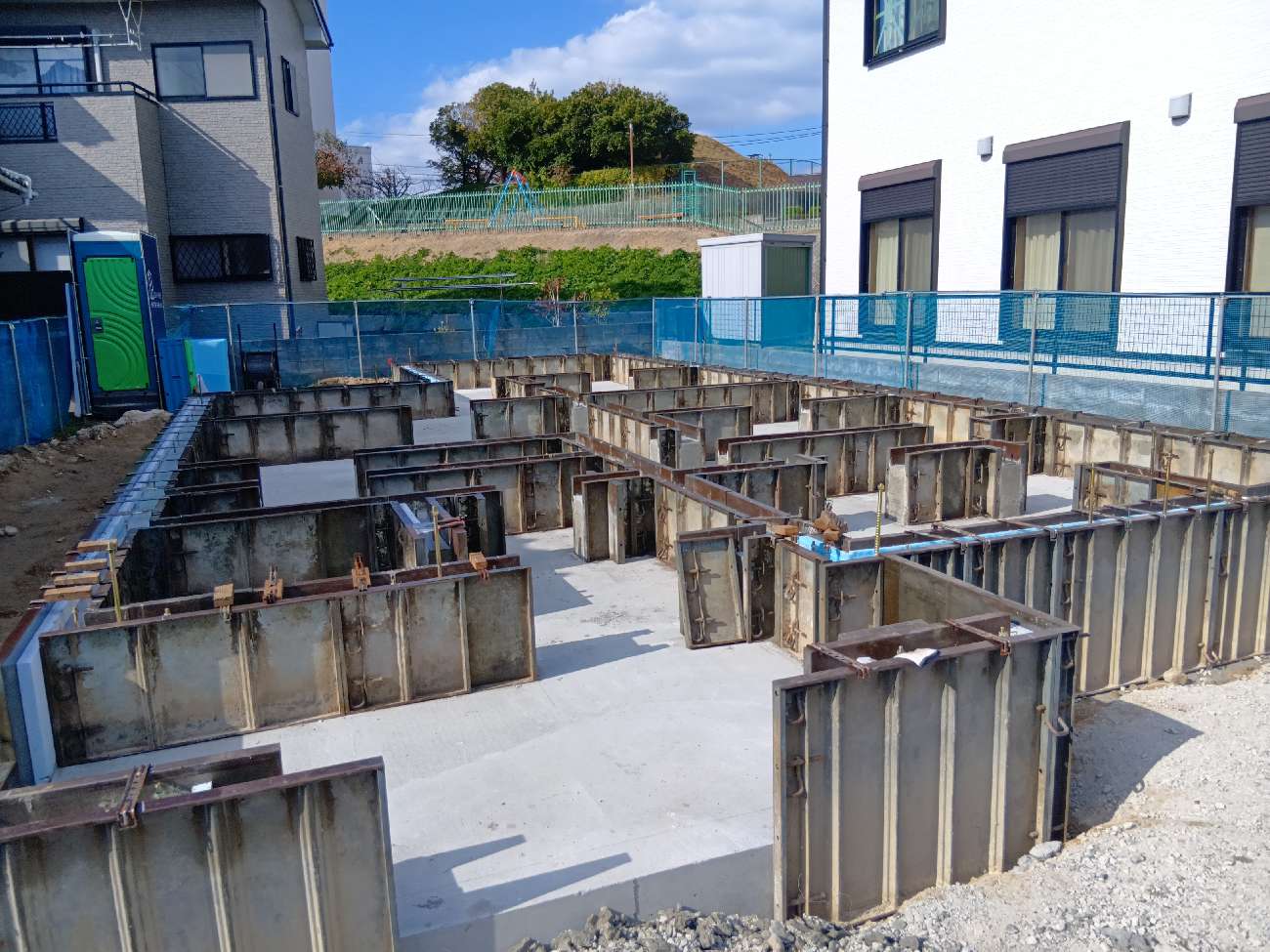

2025.11.22 基礎工事
コンクリート工事が進んでいます。
2025.11.19 基礎工事
コンクリート工事が進んでいます。

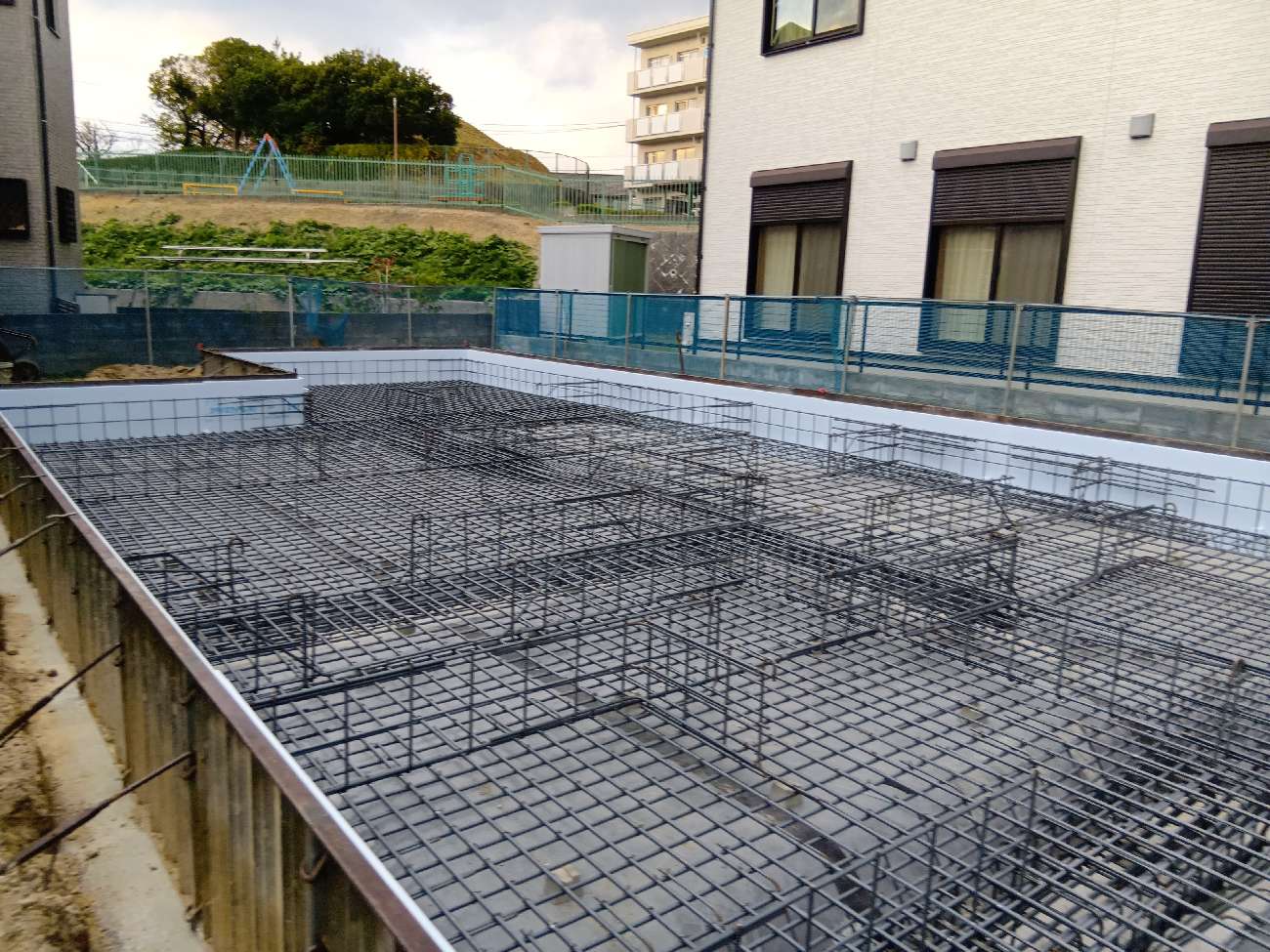

2025.11.18 基礎工事

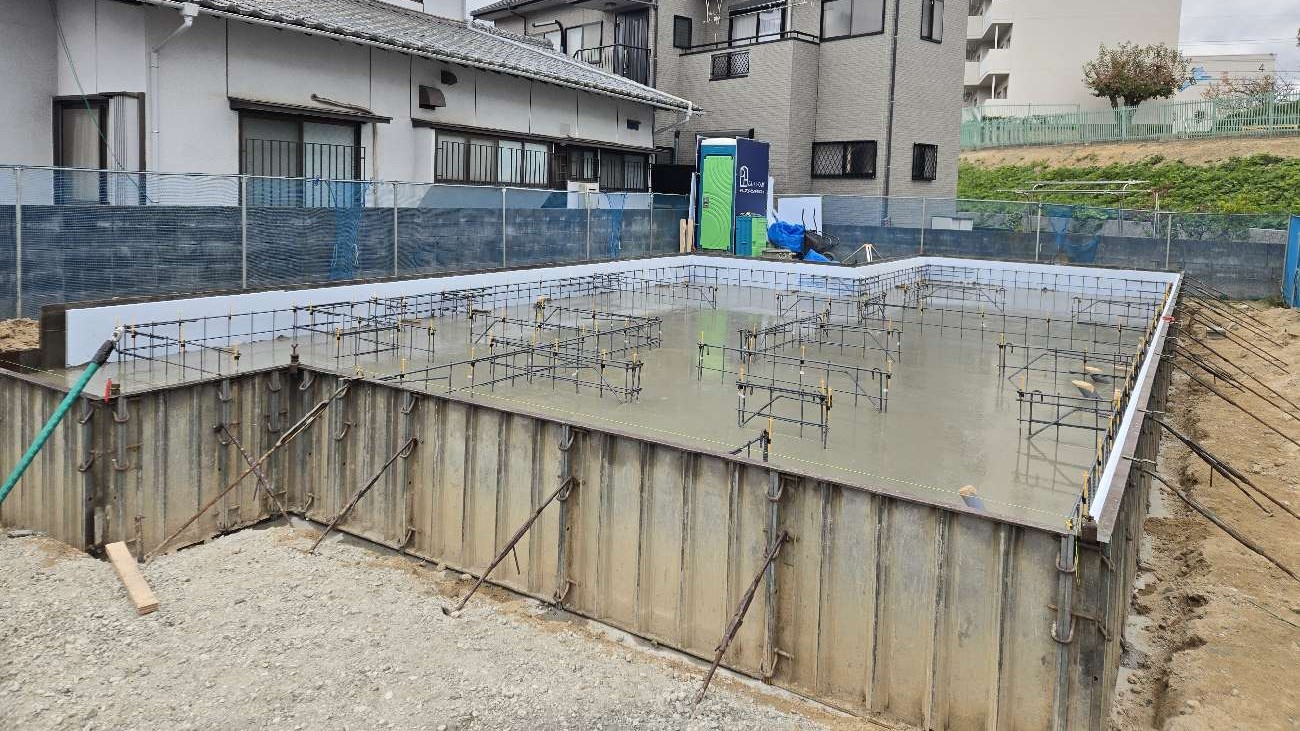

基礎配筋が完了しました。

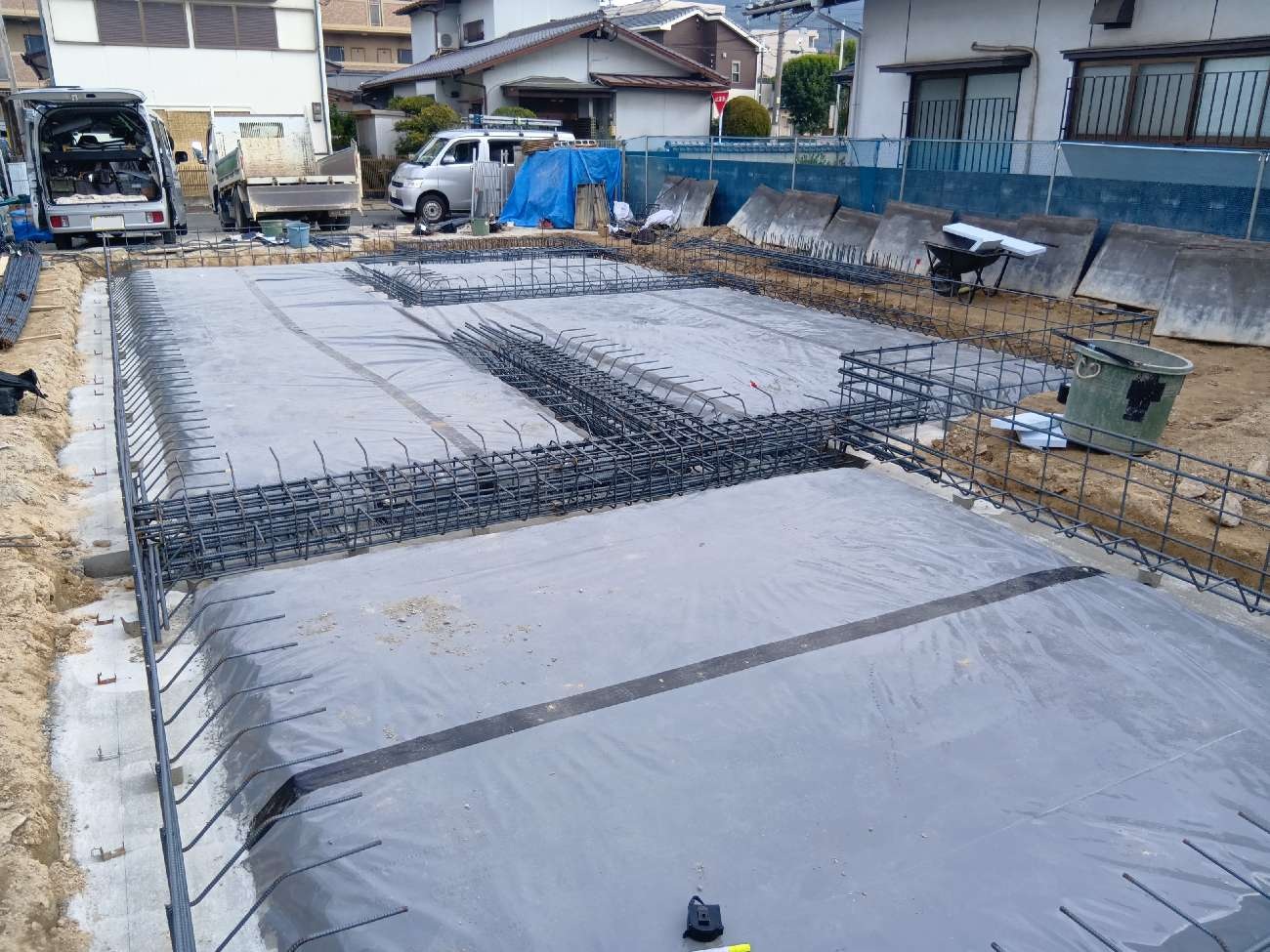

2025.11.17 基礎工事
基礎配筋が進んでいます。地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷き、その上に13㎜異型鉄筋を20㎝間隔で組んでいきます。
2025.11.13 基礎工事
基礎工事が進んでいます。

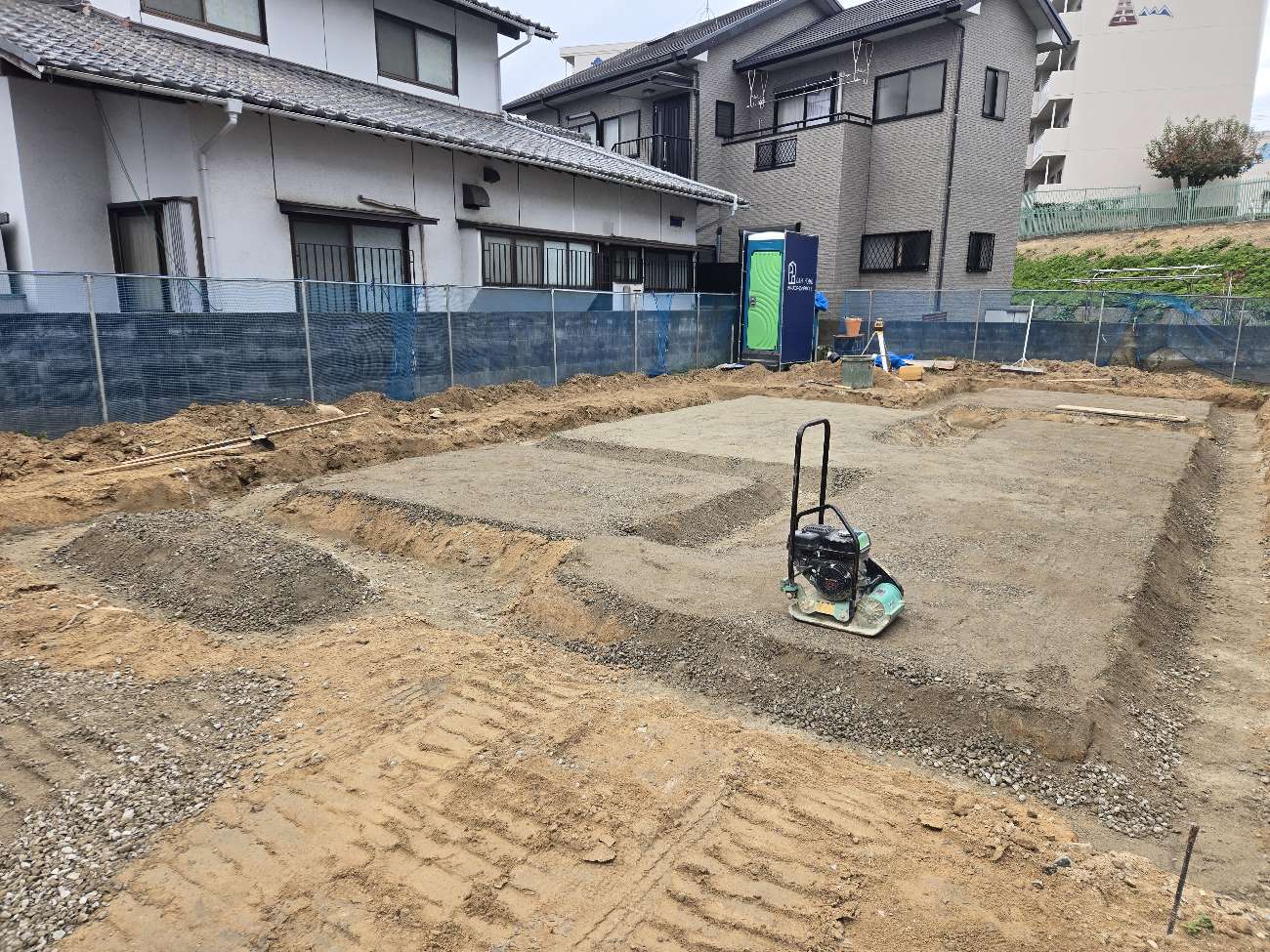

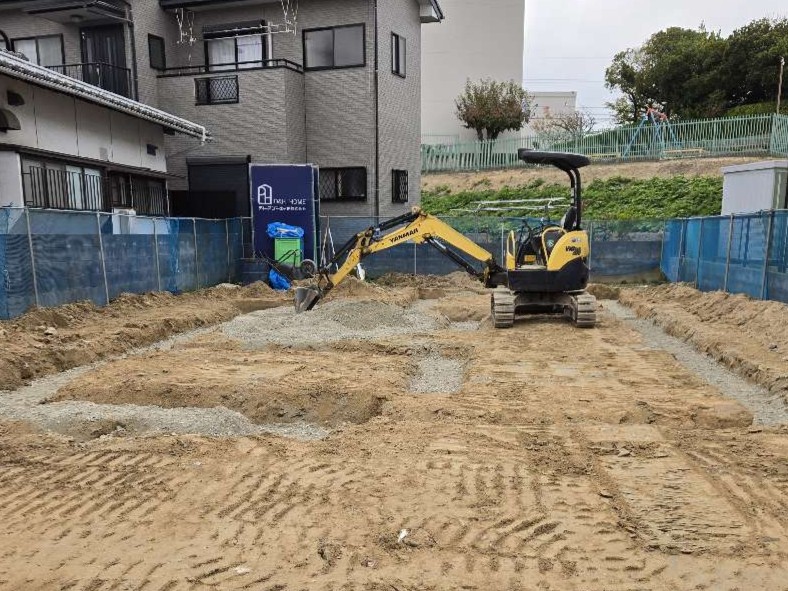

2025.11.12 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
