REPORT

2025/11/08

中央区KA様邸

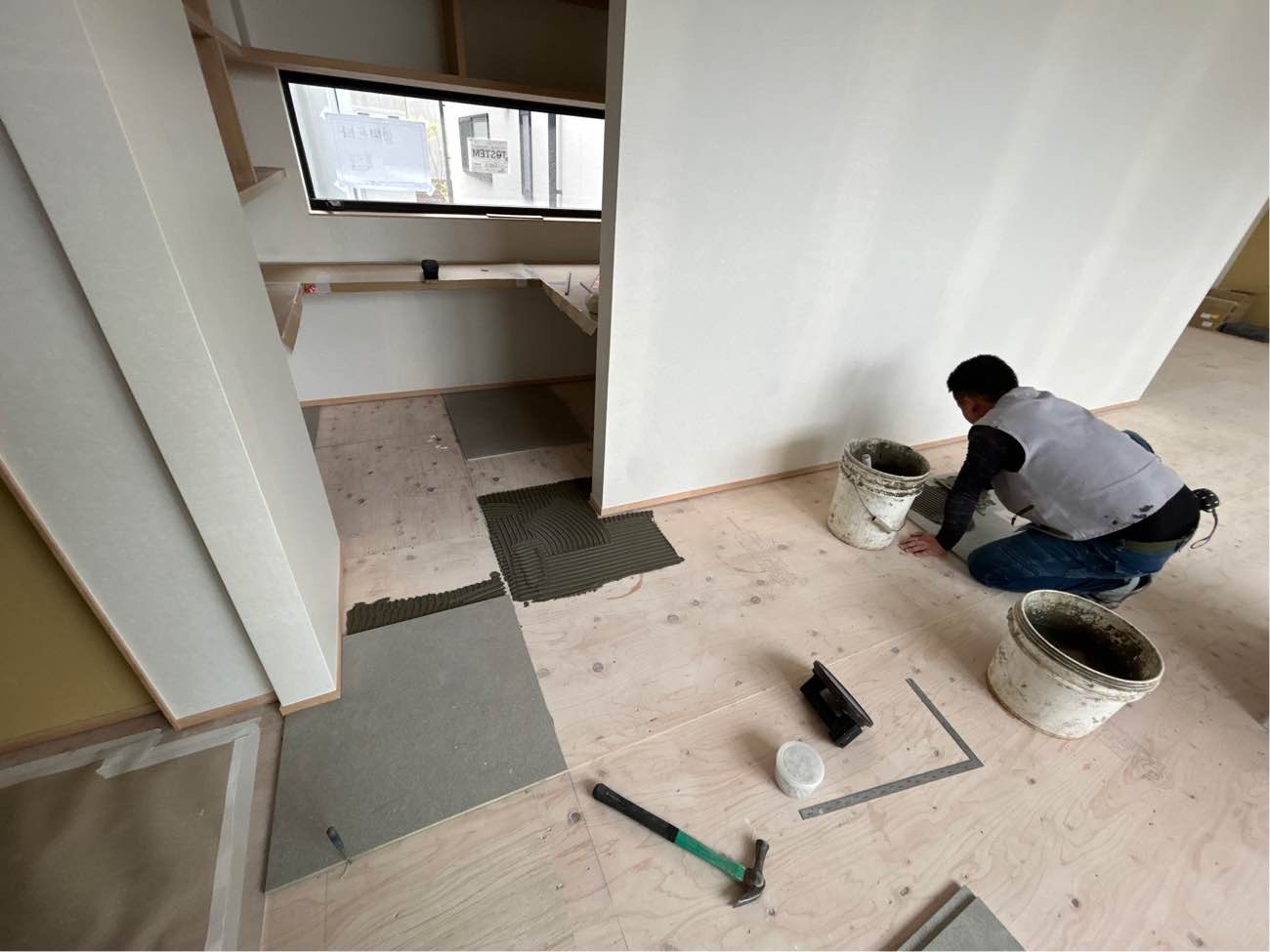

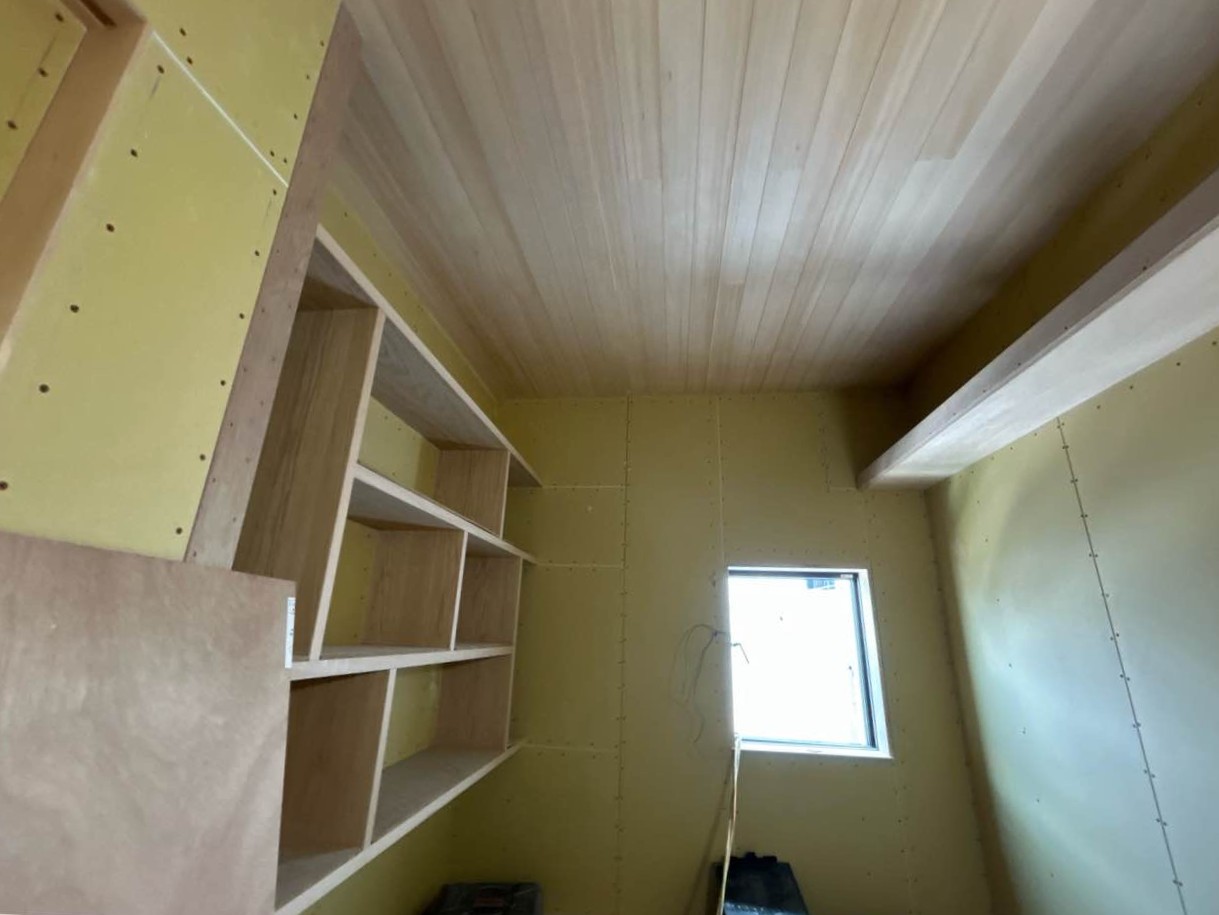

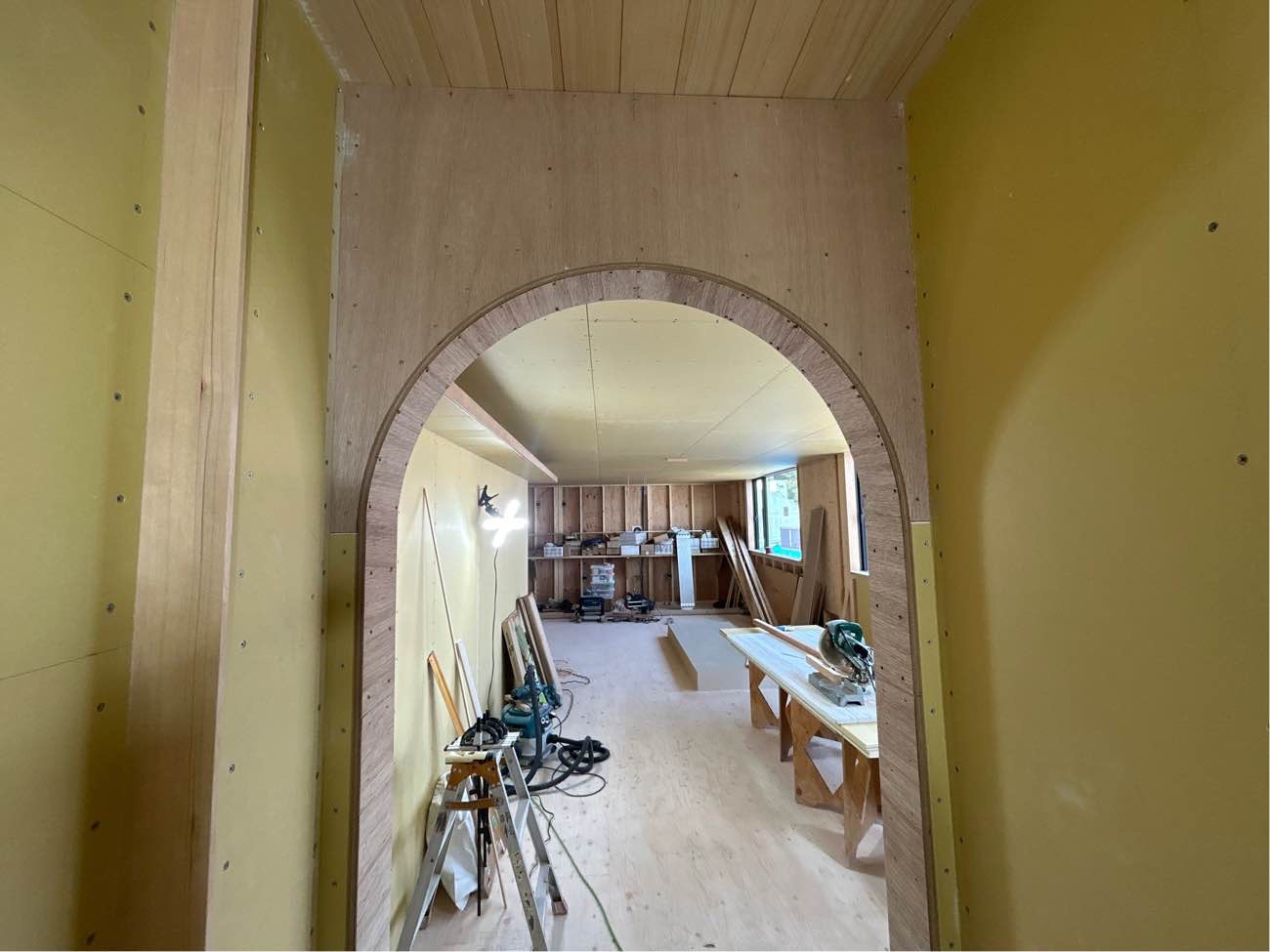

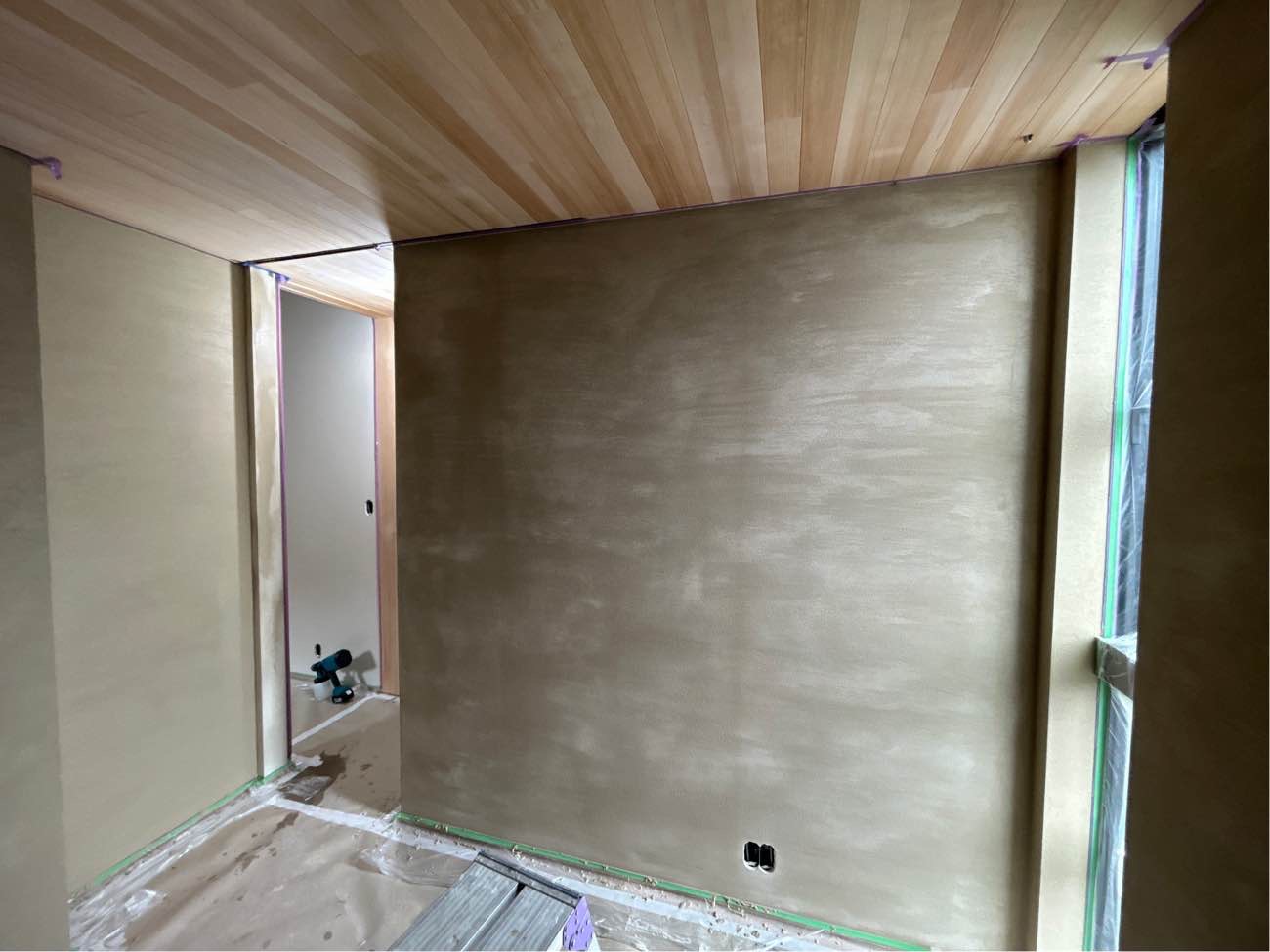

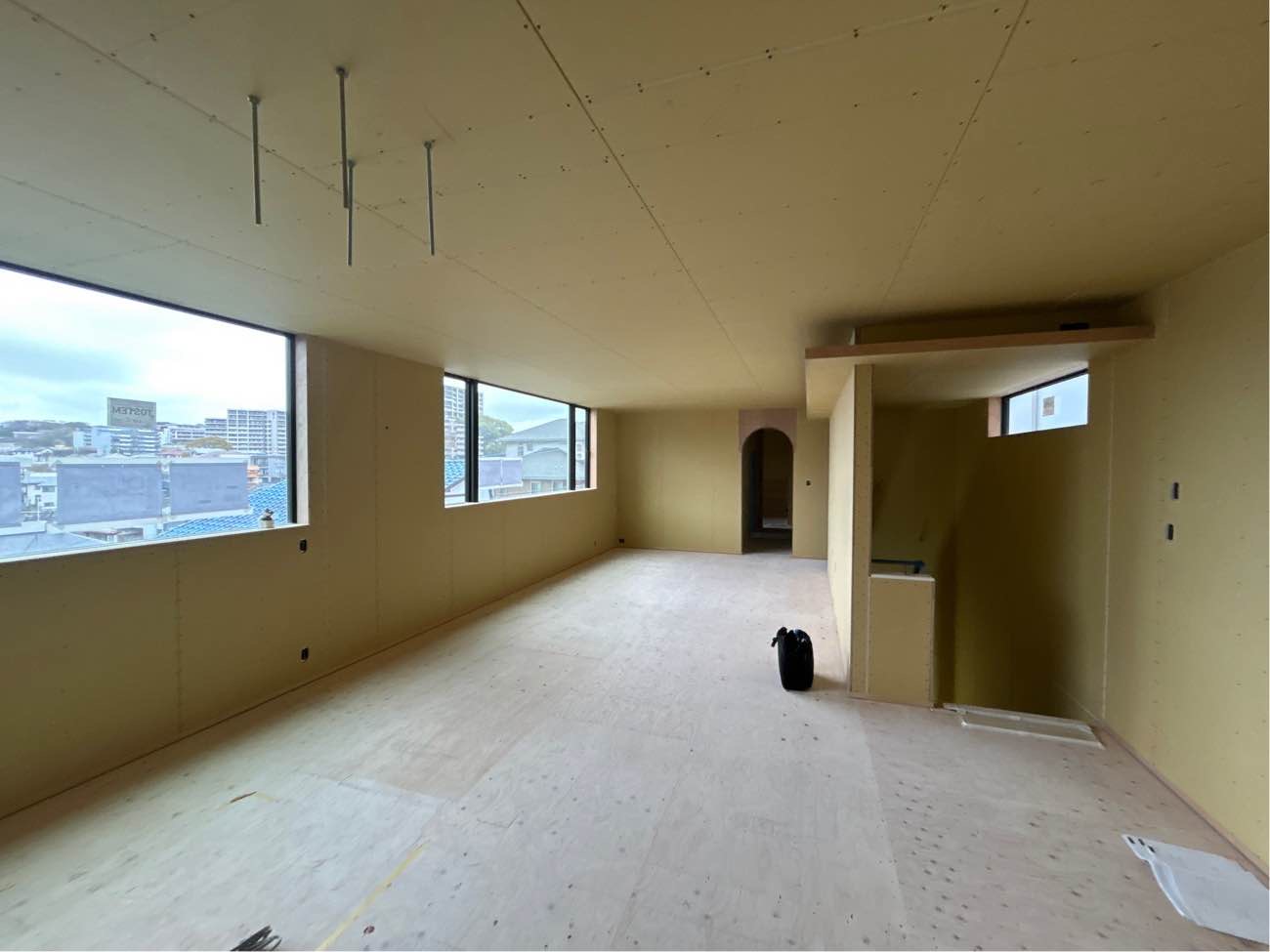

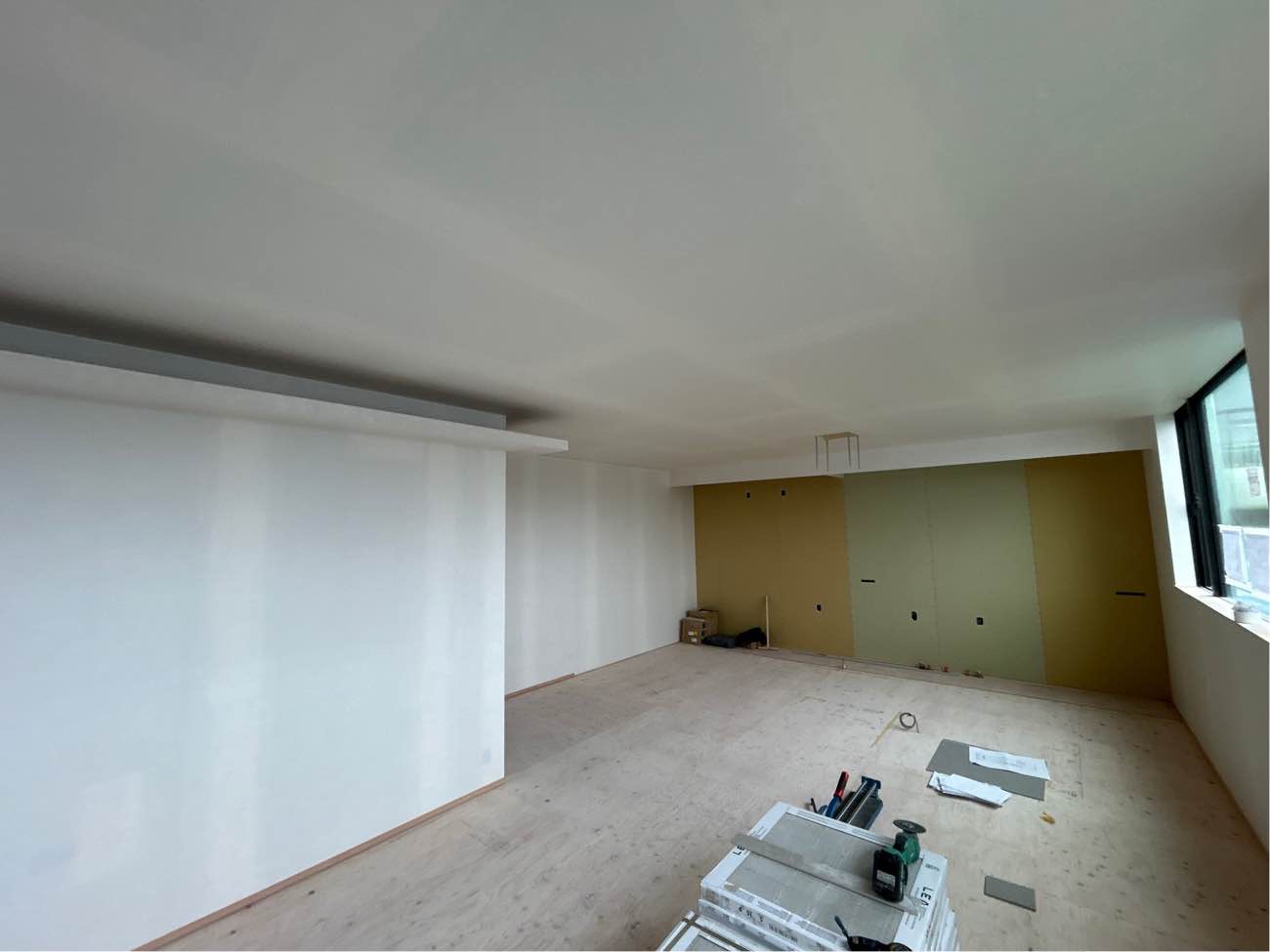

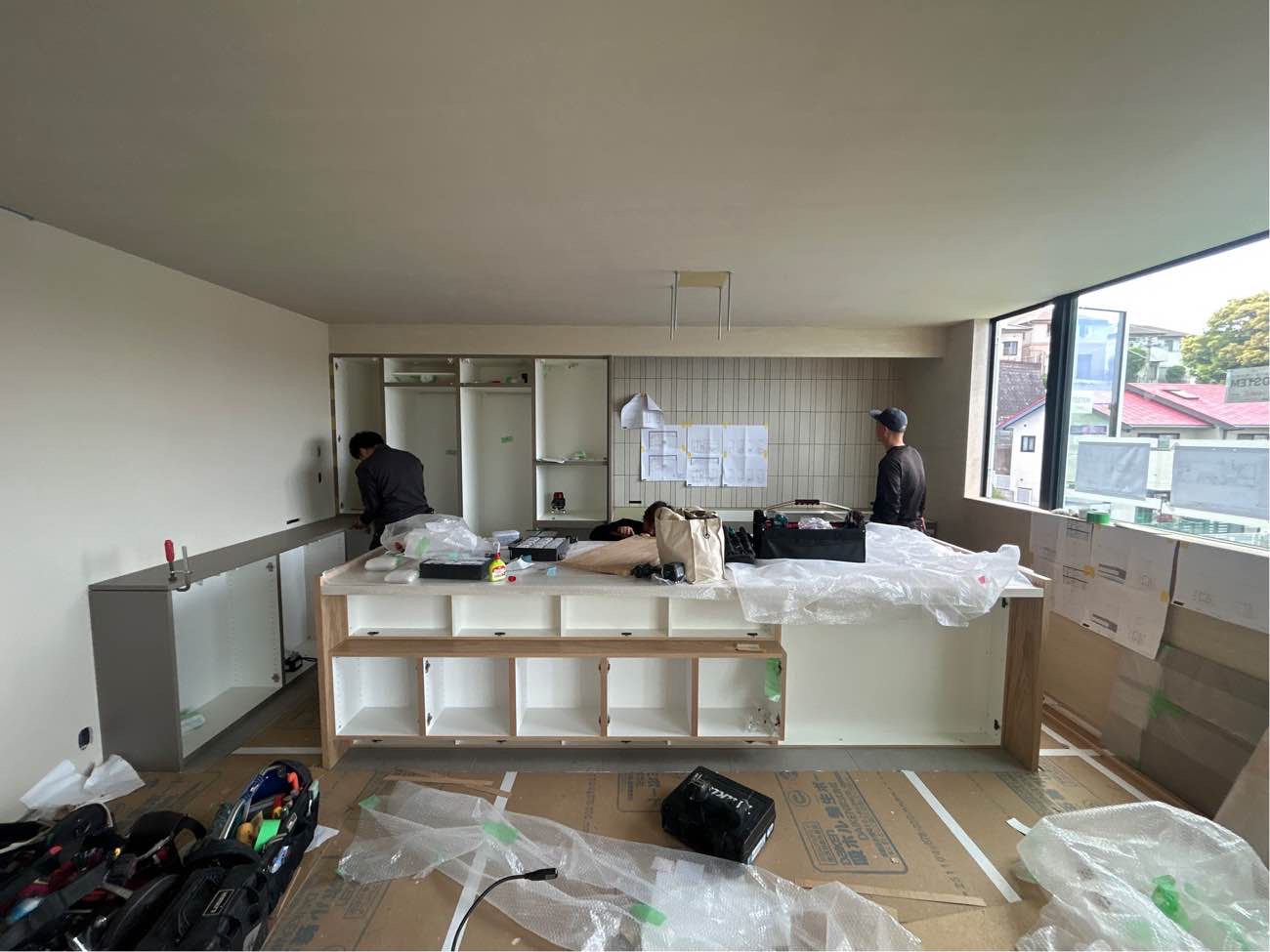

2026.1.17 造作工事

造作工事が進んでいます。

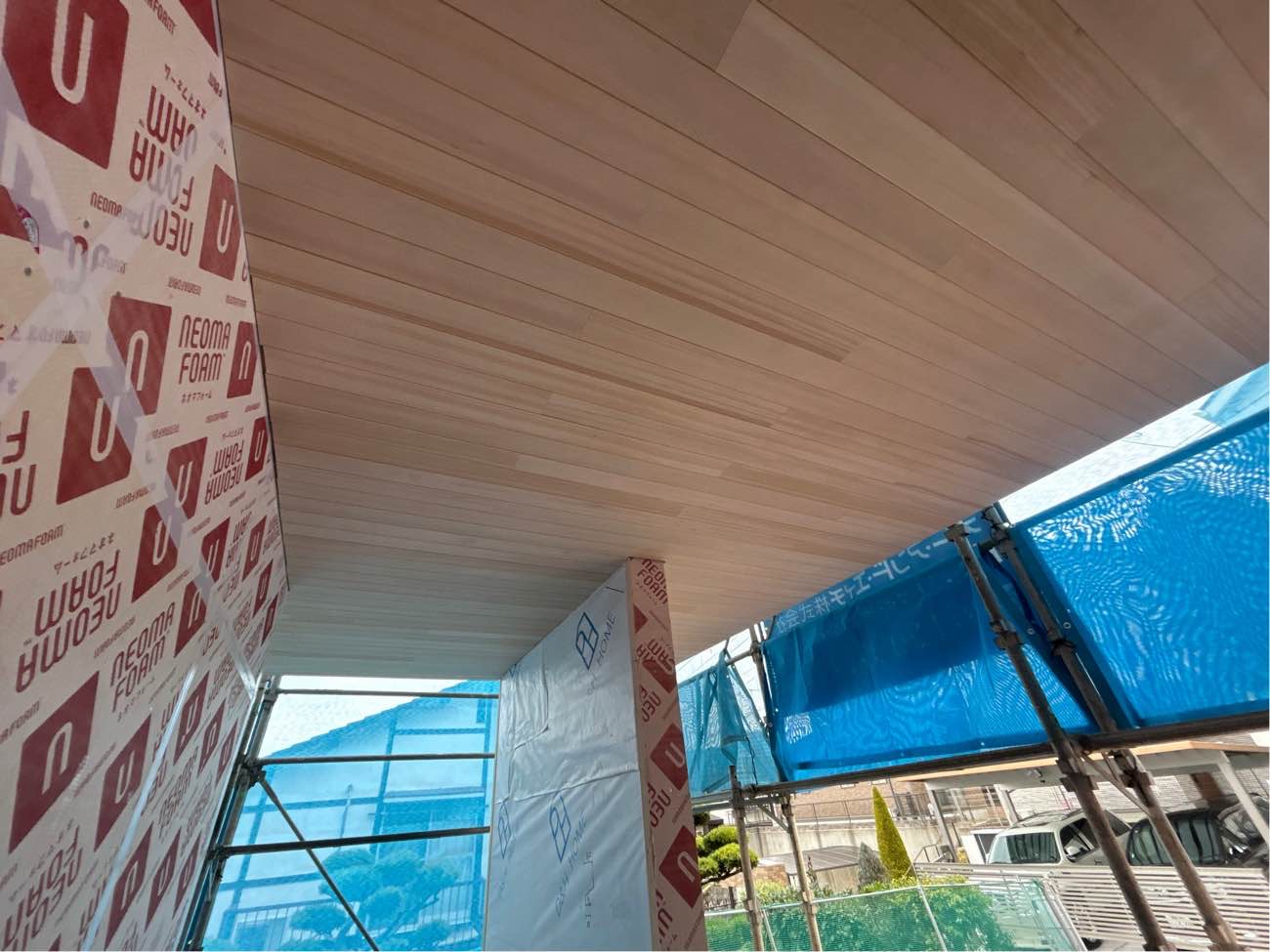

2026.1.6 断熱工事

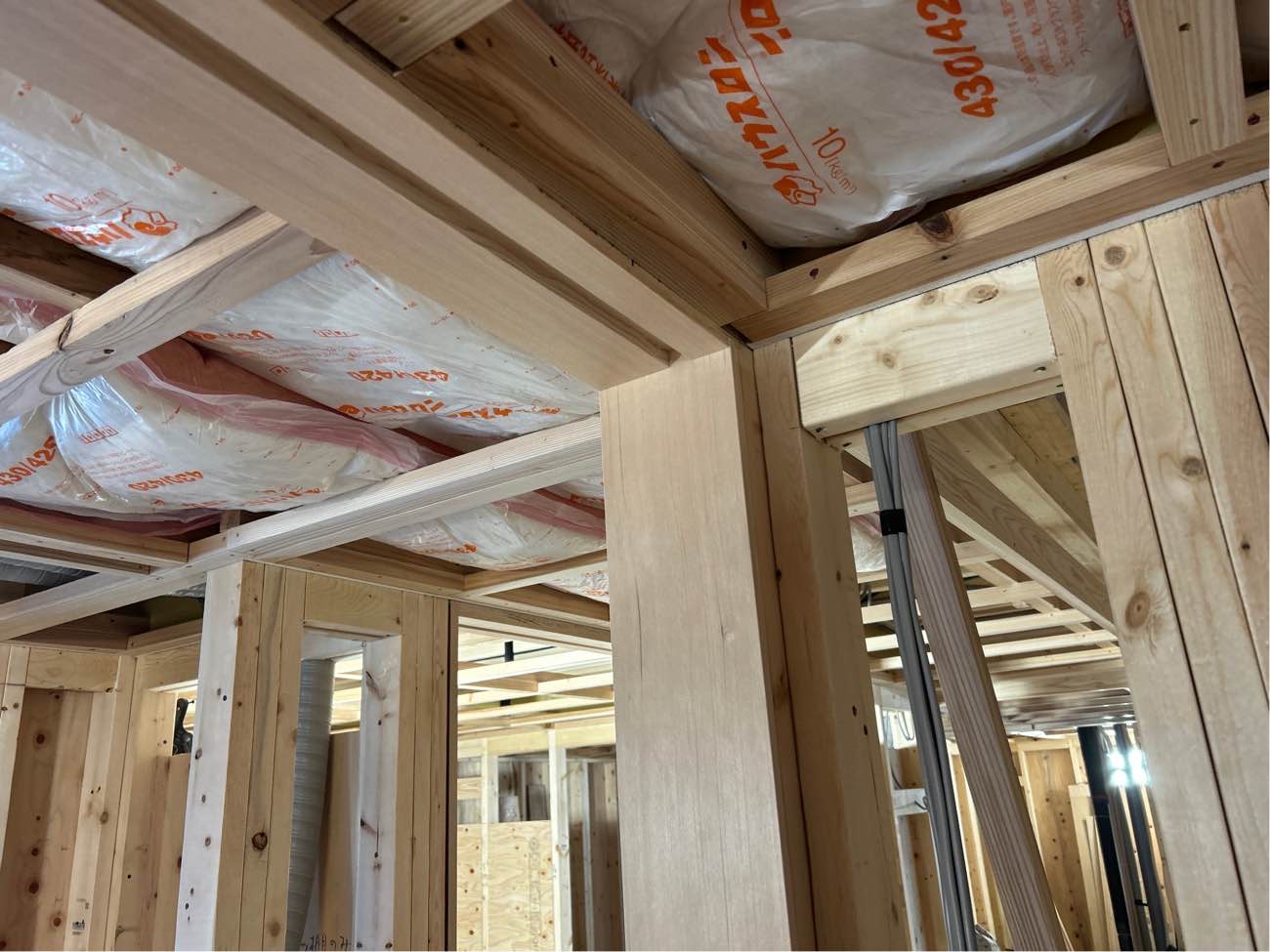

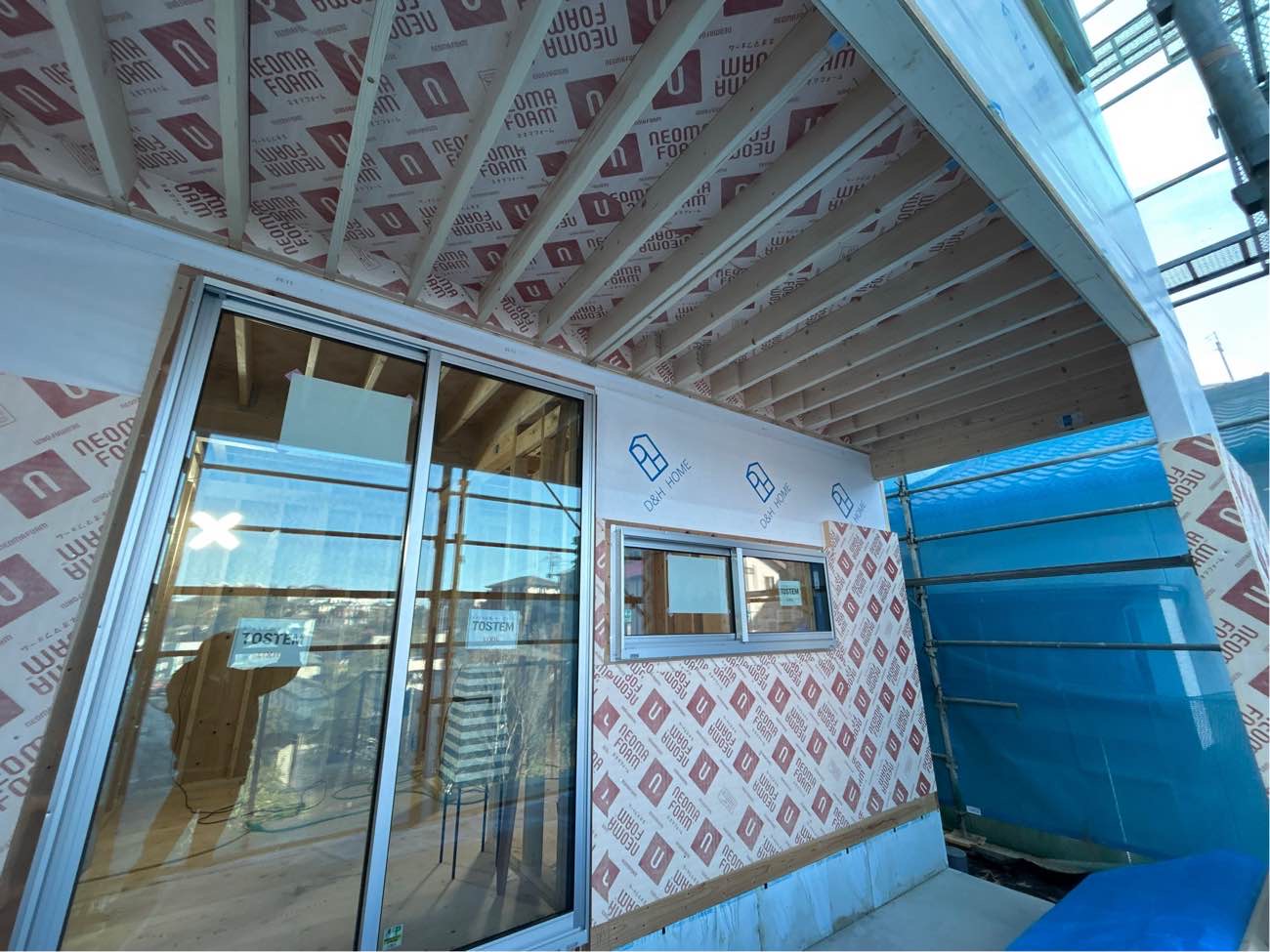

外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ45㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。

2025.12.23 躯体工事完了・造作工事

無事に上棟し、内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

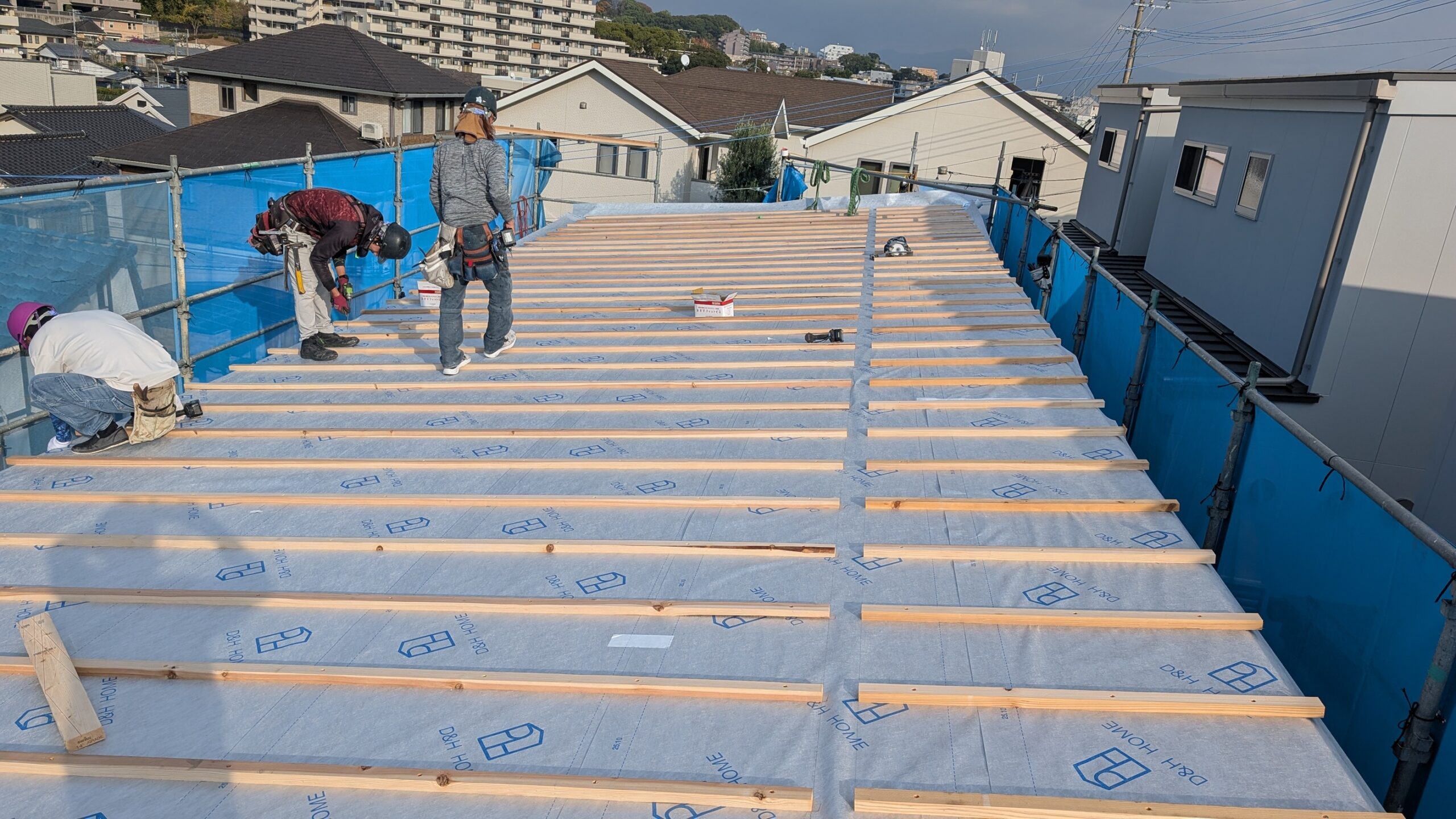

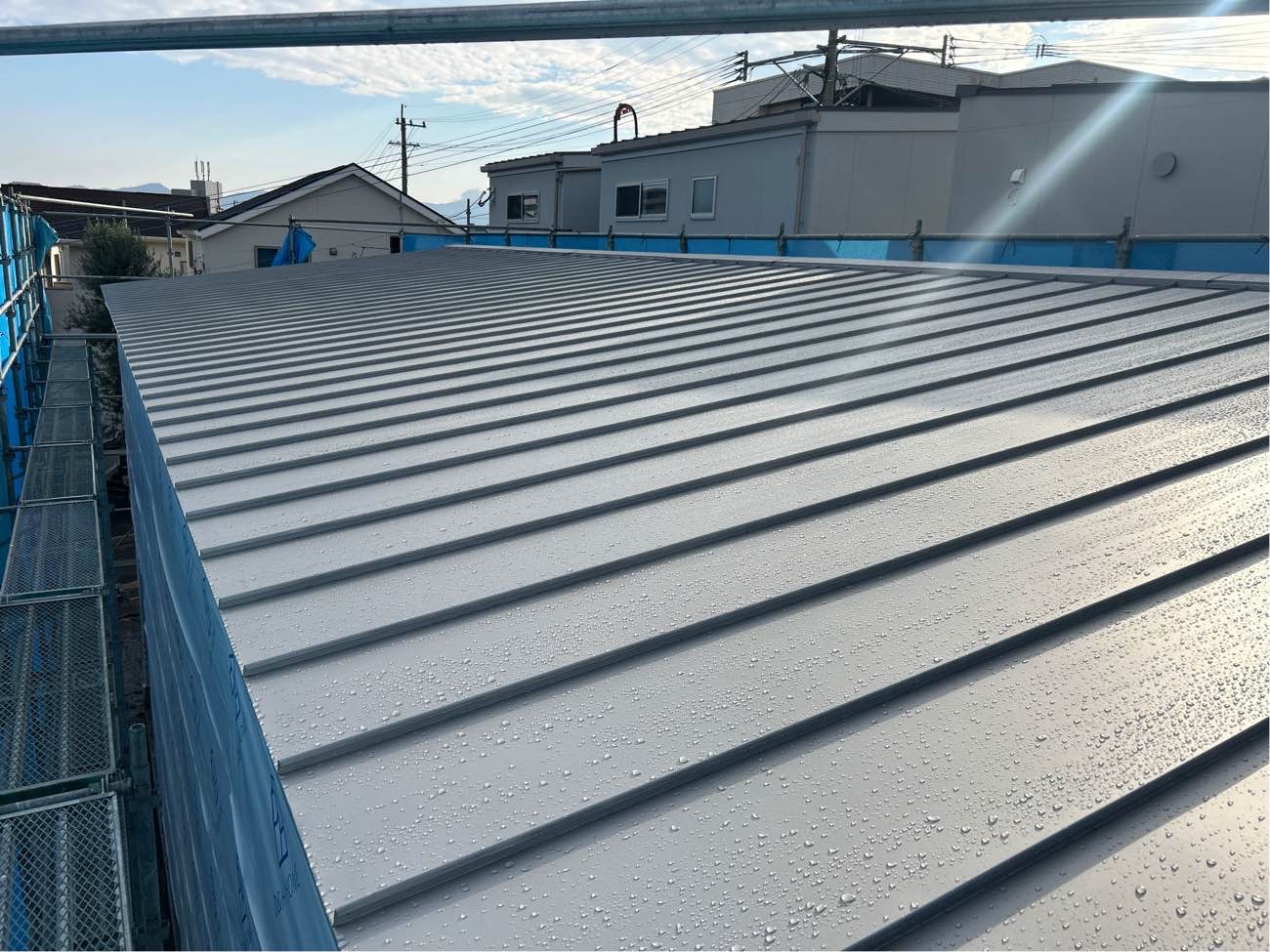

2025.12.20 屋根工事

屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。

2025.12.19 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。

2025.12.17 躯体工事

上棟作業が進んでいます。

2025.12.16 躯体工事

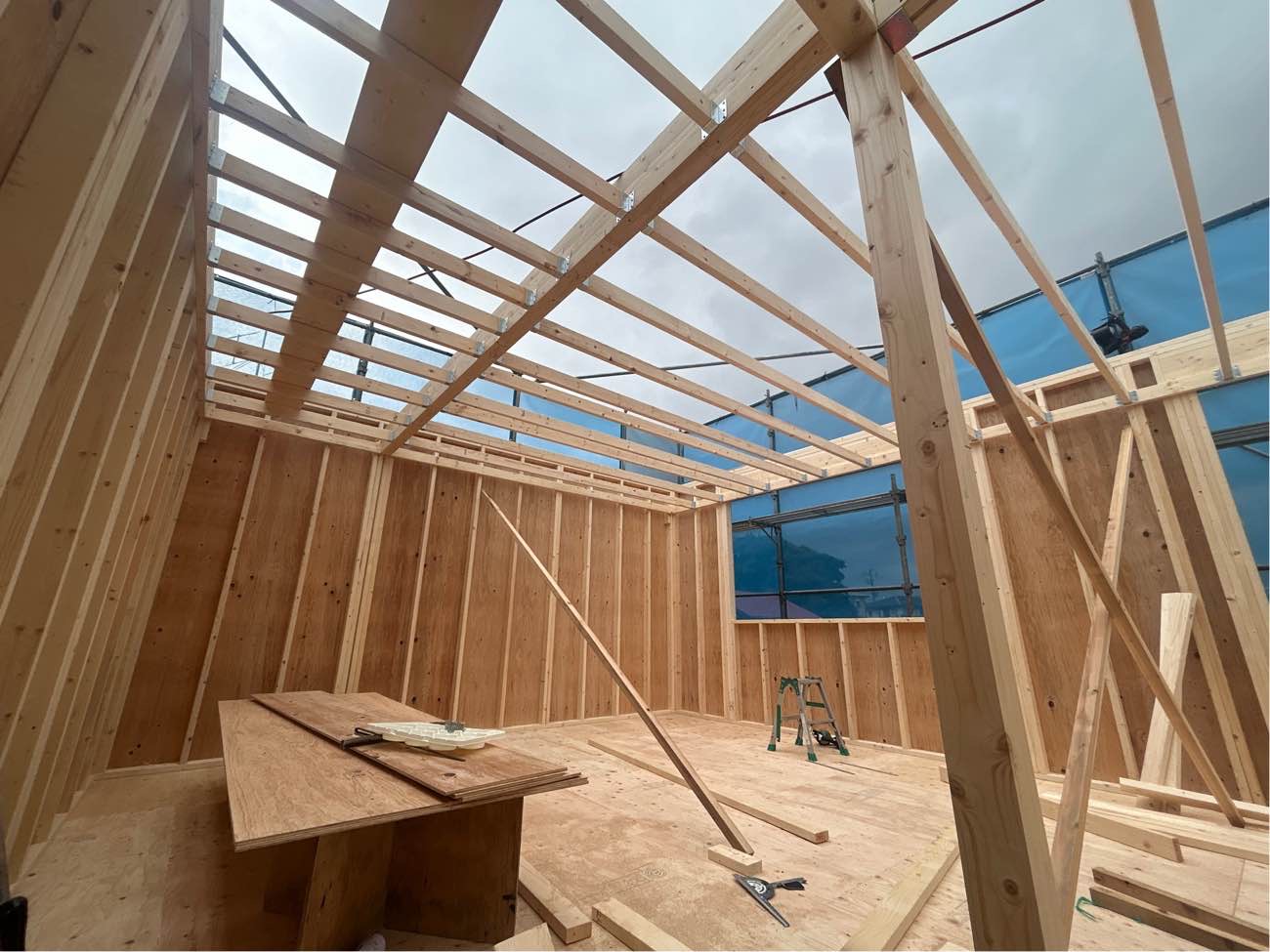

上棟作業が進んでいます。

2025.12.10 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。

2025.12.8 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

2025.12.6 躯体工事

躯体工事に先駆けて、外部足場を組み上げています。

2025.12.1 設備配管

床下の設備配管が進んでいます。

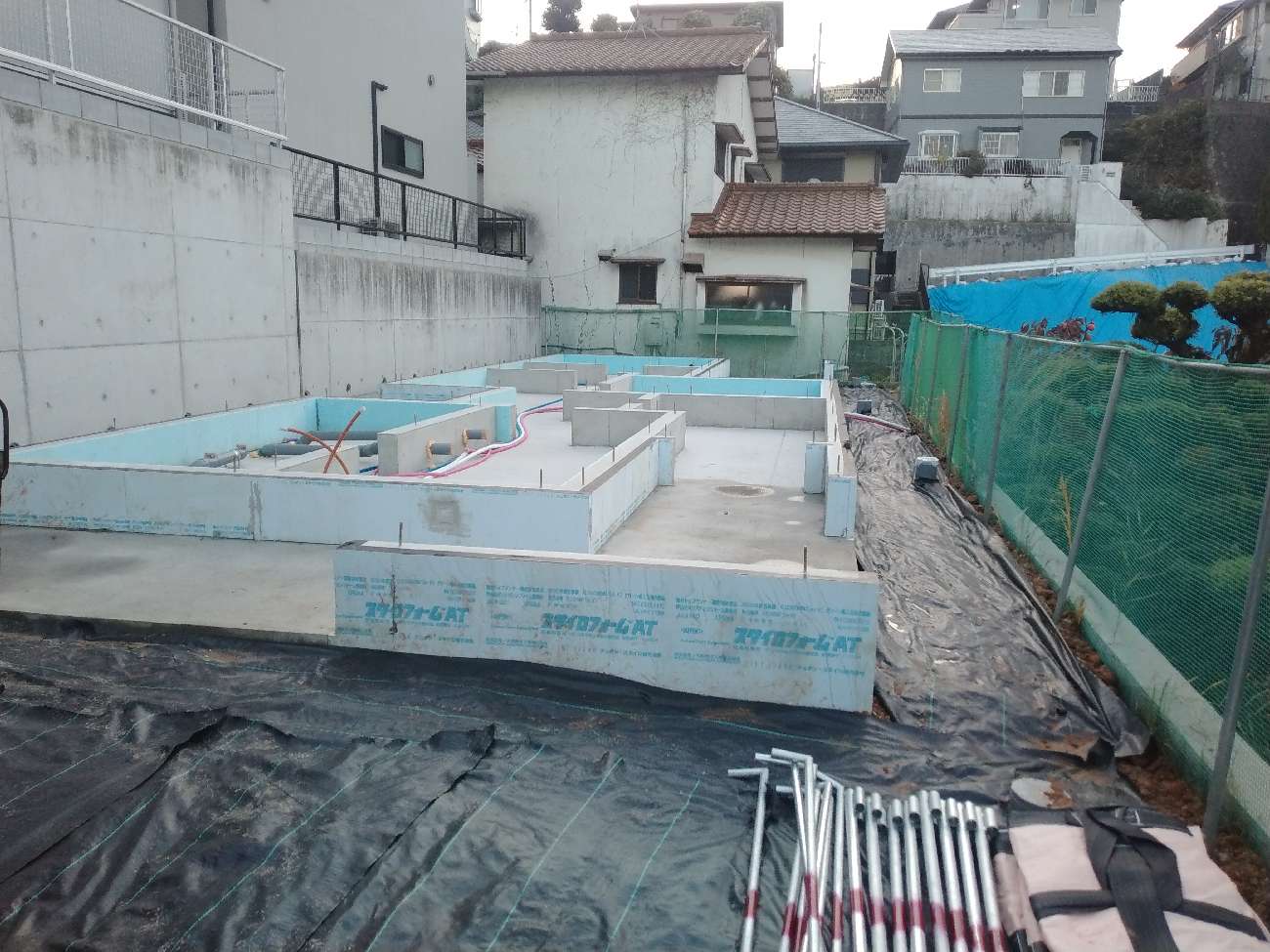

2025.11.19 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

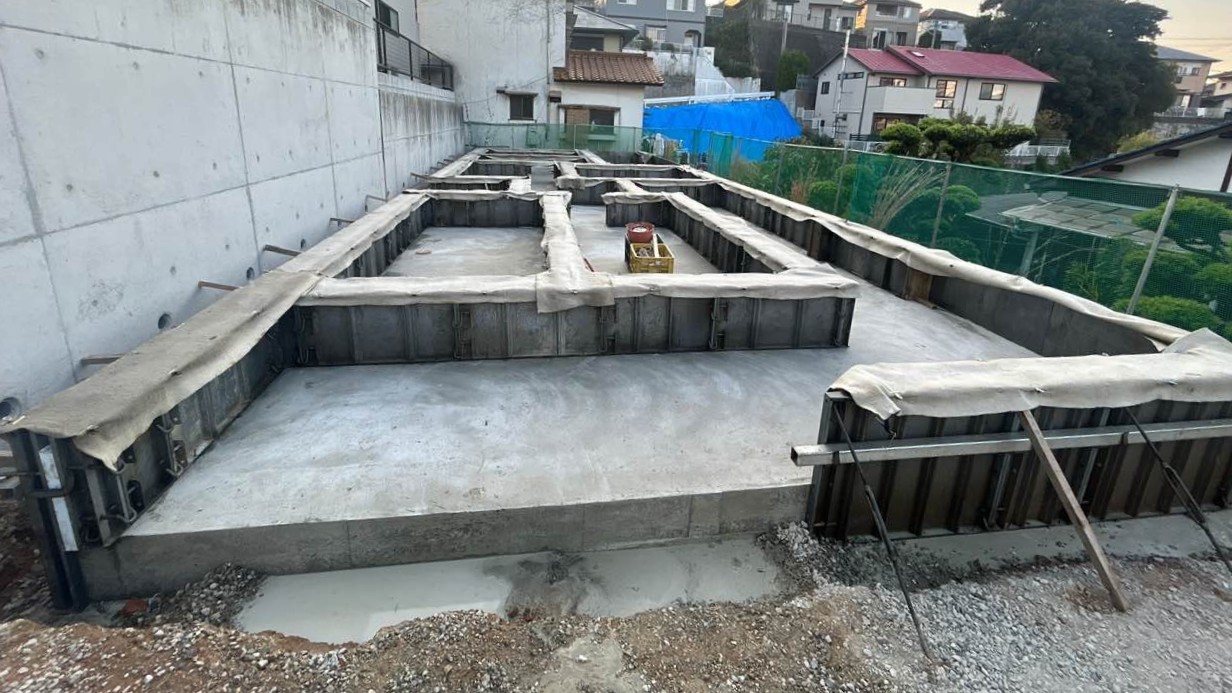

2025.11.14 基礎工事

コンクリート工事が進んでいます。

2025.11.12 基礎工事

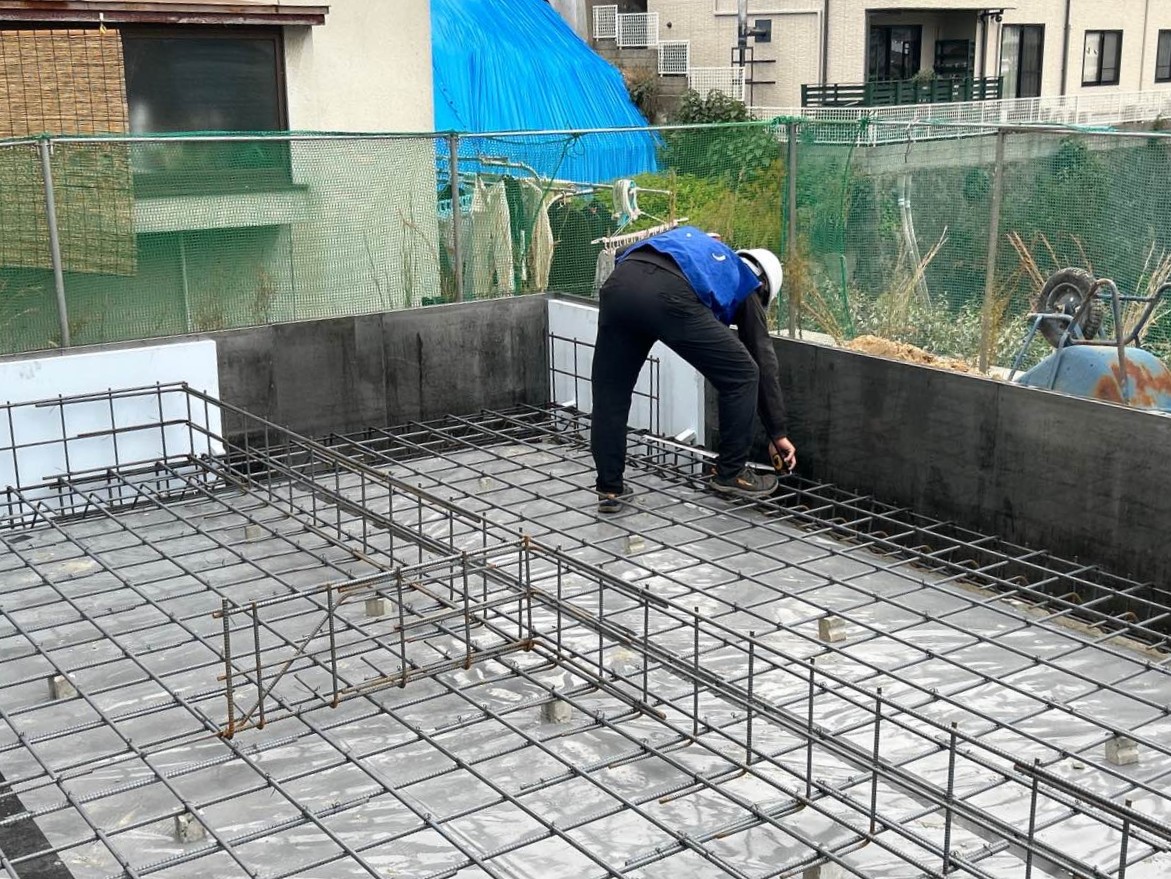

基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。

2025.11.10 基礎工事

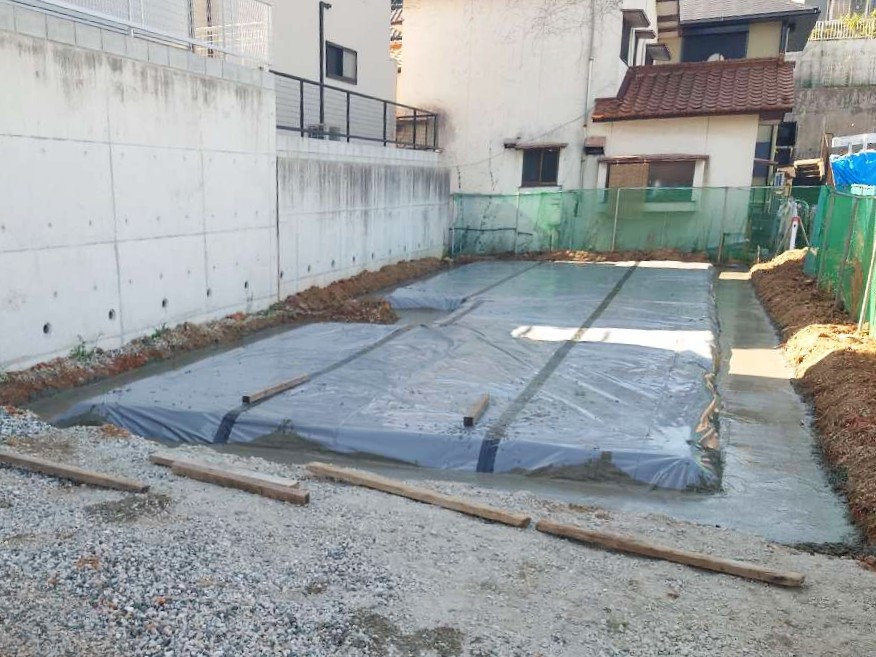

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

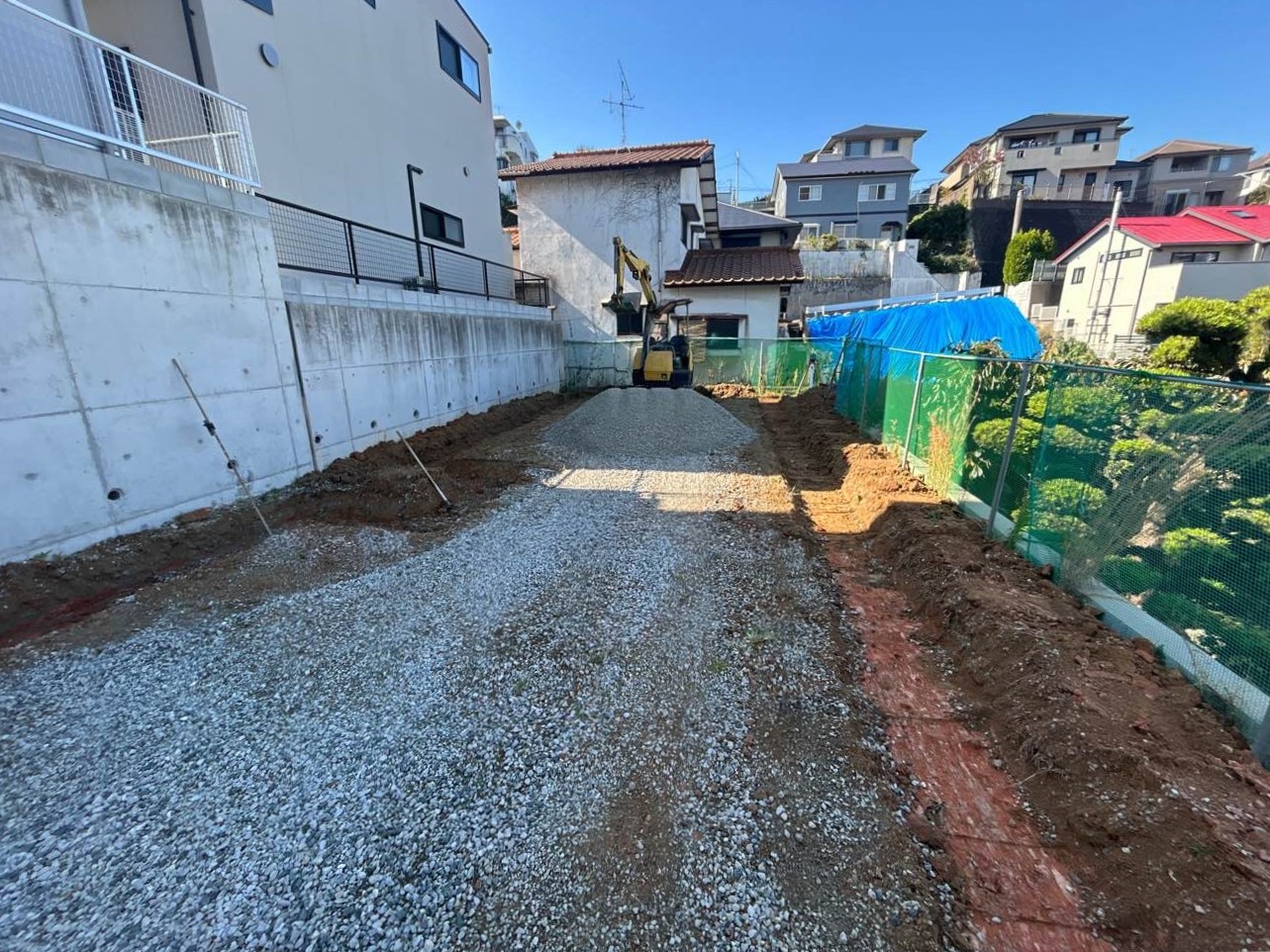

2025.11.8 地業工事

着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。

CONTACT US

D&Hの家づくりが気になる方は
お気軽にご相談ください

お電話でのお問合せ

0120-010-111

営業時間:9:00~18:00

タップで電話をかける

OFFICIAL SNS

お問合せ・資料請求
