中央区FU様邸

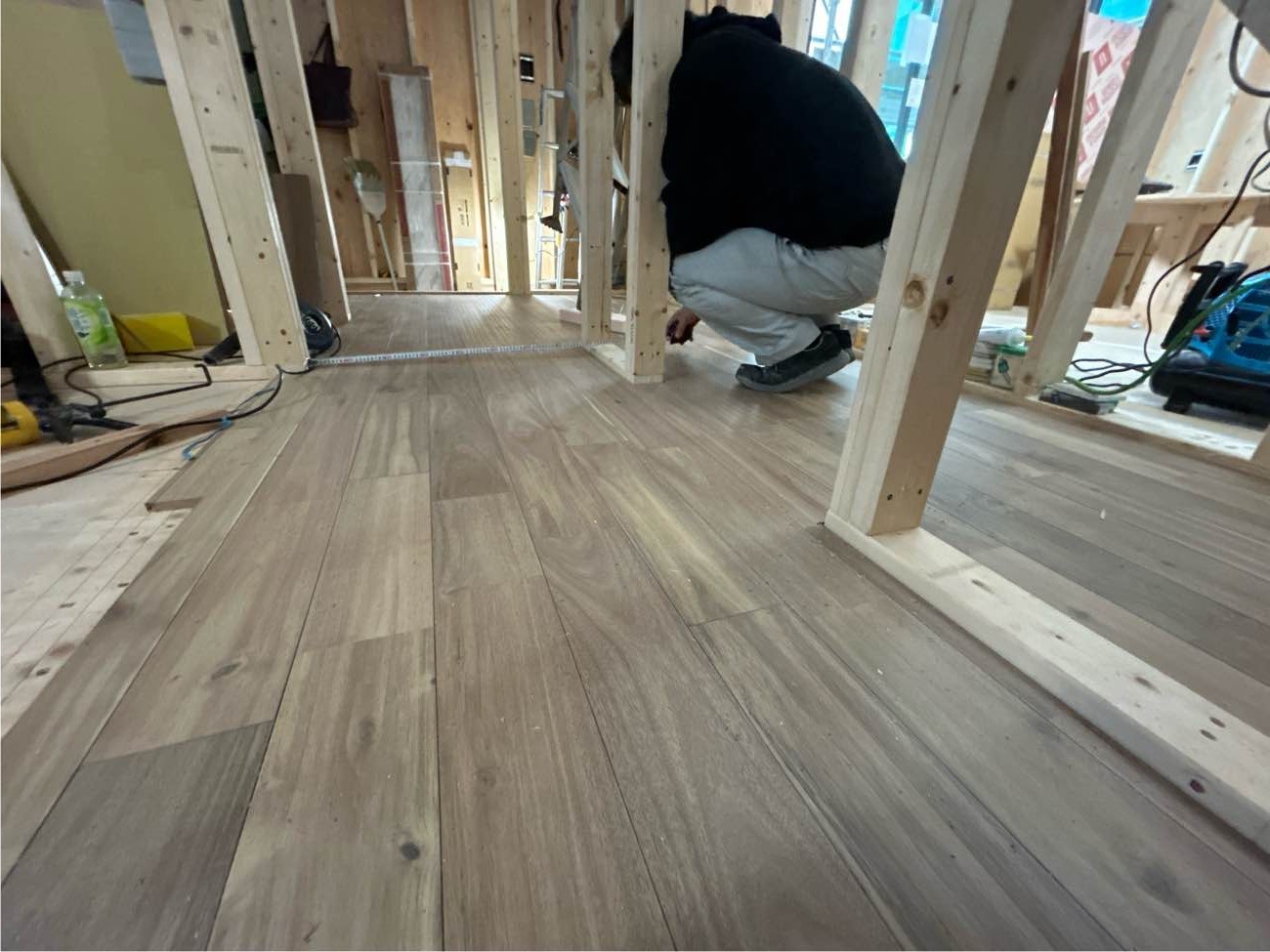

2026.1.20 造作工事

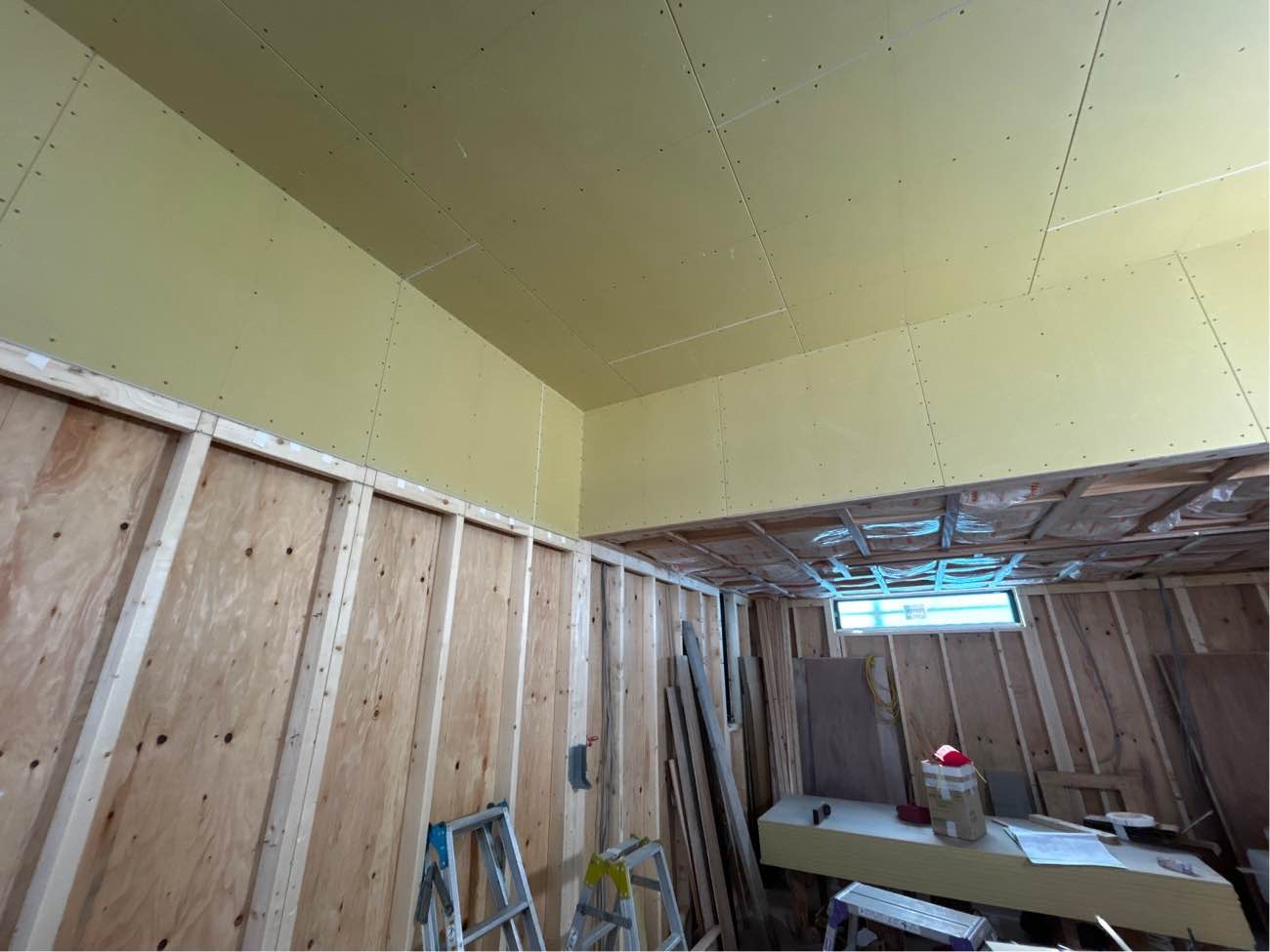

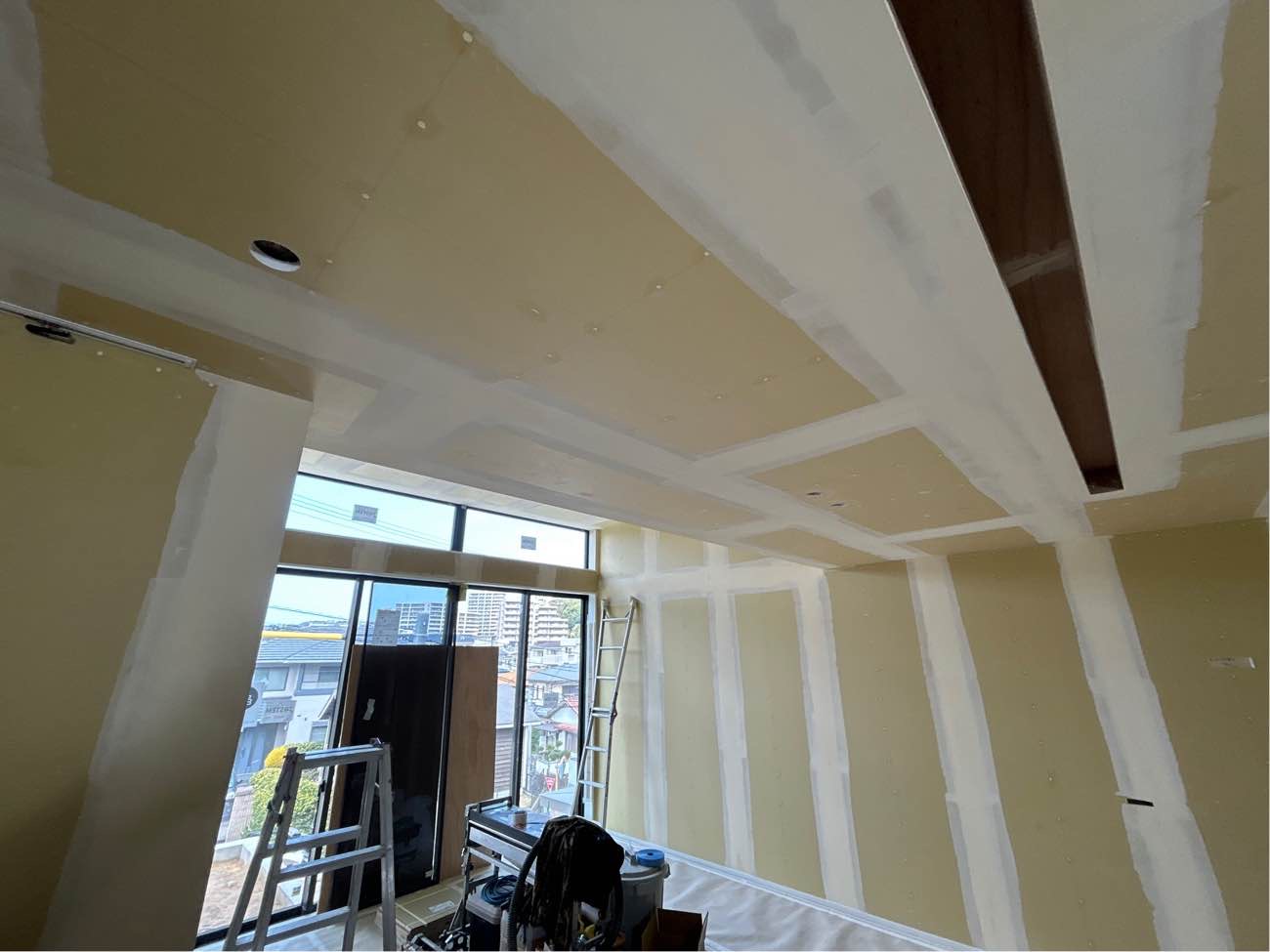

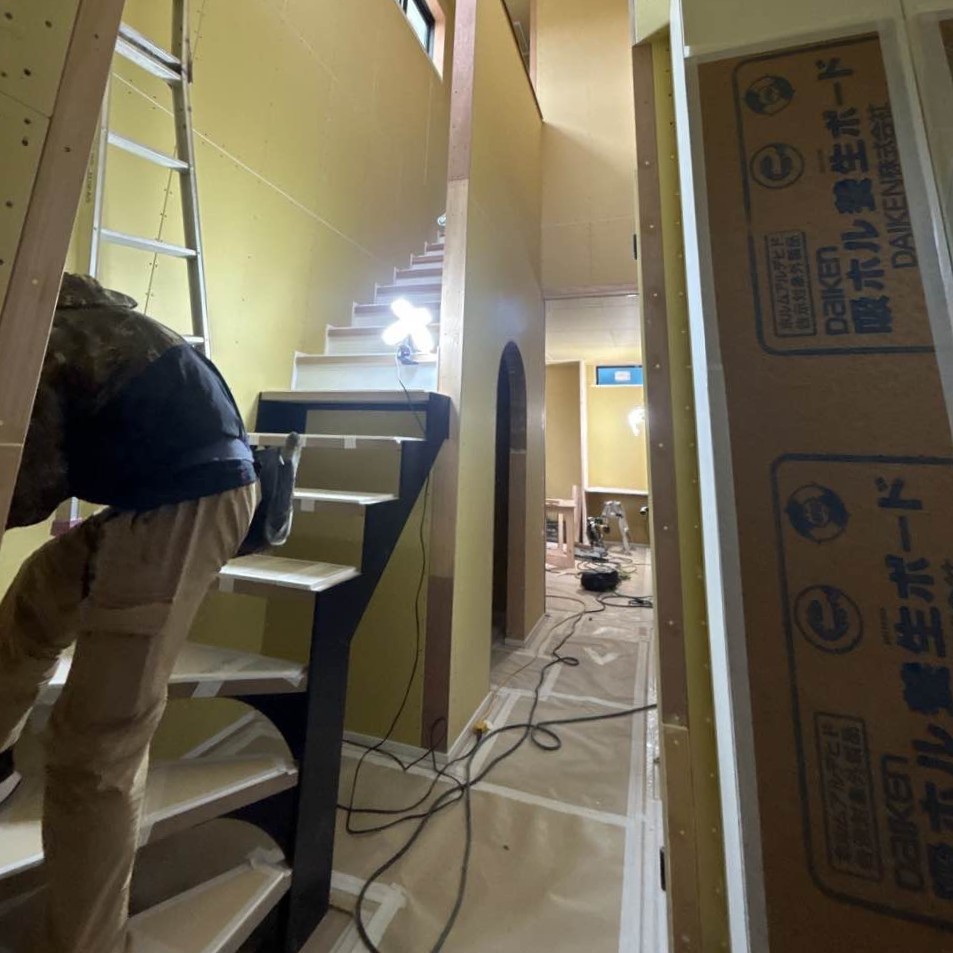

内部造作工事が進んでいます。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

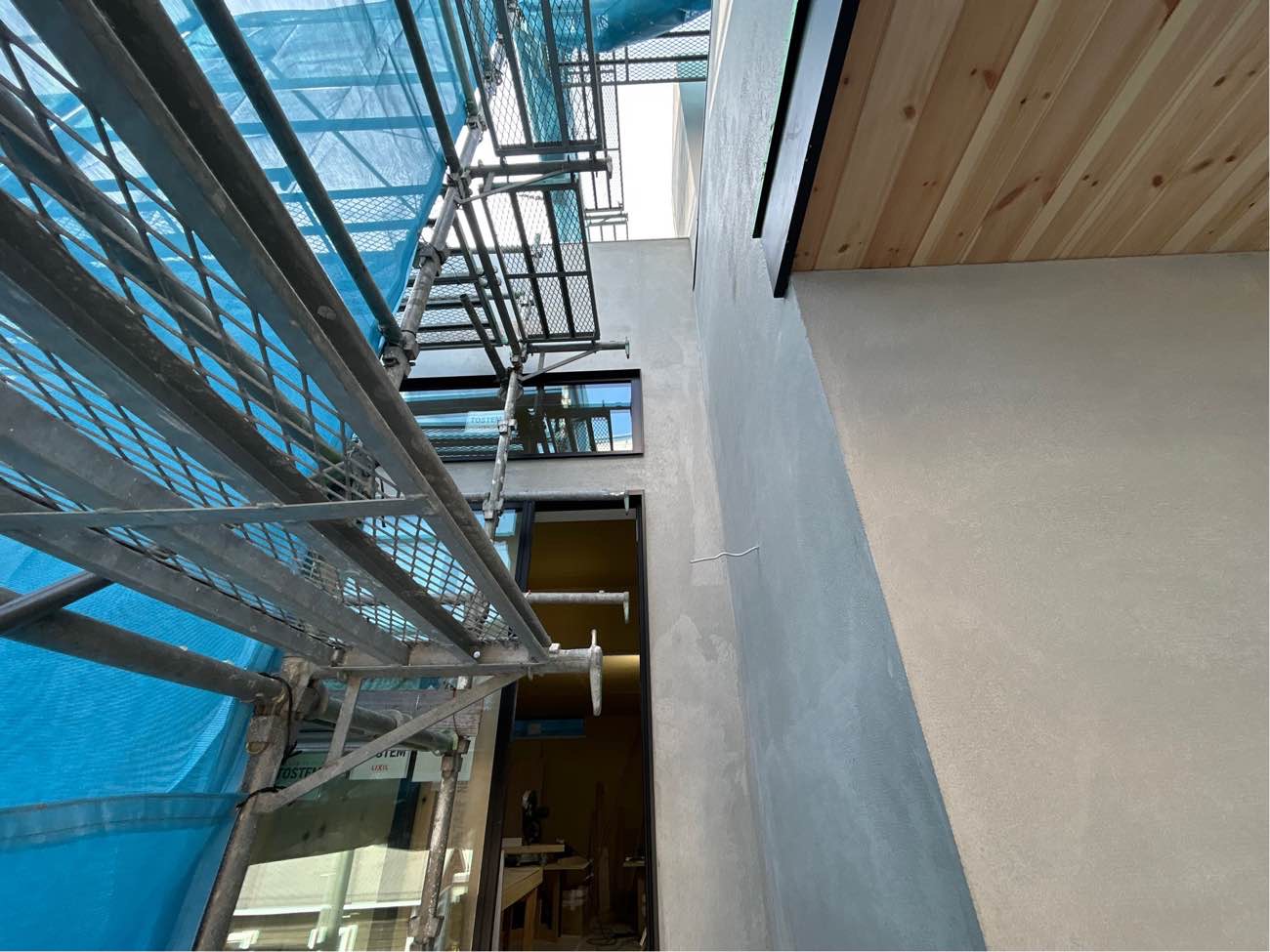

2026.1.17 断熱工事

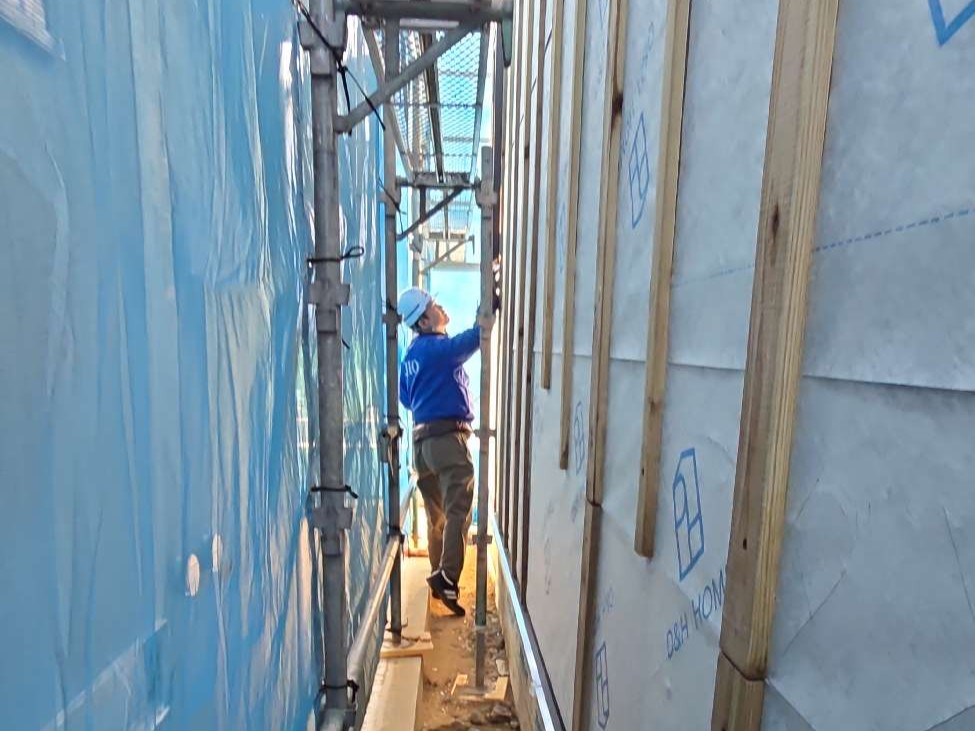

外壁の断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ45㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2026.1.6 屋根工事

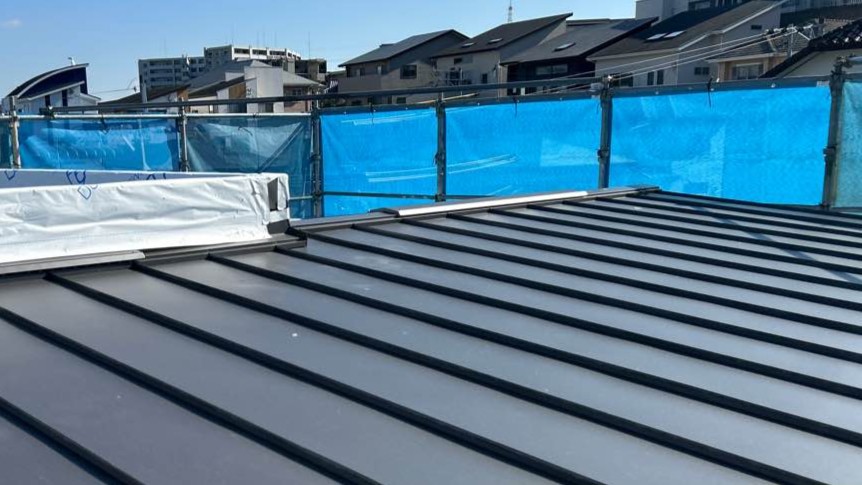

屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。

2026.1.5 躯体工事完了・躯体検査

無事に上棟し、第三者機関である日本住宅保証検査機構(JIO)様の躯体検査を受けました。2×4専用の金物・釘などの確認を行います。
2025.12.27 防蟻工事

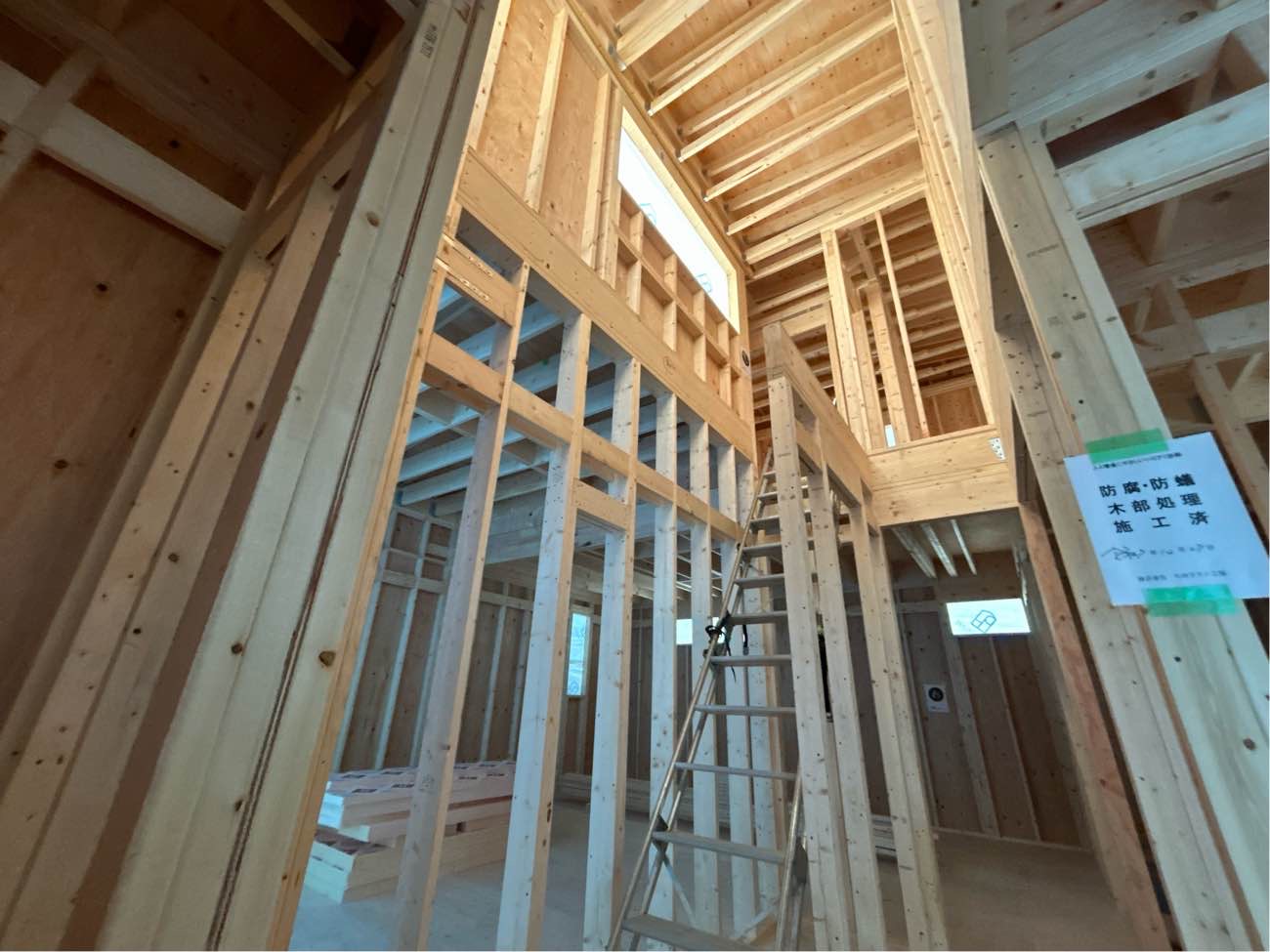

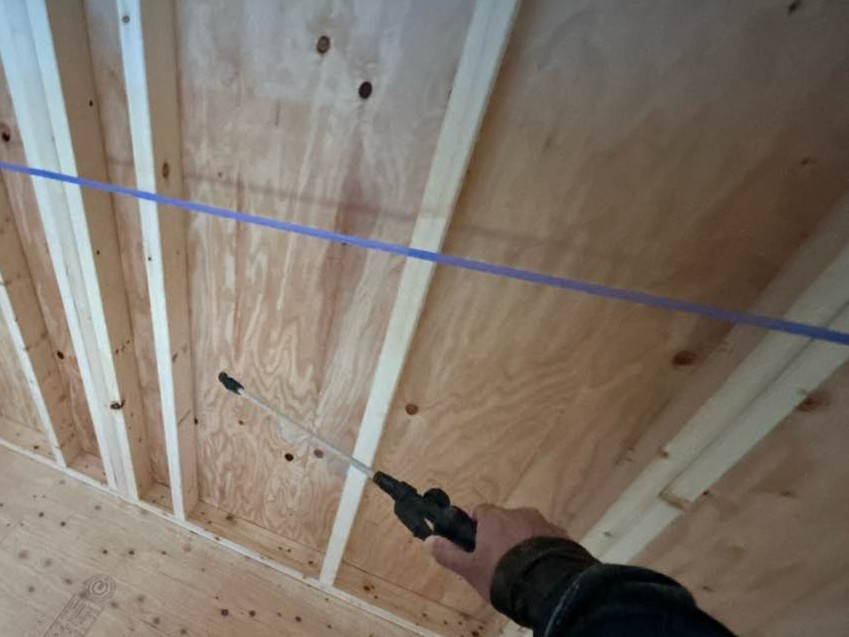

シロアリ防除のための防腐・防蟻木部処理を行いました。
2025.12.25 躯体工事
上棟作業が進んでいます。
2025.12.23 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.12.22 躯体工事

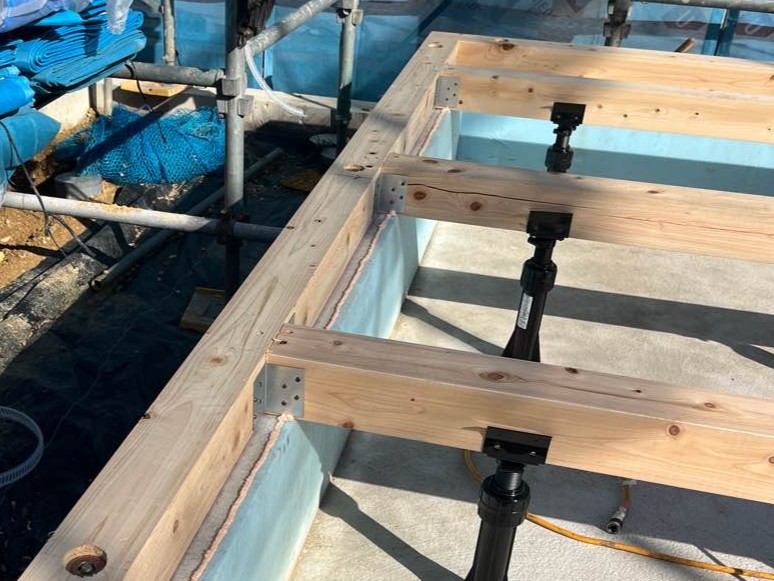

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.12.20 躯体工事

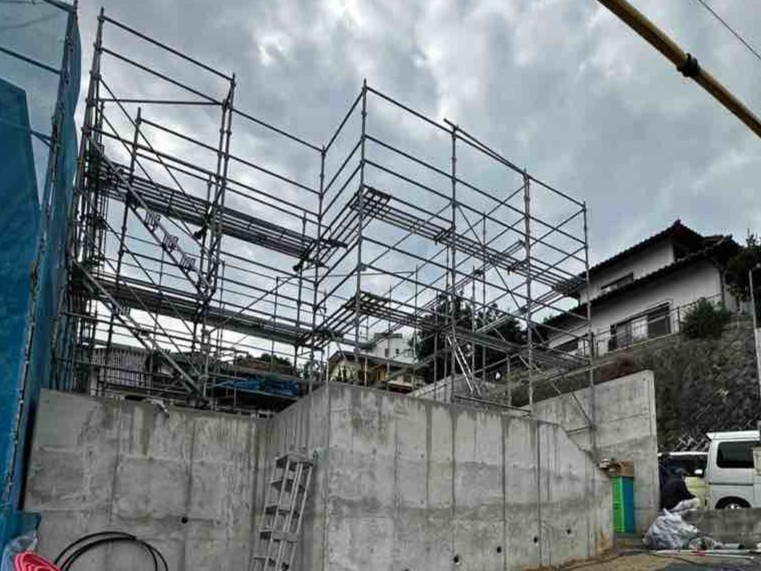

躯体工事に先駆けて、外部足場を組み上げています。
2025.12.10 現況

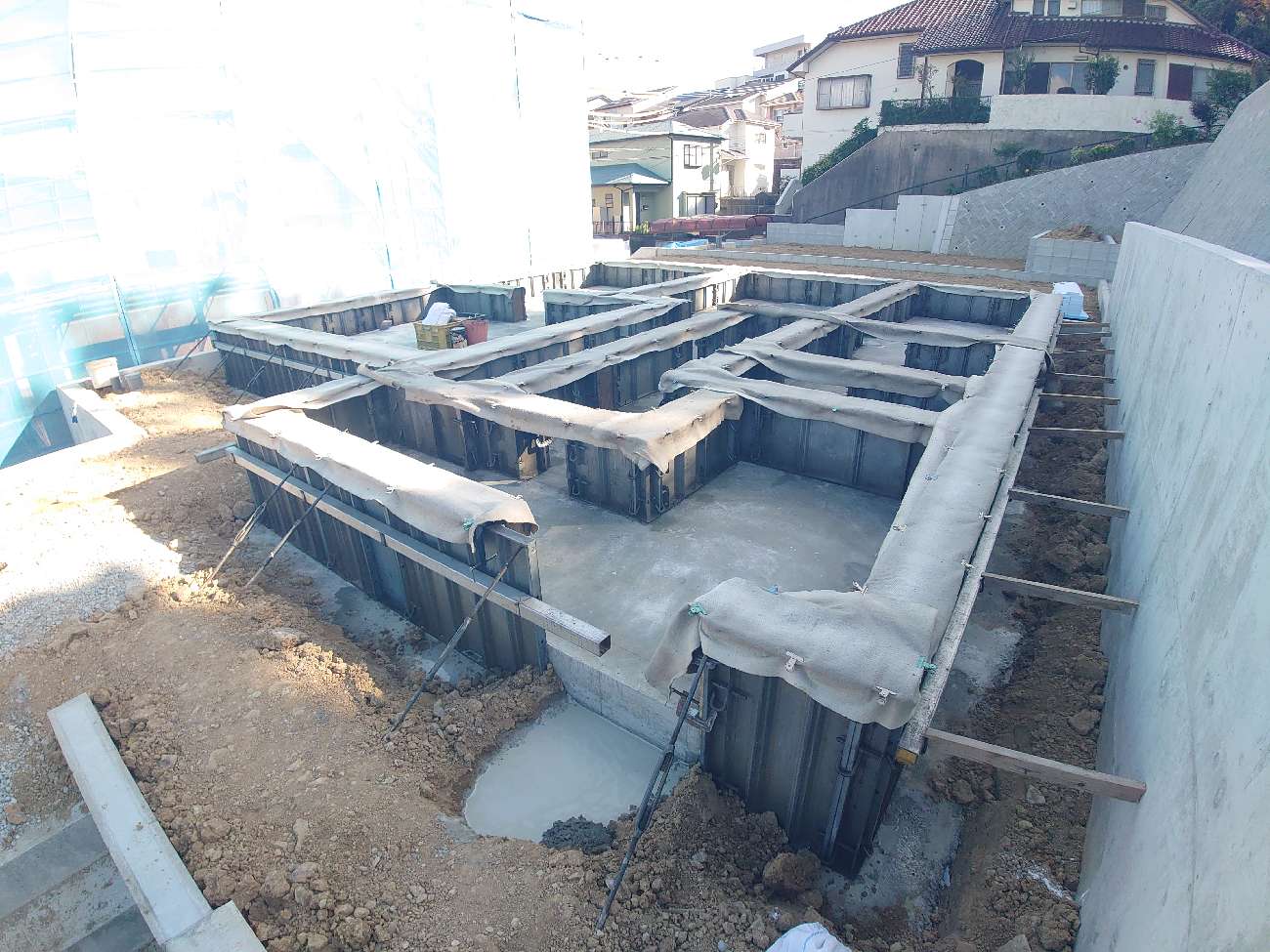

2025.11.27 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.11.21 基礎工事
コンクリート工事が進んでいます。
2025.11.19 基礎工事

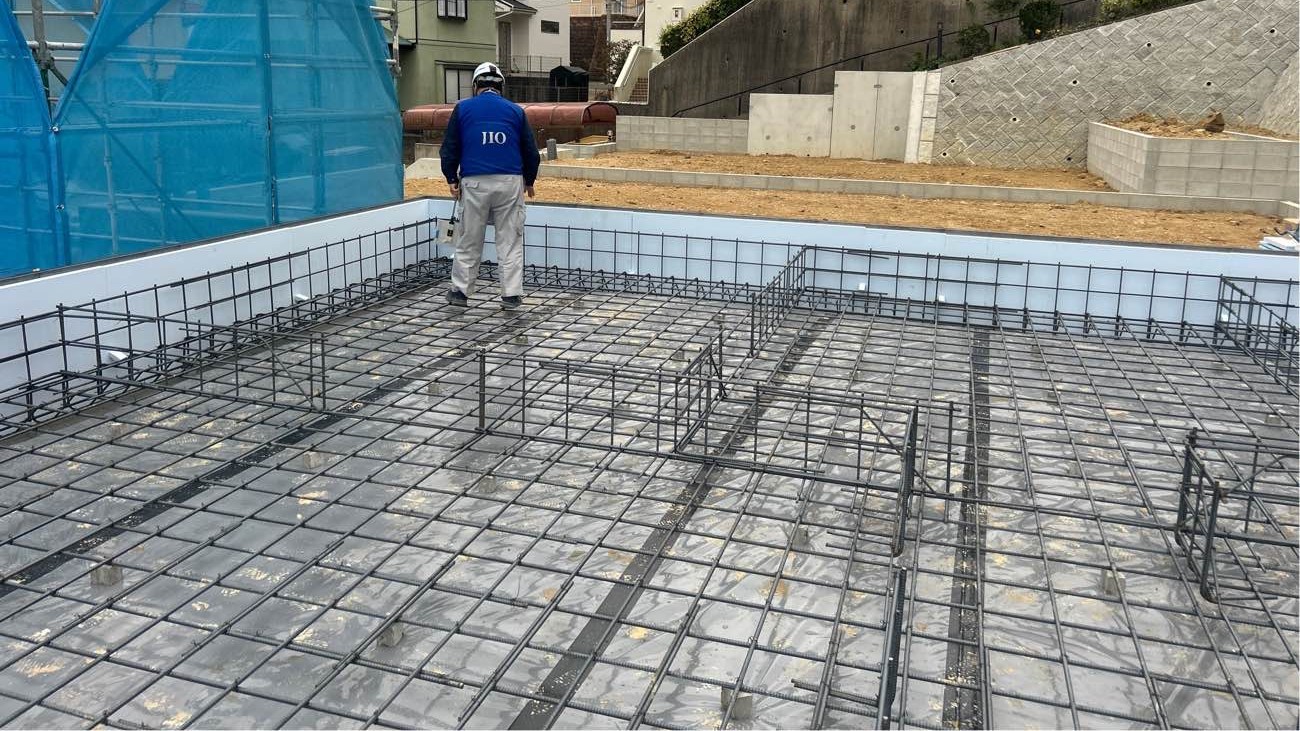

基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.11.18 基礎工事

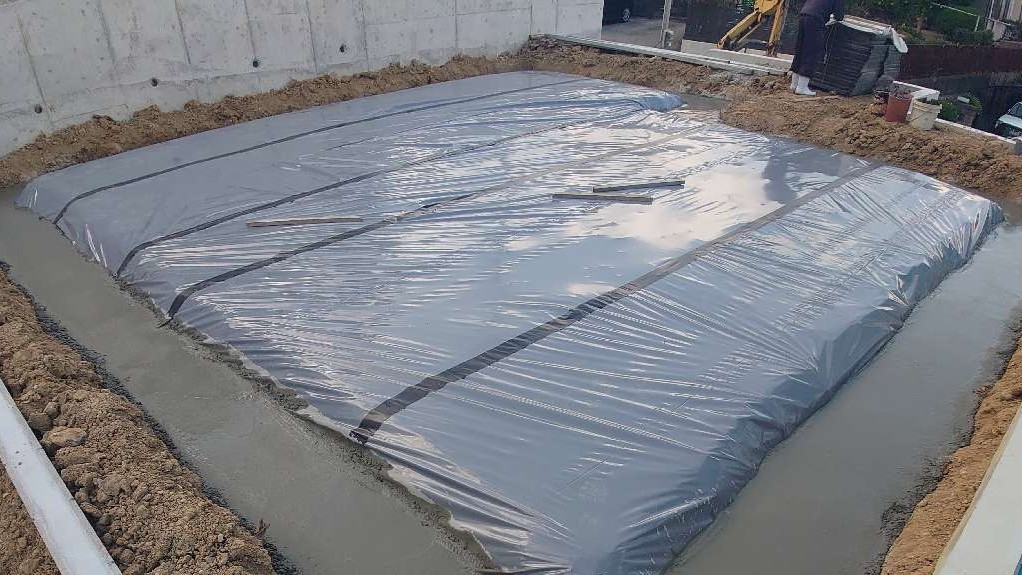

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2025.11.17 地業工事

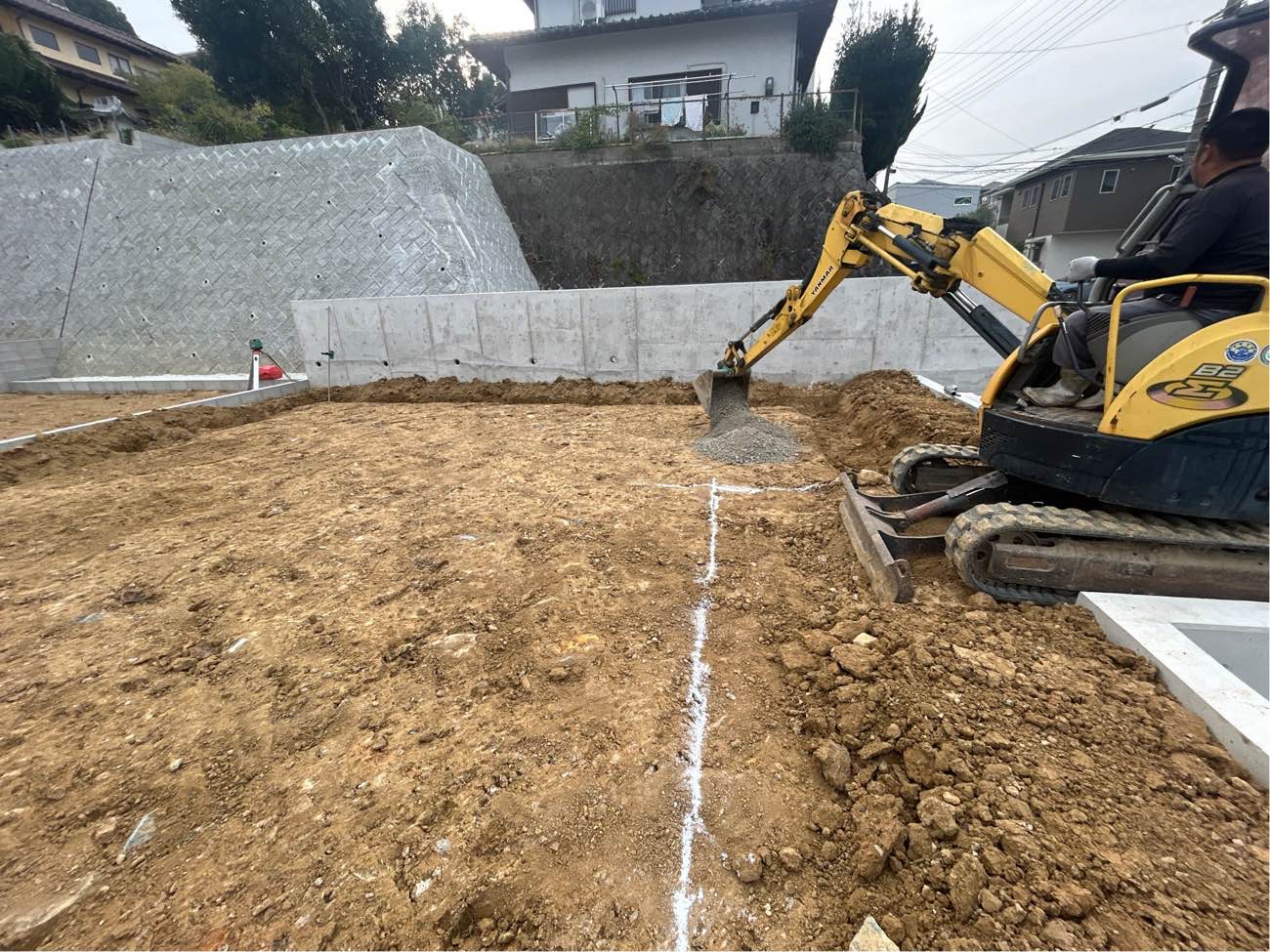

着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
