2025/12/18

南区K様邸

2026.4.7 造作工事

ボード張りの作業が進んでいます。

2026.3.28 外部足場撤去

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

2026.3.16 造作工事

造作工事が進んでいます。

2026.3.6 造作工事

造作工事が進んでいます。

2026.3.5 防水下地検査

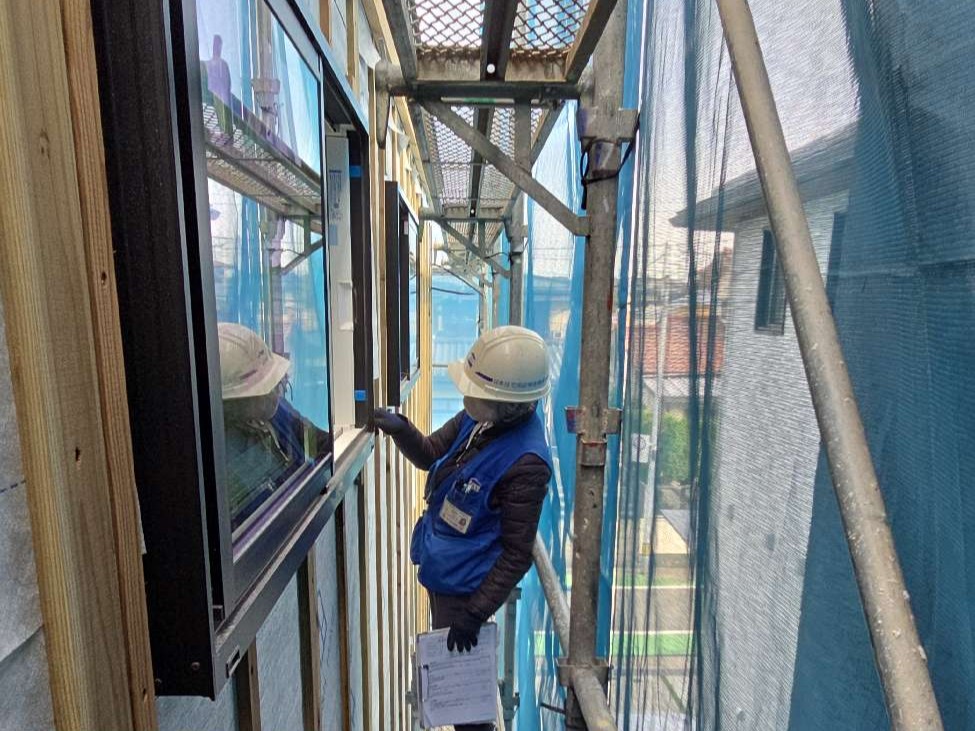

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

2026.2.18 造作工事

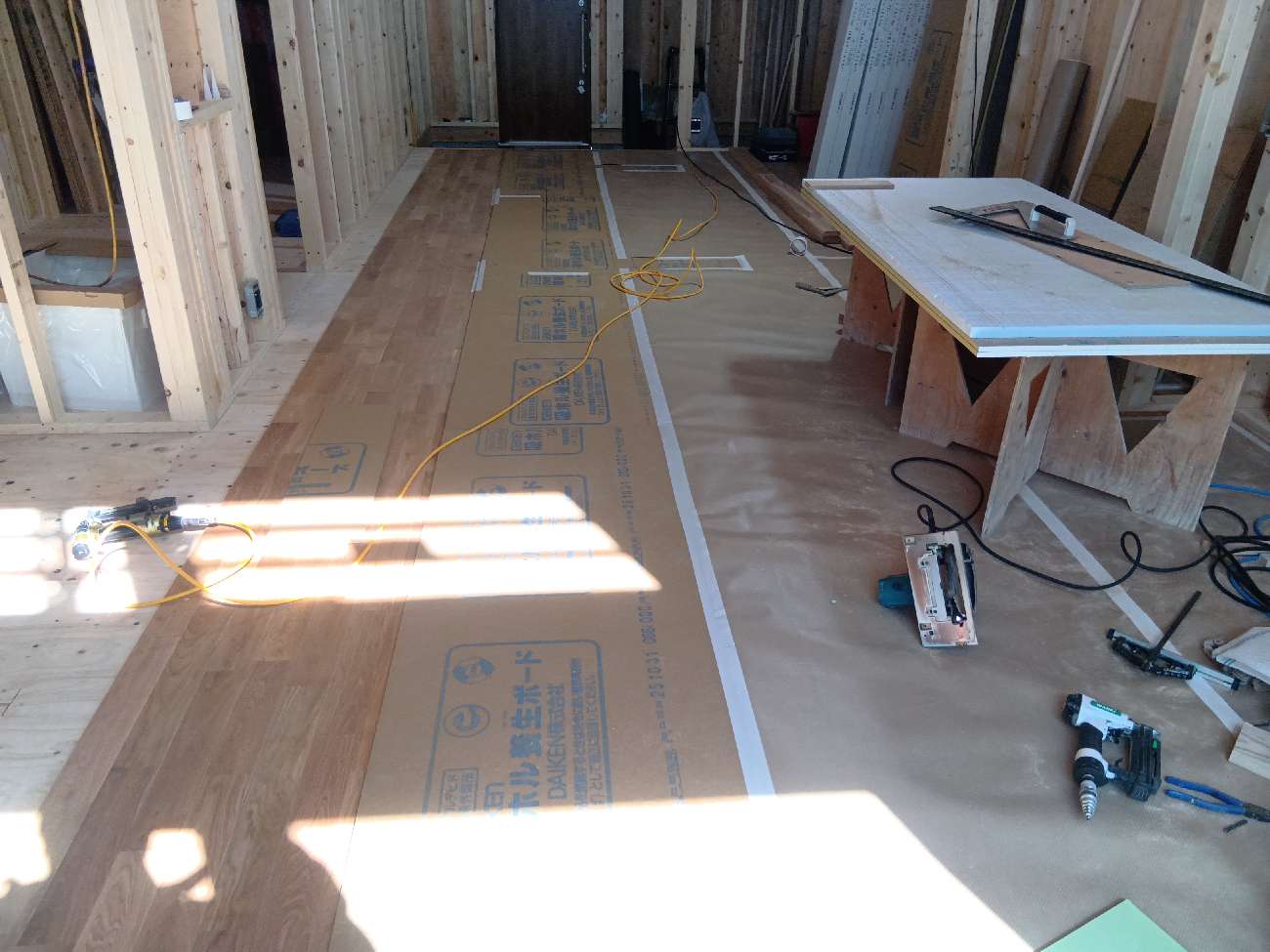

床工事(フローリング工事)が進んでいます。床材を張り終えた箇所は、シートで保護します。

2026.2.5 造作工事

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

2026.1.28 躯体工事完了

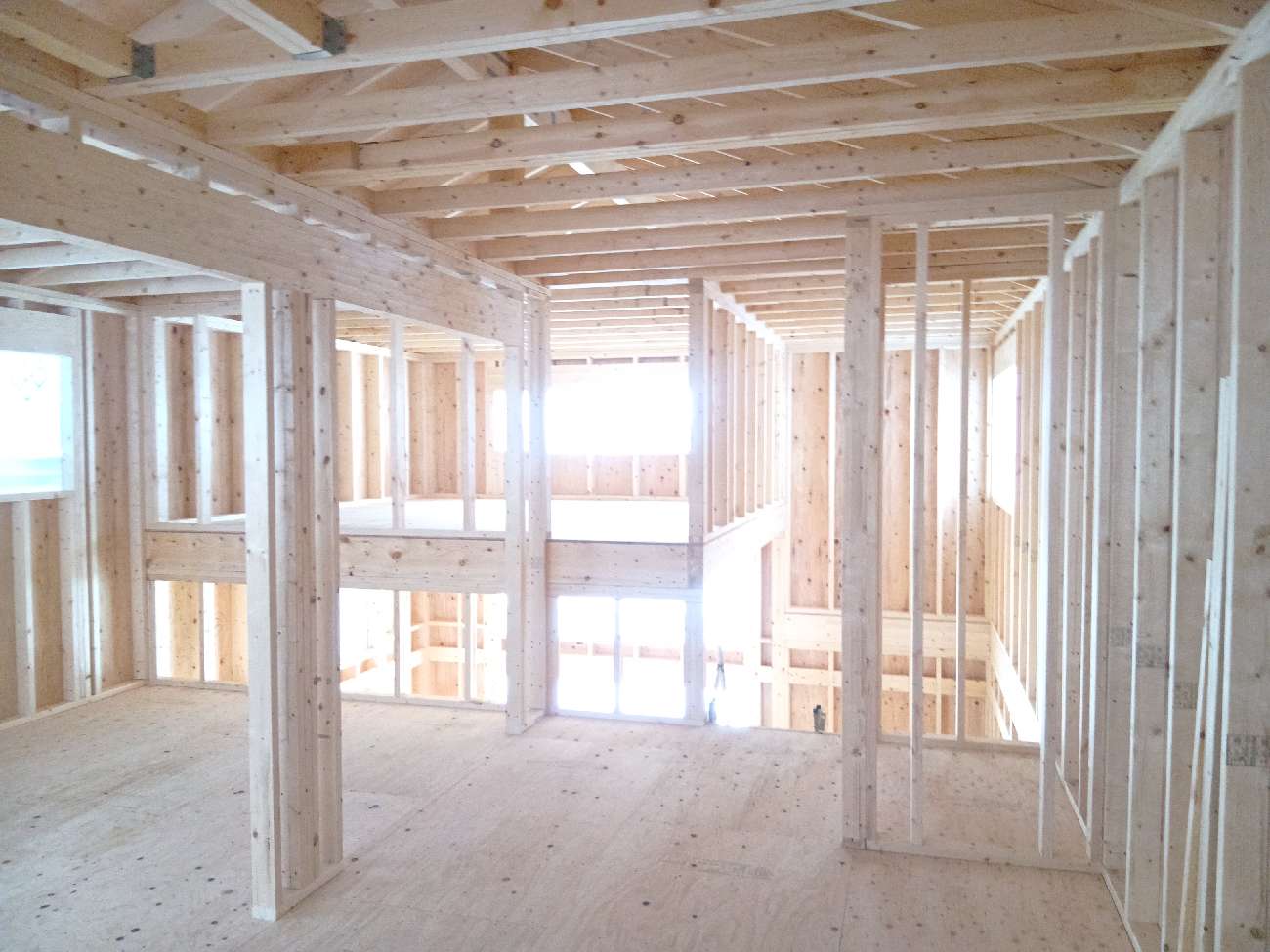

無事に上棟しました。建物の骨格が完成です!

2026.1.24 屋根工事

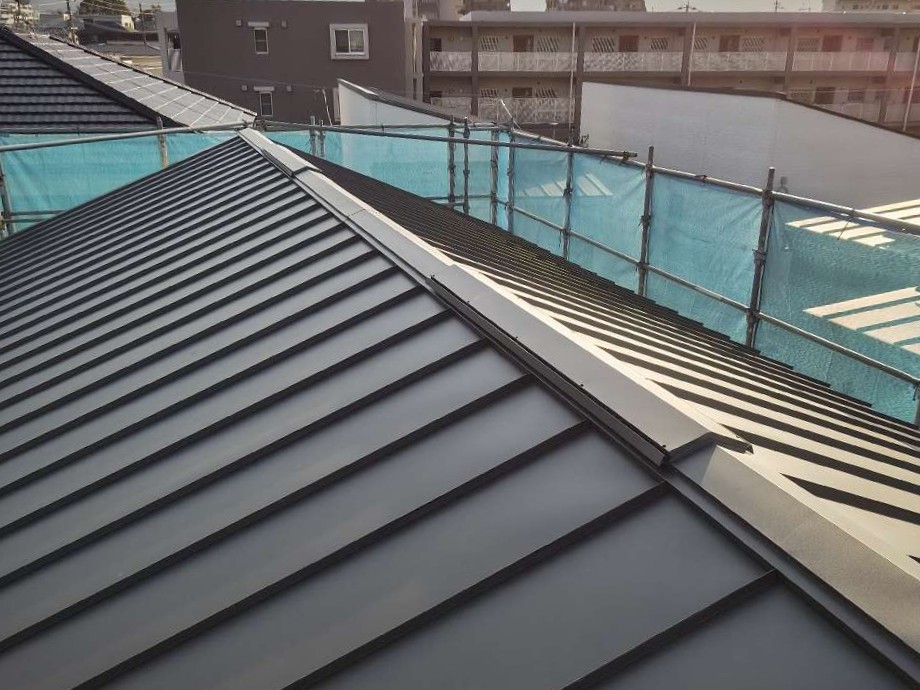

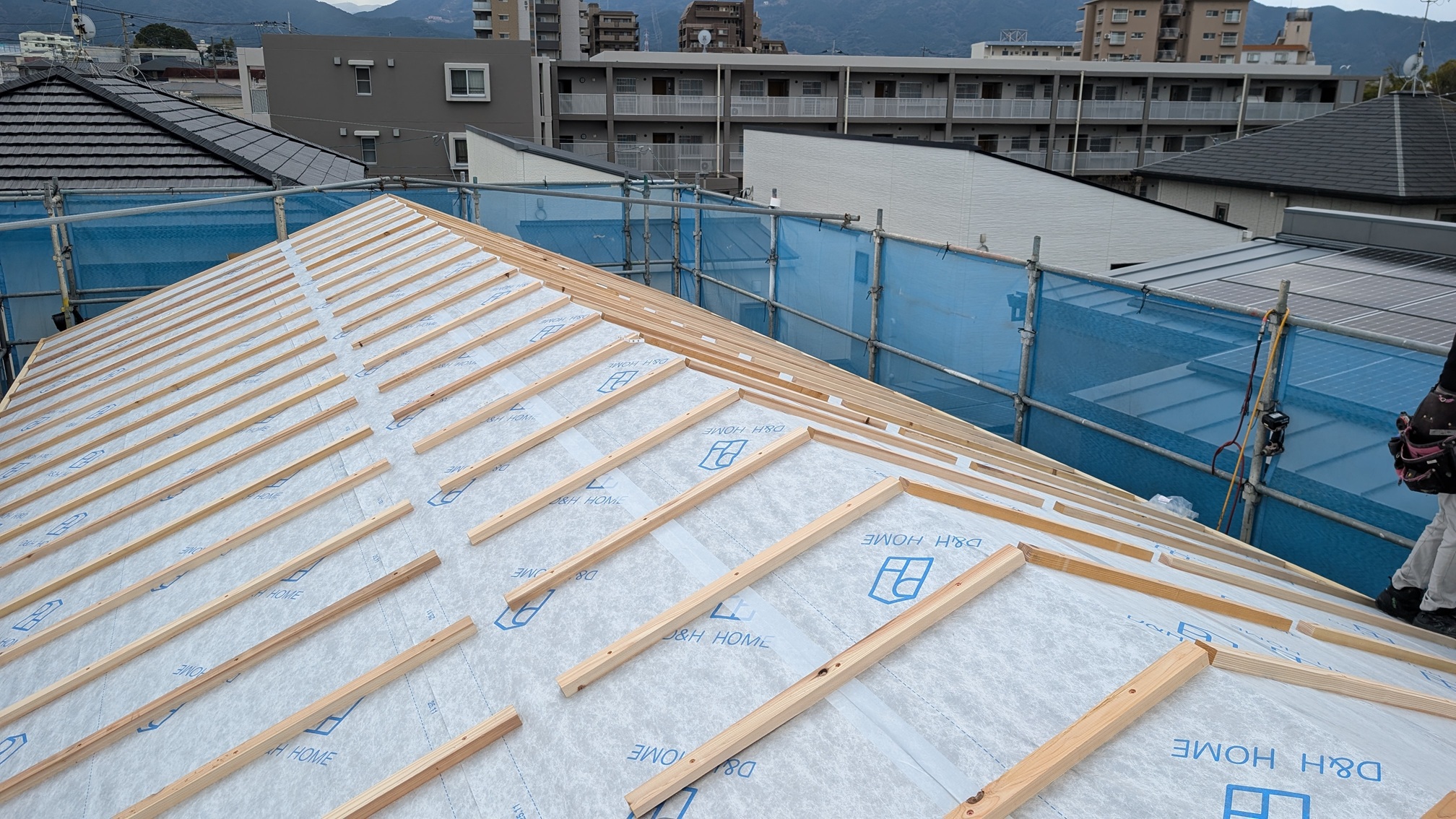

屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。

2026.1.23 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。

2026.1.21 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

2026.1.19 躯体工事

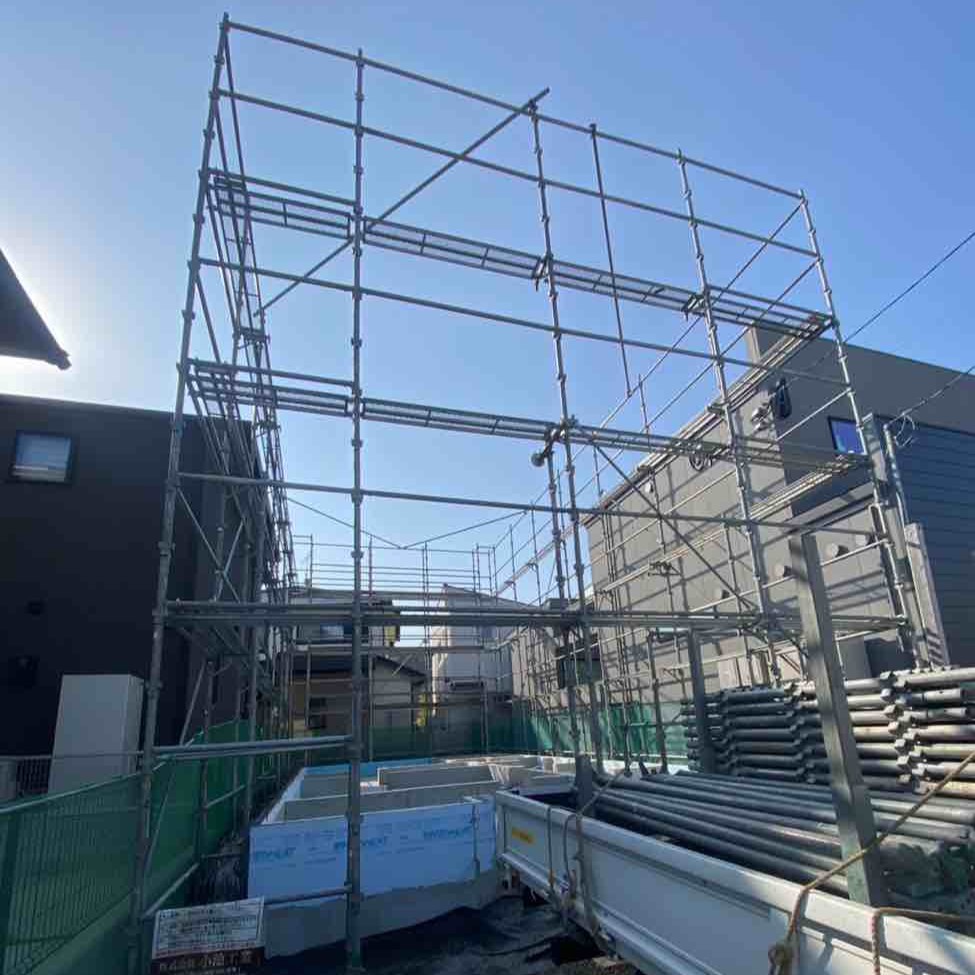

躯体工事に先駆けて、外部足場を組み上げています。

2026.1.5 設備配管

床下の設備配管が進んでいます。

2025.12.29 基礎工事完了

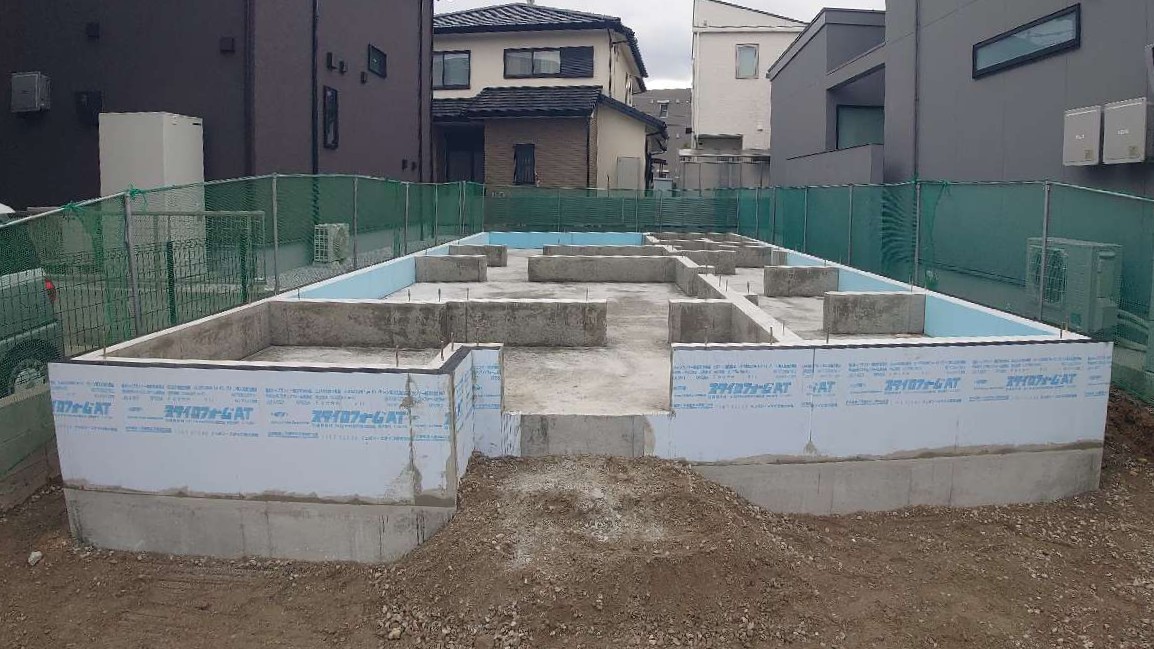

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

2025.12.27 基礎工事

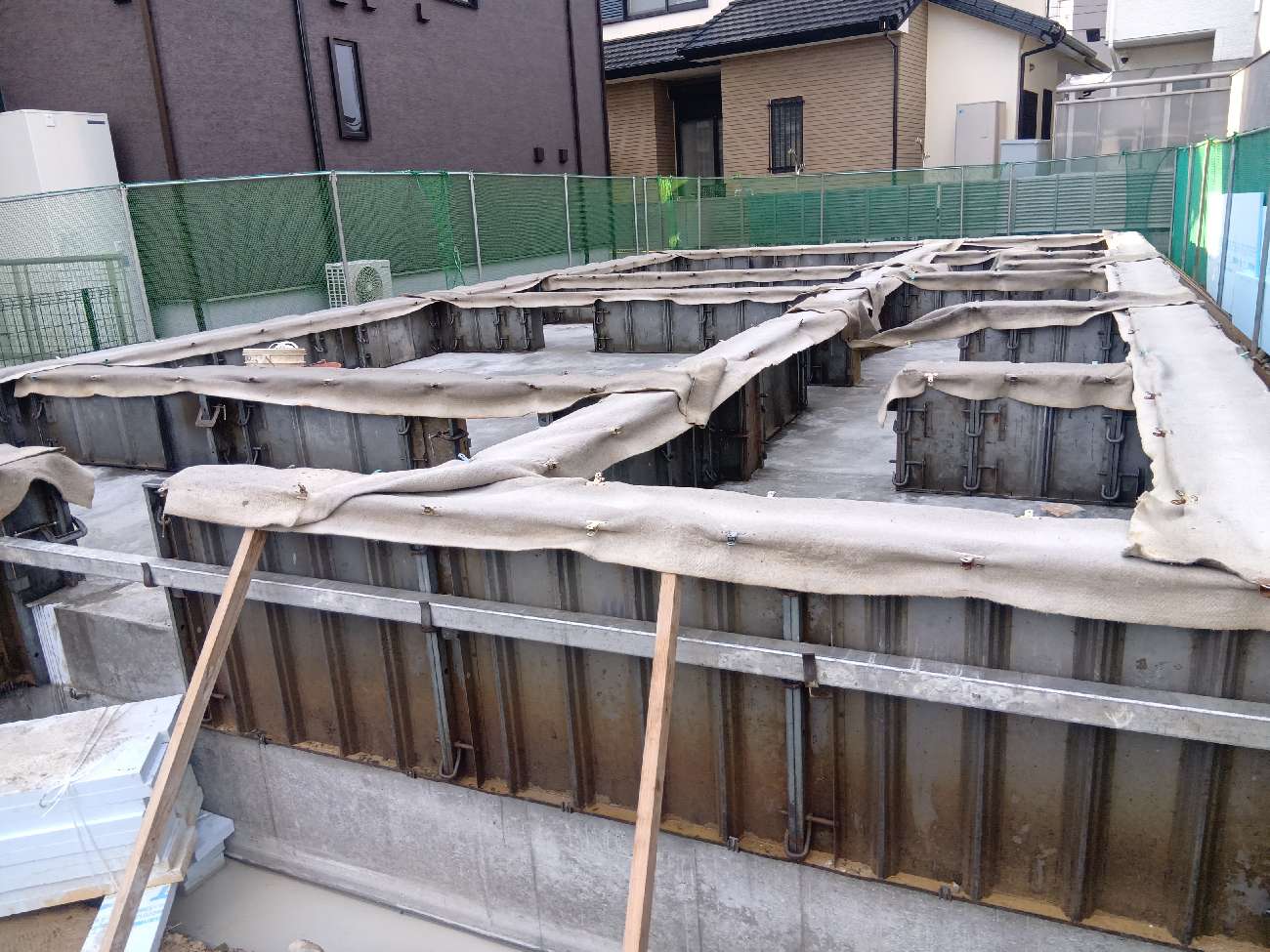

コンクリート工事が進んでいます。

2025.12.24 基礎工事

コンクリート工事が進んでいます。

2025.12.24 基礎工事

コンクリート工事が進んでいます。

2025.12.23 基礎工事

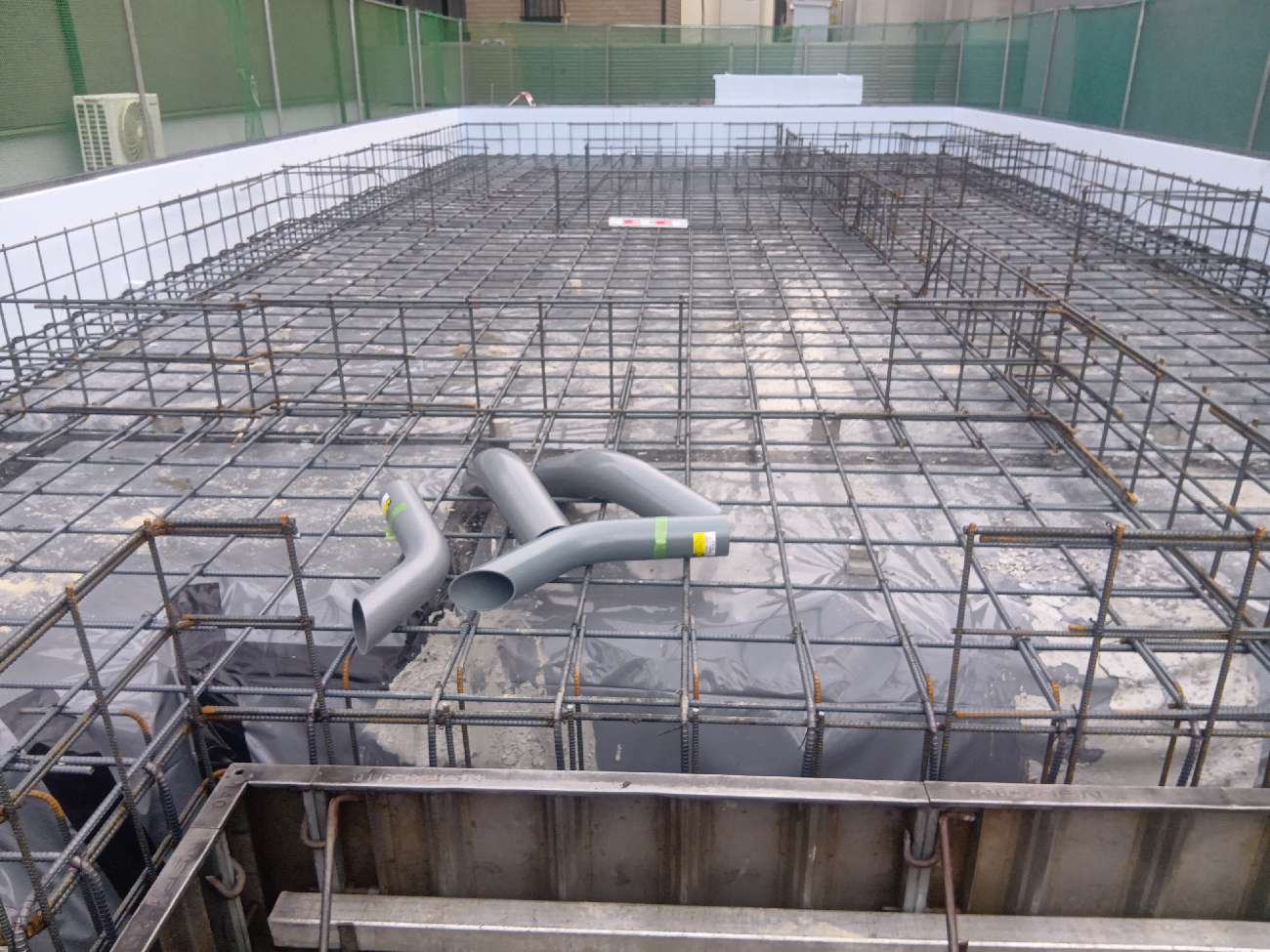

基礎配筋が完了しました。13㎜異型鉄筋を20㎝間隔で組んでいます。

2025.12.20 基礎工事

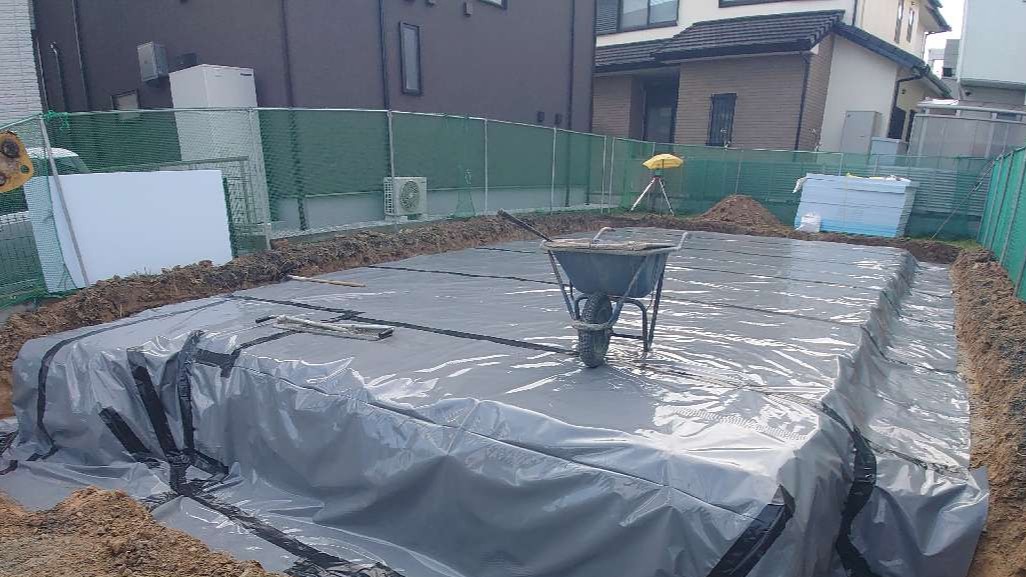

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

2025.12.18 地業工事

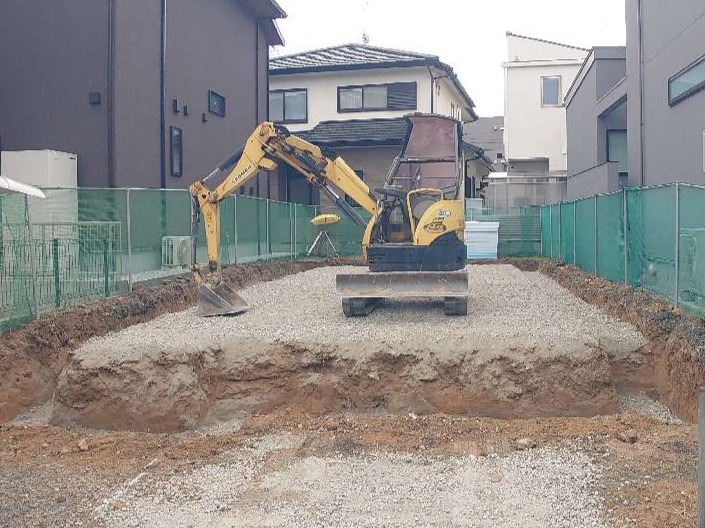

着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
