早良区H様邸
2026.1.12 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2026.1.8 基礎工事

コンクリート工事が進んでいます。
2025.1.7 基礎工事

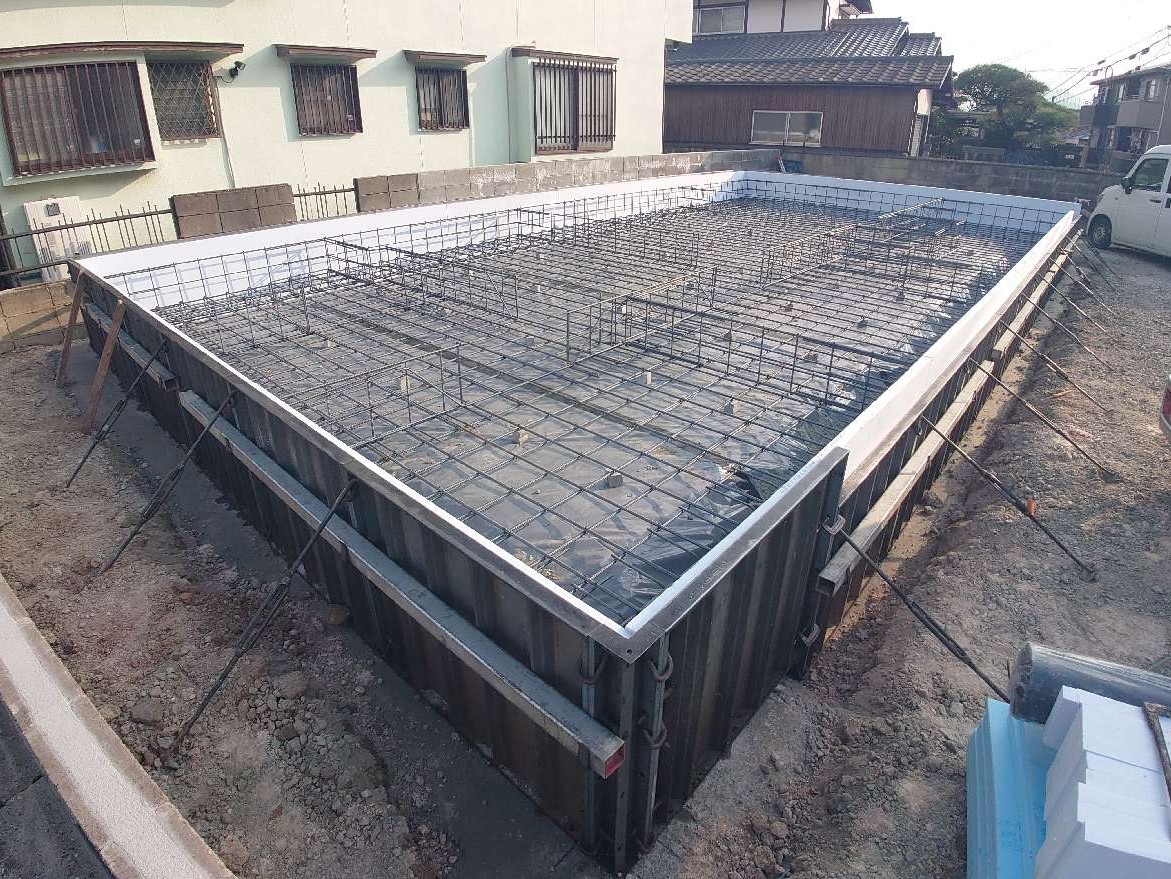

基礎配筋が完了しました。13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.1.6 基礎工事

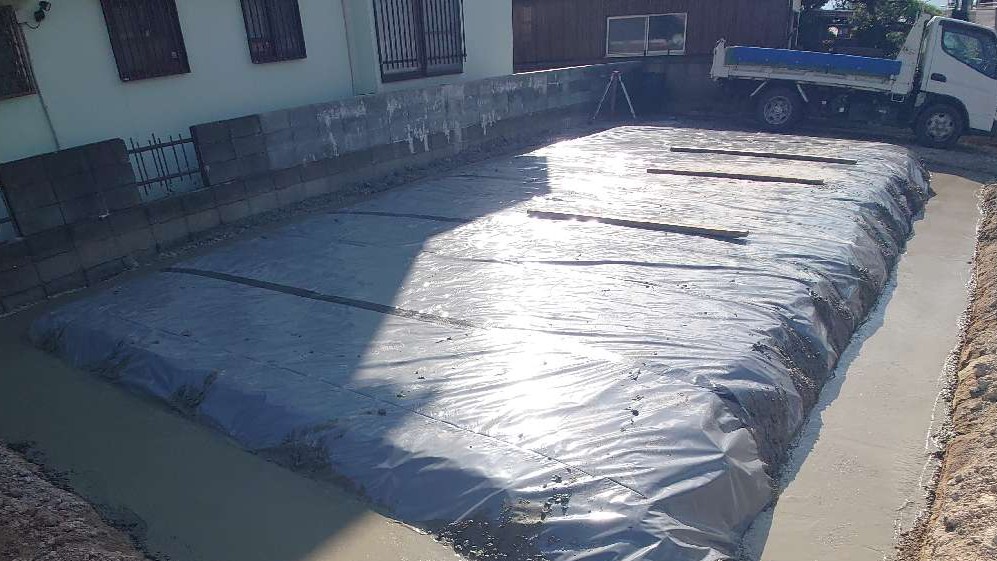

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2026.1.5 地業工事

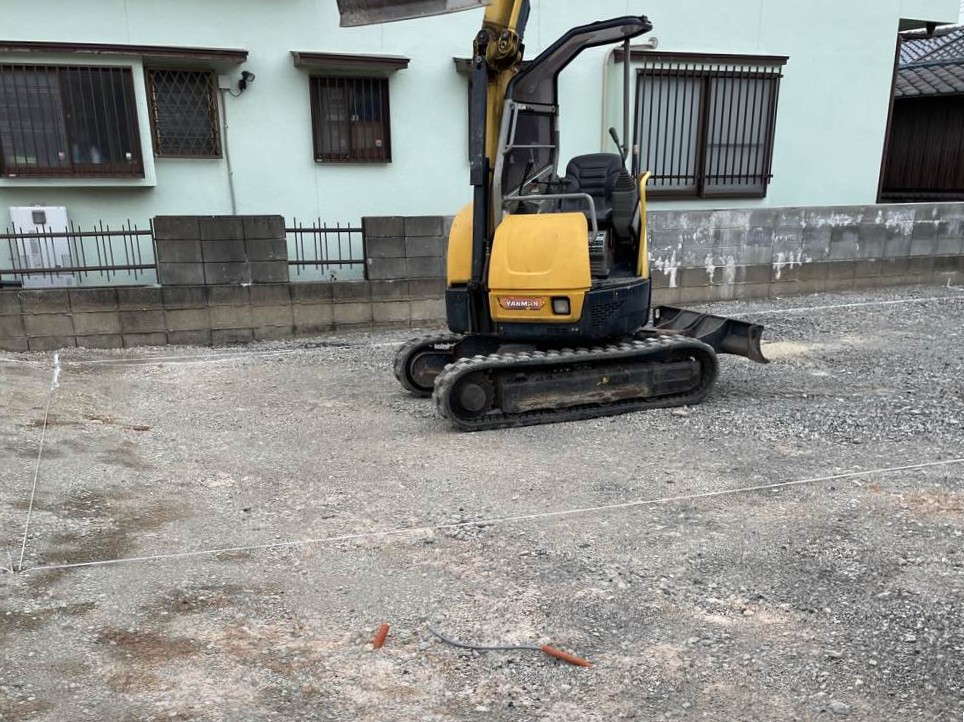

着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
