中央区I様邸
2025.3.11 造作工事

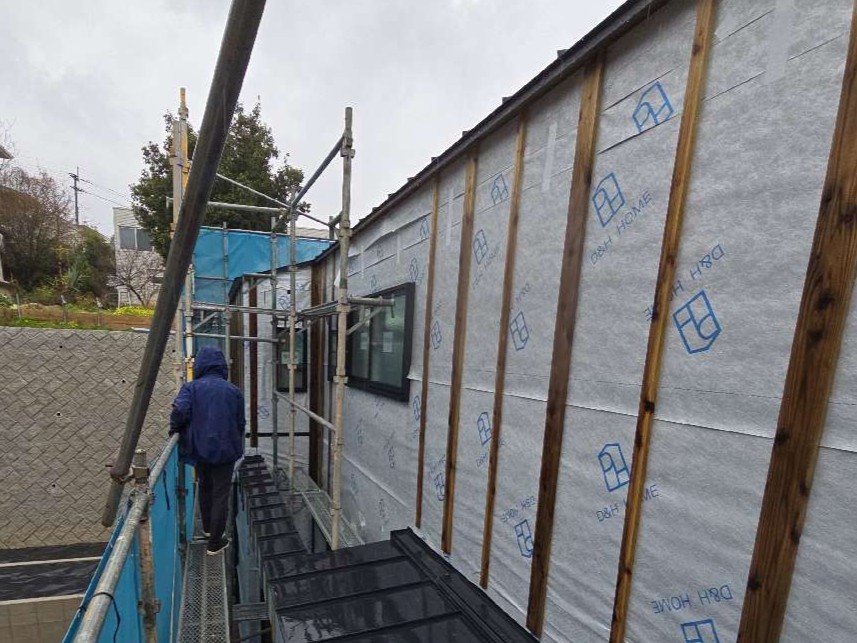

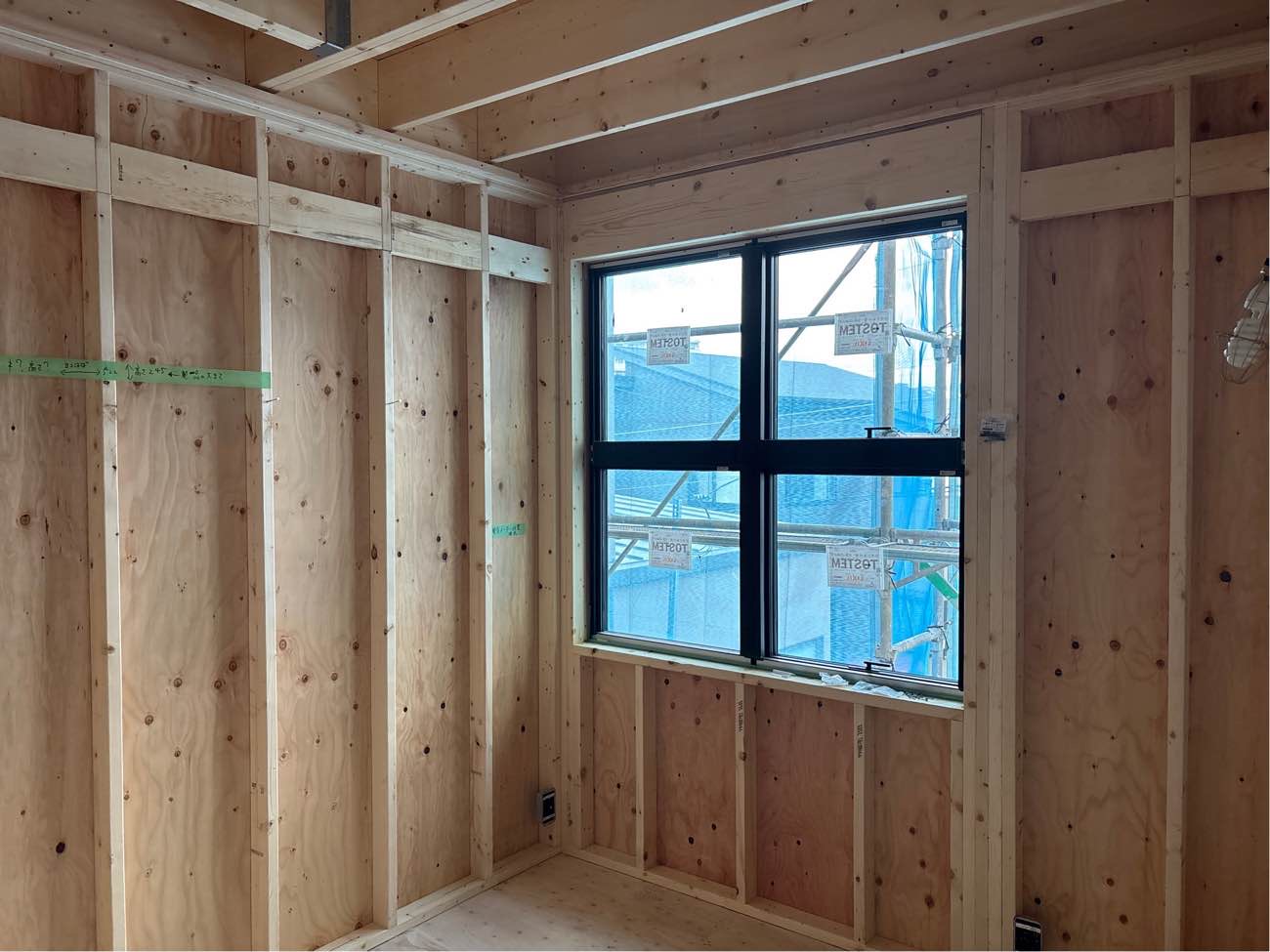

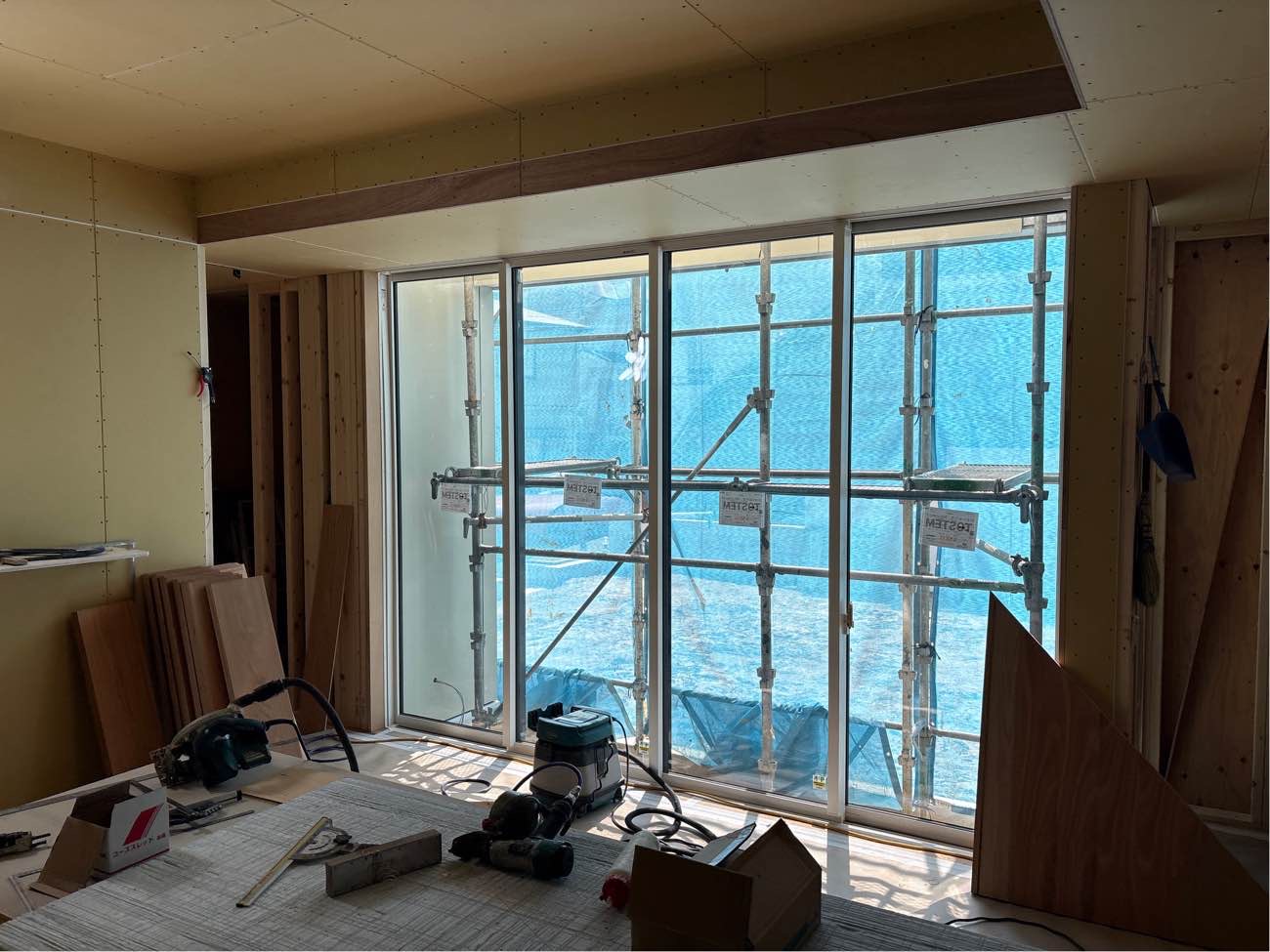

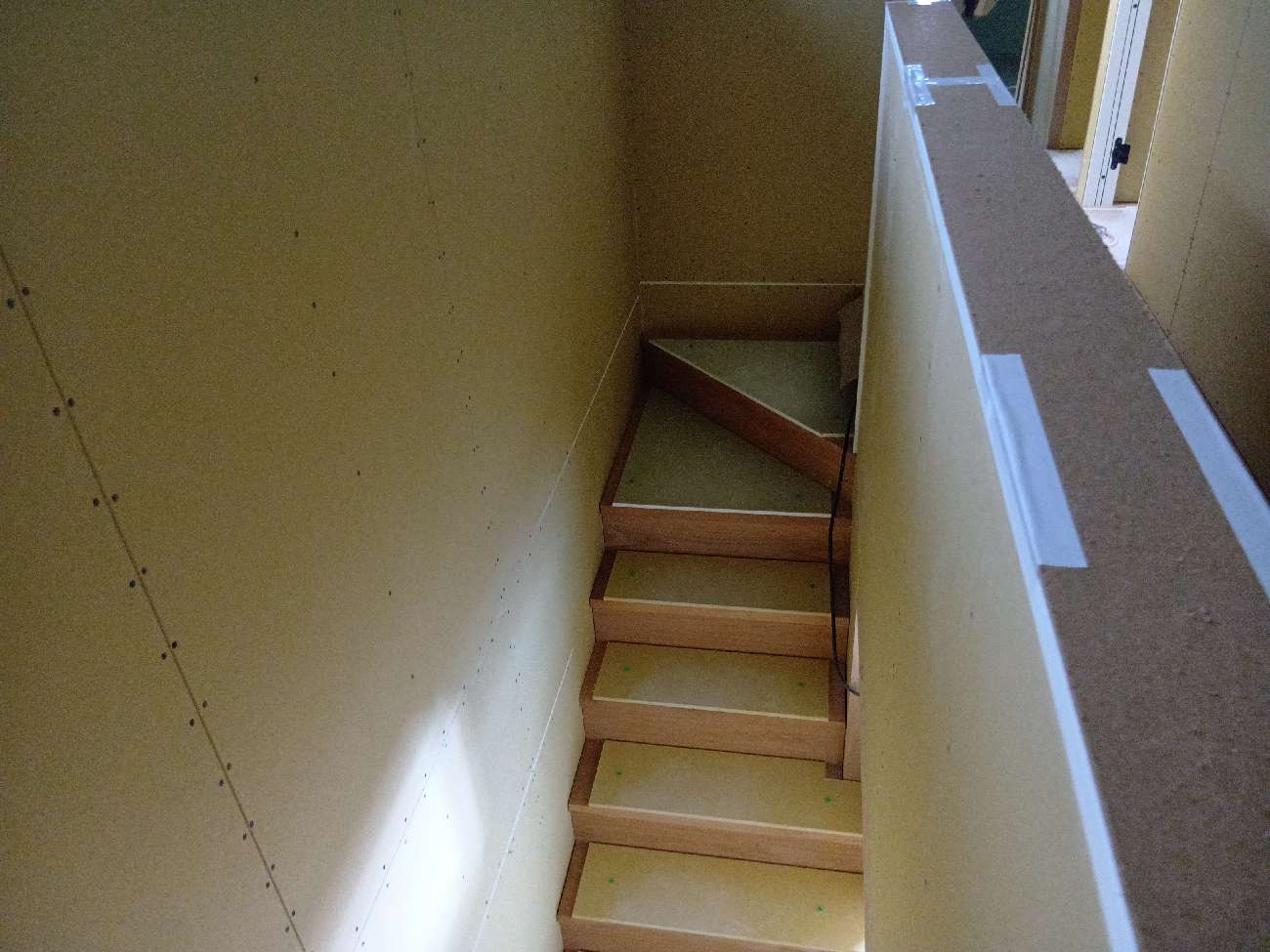

内部造作工事が進んでいます。
2025.3.6 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2025.2.22 現場打合せ
建築現場にて打合せをさせていただきました。
2025.2.16 躯体工事完了

組立作業を経て、無事に上棟しました。建物の骨格が完成です!
2025.2.14 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。
2025.2.10 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2025.2.7 躯体工事

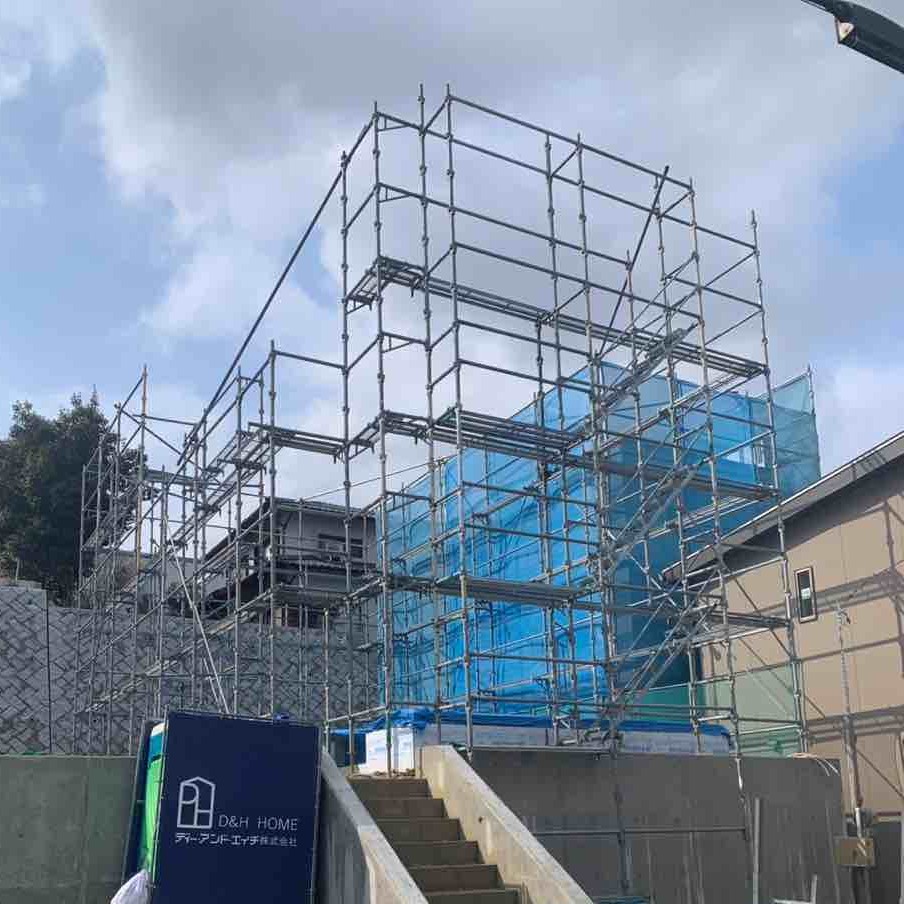

外部足場を組み上げました。
2025.2.6 躯体工事

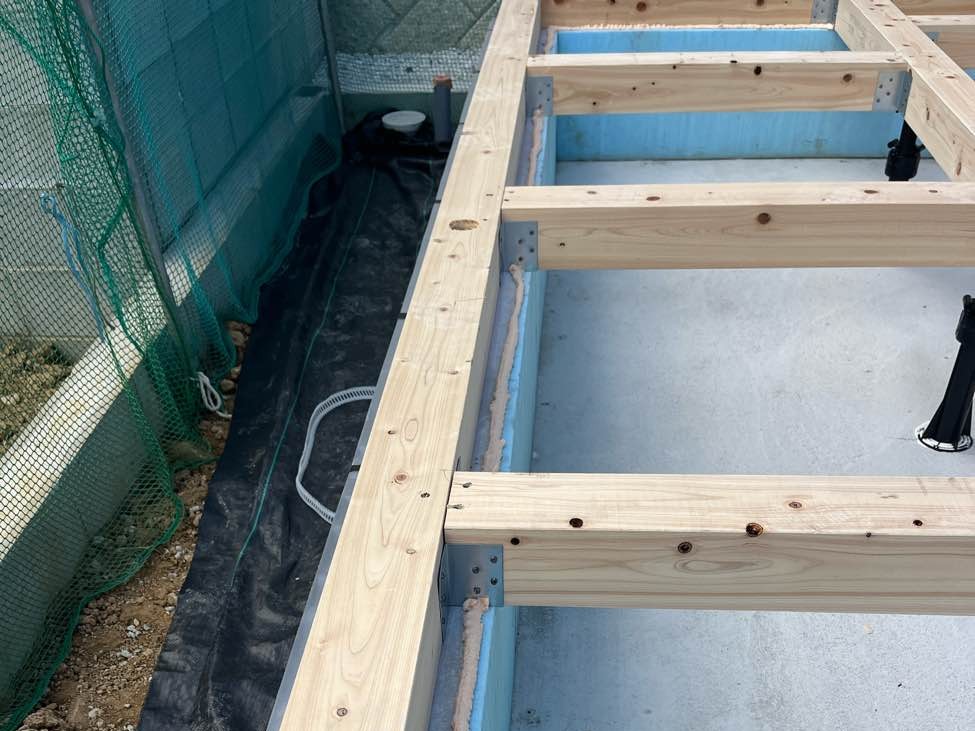

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2025.1.24 基礎工事完了

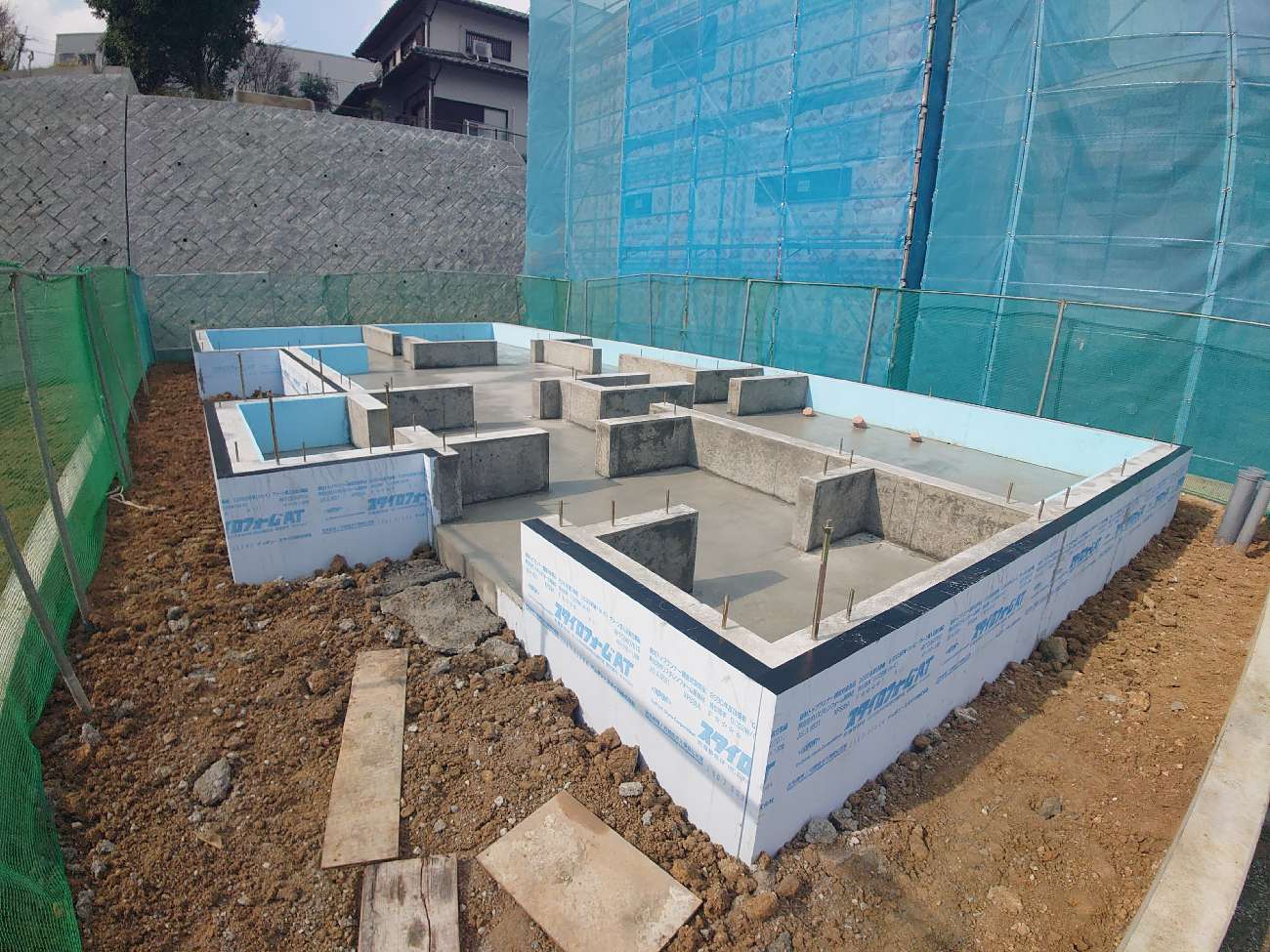

コンクリート工事を経て、建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2025.1.18 基礎工事
基礎配筋が完了しました。13㎜異型鉄筋を20㎝間隔で組んでいます。
2025.1.15 基礎工事

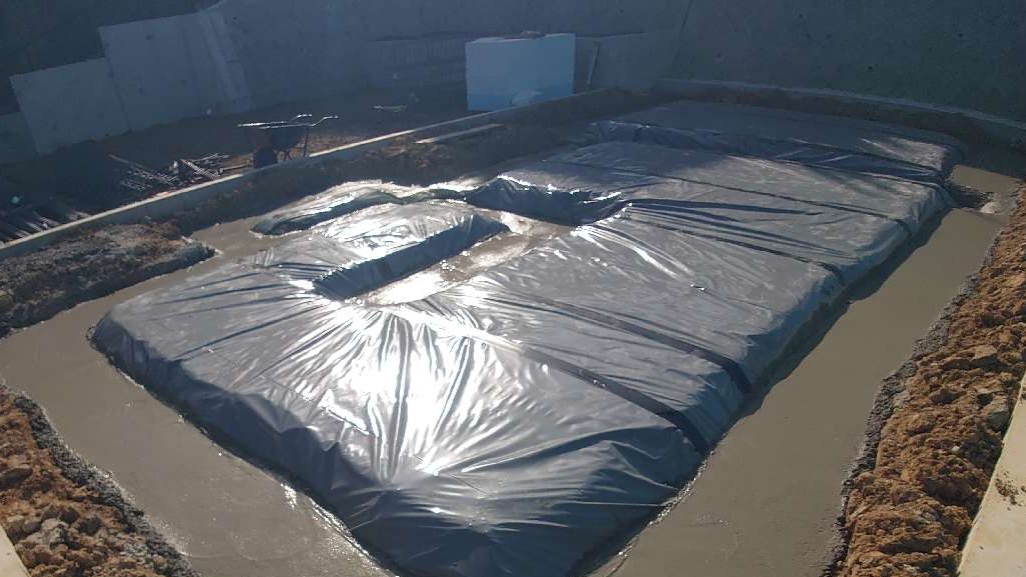

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2026.1.13 地業工事

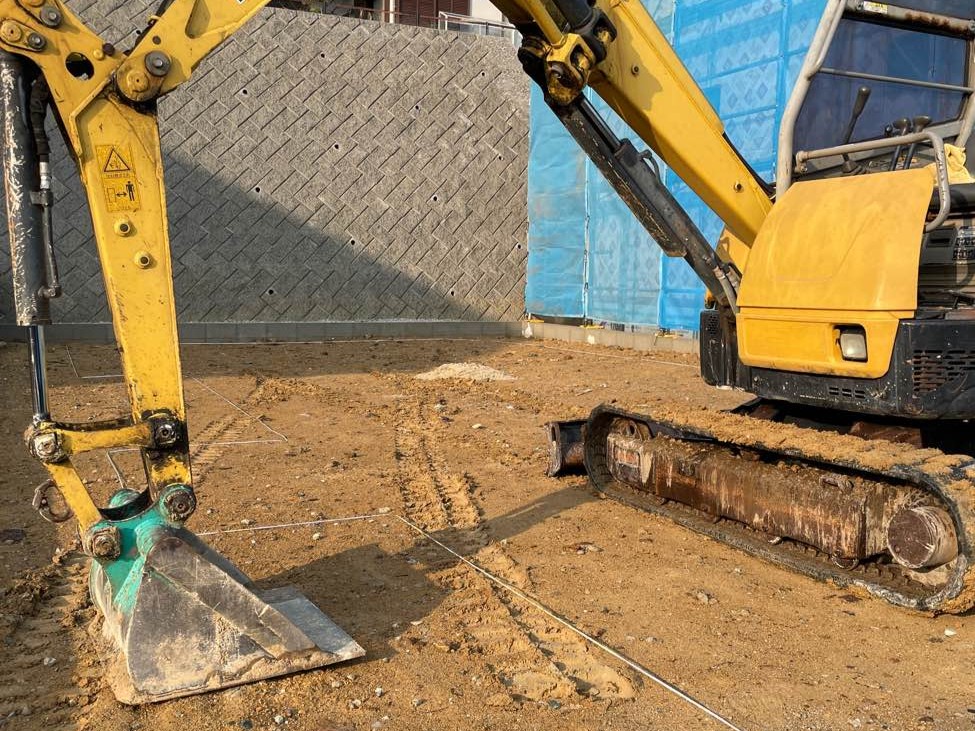

着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
