2026.6.3 左官工事
玄関等で左官工事が進んでいます。
2026.5.28 内装工事

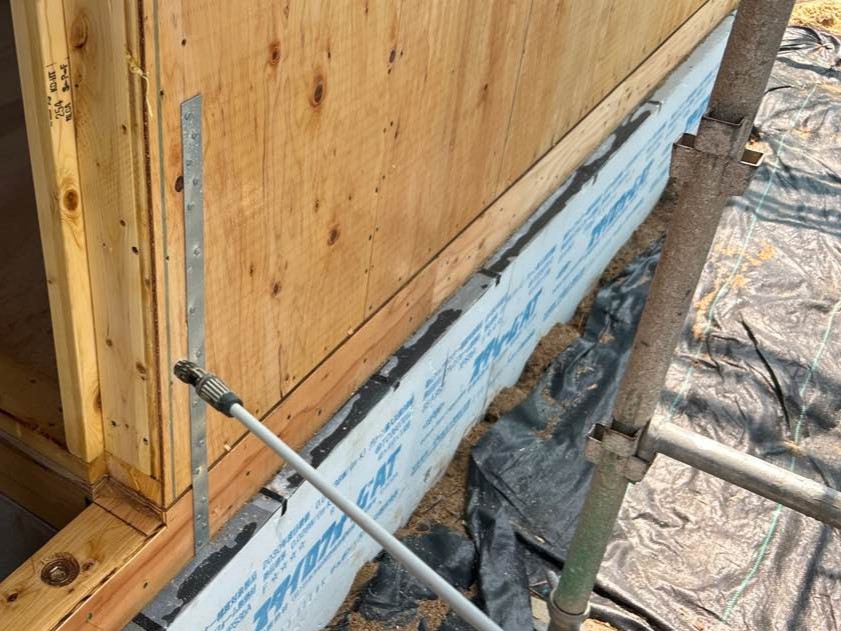

クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。

2026.5.23 外部足場撤去
外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

2026.5.22 造作工事
造作工事が進んでいます。

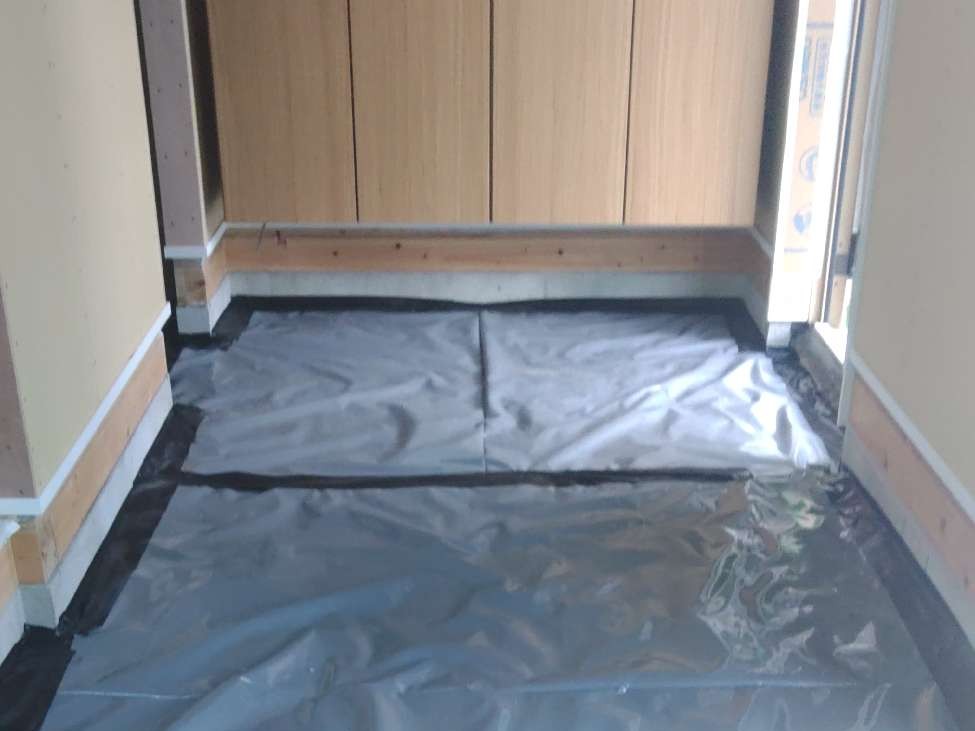

2026.5.21 左官工事
玄関等で左官工事が進んでいます。
2026.4.20 造作工事
造作工事が進んでいます。

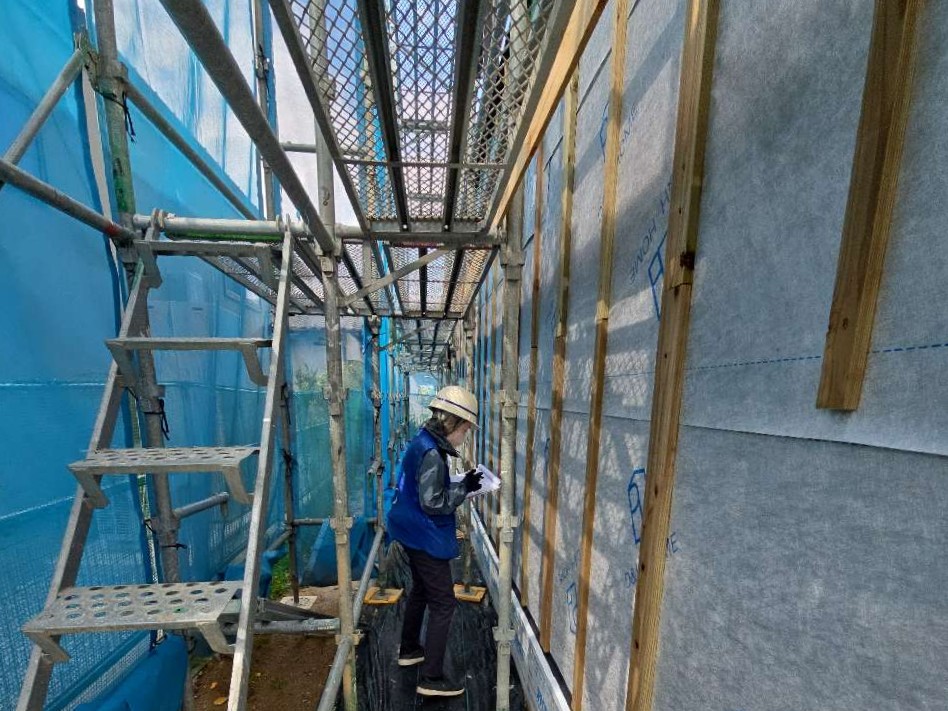

2026.4.16 防水下地検査
第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

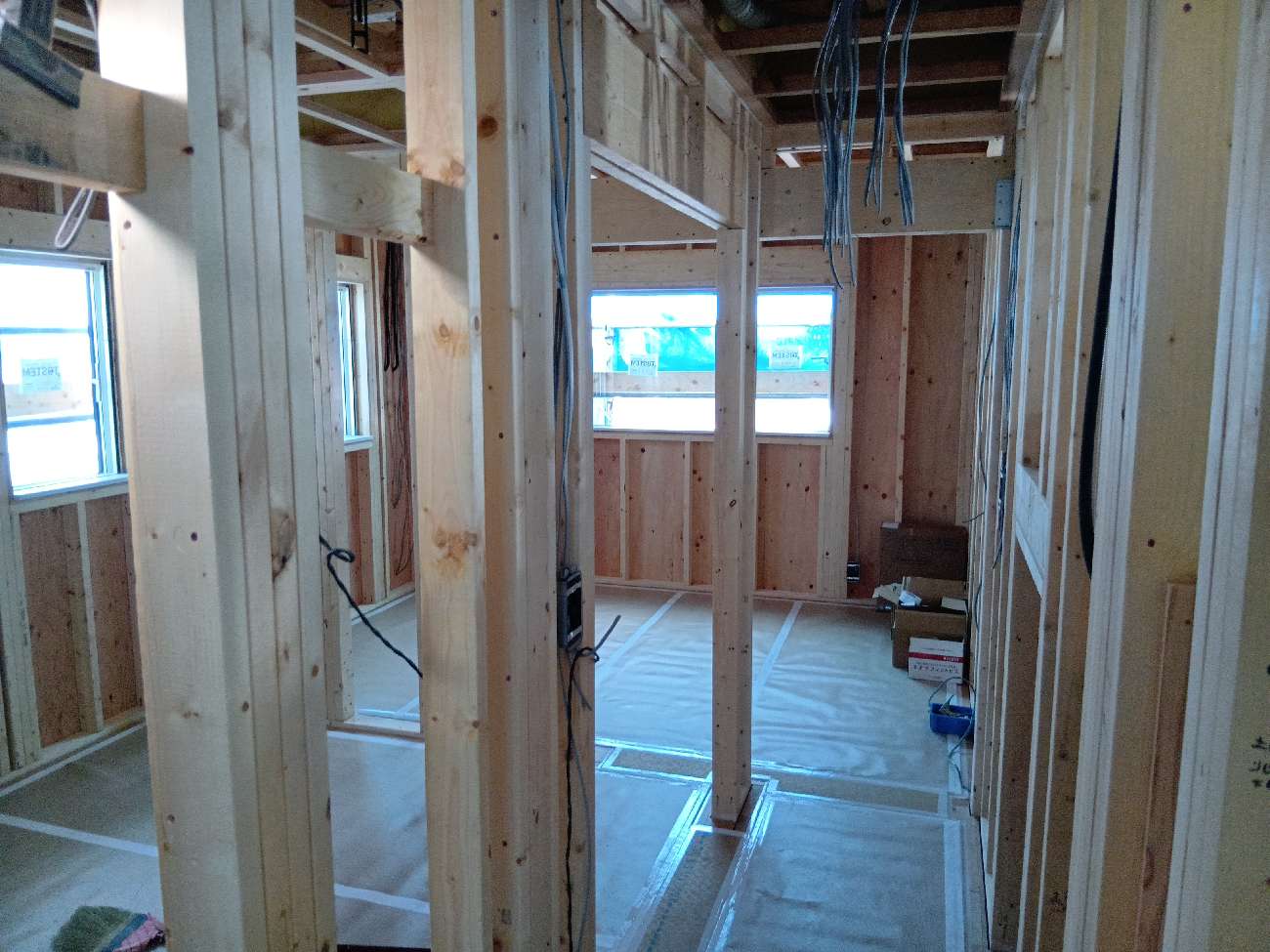

2026.4.8 造作工事
造作工事が進んでいます。

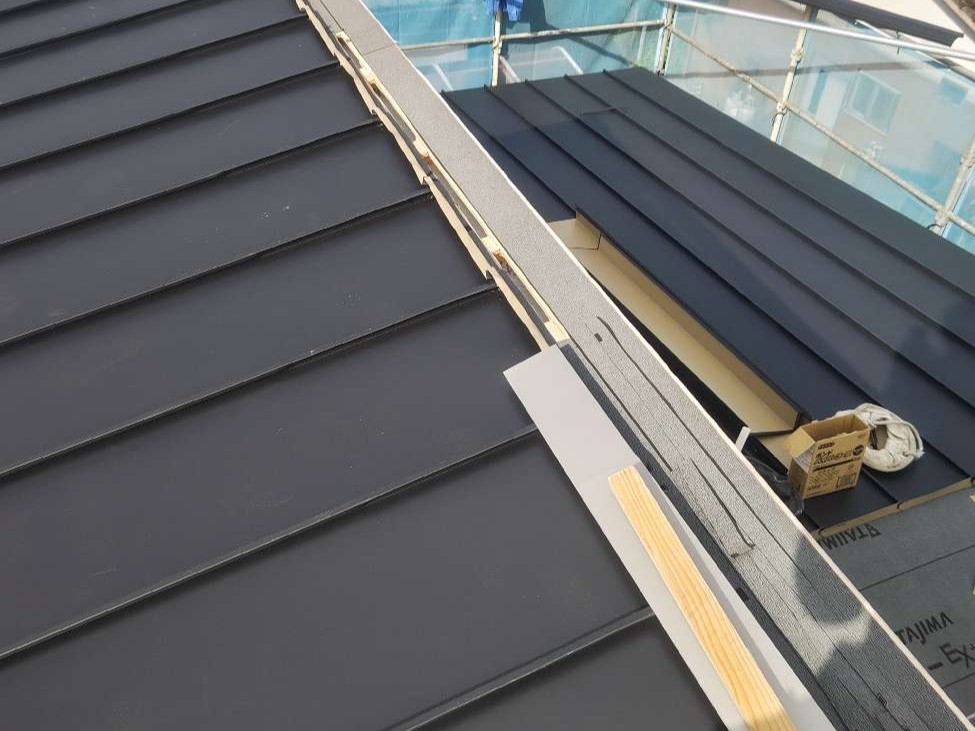

2026.3.23 屋根工事
屋根工事が進んでいます。

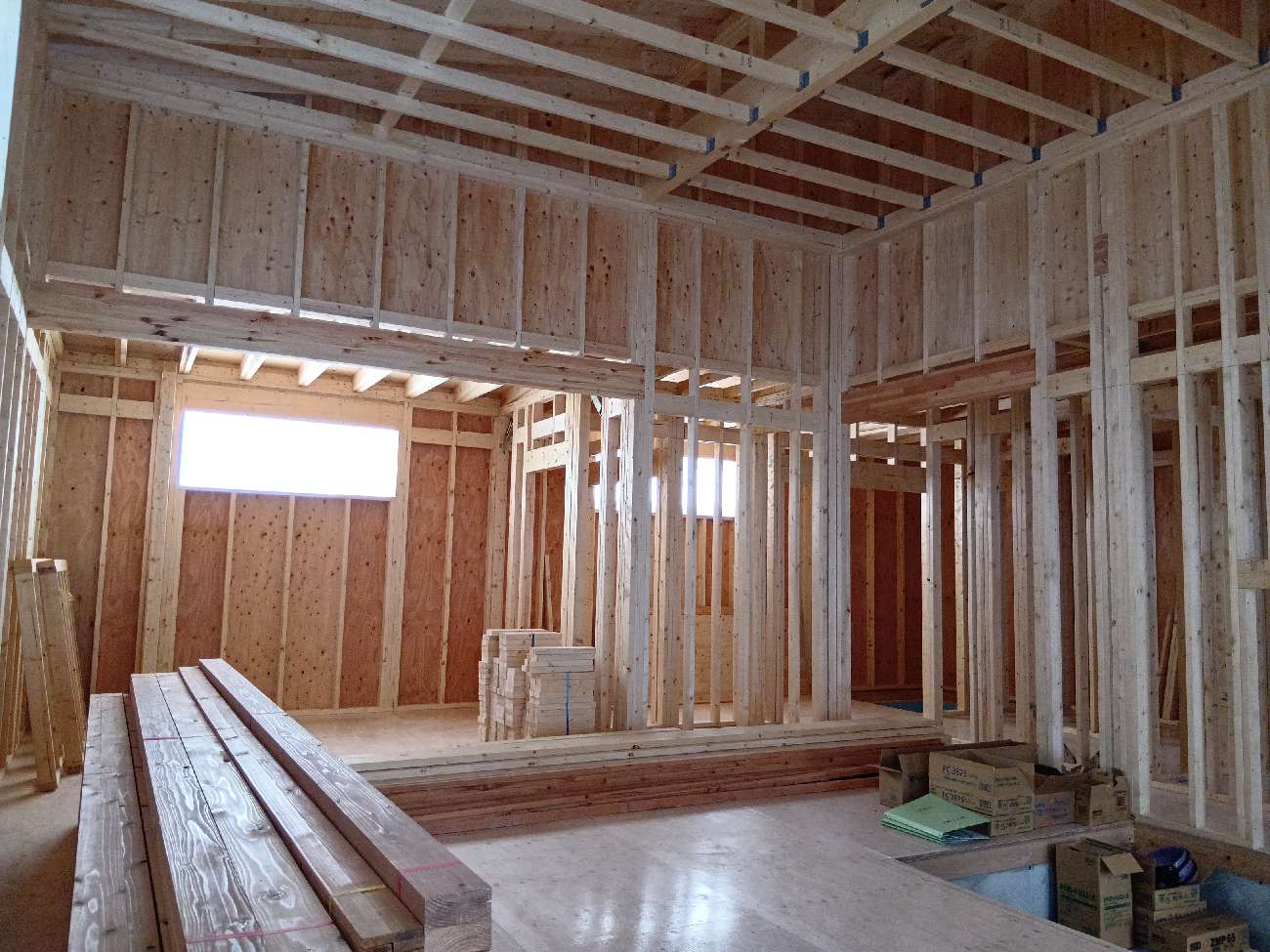

2026.3.17 造作工事
内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

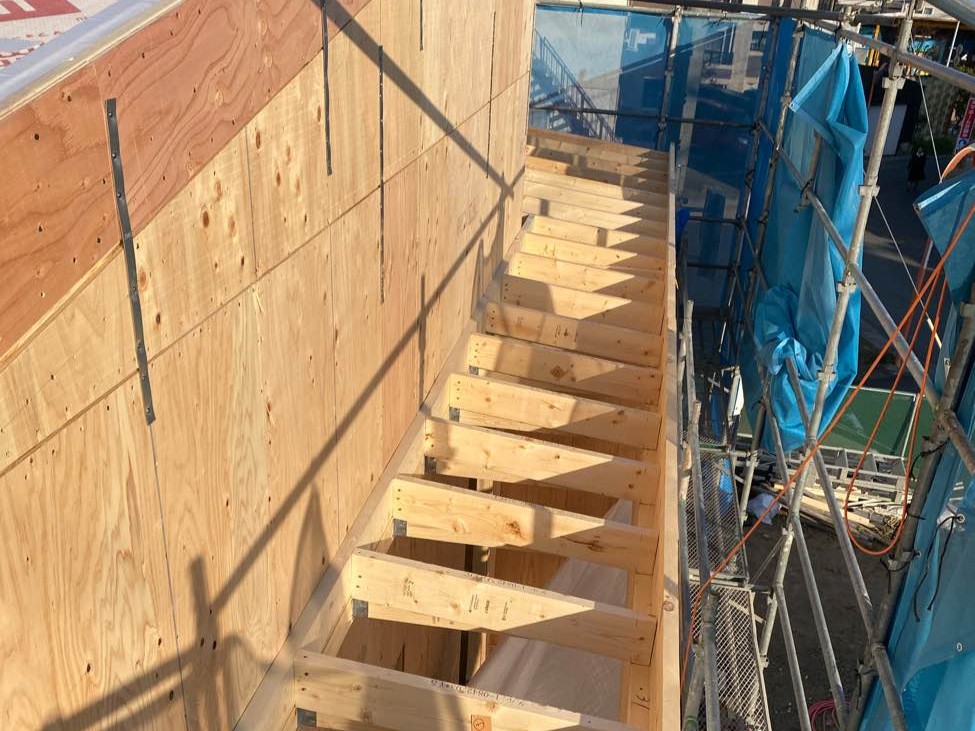

2026.3.13 躯体工事完了
無事に上棟しました。建物の骨格が完成です!
2026.3.11 躯体工事
上棟作業が進んでいます。専属の大工さんが構造体を組み立てていきます。

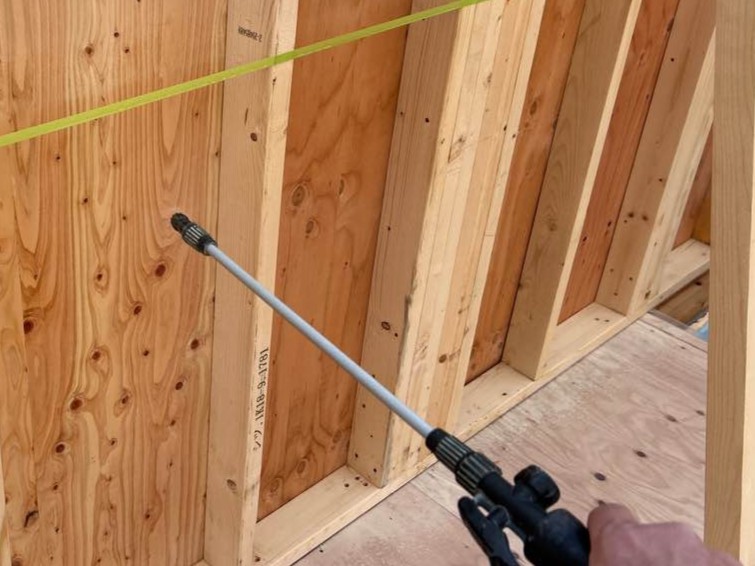

2026.3.9 防蟻工事
シロアリ防除のための防腐・防蟻木部処理を行いました。
2026.3.7 躯体工事
躯体工事が進んでいます。
2026.3.5 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

2026.2.28 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。

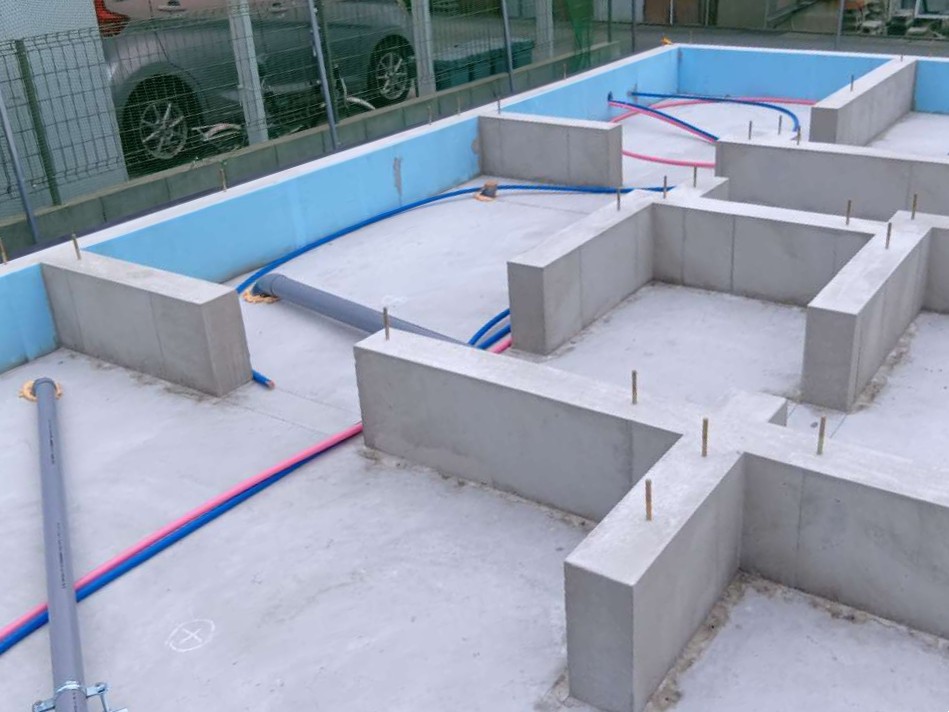

2026.2.24 設備配管
床下の設備配管が進んでいます。

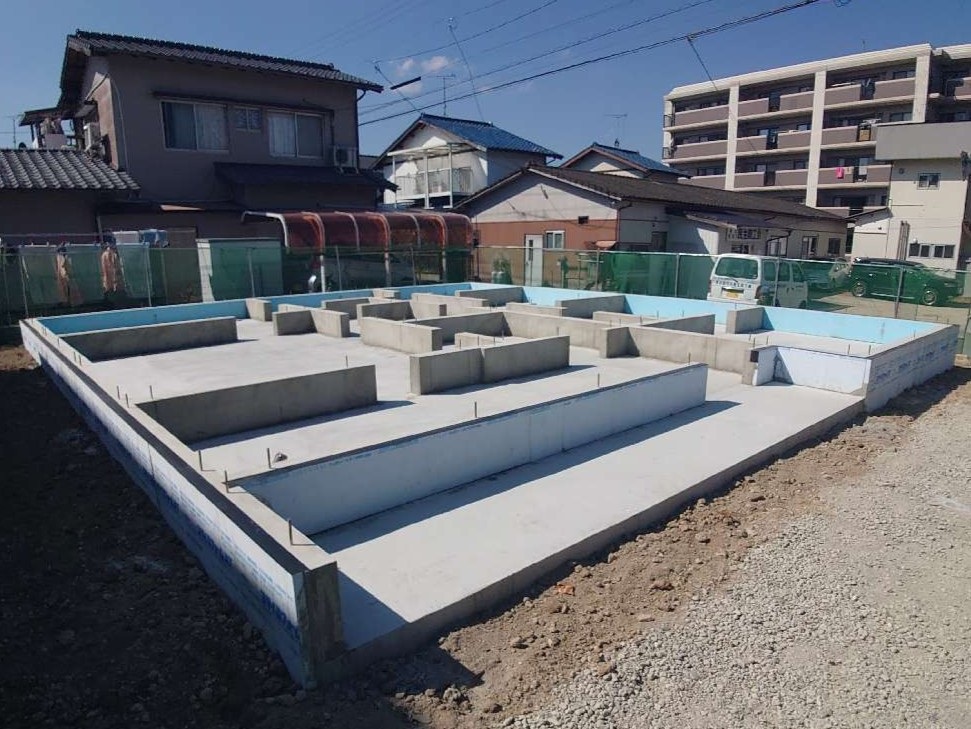

2026.2.21 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

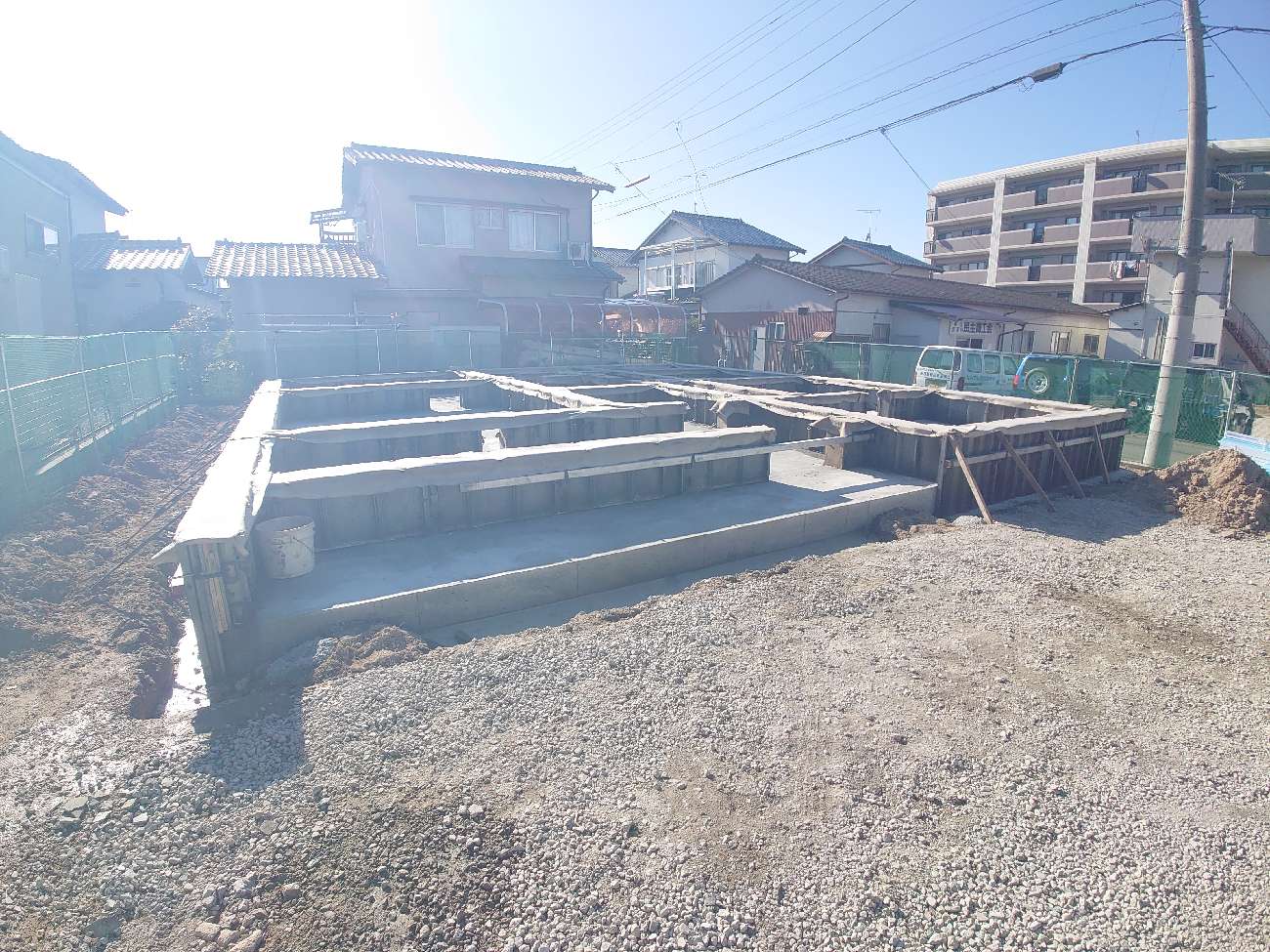

2026.2.17 基礎工事
コンクリート工事が進んでいます。
2026.2.16 基礎工事
コンクリート工事が進んでいます。

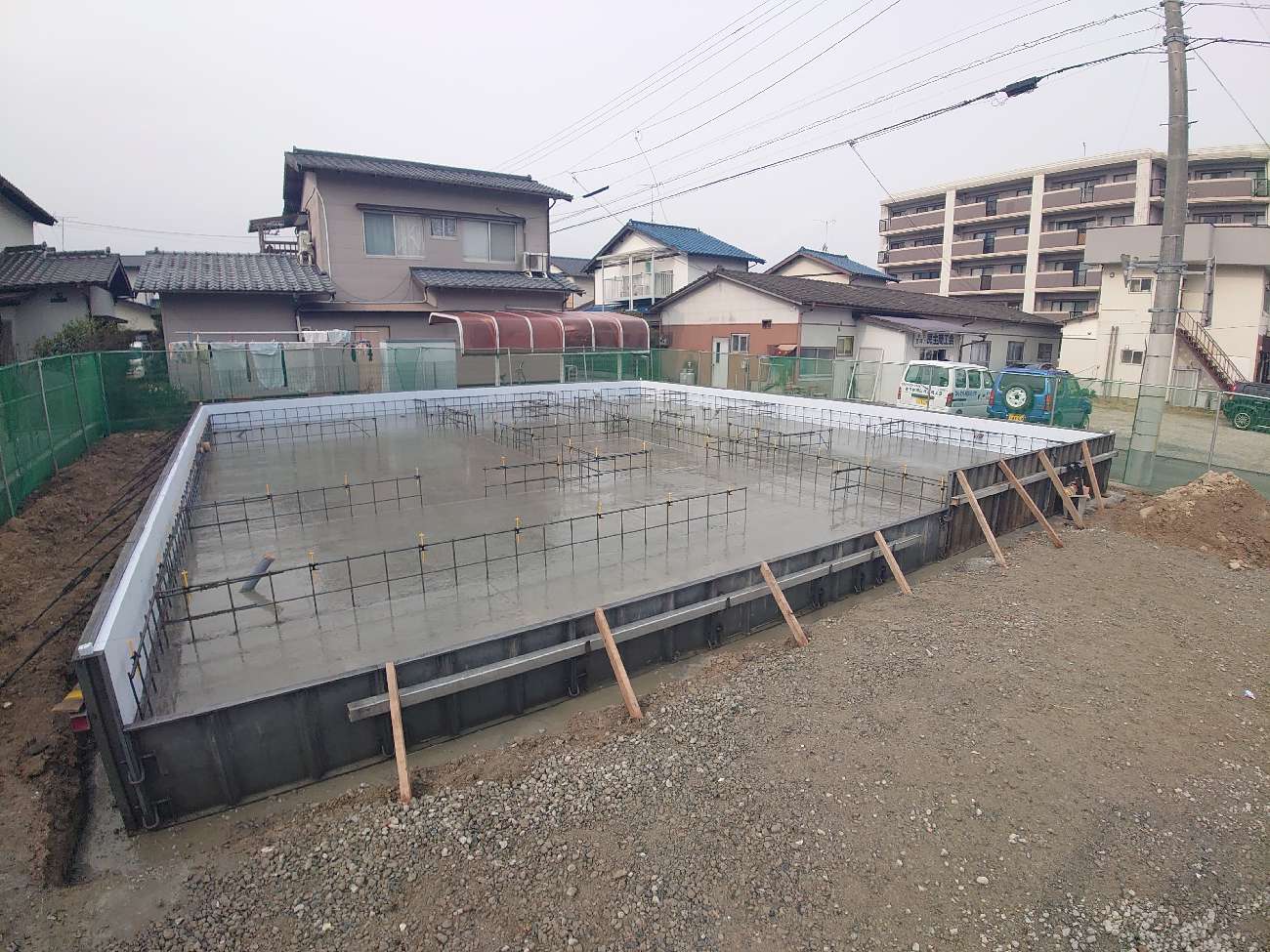

2026.2.14 配筋検査
第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。基礎配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。
2026.2.12 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行い、地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
