早良区K様邸

2026.11.6 内装工事

クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。

2026.11.4 左官工事

玄関等で左官工事が進んでいます。

2026.10.27 造作工事

造作工事が進んでいます。

2026.10.23 外部足場撤去

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

2026.10.17 造作工事

階段がかかりました。

2026.10.15 造作工事

ボード張りの作業が進んでいます。

2026.10.6 外壁工事

外壁工事が進んでいます。下地板の上に防水紙を張った上にラスという下地の金網を張り、モルタルを塗り重ねます。

2026.10.2 造作工事

造作工事が進んでいます。

2026.9.26 造作工事

造作工事が進んでいます。

2026.9.23 造作工事

電気配線・設備配管が進んでいます。

2026.9.17 防水下地検査

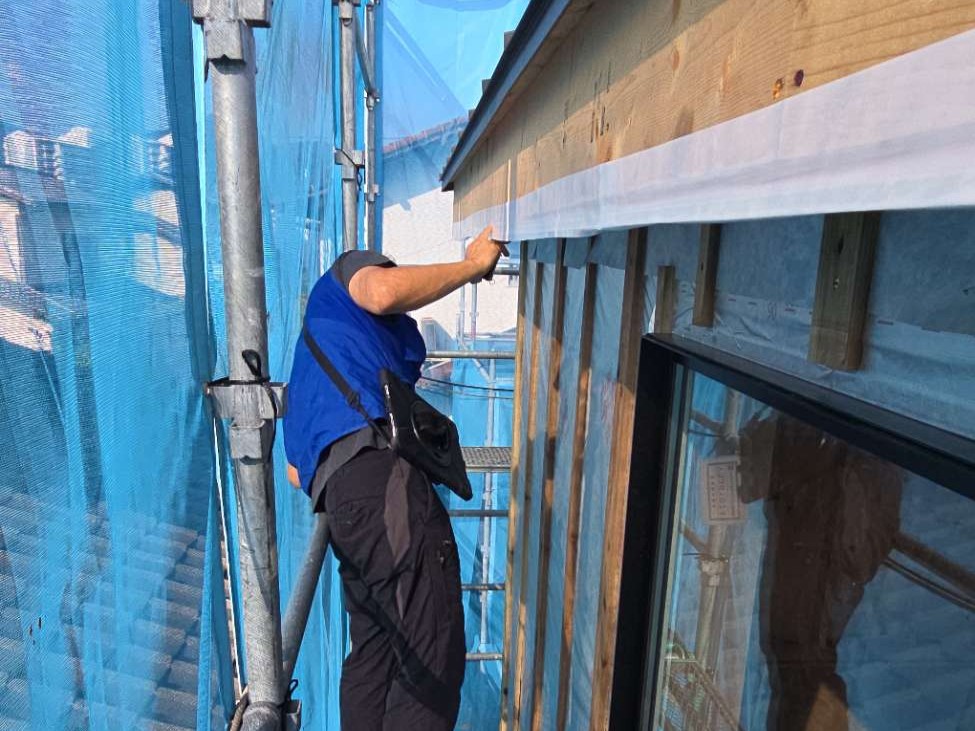

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

2026.9.10 造作工事

造作工事が進んでいます。

2026.8.28 造作工事

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

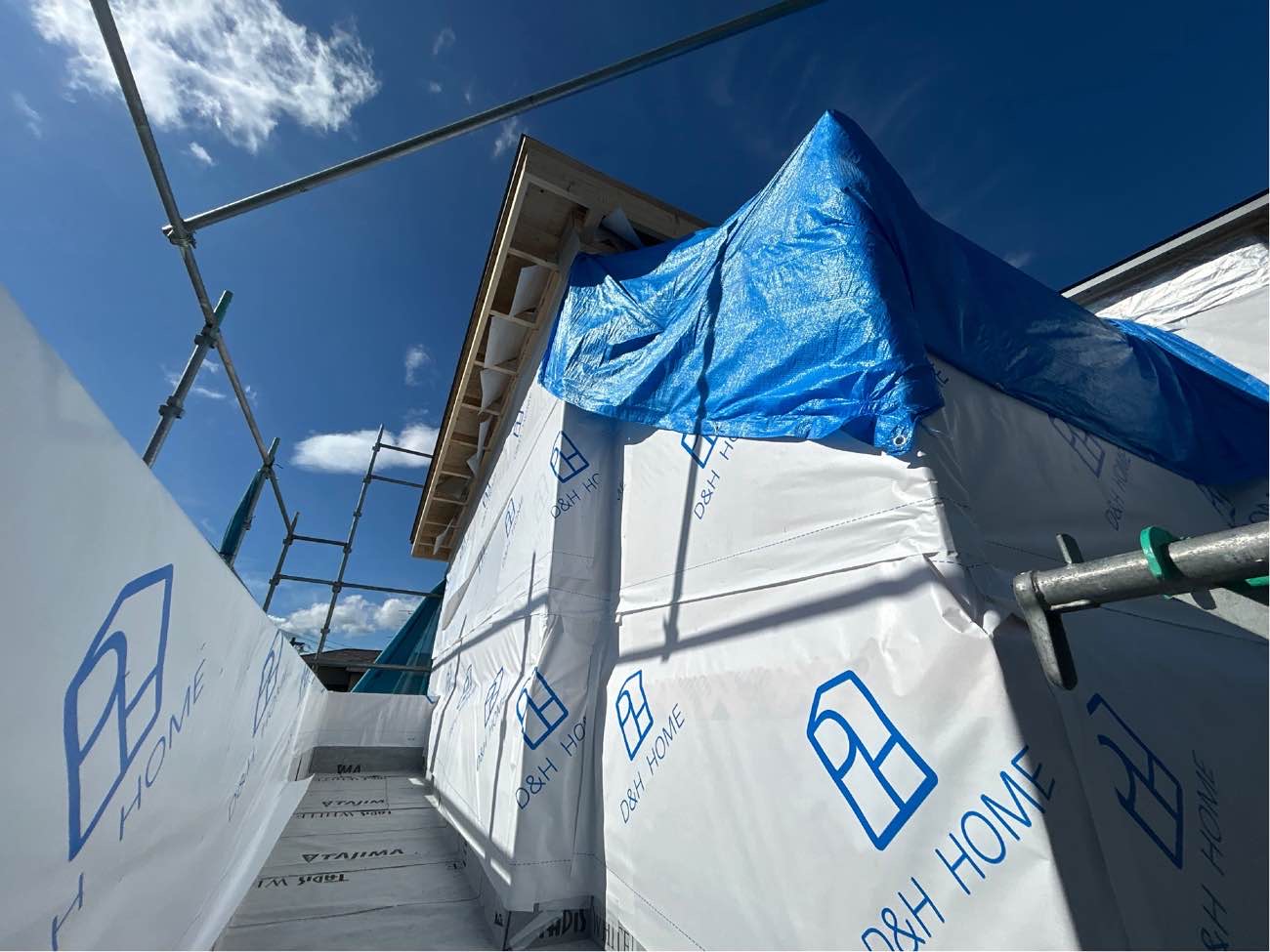

2026.8.19 屋根工事

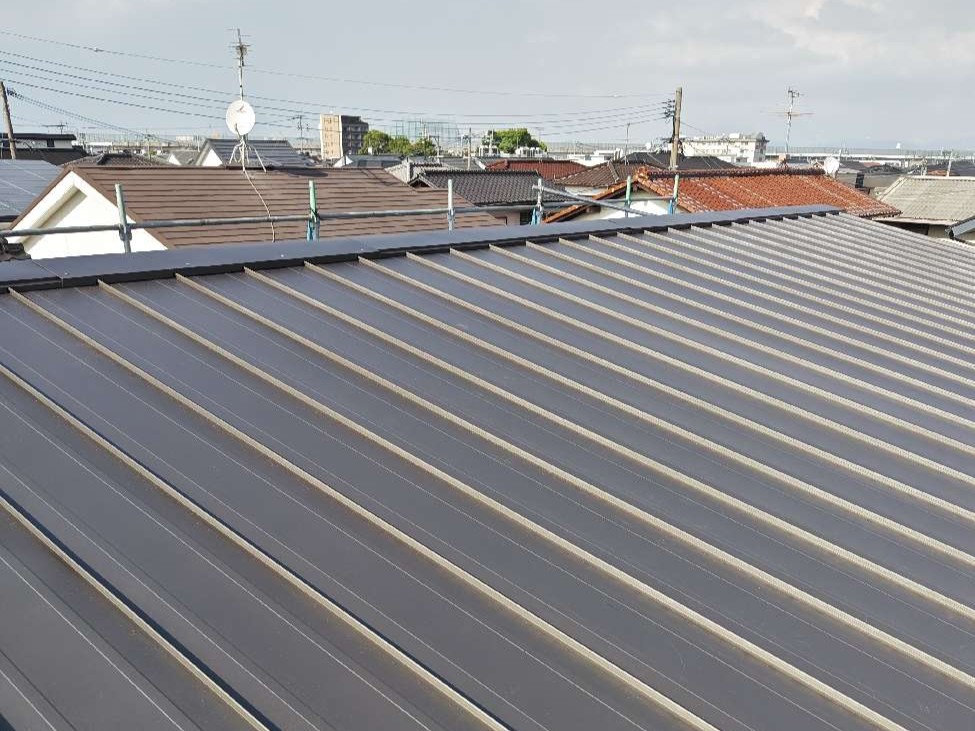

屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。

2026.8.18 躯体工事完了

無事に上棟しました。建物の骨格が完成です!

2026.8.17 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。

2026.8.11 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。

2026.8.8 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!

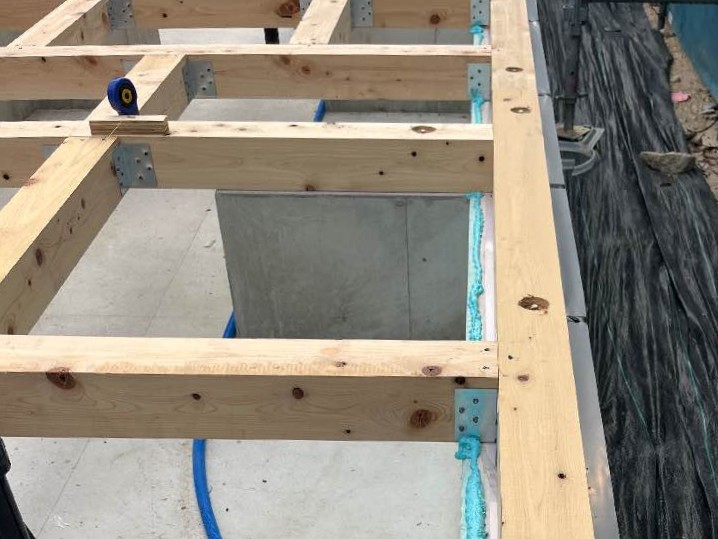

2026.7.30 設備配管

床下の設備配管が進んでいます。

2026.7.22 基礎工事完了

建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

2026.7.18 基礎工事

コンクリート工事が進んでいます。

2026.7.16 基礎工事

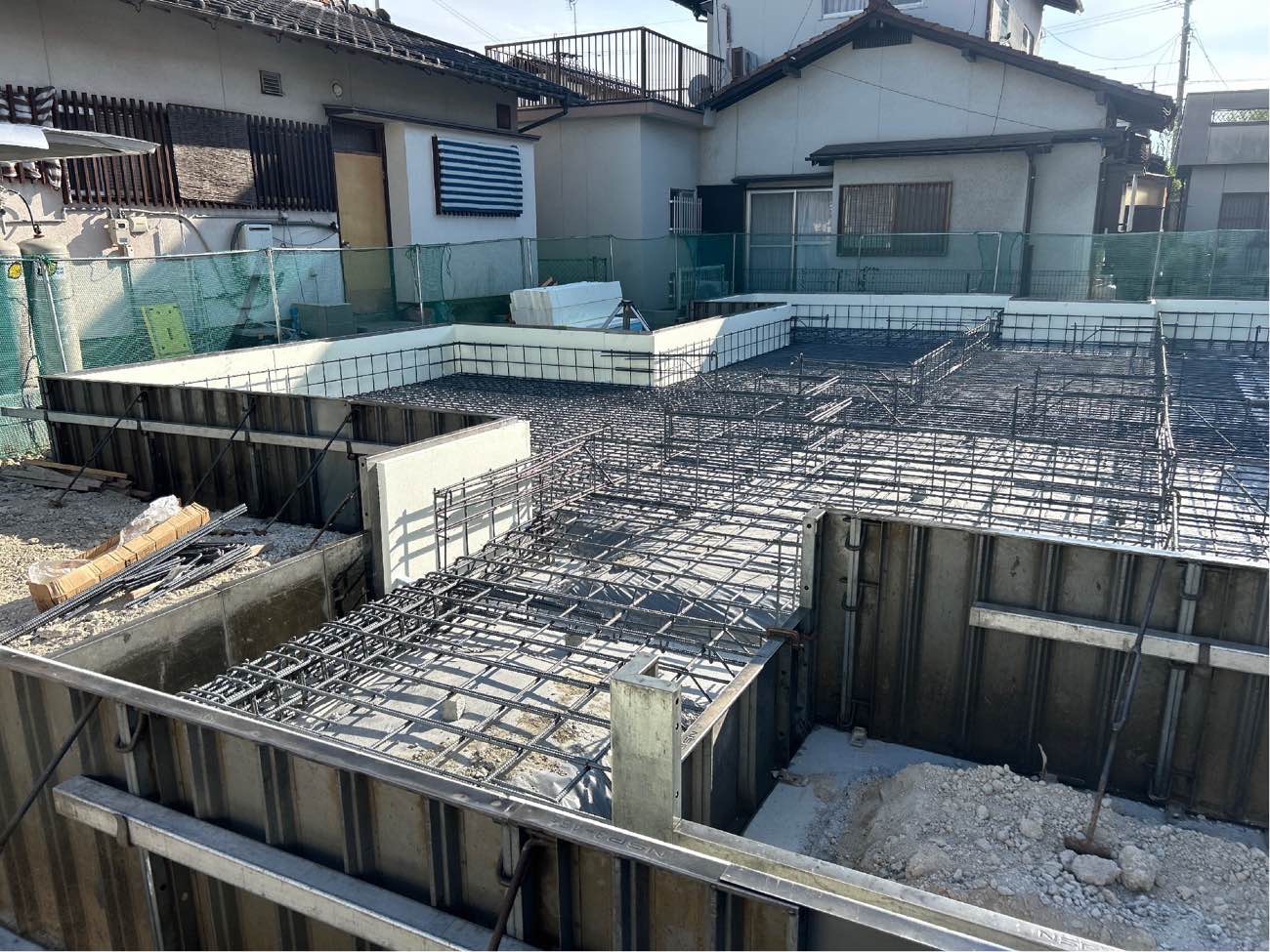

基礎配筋が完了しました。13㎜異型鉄筋を20㎝間隔で組んでいます。

2026.7.13 基礎工事

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

2026.7.10 地業工事

着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
