REPORT
2026/08/01
筑紫野市S様邸
2026.11.5 造作工事

ボード張りの作業が進んでいます。
2026.10.29 造作工事

ボード張りの作業が進んでいます。
2026.10.23 造作工事

ボード張りの作業が進んでいます。
2026.10.16 防水下地検査

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。
2026.10.13 造作工事

造作工事が進んでいます。
2026.10.5 造作工事

造作工事が進んでいます。
2026.9.29 断熱工事

外壁の断熱工事が進んでいます。
2026.9.22 造作工事

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2026.9.15 躯体工事完了

無事に上棟しました。建物の骨格が完成です!
2026.9.12 断熱工事

外壁の断熱工事が進んでいます。弊社ではネオマフォームという厚さ45㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2026.9.11 防蟻工事

シロアリ防除のための防腐・防蟻木部処理を行いました。
2026.9.8 躯体工事

上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2026.9.7 躯体工事

躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2026.9.3 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。

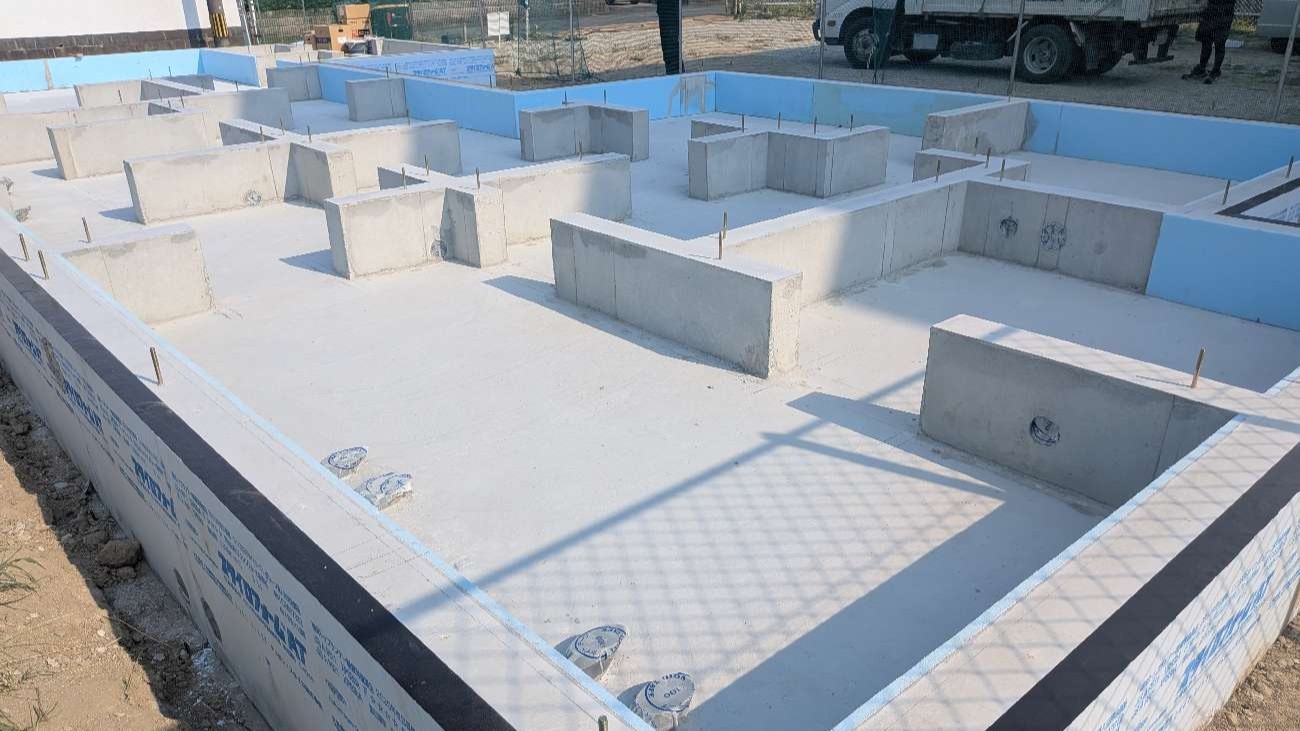

2026.8.22 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。

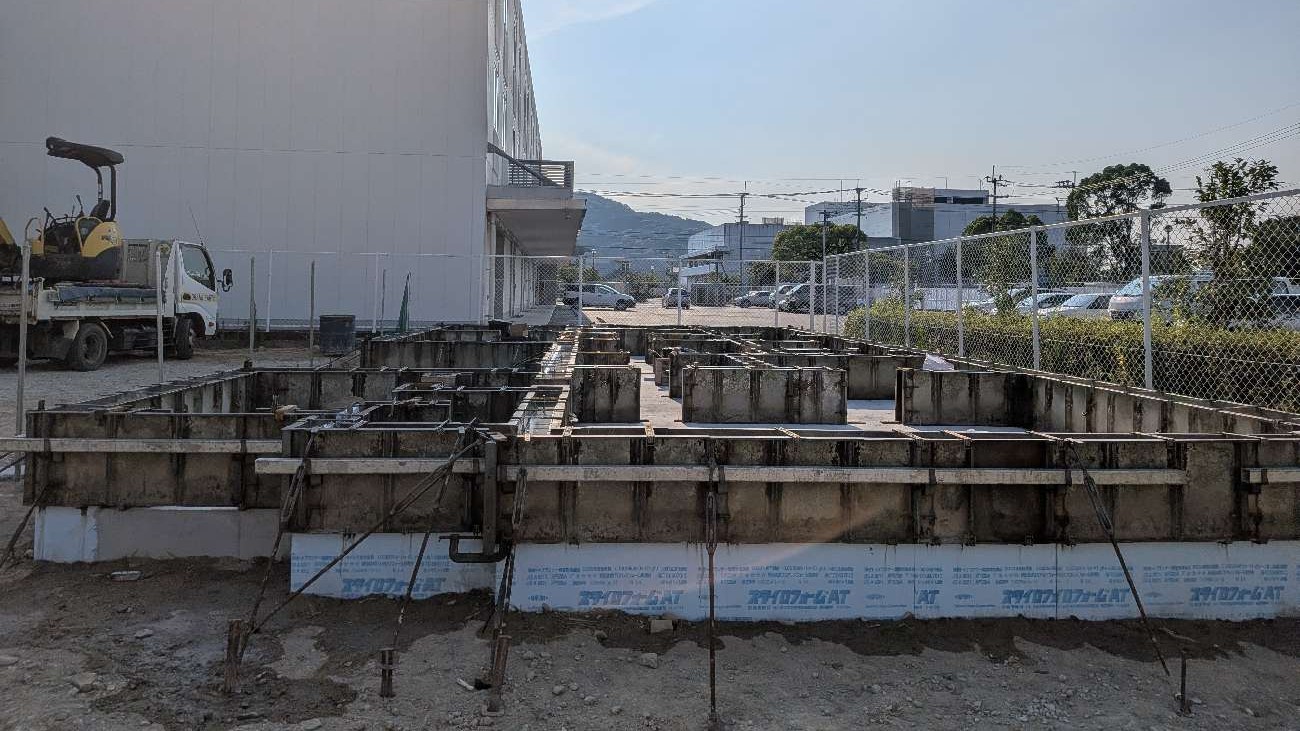

2026.8.19 基礎工事
コンクリート工事が進んでいます。

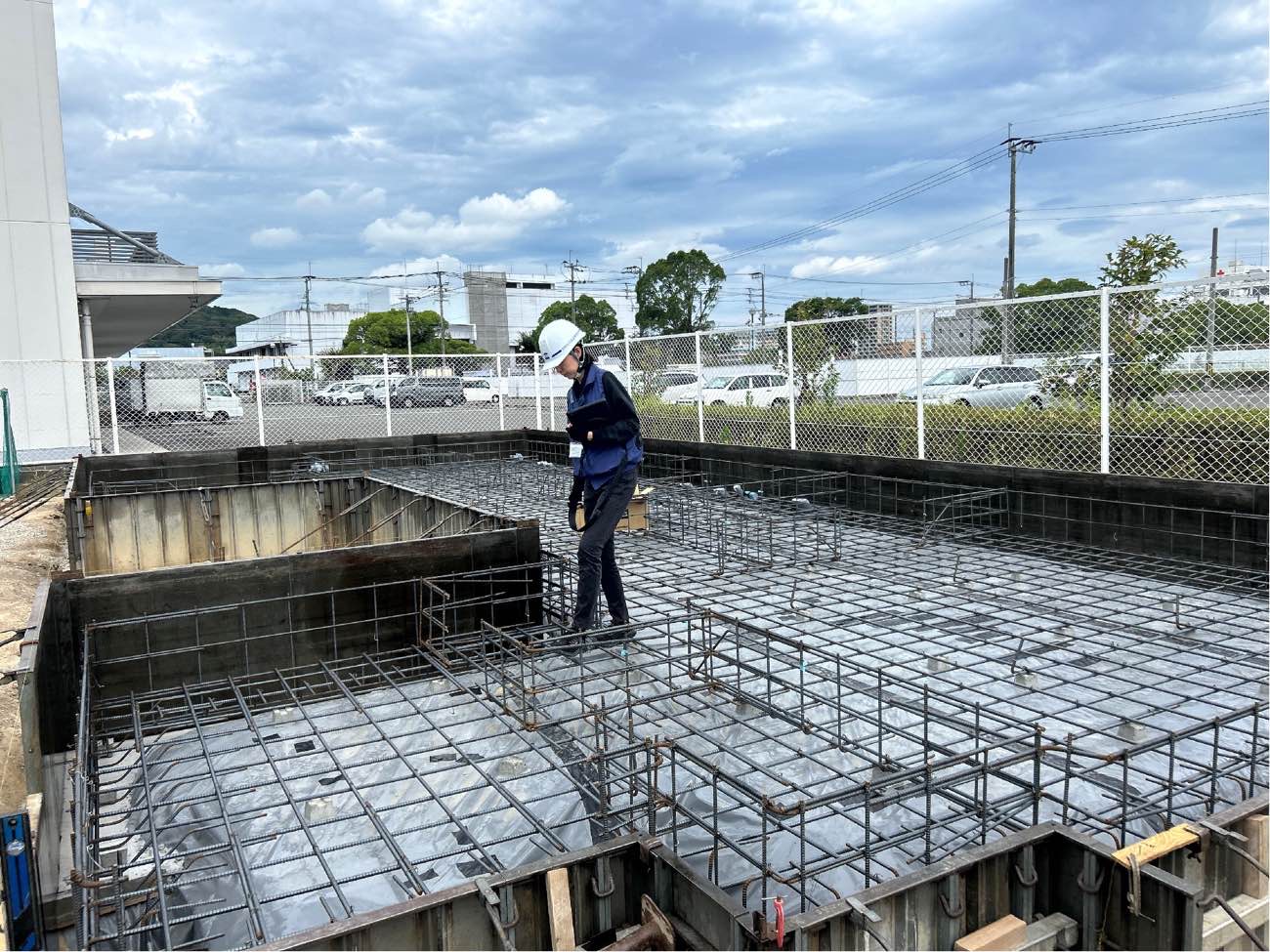

2026.8.17 配筋検査

基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。

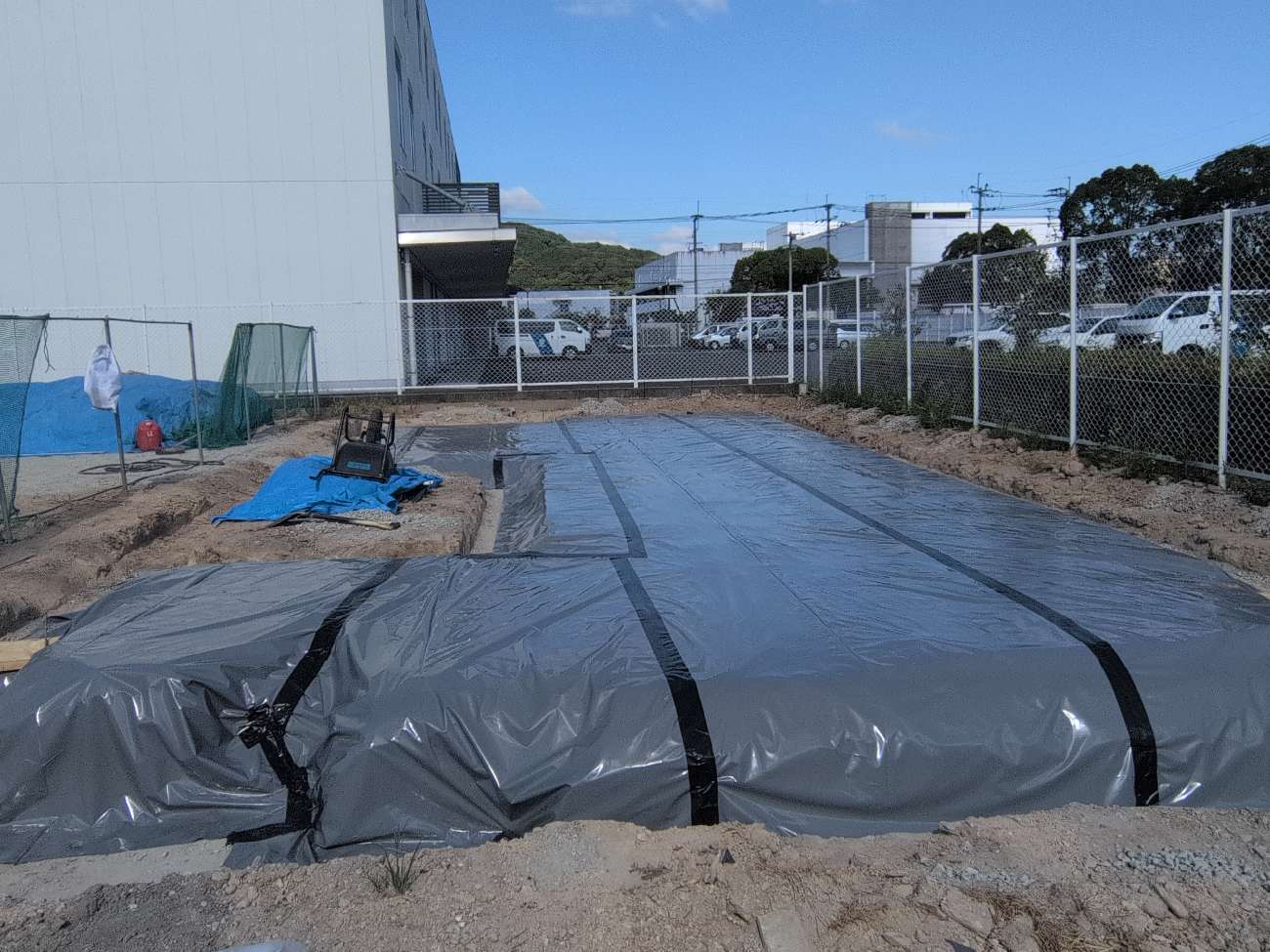

2026.8.12 基礎工事

地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。
2026.8.10 基礎工事

基礎工事が進んでいます。

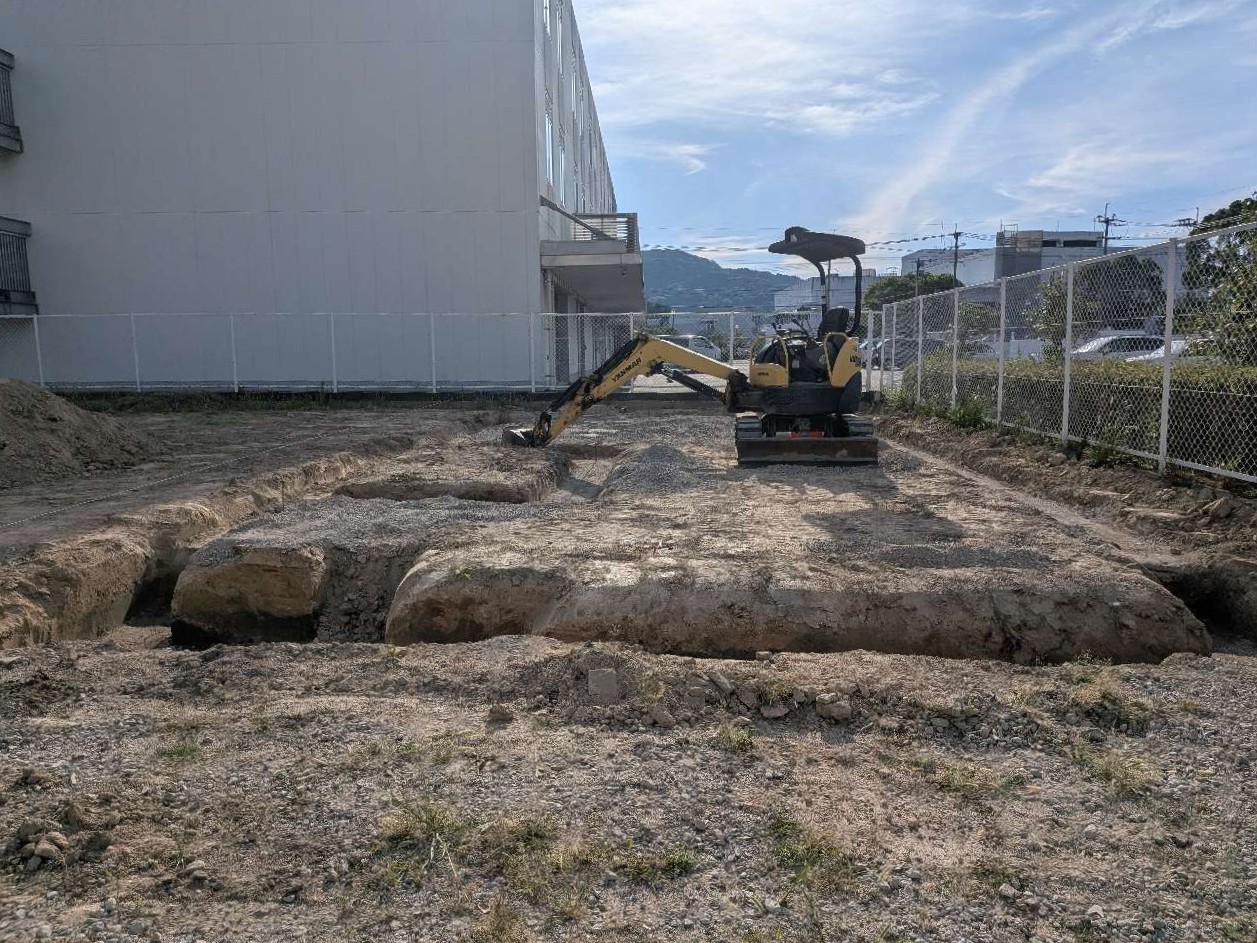

2026.8.1 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。
