2026/06/13
博多区K様邸
2026.10.14 工事完了

内装工事・住宅設備機器の設置が完了し、クリーニングを行いました。これからチェック・手直しを経て、いよいよお引渡しです!

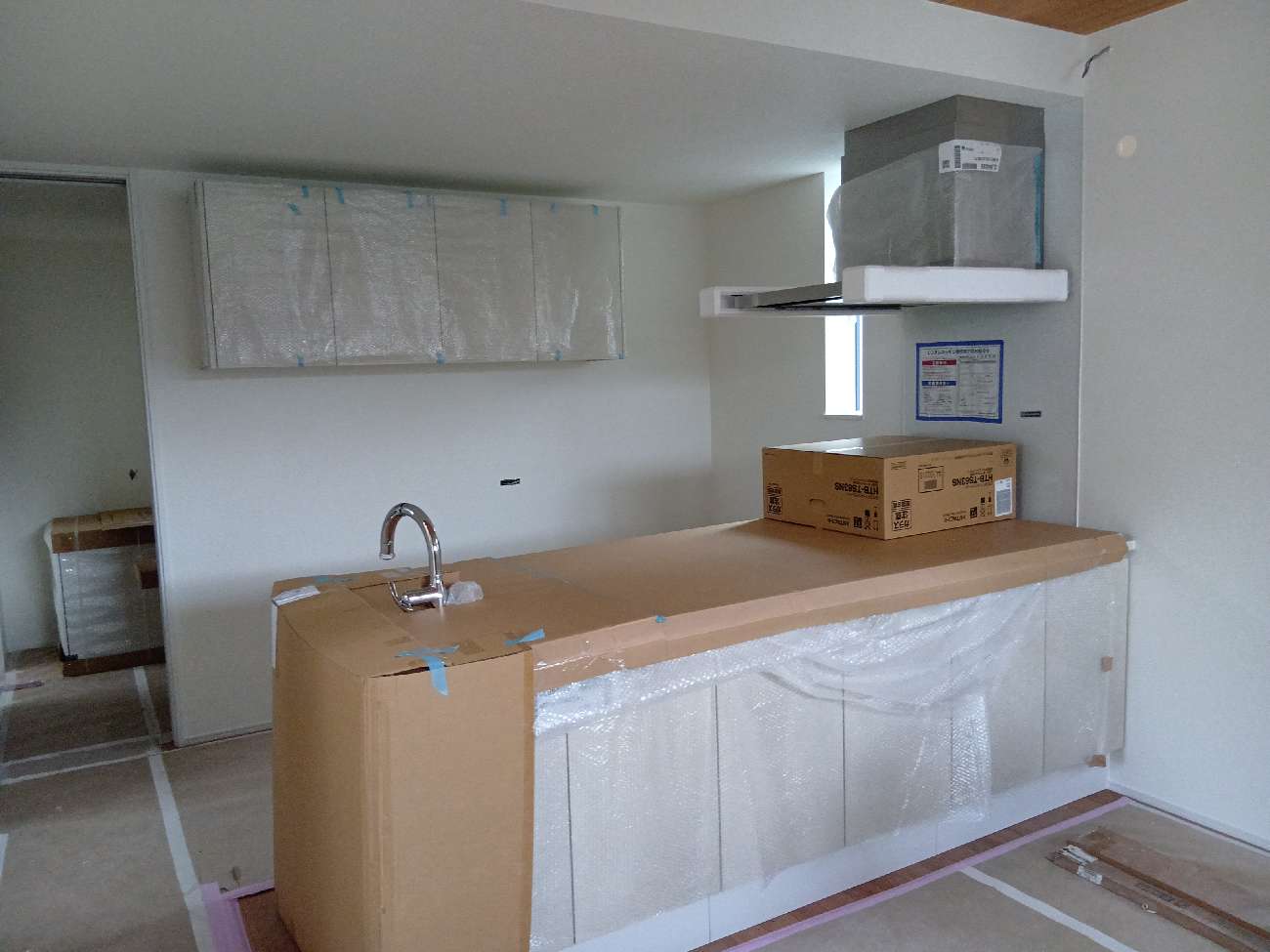

2026.10.6 キッチン取付

システムキッチンの取り付けが完了しました。

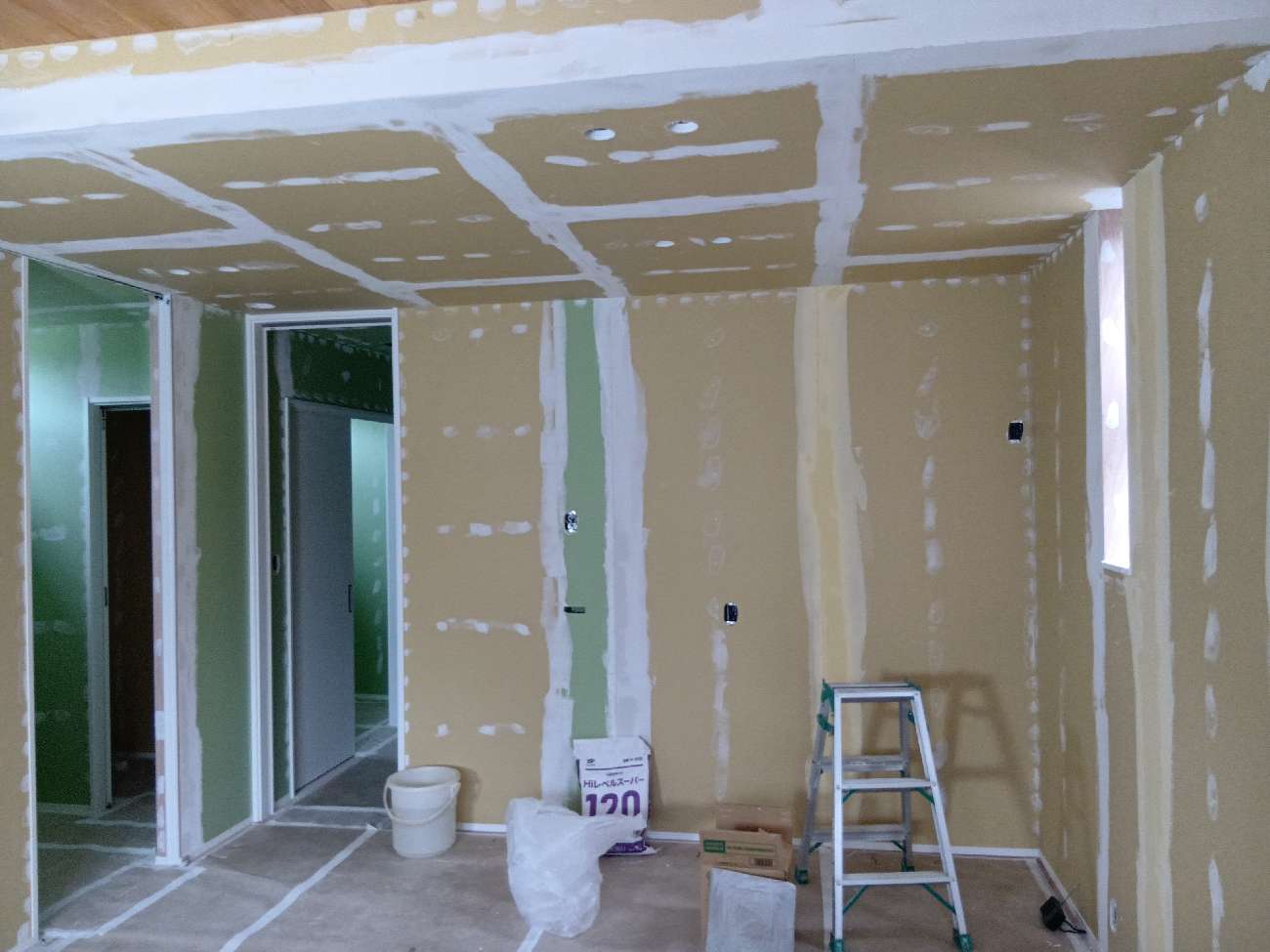

2026.9.28 内装工事

クロス工事に取り掛かりました。石膏ボードにパテ処理を施し、平滑な面をつくります。
2026.9.18 外部足場撤去

外装工事・雨樋の工事等が完了し、外部足場を撤去しました!

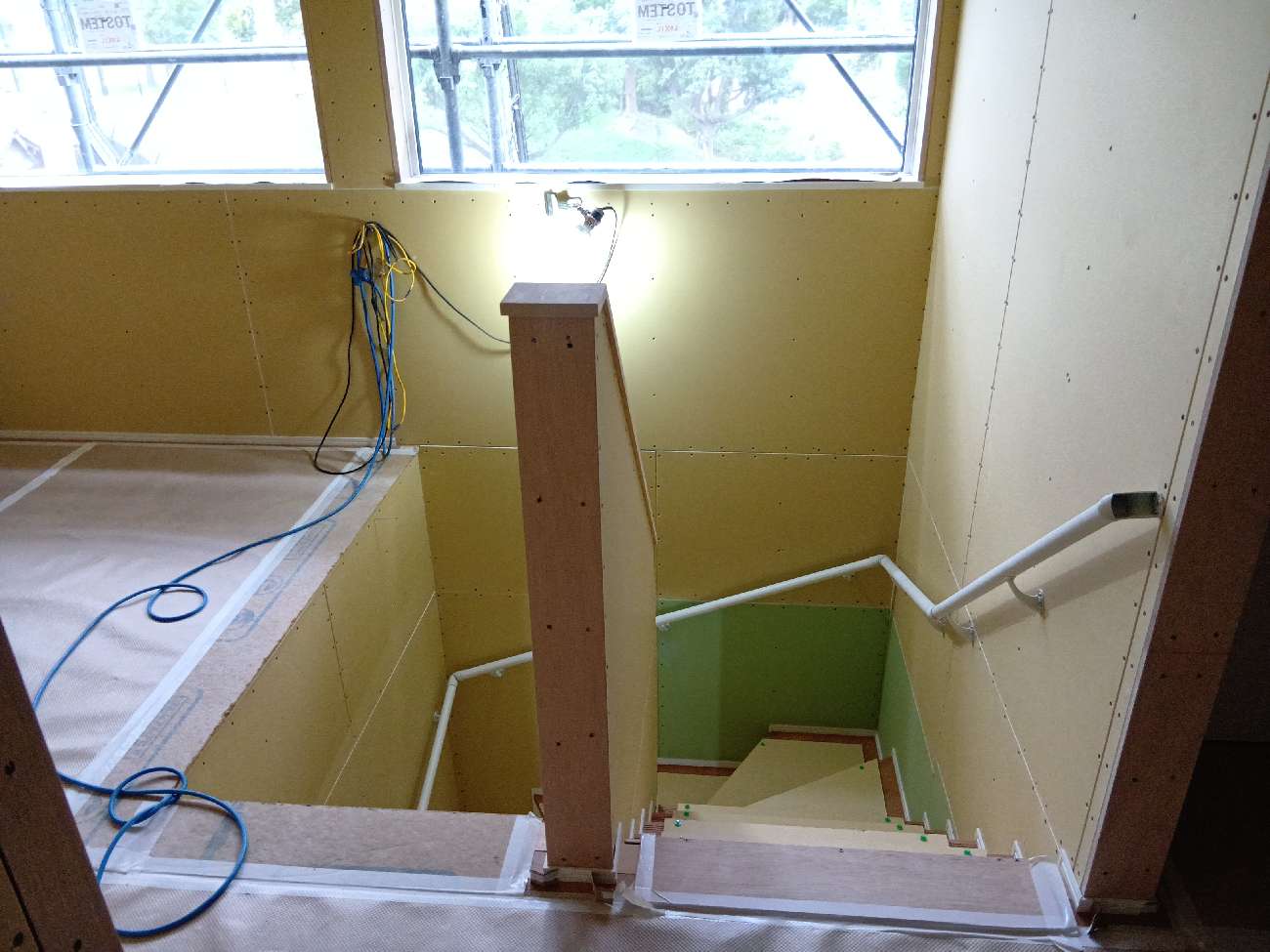

2026.9.7 造作工事

階段がかかりました。

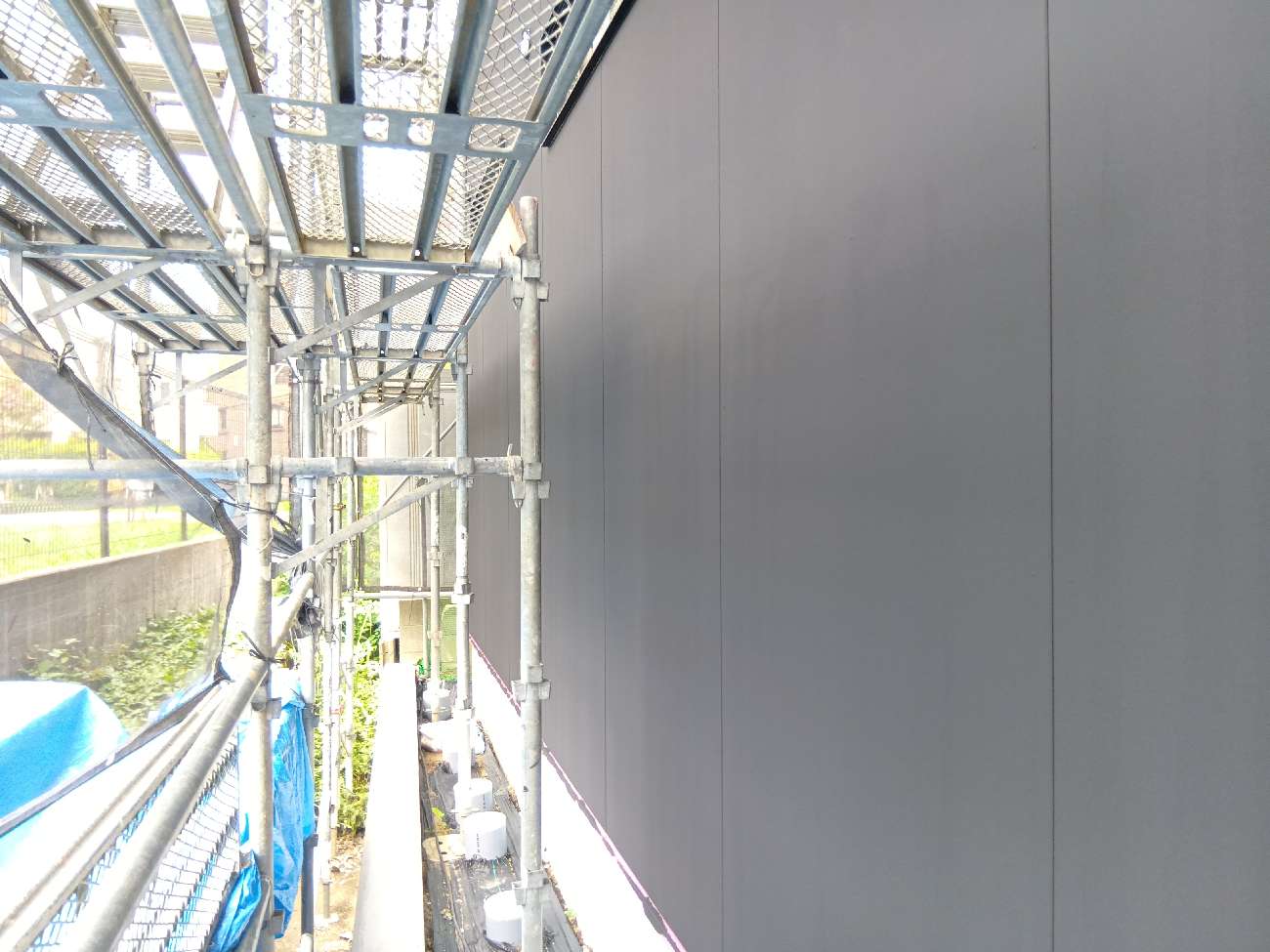

2026.9.3 外壁工事

外壁の塗装工事が進んでいます。

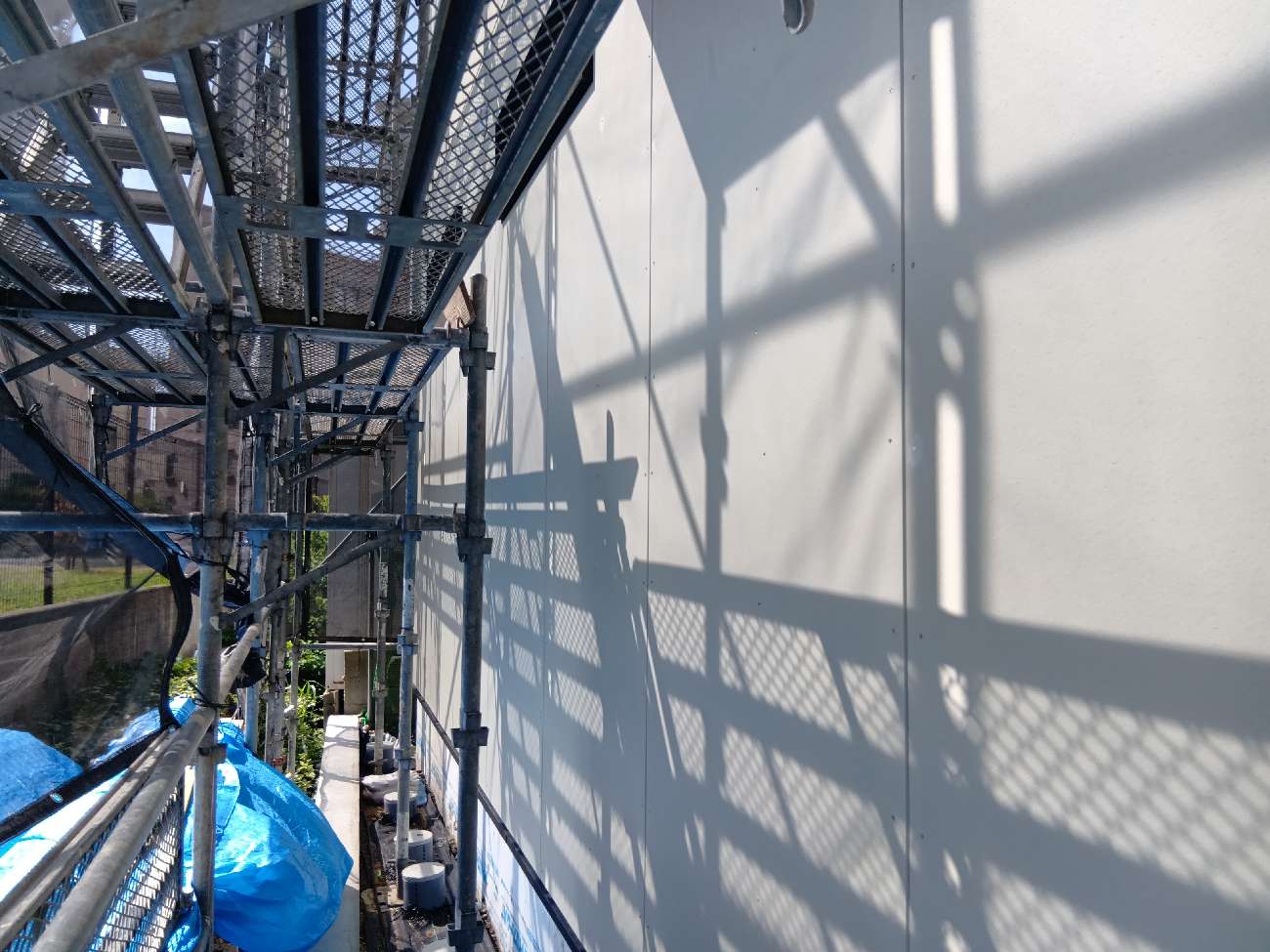

2026.8.31 外壁工事

外壁工事が進んでいます。

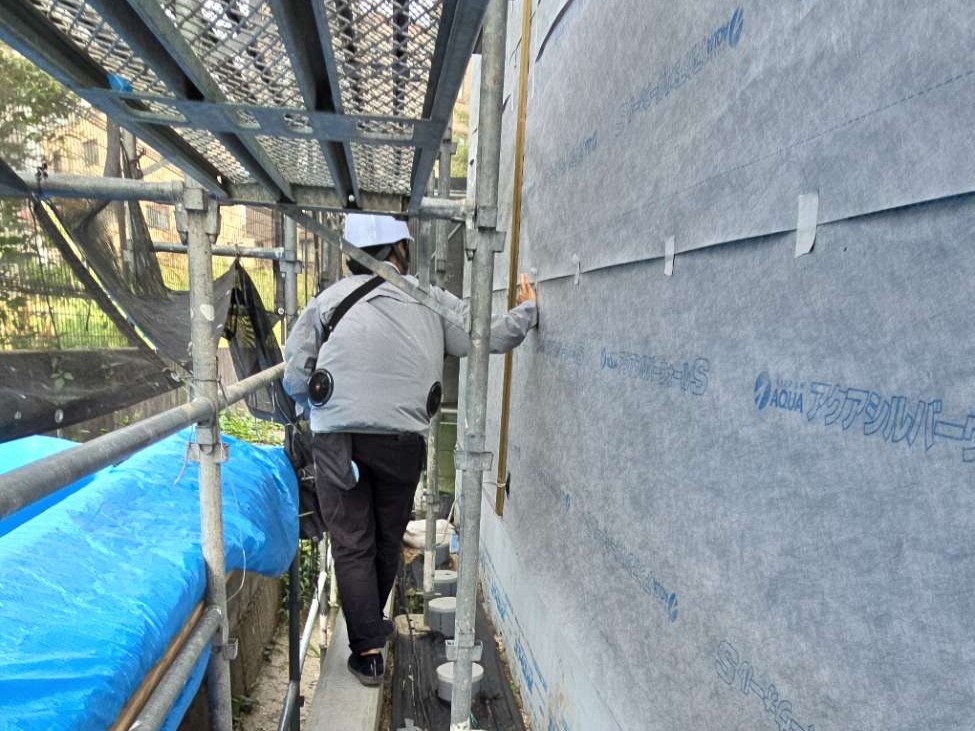

2026.8.20 防水下地検査

第三者機関である日本住宅保証検査機構(JIO)様の防水下地検査を受けました。断熱材の上に貼ったアクアシルバーウォールシングル(遮熱透湿防水シート)の状態等、各所雨漏りしないかを確認します。

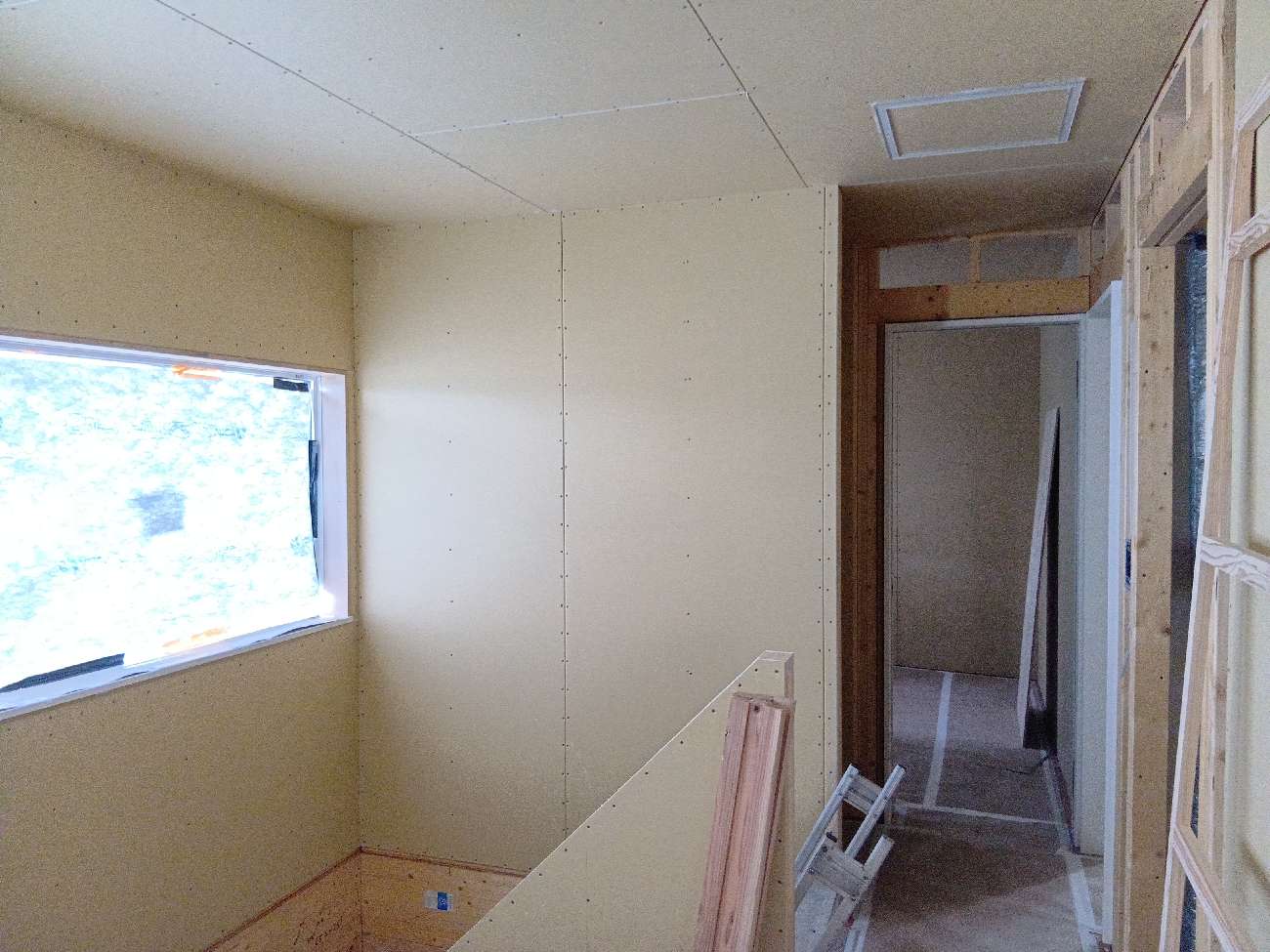

2026.8.17 造作工事

ボード張りの作業が進んでいます。
2026.8.5 造作工事

造作工事が進んでいます。

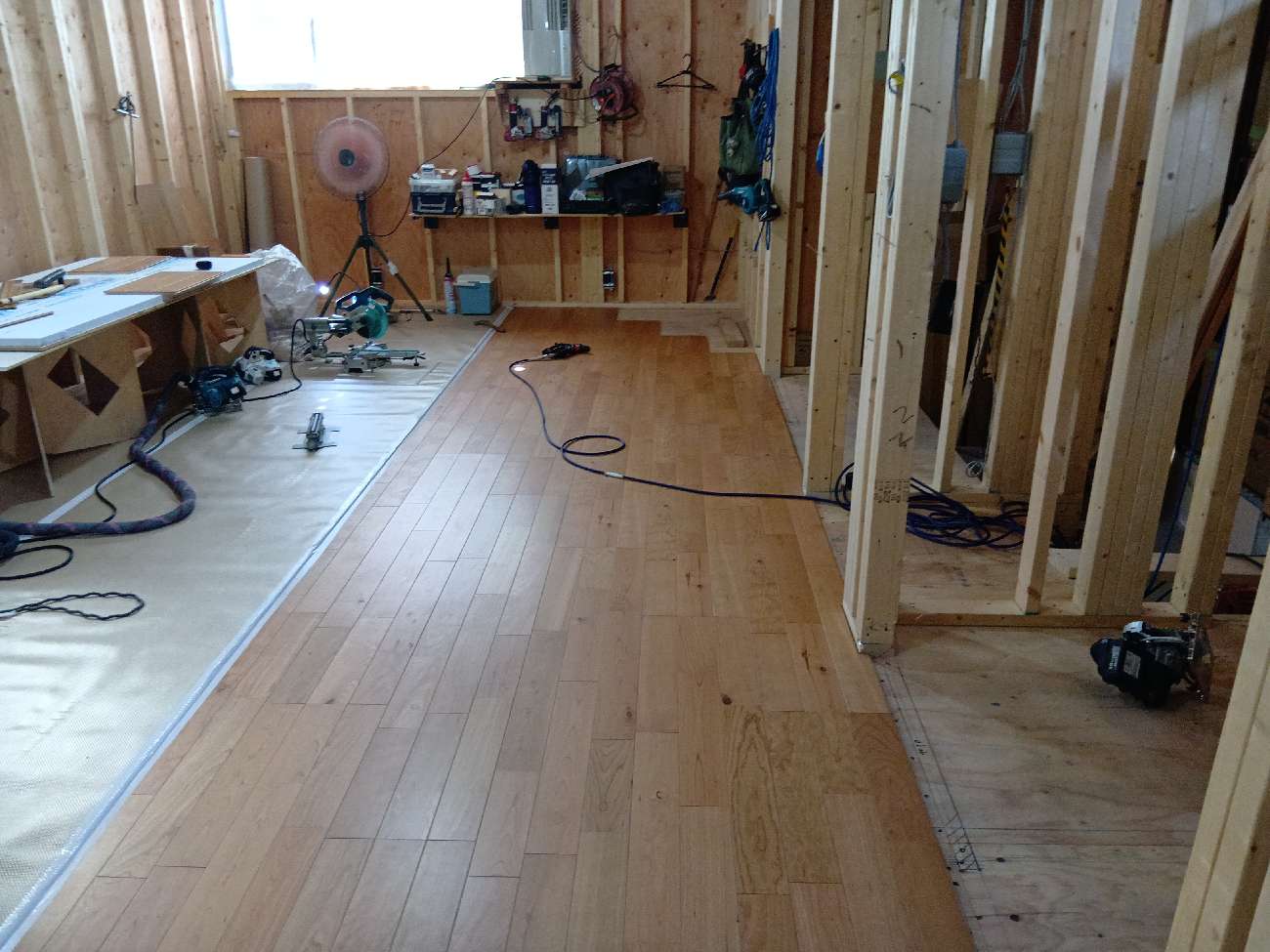

2026.8.3 造作工事

床工事(フローリング工事)が進んでいます。床材を張り終えた箇所は、シートで保護します。
2026.7.30 造作工事

電気配線・設備配管が進んでいます。

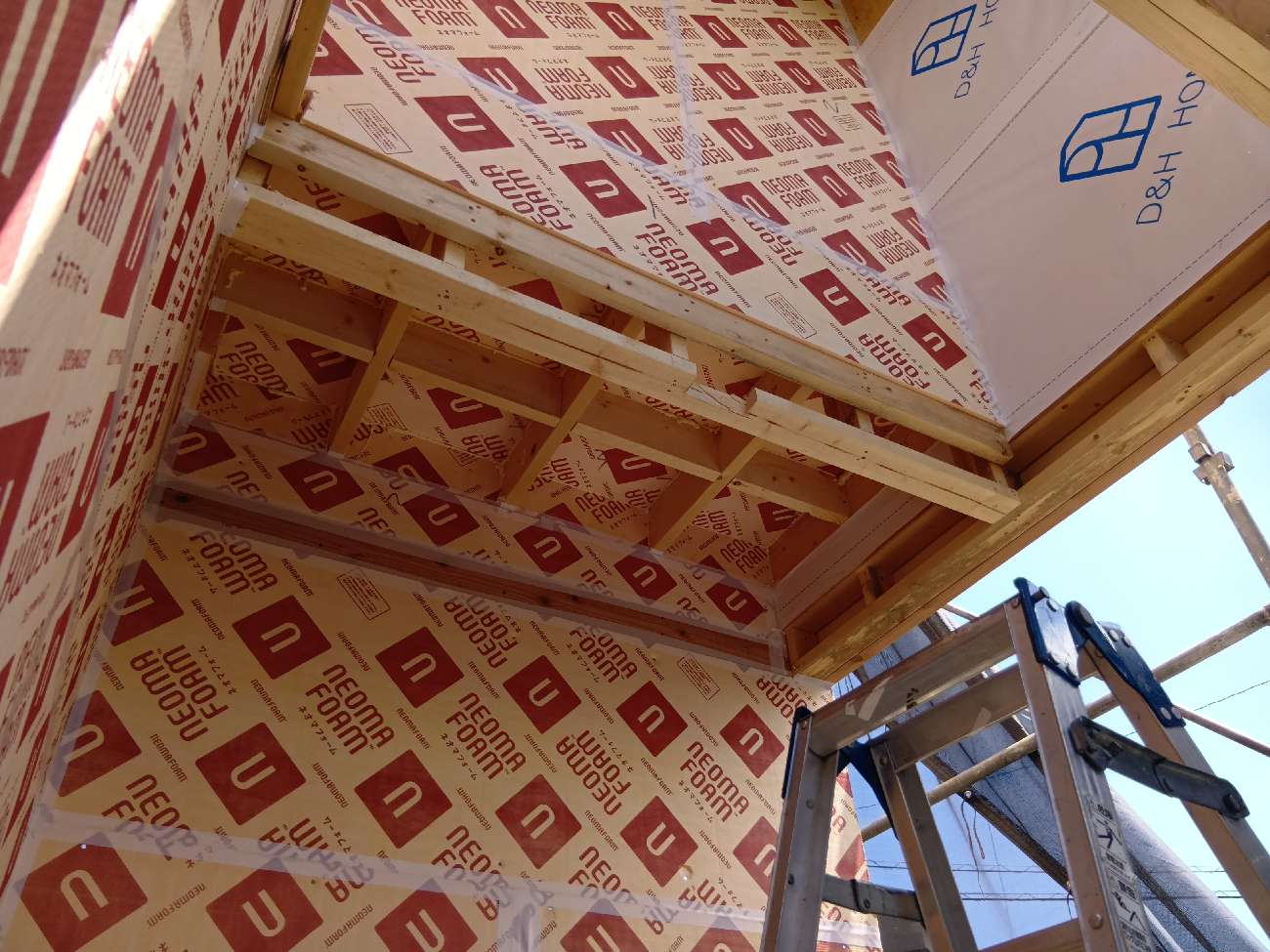

2026.7.22 断熱工事
外壁の断熱工事が進んでいます。弊社ではネオマフォームという厚さ45㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。

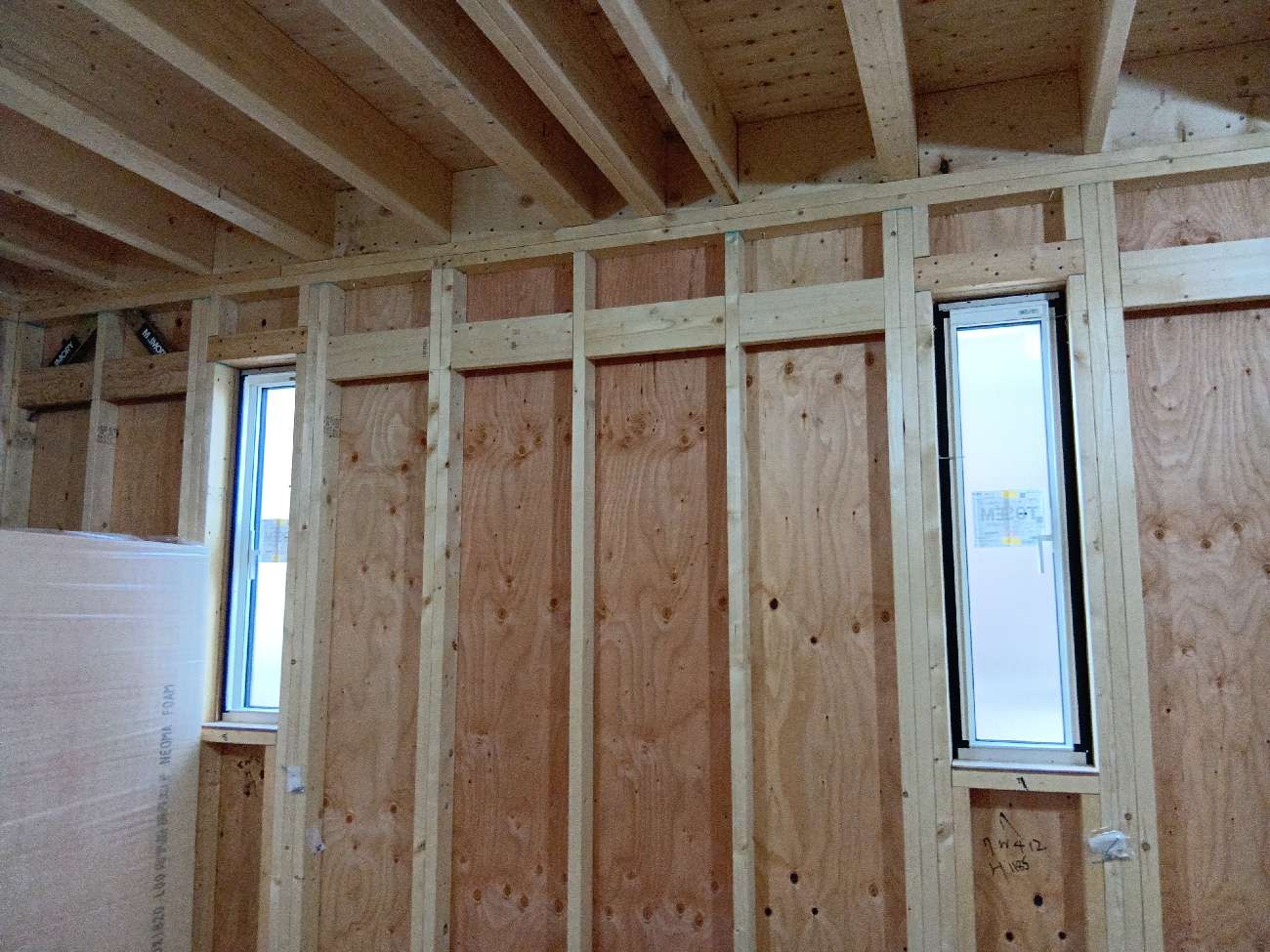

2026.7.17 造作工事
内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2026.7.15 屋根工事
屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。
2026.7.14 躯体工事完了・躯体検査
無事に上棟し、第三者機関である日本住宅保証検査機構(JIO)様の躯体検査を受けました。2×4専用の金物・釘などの確認を行います。
2026.7.10 躯体工事
上棟作業が進んでいます。
2026.7.9 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2026.7.6 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2026.6.30 躯体工事
躯体工事に先駆けて、外部足場を組み上げています。

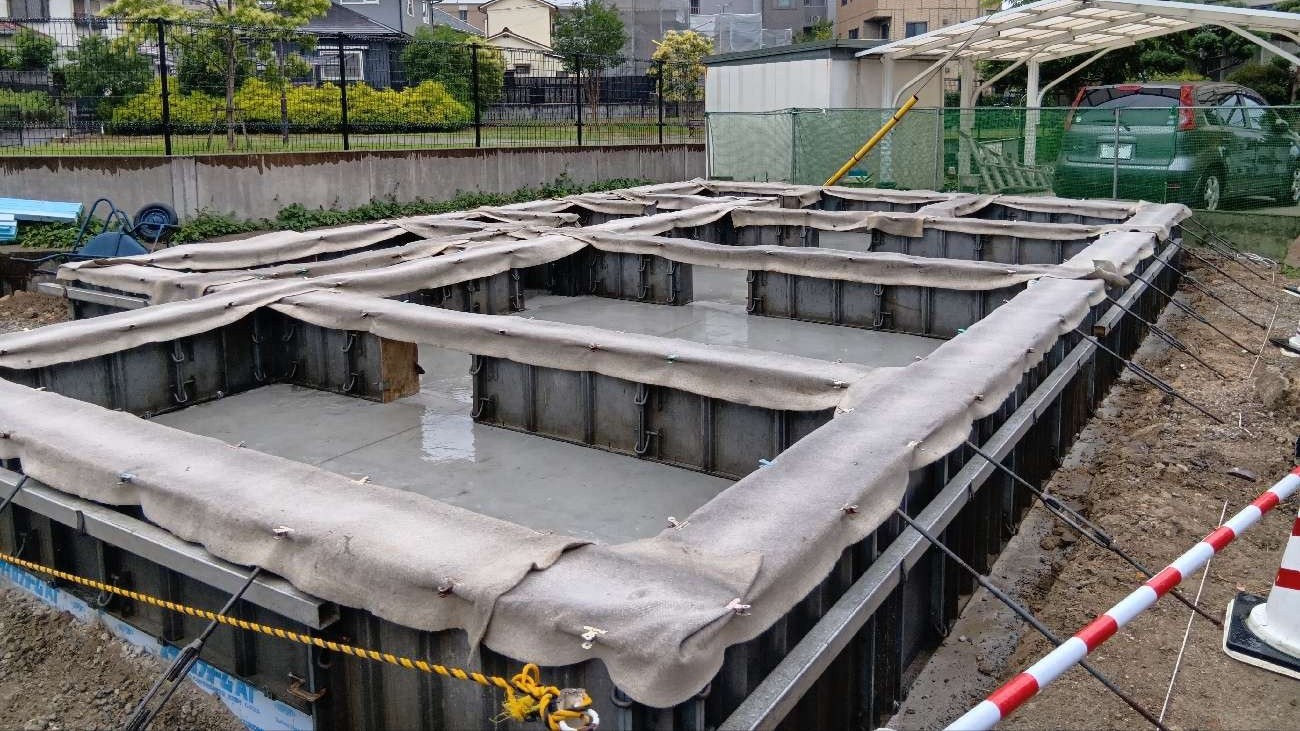

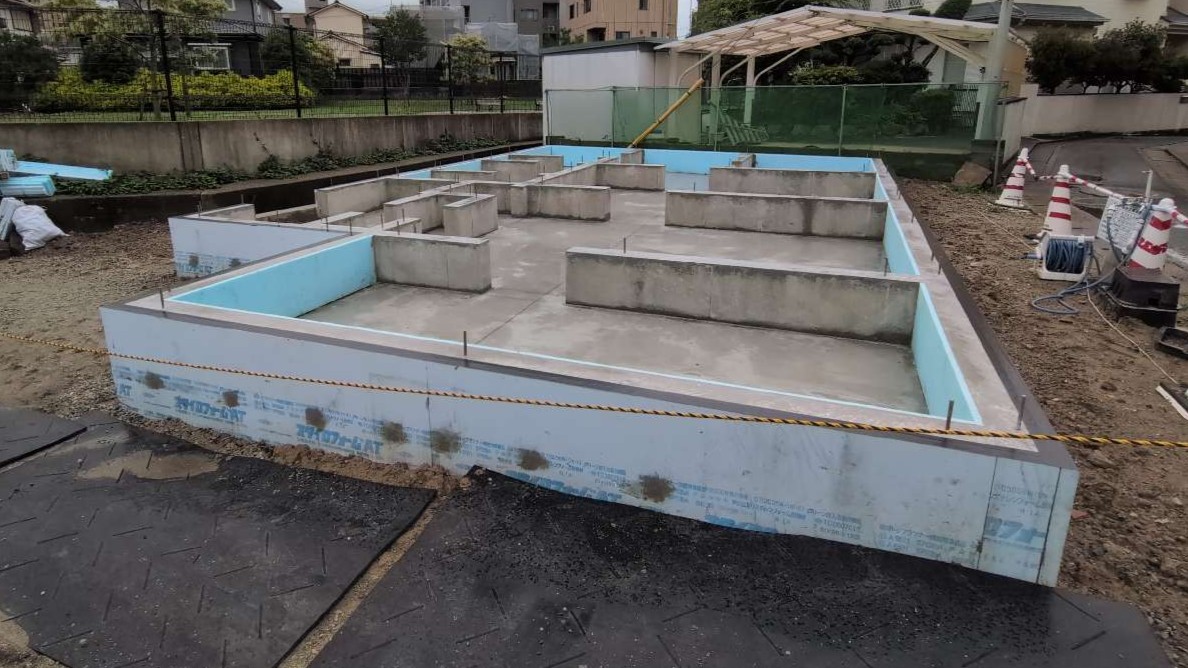

2026.6.24 基礎工事完了
建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2026.6.19 基礎工事
コンクリート工事が進んでいます。

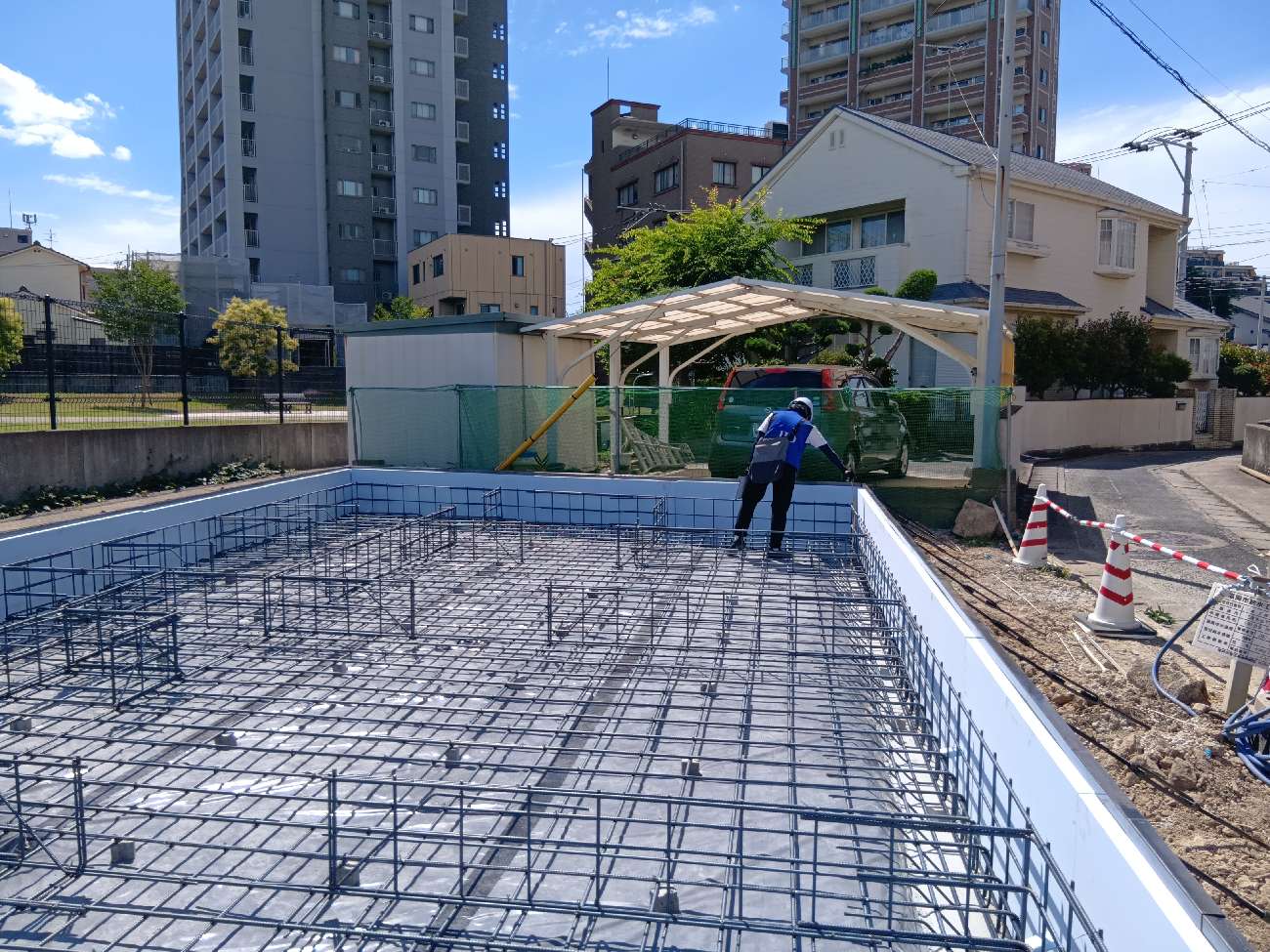

2026.6.17 配筋検査
基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。

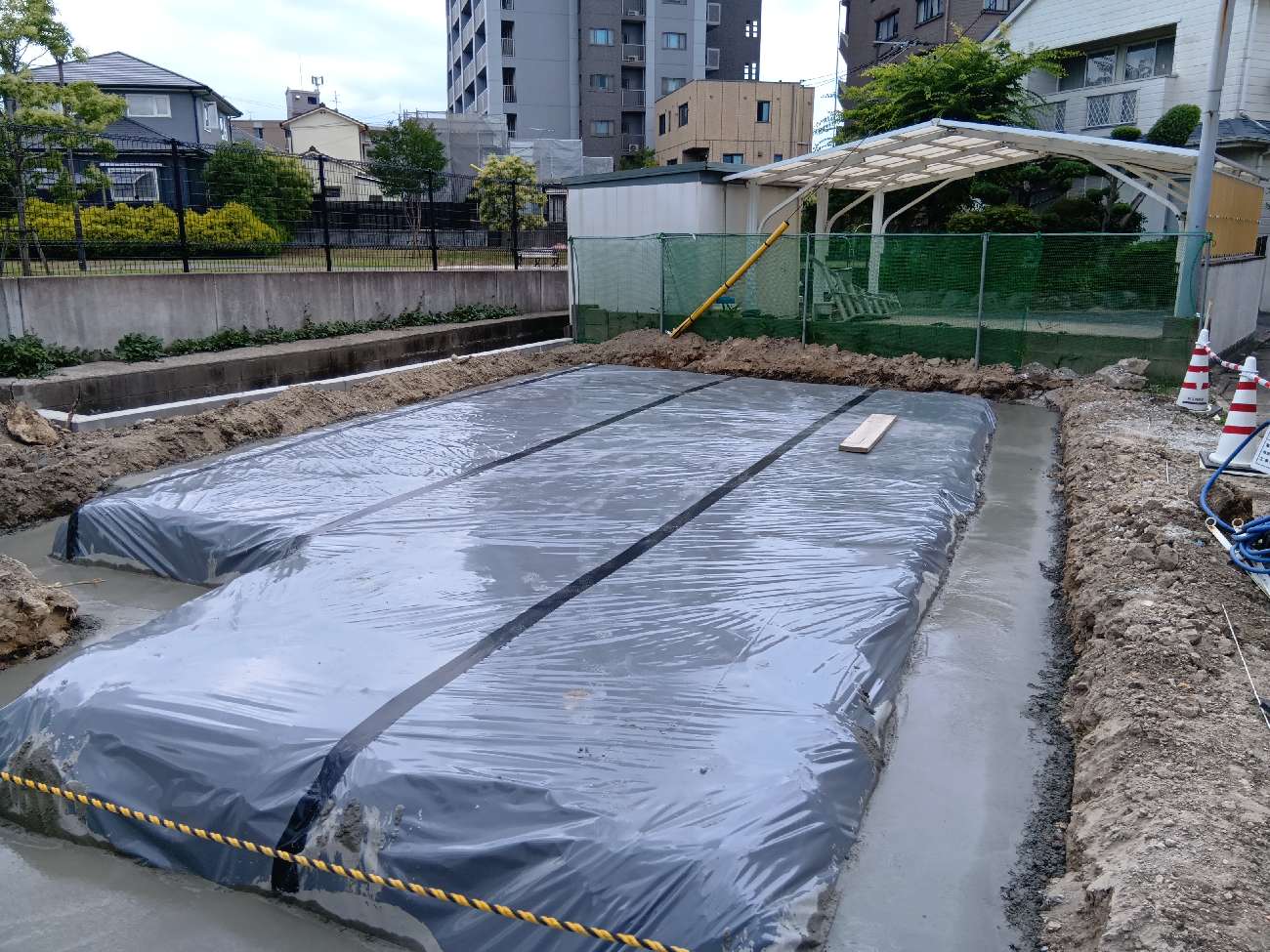

2026.6.15 基礎工事
地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

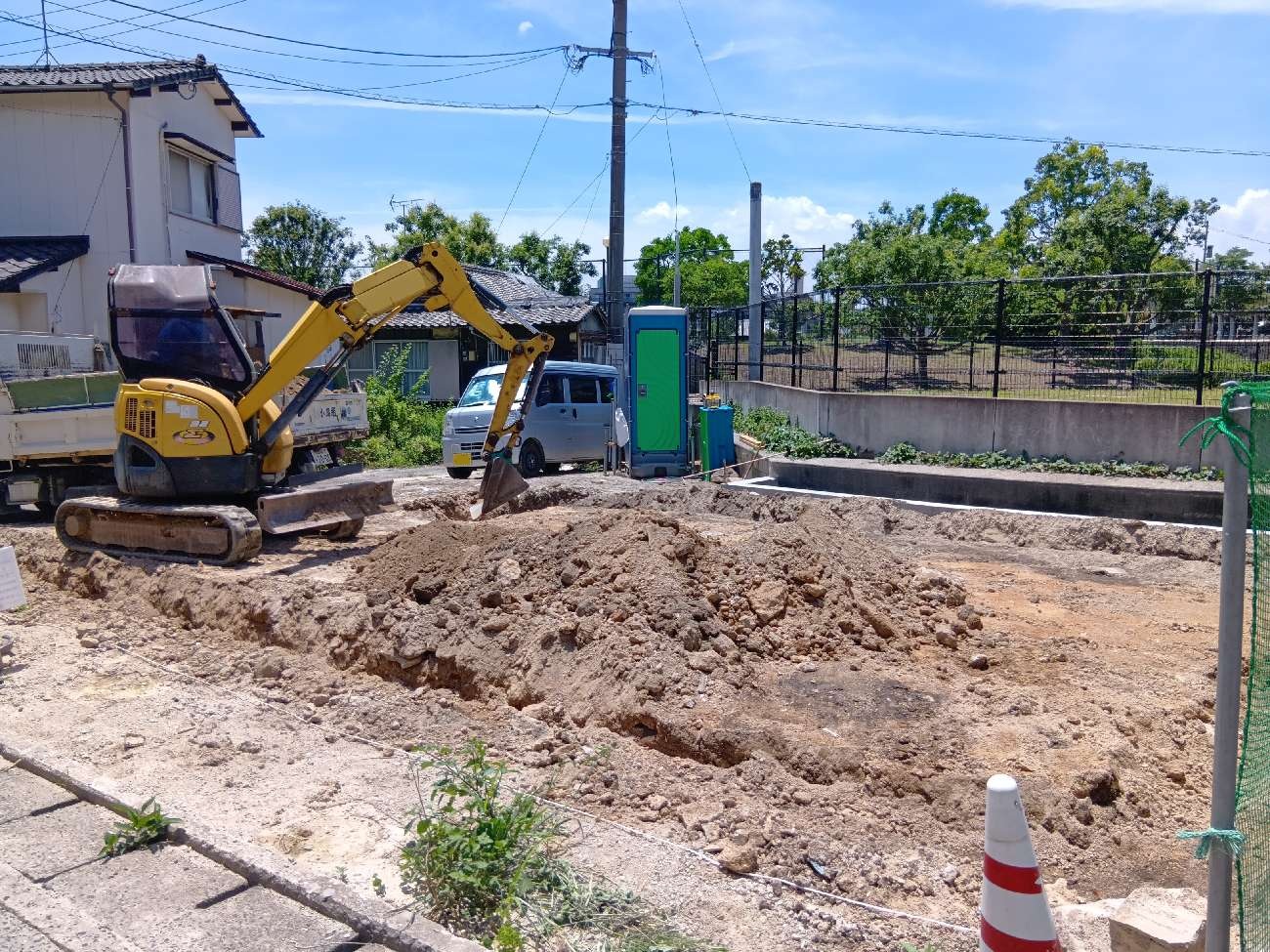

2026.6.13 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げ、専用機材を用いて転圧を行います。

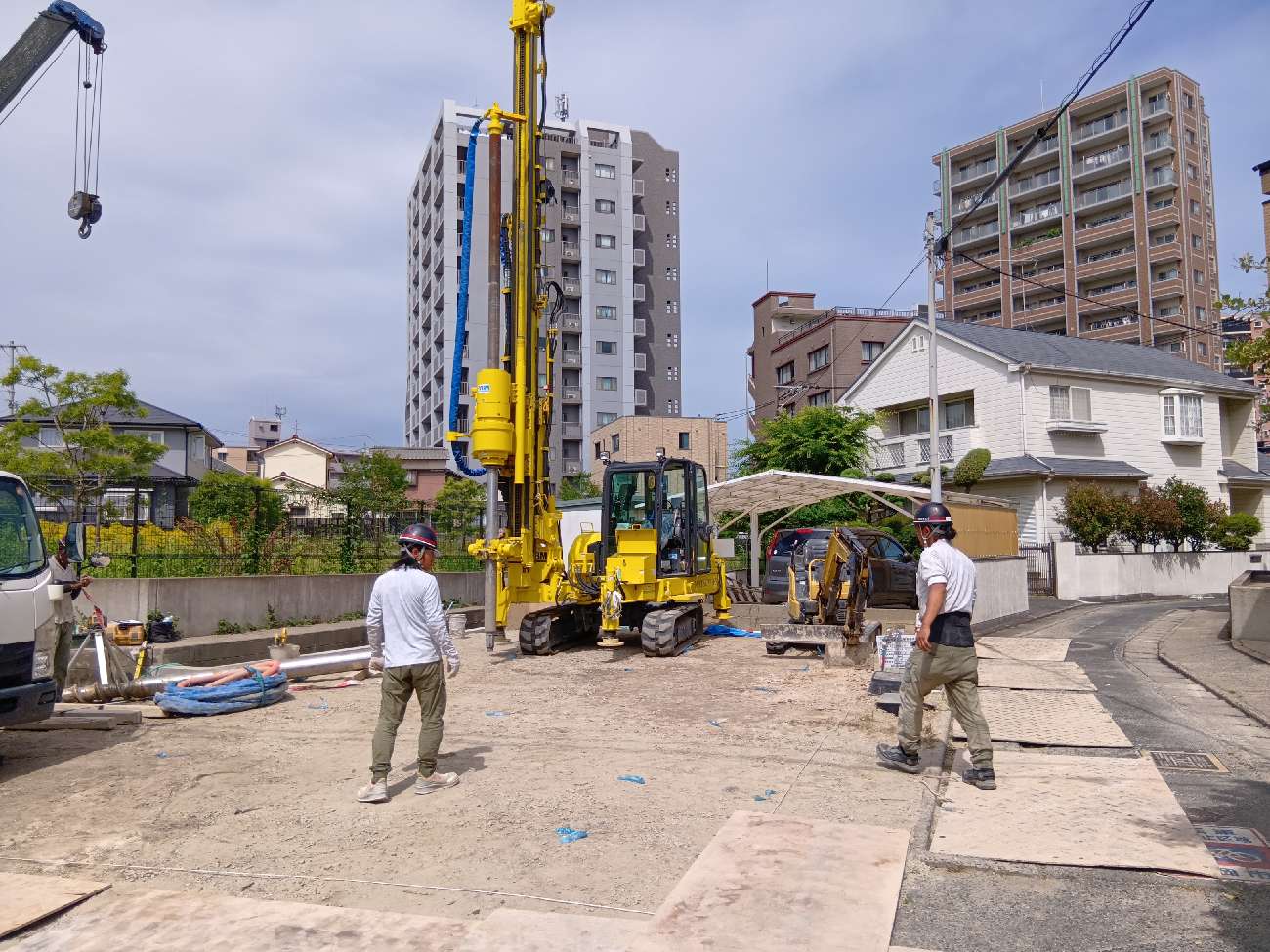

2026.5.26 地盤改良工事
着工に先駆けて、地盤改良工事を行っています。
