久留米市K様邸
2026.8.6 造作工事

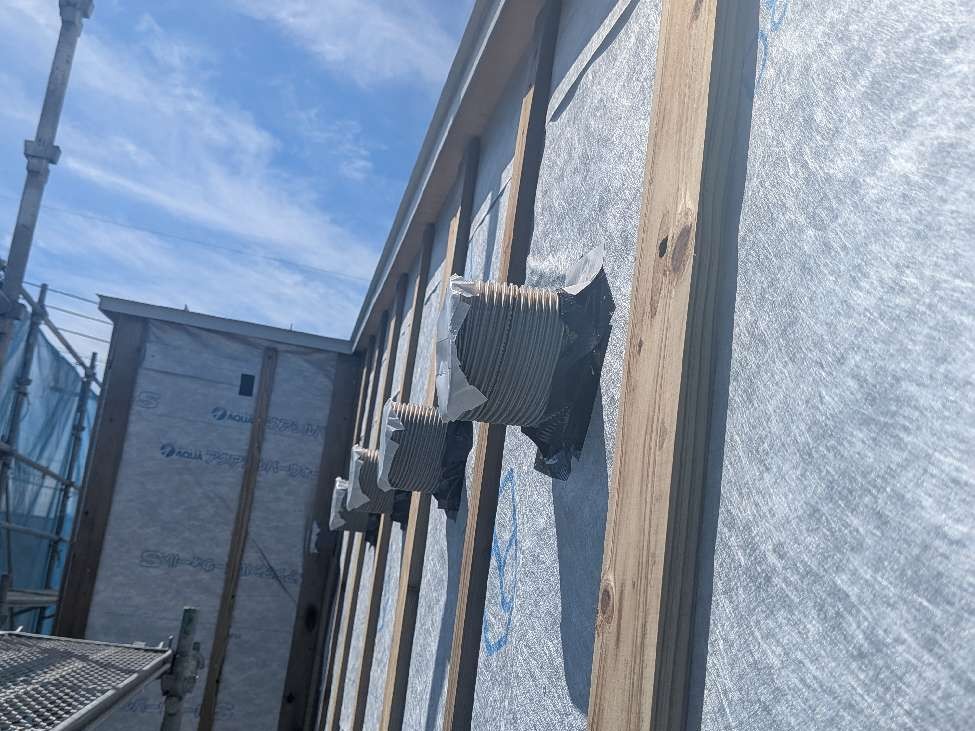

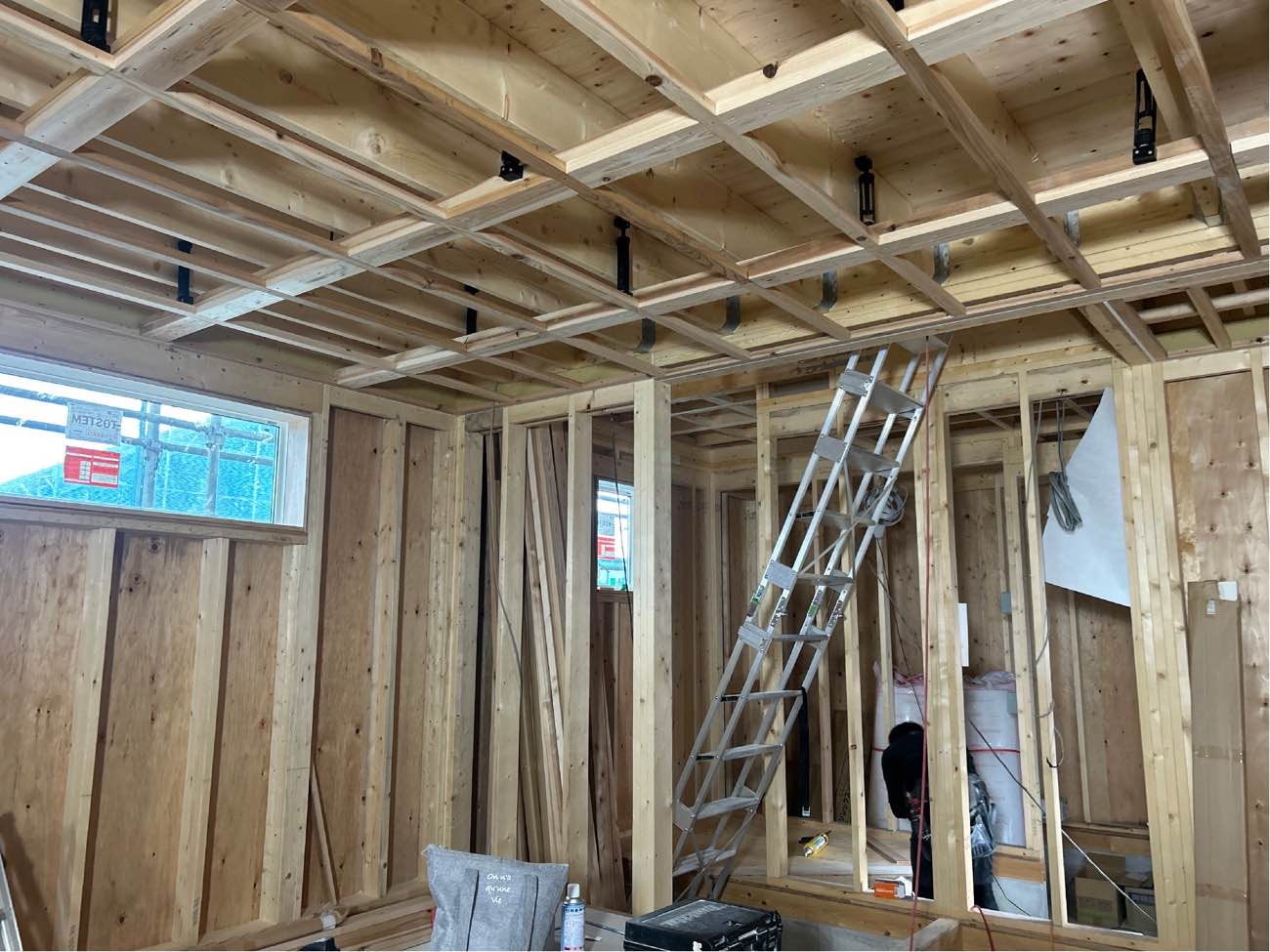

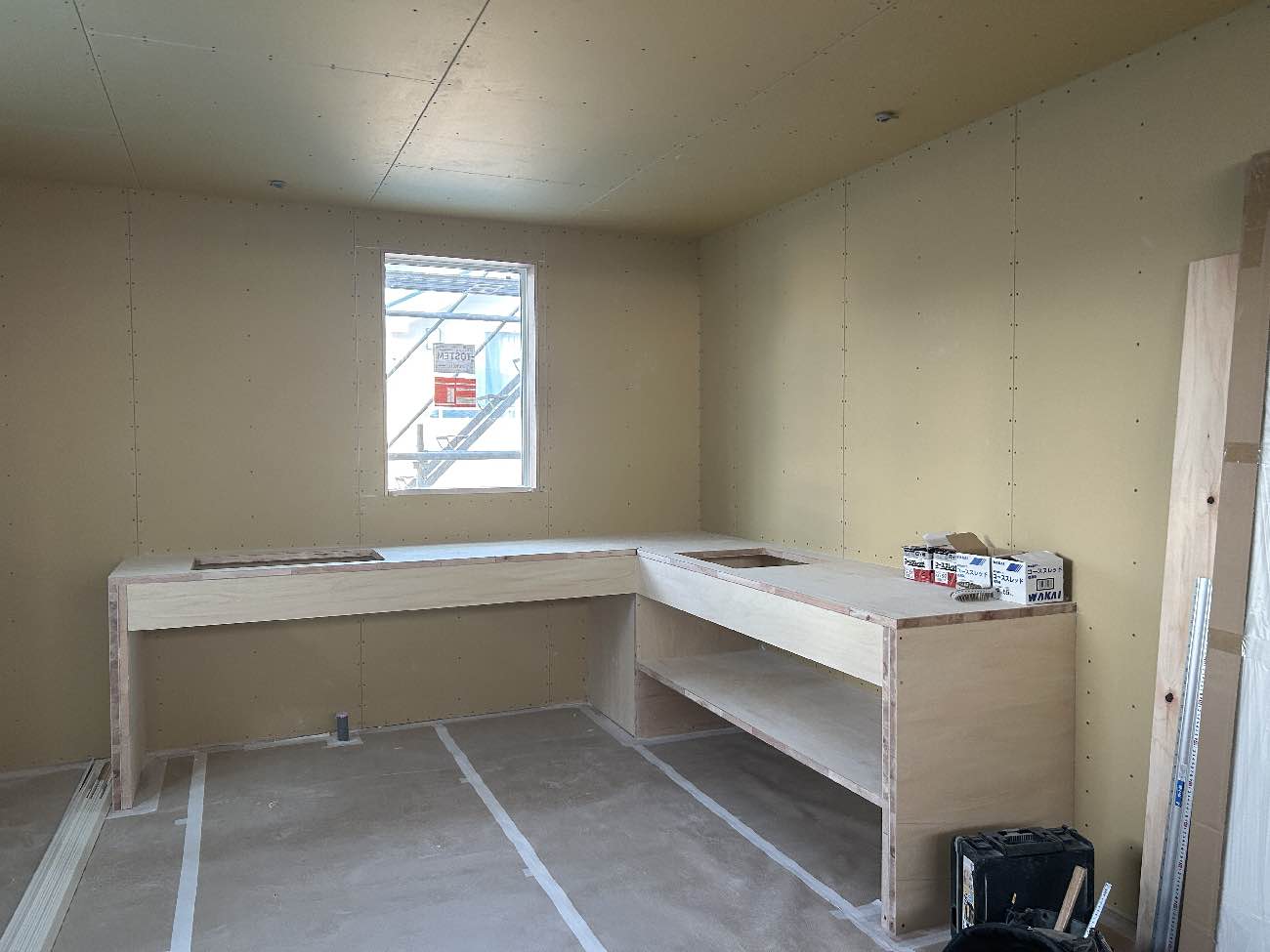

床工事(フローリング工事)が進んでいます。
2026.7.31 造作工事

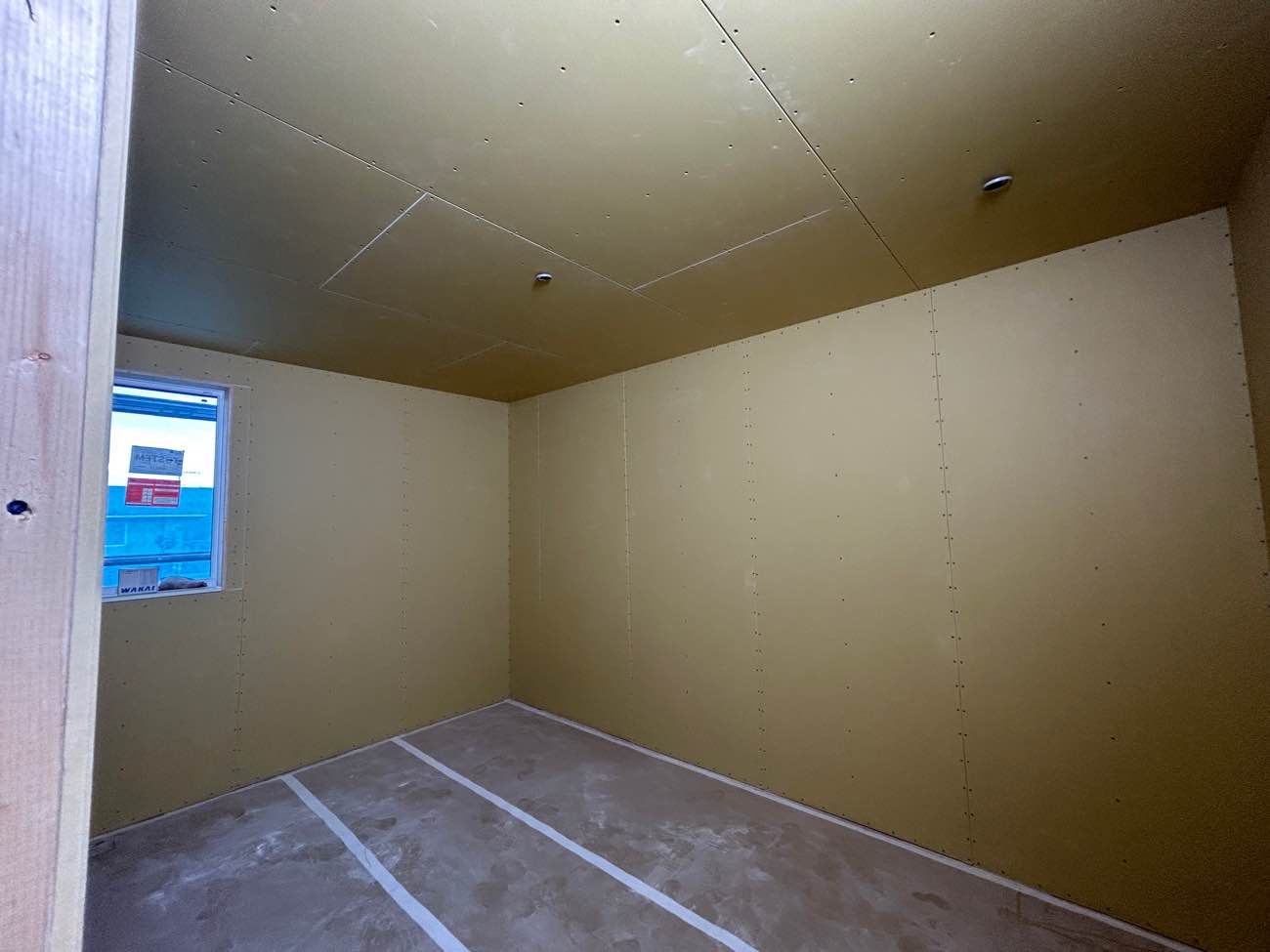

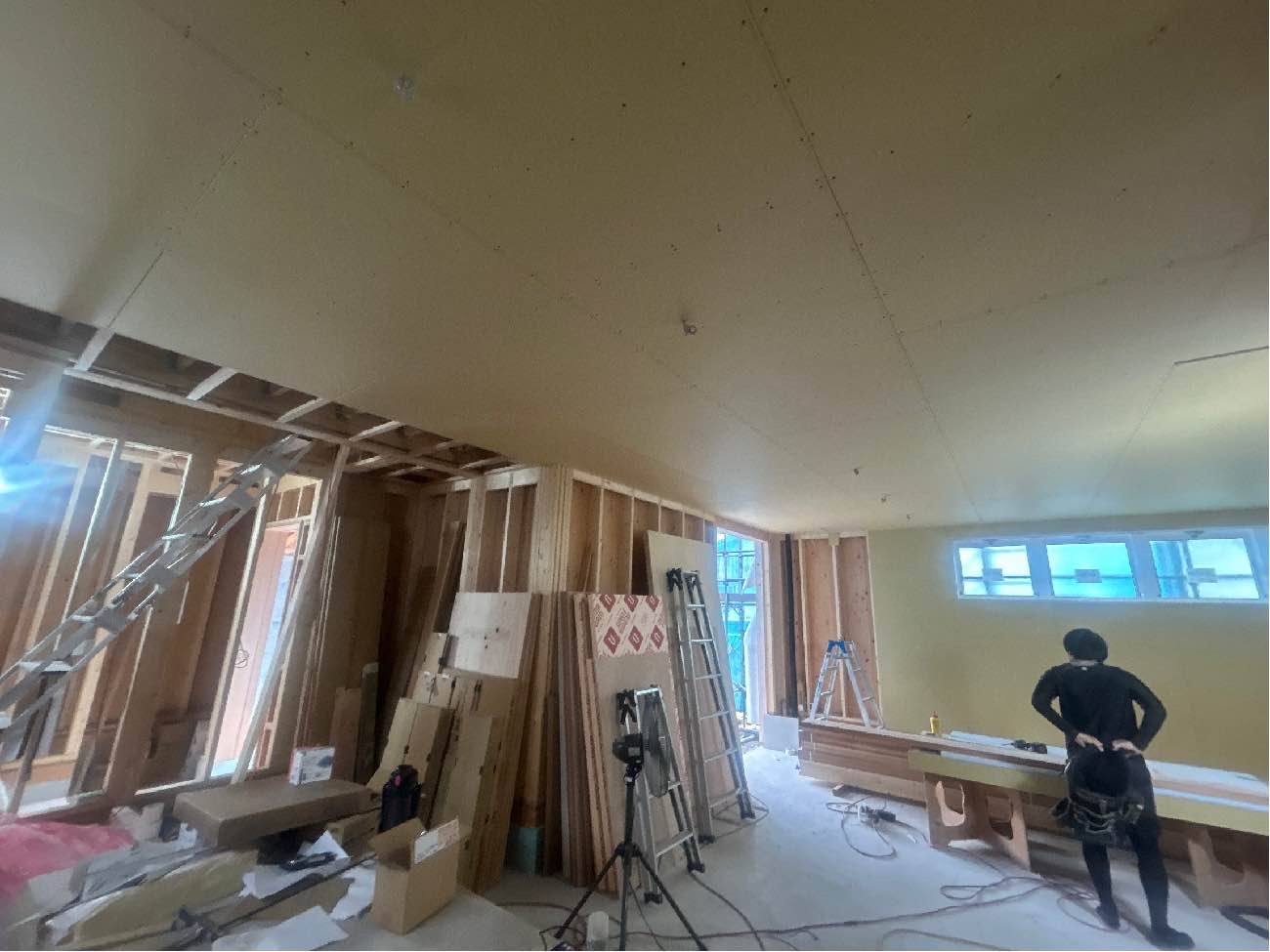

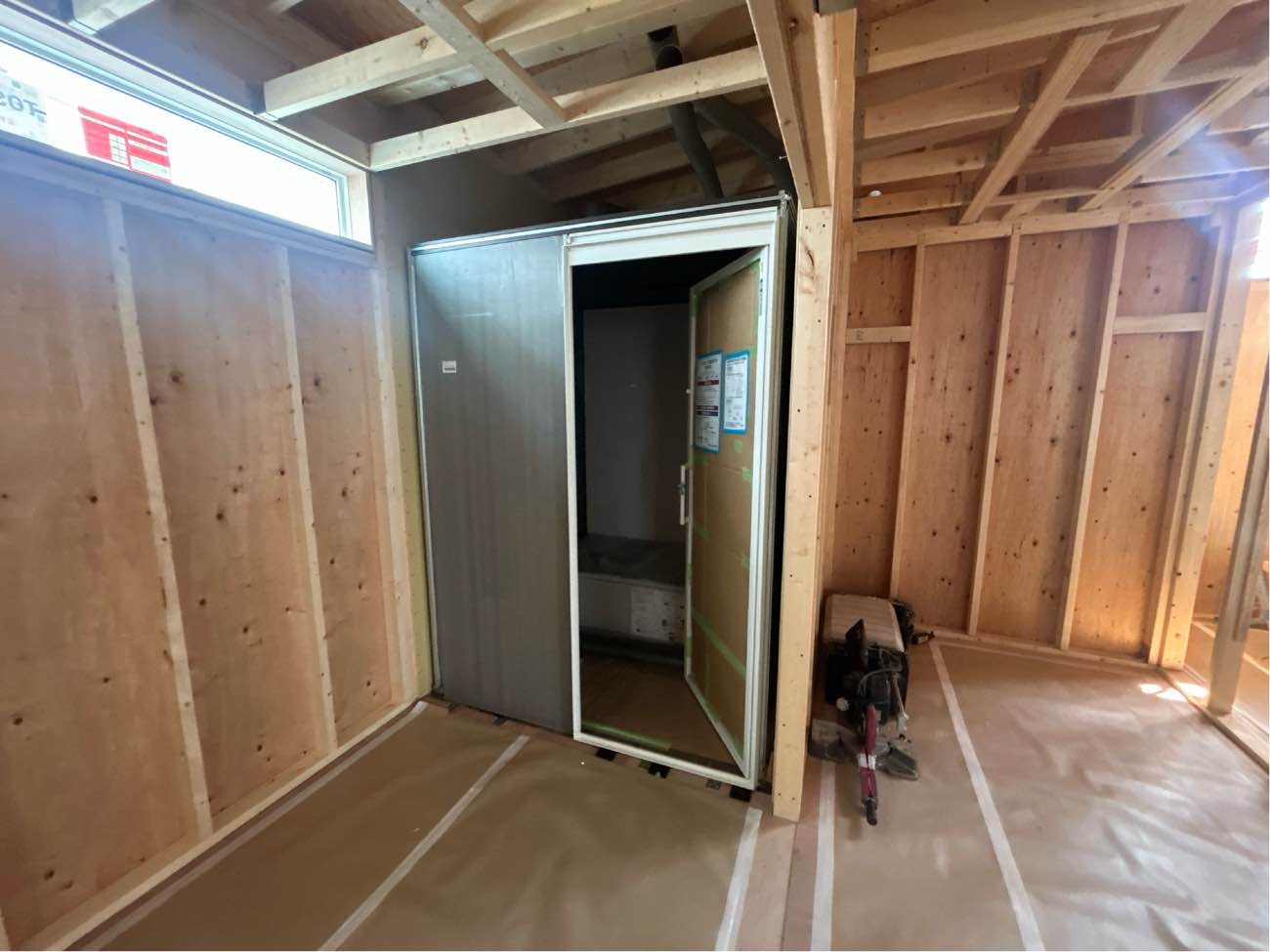

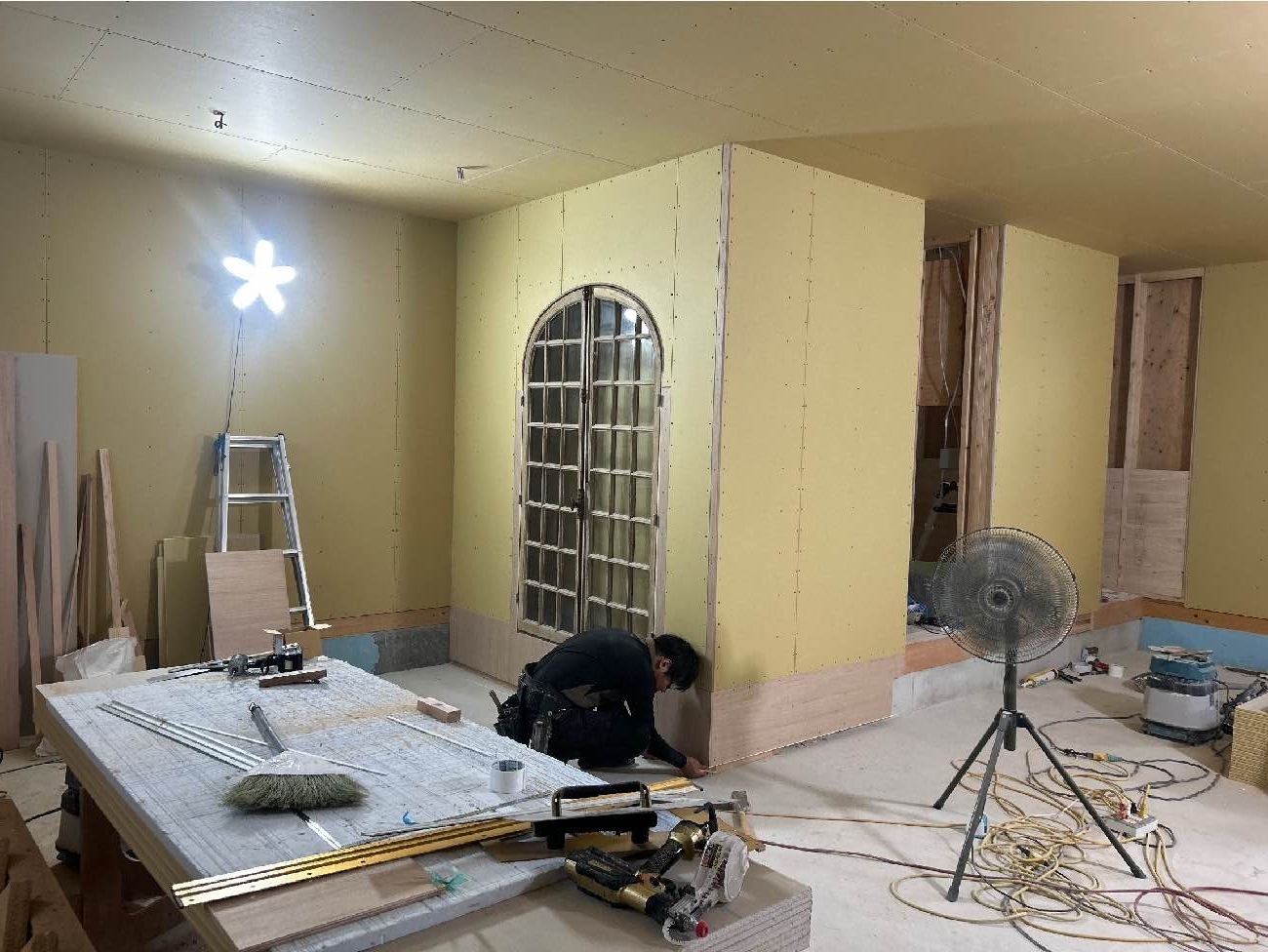

内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。

2026.7.21 屋根工事
屋根工事が進んでいます。専用下地材(ルーフィング)の上に仕上げ素材を施しています。

2026.7.18 躯体工事完了・躯体検査
無事に上棟し、第三者機関である日本住宅保証検査機構(JIO)様の躯体検査を受けました。2×4専用の金物・釘などの確認を行います。

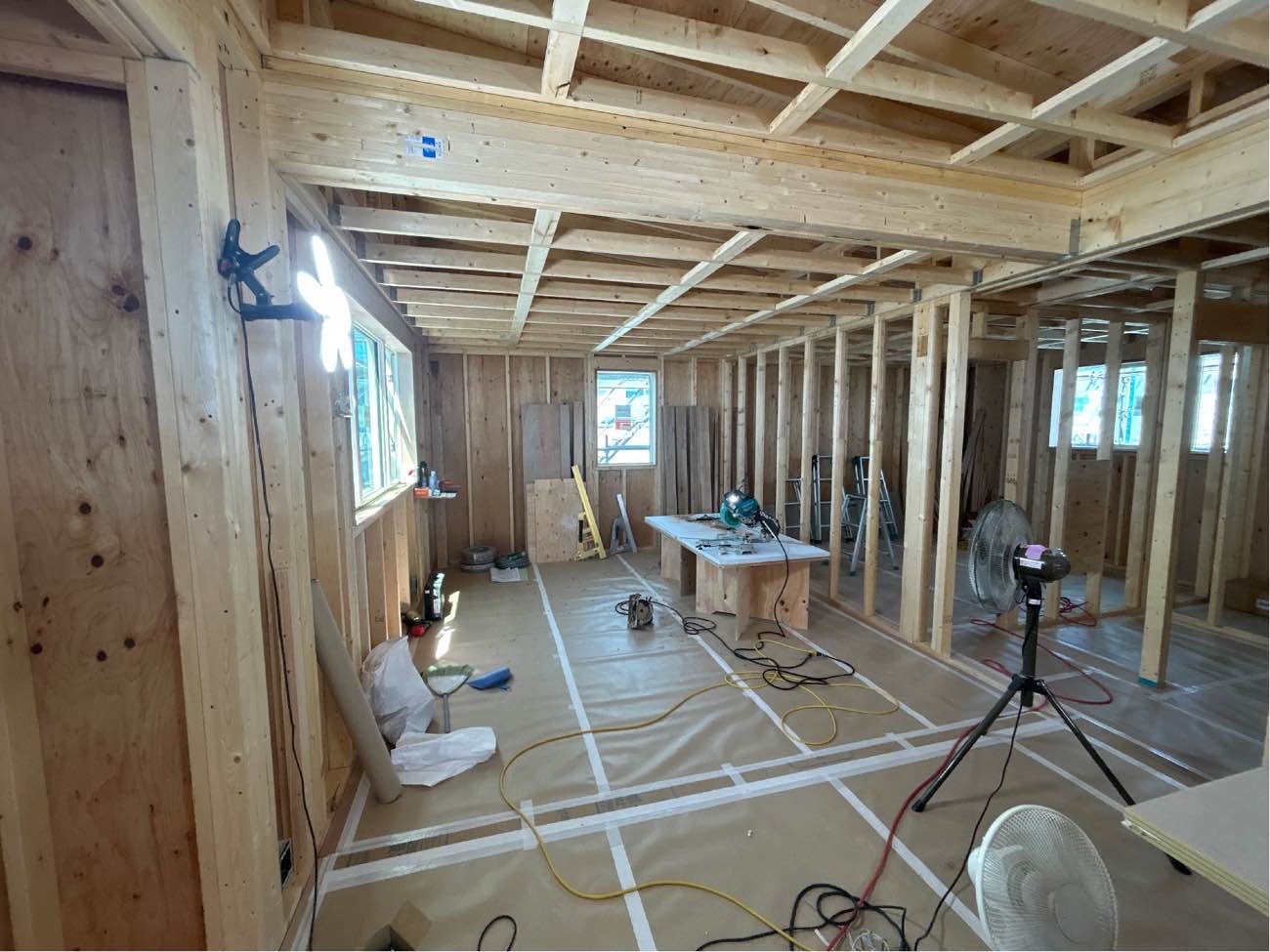

2026.7.15 躯体工事
上棟作業が進んでいます。専属の大工さんがクレーン車を使い、構造体を組み立てていきます。
2026.7.13 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込んで専用の釘で止めていきます。この後いよいよ上棟です!
2026.7.11 躯体工事

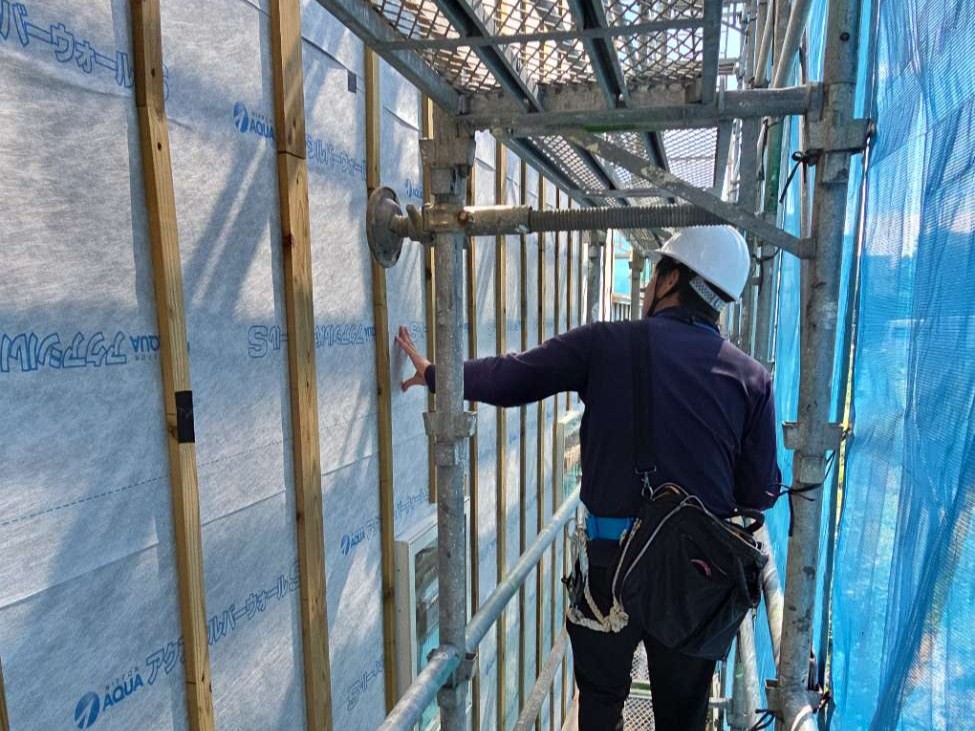

躯体工事に先駆けて、外部足場を組み上げています。
2026.7.4 基礎工事完了
コンクリート工事を経て、建物基礎が完成しました。床下の設備配管を行った後、構造躯体工事の準備に取り掛かります。
2026.6.19 配筋検査
基礎配筋が完了し、第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は、13㎜異型鉄筋を20㎝間隔で組んでいます。

2026.6.13 地業工事
着工しました。バックホーで建物基礎の下部の部分を平坦に仕上げて専用機材を用いて転圧を行い、地盤の上にシロアリ対策と防湿を兼ねたターミダンシートを敷いています。

2026.6.3 地盤改良工事
着工に先駆けて、地盤改良工事を行っています。
